模板工程概况及设计支设:含选型、工艺流程与注意事项

建筑施工现场对于模板搭设的细节把控,这直接决定了后续混凝土成型的质量,许多项目都曾因为模板支设存在疏漏,从而出现尺寸偏差、涨模变形等问题。今天要从基础地下室开始,一直到主体结构,去梳理一整套模板搭设与拆除的实操规范,以此来帮助现场施工减少走弯路的情况。

垫层模板标准化定位施工

模板工程概况及设计支设:含选型、工艺流程与注意事项

标高控制实操要求

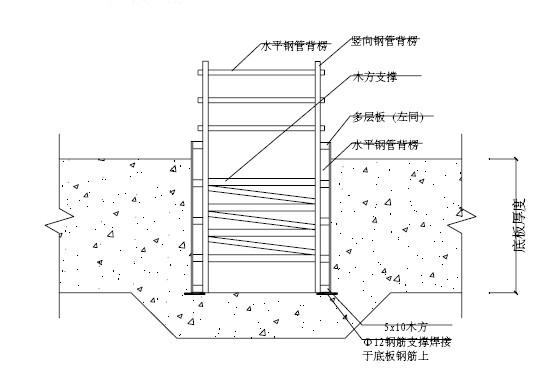

2024年,在苏南的某个住宅项目当中,于垫层施工之前,工人会在基坑之内打入6根短钢筋头,那么这些短钢筋头它的直径是6毫米,长度为300毫米,并且它们之间的间距被控制在2000毫米,其作用是用来精准地锁定垫层顶面的标高。而这样子的钢筋头控制方法能够有效地避免垫层出现局部厚薄不均匀的问题,进而减少后续的找平工作量。

模板工程概况及设计支设:含选型、工艺流程与注意事项

先是现场定位放线得以完成,接着沿着垫层的外边线去支设木模板,随后把模板外侧借助短钢筋头打入土中以此固定。在支模完成之后,工人还会再次对边线位置予以复核,从而确保垫层几何尺寸全然契合图纸要求,不会出现偏位情形。

模板工程概况及设计支设:含选型、工艺流程与注意事项

模板工程概况及设计支设:含选型、工艺流程与注意事项

基坑边材料堆放规则

模板工程概况及设计支设:含选型、工艺流程与注意事项

依据当下施行的安全施工规范,在基坑上边缘距离为1米以内的区域,是严格禁止堆放模板、钢管以及各类建筑材料和物品的。此项要求在2025年针对多个华东地区项目所开展的安全检查当中,被列为重点需要核查的项目,目的在于防范基坑侧壁因为受到额外荷载的影响而出现坍塌方面的隐患。

模板工程概况及设计支设:含选型、工艺流程与注意事项

进场的每一个模板构配件,均应统一放置于距离基坑边缘两米开外的特定指定区域,并且根据类别整齐码放。与此同时,现场需设置临时警示标识牌,以此防止无关人员胡乱堆放材料进而触碰安全红线。

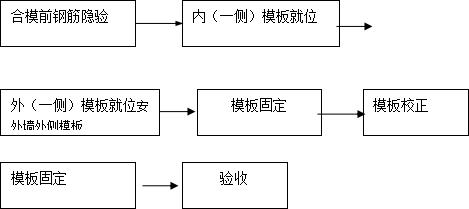

地下室外墙模板支设要点

内外模固定工艺参数

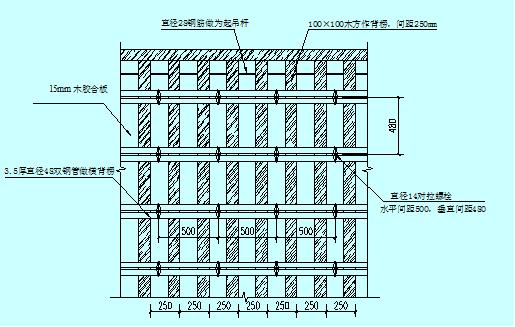

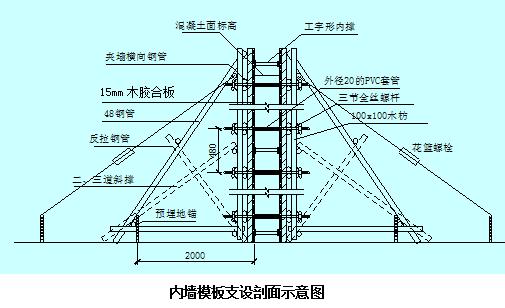

针对地下室外墙,其内侧模板以及外侧模板,皆用到15毫米厚之胶合板,该胶合板规格是915毫米乘以1830毫米。对于竖向背楞,选用50乘100毫米经压刨处理的方木,其间距被控制在300毫米。而水平背楞,则采用两根,此两根的直径为48.3毫米且壁厚是3.6毫米的钢管,其间距设定为500毫米。

模板工程概况及设计支设:含选型、工艺流程与注意事项

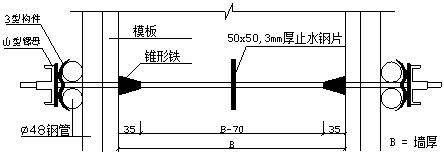

利用底板预埋的,直径为二十五毫米、长度是二百毫米的钢筋,作为内侧墙面顶撑的支点,并配以钢管顶撑,它们之间的间距维持在一点五至两米的范围之内。在第一道水平施工缝下方一百五十毫米的位置,一定要设置一排止水螺杆,以此来增强墙体的防水性能。

模板工程概况及设计支设:含选型、工艺流程与注意事项

施工缝接茬处理方法

模板工程概况及设计支设:含选型、工艺流程与注意事项

对于基础墙体而言,防水方面有着较高要求,在底板施工那一个阶段,就需要一次性去浇筑高度处于300到500毫米范围之内的墙体的那一部分,地下室墙体外侧的模板,要朝着下方延伸200到250毫米,通过利用已经预埋好的止水螺杆来进行拉结固定,以此保证接茬的那个位置,拼接得严实。

模板工程概况及设计支设:含选型、工艺流程与注意事项

墙体内侧用于吊模的高度,不得低于一块完整胶合板所具有的高度,这一部分模板在后续阶段不会被拆除,其作为上部墙体进行支模时的拼接段落。这样的一种处理方式能够切实有效地避免在施工缝的位置出现错台以及漏浆的问题,并能够提高墙体外观在成型之后的质量。

模板工程概况及设计支设:含选型、工艺流程与注意事项

不同截面柱模板加固方案

模板工程概况及设计支设:含选型、工艺流程与注意事项

模板工程概况及设计支设:含选型、工艺流程与注意事项

中小截面柱加固规则

模板工程概况及设计支设:含选型、工艺流程与注意事项

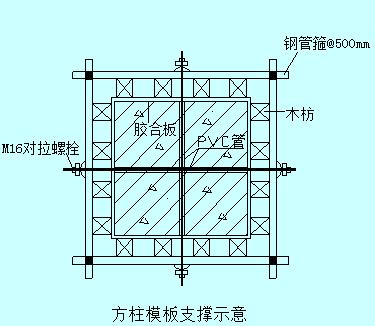

柱子的截面尺寸要是小于800毫米,那模板就采用双向十字形排列的对拉螺栓组合来进行加固。在钢筋绑扎这个阶段,就得在底板钢筋上焊接作为模板定位撑的梯子筋 ,以此避免在混凝土浇筑的时候柱模出现涨模变形。

模板工程概况及设计支设:含选型、工艺流程与注意事项

柱模板安装之际,得先于楼面上弹出柱的轴线以及其边线,同一柱列,需运用经纬仪去统一放线并校准,以此来确保整体位置精准无误。模板就位之后,要对垂直度进行调整,要校验对角线的长度,偏差要控制在规范所允许的范围之内。

大截面柱强化措施

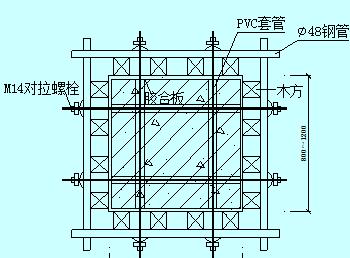

柱子的截面尺寸处于800至1200毫米范围之内,每一边都要设置两道对拉螺栓,以此进一步去强化模板的整体刚度,墙体钢筋进行绑扎之时,于底部、中部以及顶部各自设置三道梯子筋,从而保证柱筋的位置以及构件截面尺寸的准确。

不得不说,每一根竖向模样的结构模板,都绝对必须得提前去设置那内撑位钢筋,如此这般才能达成内撑外顶这种独特存在的受力模式,进而从根本的源头之上,有效避免模样的结构模板出现向内或者向外发生形变扭曲的状况。而在现场的技术工作人员,需要一根一根地去详细检查柱模加固的具体情况,只有在确认其合格之后,才能够顺利进入到接下来的下一道工艺流程之中。

模板工程概况及设计支设:含选型、工艺流程与注意事项

主体梁板模板搭设施控

楼板搭设核心参数

模板工程概况及设计支设:含选型、工艺流程与注意事项

面板选用的是,厚度为15毫米的胶合板来做楼板,次龙骨采用的是,规格为50乘100毫米的木方,其间距是300毫米。架体运用的钢管,直径为48.3毫米且壁厚3.6毫米,扫地杆距离地面的高度是200毫米,剪刀撑按照每4000毫米,在纵横两个方向布置一道。

若是板跨处于大于或者等于4米的状态时,模板必须依照跨度的2.5‰来进行起拱。对于跨度是6米的楼板而言,跨中位置的起拱高度需要达到15毫米,以此来抵消后续因混凝土自重而产生的挠度变形,进而防止楼板出现下挠隐患。

不同梁高支设要求

梁的支撑借助钢管脚手架来进行搭设,侧模的次龙骨木方顺着梁的纵向去布置,其间距是900毫米。当梁的高度小于或等于700毫米的时候,不需要设置对拉螺栓,采用短木方制作成三角撑将侧模顶牢固就行,以此来简化支模的操作流程。

模板工程概况及设计支设:含选型、工艺流程与注意事项

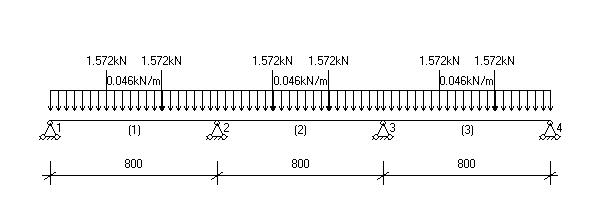

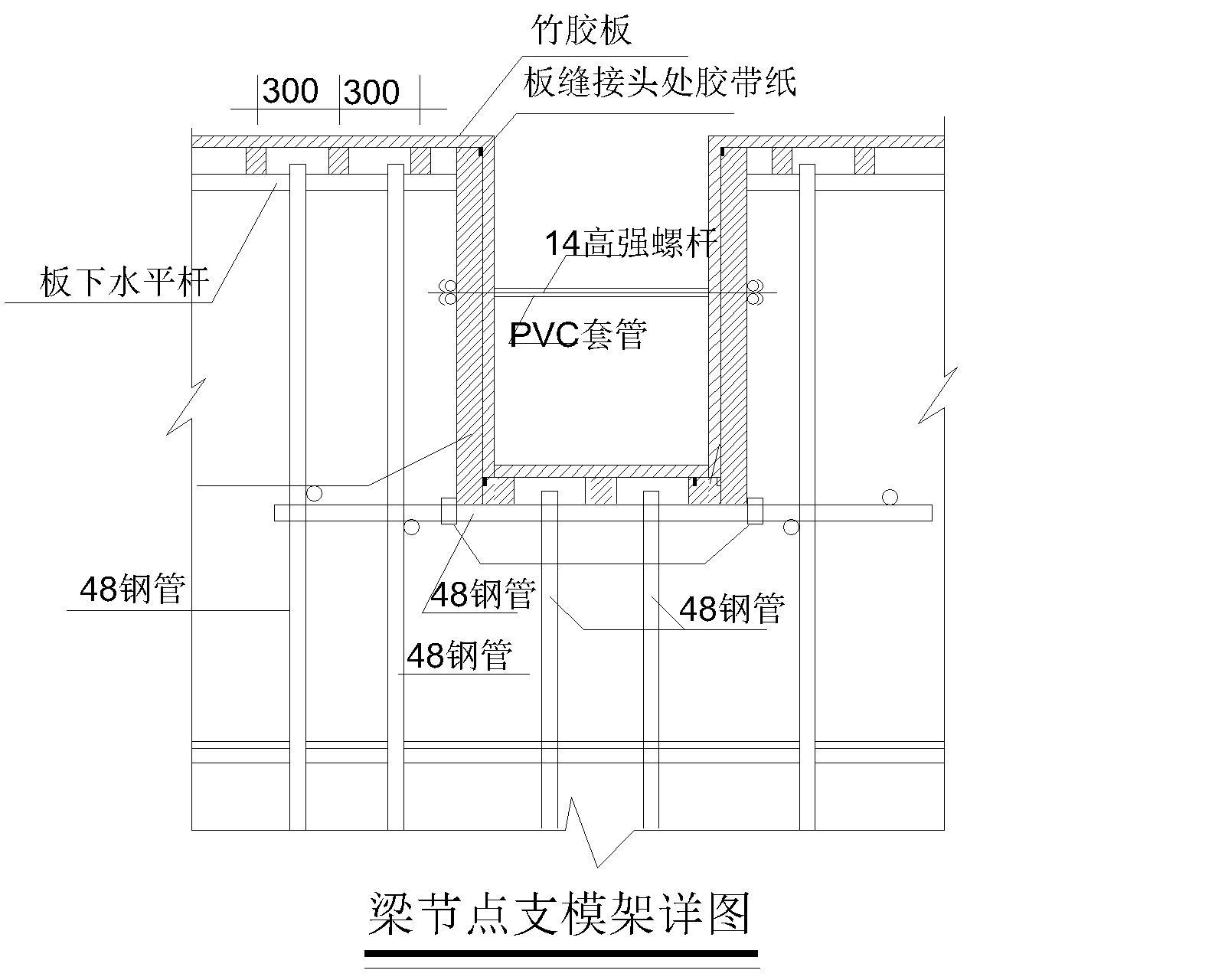

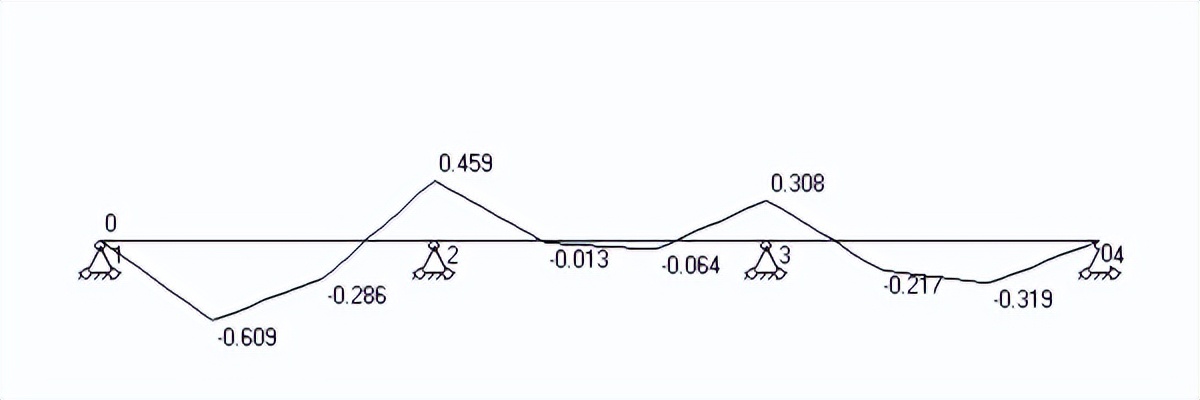

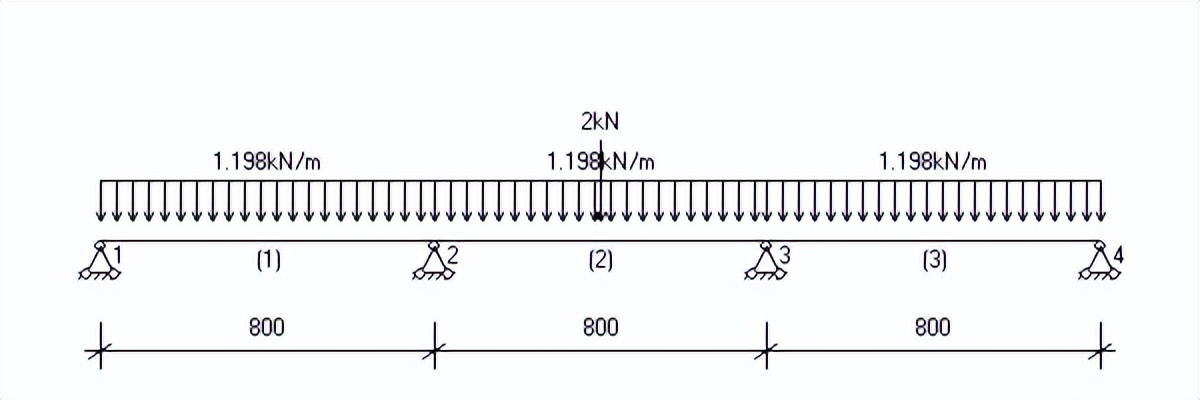

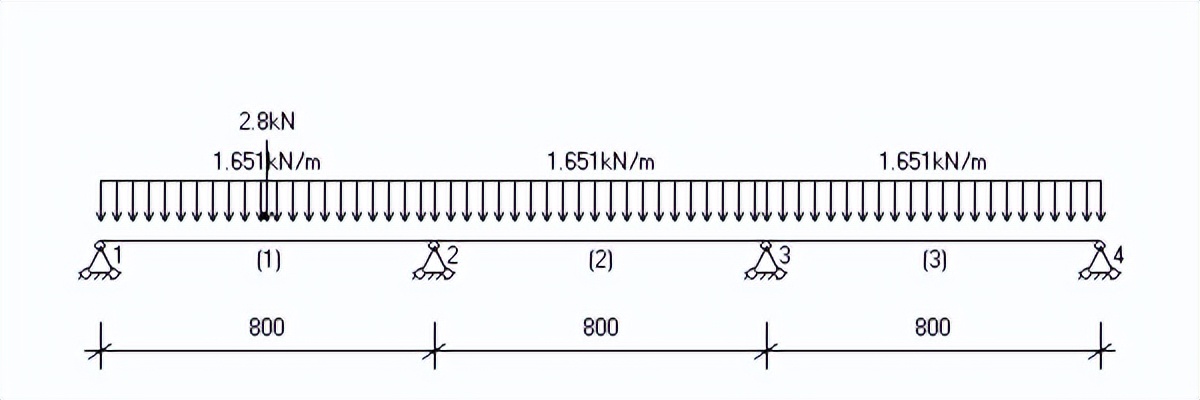

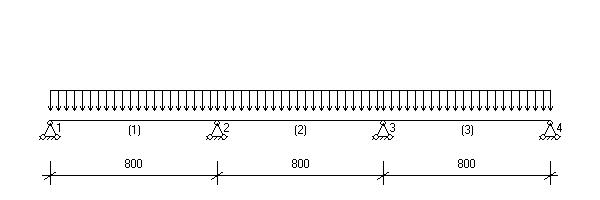

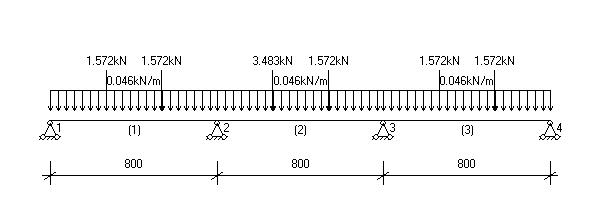

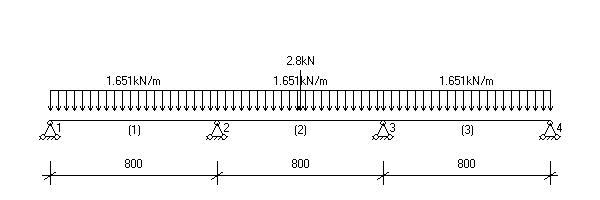

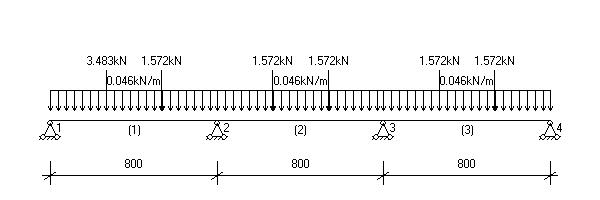

梁高要是大于700毫米之际,就增设水平围檩,搭配直径为14毫米的对拉螺栓,沿着梁高每400毫米设置一道,纵向间距按照900毫米设置一道。钢管用以承压的强度在设计时的数值是每平方毫米205牛,在进行验算的时候按照三等跨连续梁模型来计算受力情况。

特殊部位模板专项处理

吊模与后浇带施工

模板工程概况及设计支设:含选型、工艺流程与注意事项

模板工程概况及设计支设:含选型、工艺流程与注意事项

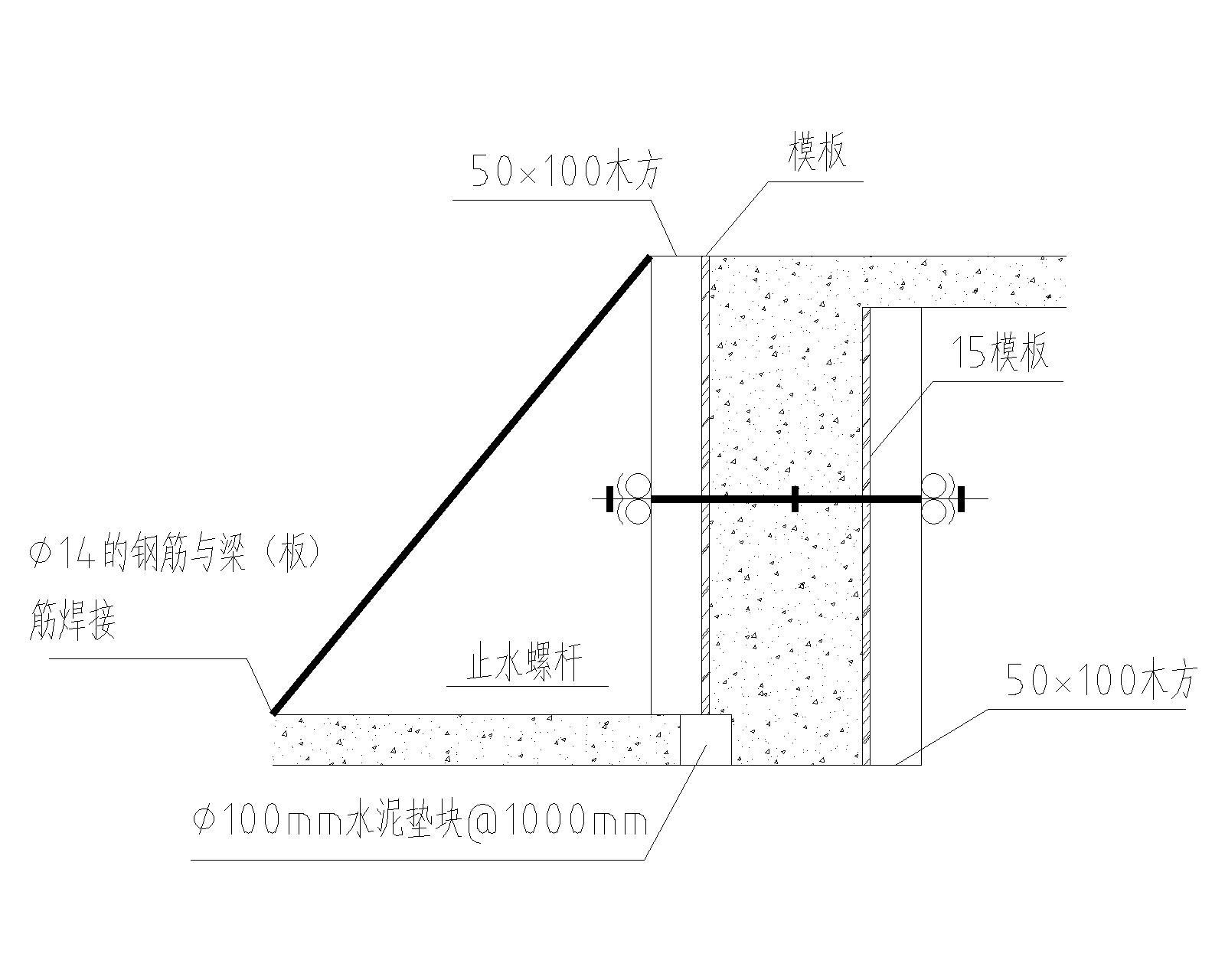

于该项目里,卫生间、还有阳台等那些板面高差存在较多情况的部位,要统一且提前去预制直径为100毫米的圆形的混凝土垫块,其高度要和对应的板厚保持一致。而吊模所采用的是直径为14毫米的对拉螺杆,在其内部加上设有的水泥内撑来进行加固,以此保障高低差部位能够成型得方正。

模板工程概况及设计支设:含选型、工艺流程与注意事项

模板工程概况及设计支设:含选型、工艺流程与注意事项

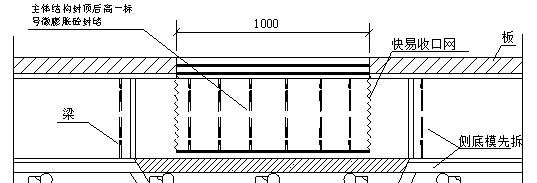

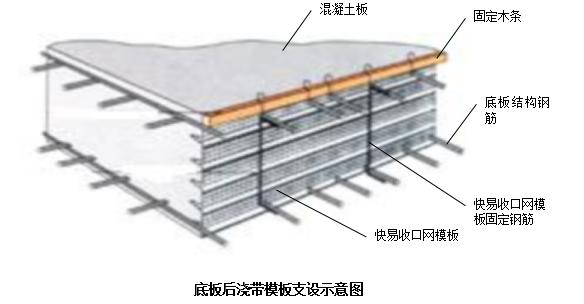

将快易收口网用作挡模使用于后浇带两侧,在支设梁板底模之际,于后浇带两侧设置单独的、与整体架体断开的快拆支撑体系。在后期进行整体模板拆除之时,这部分支撑予以保留,以此来防止梁板因形成悬挑受力状态而出现开裂情况。

模板工程概况及设计支设:含选型、工艺流程与注意事项

模板工程概况及设计支设:含选型、工艺流程与注意事项

楼梯与非标准节点控制

模板工程概况及设计支设:含选型、工艺流程与注意事项

模板工程概况及设计支设:含选型、工艺流程与注意事项

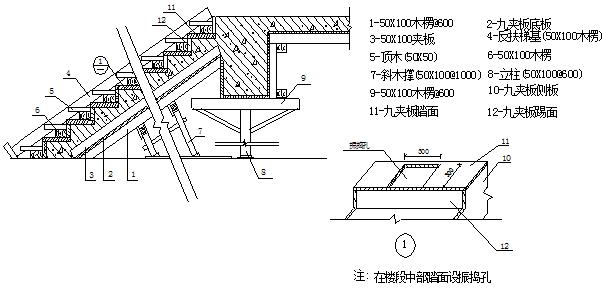

支设楼梯模板时,施工缝需留设在楼梯板跨中三分之一处,此为剪力最小的部位,即工人常讲的上三步位置。于楼梯踏步位置,要增设拉结螺栓,将踏步顶板与底板拉结得牢固,以此抵消混凝土浇筑时所产生的向上顶升力。

模板工程概况及设计支设:含选型、工艺流程与注意事项

模板工程概况及设计支设:含选型、工艺流程与注意事项

并非是那种处于地下室里面,厚度小于二十厘米的结构地板,上部支撑的底部一定要额外加设垫板来分散荷载。在现场进行混凝土浇筑的时候,不可以撤掉控制线,要随时留意观察模板变形的状况,一旦发现偏差,需在第一时间进行调整复位到原来状态。

模板工程概况及设计支设:含选型、工艺流程与注意事项

模板工程概况及设计支设:含选型、工艺流程与注意事项

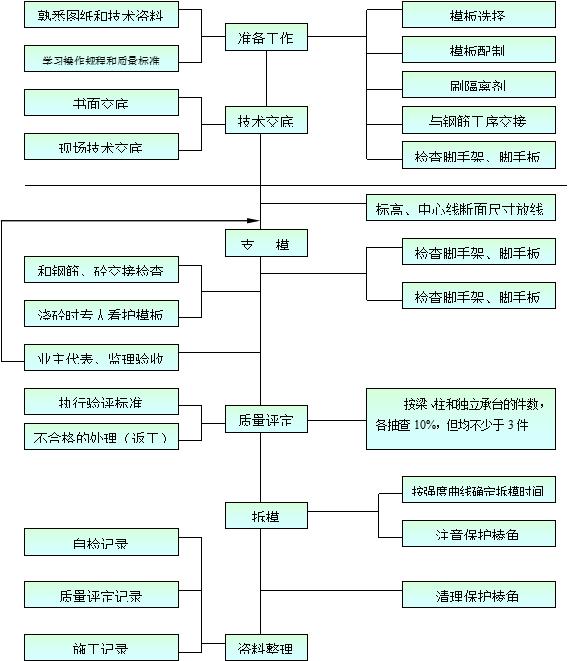

模板拆除规范执行要求

模板工程概况及设计支设:含选型、工艺流程与注意事项

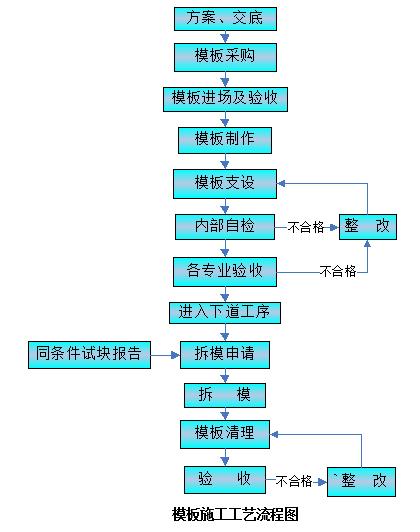

拆除前置条件确认

模板工程概况及设计支设:含选型、工艺流程与注意事项

模板工程概况及设计支设:含选型、工艺流程与注意事项

现场得等到墙柱混凝土强度达到每一平方毫米为一点二牛的时候,先去拆除一块模板进行检查,要确认在拆模时构件表面不会出现缺棱掉角情况才行,然后才能够开启全部模板拆除作业。竖向构件在拆模之前得提前和试验岗去确认试块强度报告。

模板工程概况及设计支设:含选型、工艺流程与注意事项

模板工程概况及设计支设:含选型、工艺流程与注意事项

进行梁板柱模板安装之际,遵守这样的一种顺序,即柱模是压在柱根上的,而那梁模是压在柱模之上的,至于板模则是压在梁侧模之上的。在后续展开拆除环节的时候,先是拆除柱侧模,接着再来拆除梁侧模,最终拆除的是板底模,如此这般不会在提前的时段就去扰动支撑体系,进而影响到结构安全。

模板工程概况及设计支设:含选型、工艺流程与注意事项

模板工程概况及设计支设:含选型、工艺流程与注意事项

后续成品保护细节

模板工程概况及设计支设:含选型、工艺流程与注意事项

模板工程概况及设计支设:含选型、工艺流程与注意事项

不是用来支撑地下室内薄壁楼板的支撑结构,得在混凝土强度彻底达到设计期望强度数值的百分之百之后方可拆除。竖向的构件在拆除模板之后要马上用塑料薄膜进行包裹养护,防止表面出现因干燥收缩而产生的裂缝进而影响外观质量。

模板工程概况及设计支设:含选型、工艺流程与注意事项

模板工程概况及设计支设:含选型、工艺流程与注意事项

现场拆模之后的构配件,得马上进行清运整理,接着集中堆放到指定的区域。随后分类清点,而后检查构配件的完好状况,一旦出现开裂变形的木方以及破损的胶合板,就得及时淘汰掉,防止后续周转使用的时候引发安全隐患。

模板工程概况及设计支设:含选型、工艺流程与注意事项

模板工程概况及设计支设:含选型、工艺流程与注意事项

搭建现场模板时,你碰到过哪些细节问题,这些问题容易被忽视,却会对质量产生影响呢?
