建筑楼模板体系设计及选型,含普通模板工程施工要点
如今不少房建工程存在着层高差异较大的状况,并且有高支模超过8米的情形,要是不依照规范去进行操作,极容易引发架体坍塌方面的事故,这会直接对现场施工人员的生命安全构成威胁。接下来依据项目实际的参数,去拆解全流程的模板搭设以及拆除的管控要点。


不同区域模板基础参数确认


5.9米、4米、4.65米,此为项目各区域的层高,局部南侧的辅房二层则有架空层,该架空层高度达到了9.9米。其中西面5.9米层高的辅房处在一层,它隶属危大工程的范畴,南侧9.9米的架空层,构成了需专家论证的那种超8米高支模体系。项目楼板的常规厚度是100毫米,局部有加厚区域,加厚区域的厚度为120毫米,梁的最大截面尺寸是350×950毫米,不同的参数对应着不一样的支设标准。


各构件模板选材有着明确匹配,基础面板大多采用18毫米厚木模板,局部构件搭配不同规格木枋、钢管、槽钢等加固材料,以适配不同受力需求,防止材料混用导致承重隐患。


各构件模板针对性支设方法

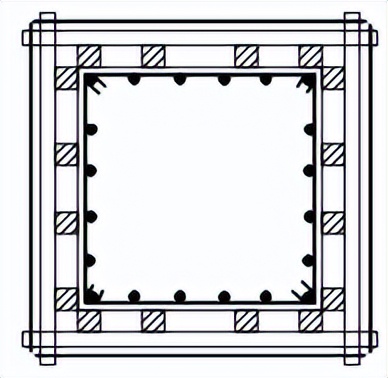

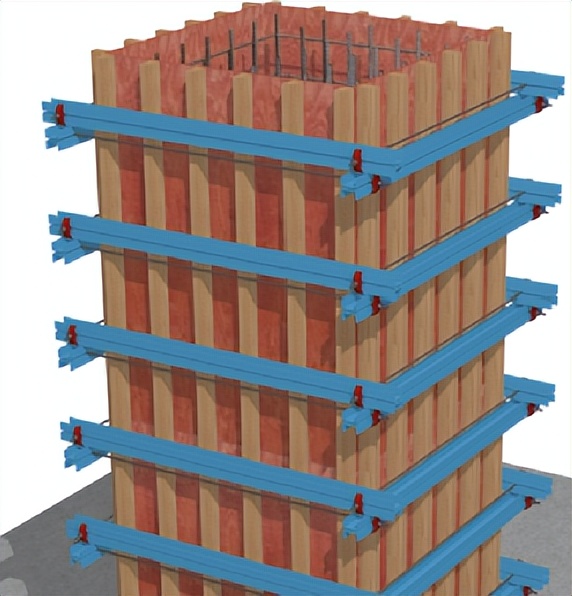

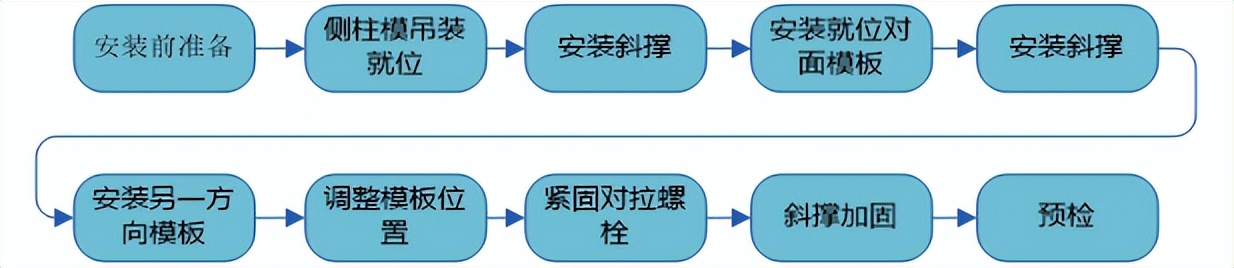

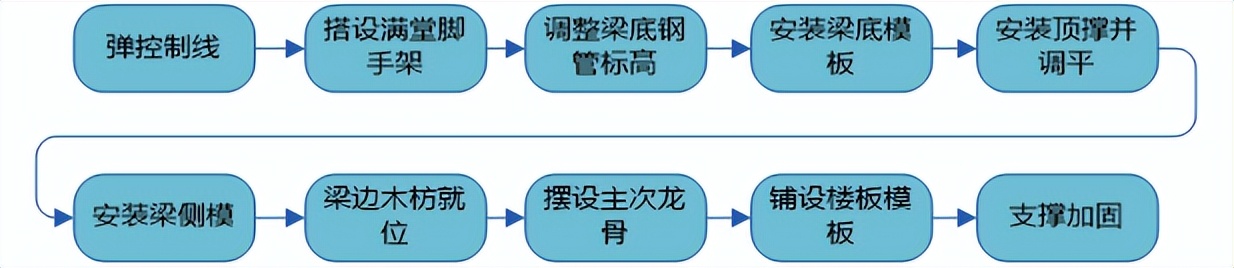

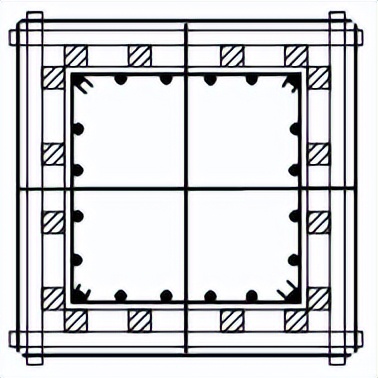

柱模板选用18毫米厚双面覆膜木胶合板当作面板 ,搭配50×100毫米木枋作为龙骨 ,其间距控制在250到300毫米之间 ,外侧采用Φ48×3.5钢管加8号型钢加固体系,超过650×650毫米尺寸的大尺寸柱体 ,采用外箍双槽钢支撑 ,同时加装钢管斜撑并固定在预埋钢筋或满堂架上 ,以此保障垂直度。


梁模板面板,其长边沿水平方向,进行统一布置,对于大截面梁,可依据尺寸,调整为竖向排布,排版之时,留缝需均匀对称,剩余空缺部分,要用小模板予以补齐。板模板,仅能实行统一纵向或者是横向布置,绝对不可以交错排布,拼缝处的木枋,借助铁丝捆绑在板底钢管之上,以此防止滑动致使拼缝出现漏浆现象。

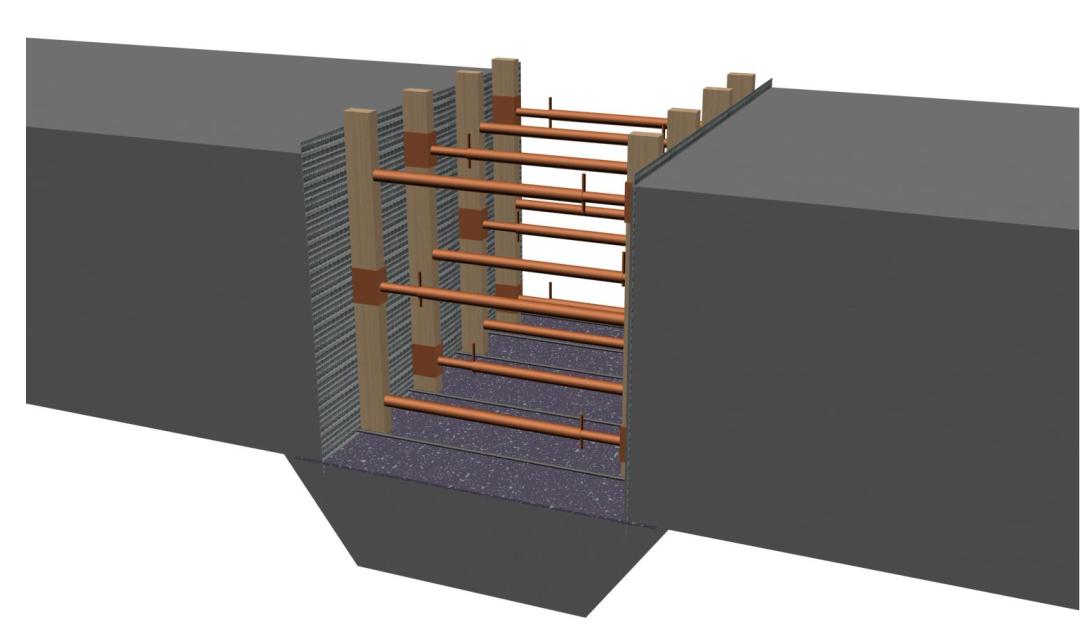

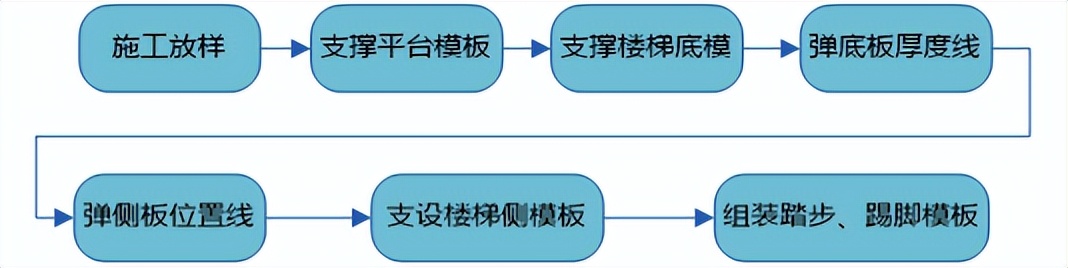

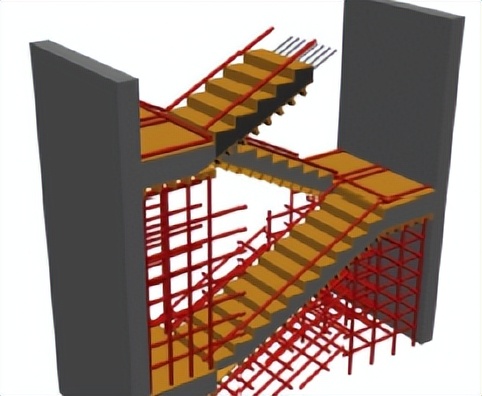

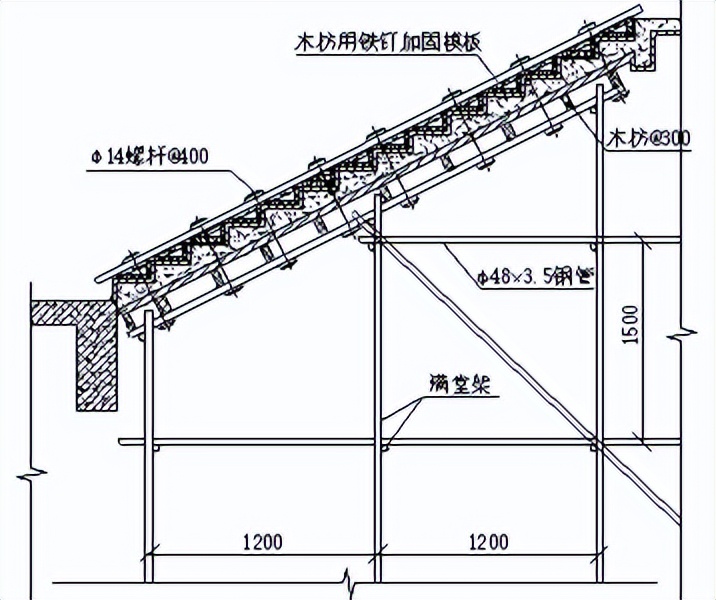

楼梯运用全封闭式支设工艺,进行现场放样,之后使用 18 毫米厚木模板,搭配 40×90 毫米木枋来配制模板。踏步部分先前用木夹板和 40×90 毫米木枋预制成定型模,再搭配对拉螺栓实施加固,以此避免踏步成型后出现尺寸偏差。基础底板后浇带侧面将快易收口网用作模板,搭配内部钢筋骨架当作支撑,从而保障后浇带侧边成型规整。

碗扣架支撑安装流程要点

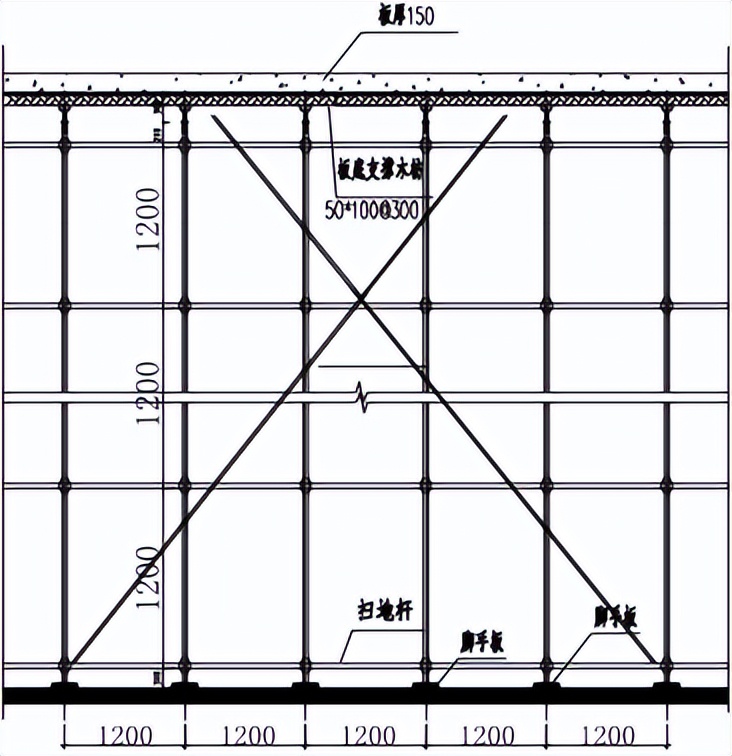

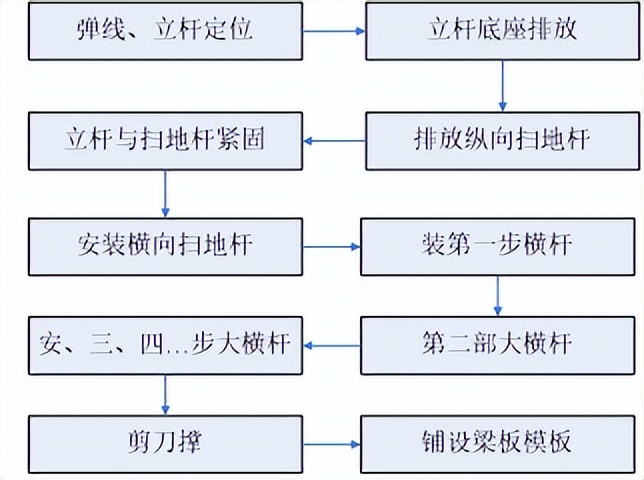

搭设之前,要按顺序,一件一件完成弹线、立杆定位、排放底座这些准备工作,首先放置纵向扫地杆,从角部起始,一根一根依次竖立底层立杆。立杆底端跟纵向扫地杆用碗扣固定好之后,接着装设横向扫地杆,每竖起三四根立杆,便同步搭设周边的第一步纵横向水平杆,把立杆和横杆的偏差校正到符合要求后,插上碗扣插销。

在第一步构架达成之后,依据先后的顺序朝着上方搭建第二步的纵横向水平杆,伴随着搭设所推进的进度同步去设置剪刀撑,当纵横之间的间距没有超过3米的时候即可加设另外一道剪刀撑,把剪刀撑斜向下的杆子和楼地面之间所形成的夹角把控在45度至60度这个范围之内,将扫地摆放着的杆子距离基面维持在200毫米,针对架体以及周边的结构柱子良好地去做好刚性拉结,凭借这种方式实现防止整体朝着偏的程度移动。
高支模专项管控细节

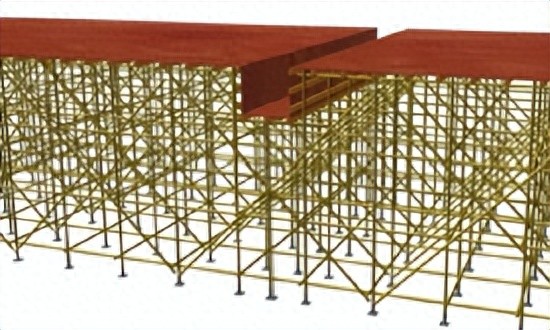

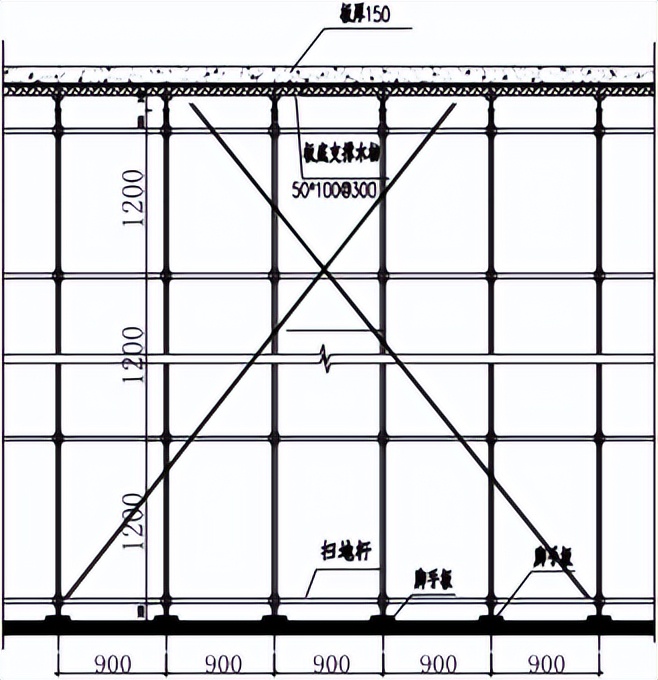

高支撑架顶部,需设置水平加强层,其底部扫地杆层,同样必须设置水平加强层,架体整体垂直度偏差,要控制在1/500L以内,且最大偏差不能超过100毫米,连墙件随架体搭设同步设置,其角度尽量与脚手架、建筑外表面保持垂直,在中部区域每隔3到5米增设一道拉结件。

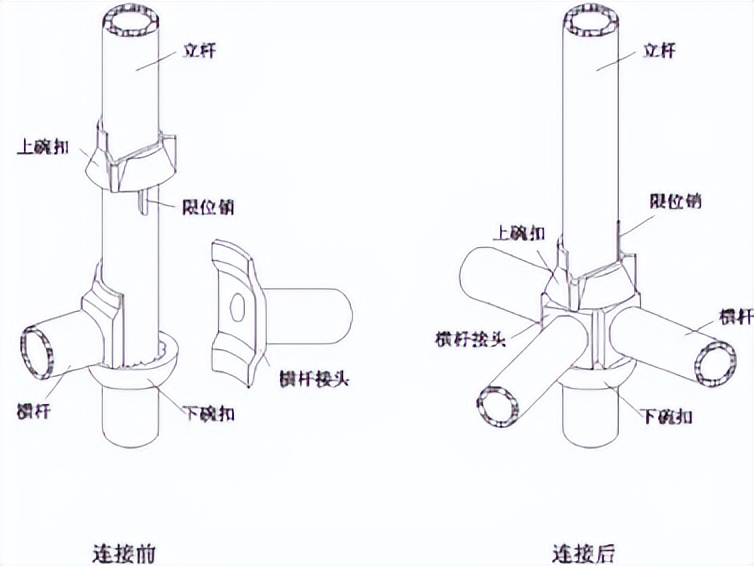

在顶层,顶部支撑点与立杆之间的距离不得超过200毫米,以防因悬挑距离过大致使架体失稳。于搭设进程里,若察觉到上碗扣扣合不紧密,就需要即刻检查立杆与横杆的垂直度,对相邻两个碗扣的水平面偏差以及下碗扣与立杆轴线的垂直度问题展开排查,在确认符合JGJ166 - 2016规范要求之后方可继续进行施工。
混凝土浇筑阶段实时防护
混凝土浇筑优先采取的方式是从中间朝着两边扩展,以此使支架受力能够更加均衡。施工荷载务必要严格予以管控,位于支架上方钢筋等这类重型材料不可以集中堆放,实际荷载绝对不可以超出设计荷载所规定的限值。


全过程安排专人在浇筑时一直看模,施工进至各区域,看模人员就得跟着到相应区域。一旦察觉架体杆件被压弯或者有爆模状况,马上得暂停浇筑,先用备用钢管对架体开展回顶加固操作,重新支模验收合格之后才可恢复作业。

模板拆除与过程检查要求

侧模拆除之时,需确保混凝土强度,以此来防止表面和棱角遭受妨害与损伤,底模拆除之前,要先行开展同条件砼抗压强度试验,待确认强度契合规范所规定的要求之后,方可提交拆模申请单,并且在经由监理签字批准随后,才能够着手开展拆除作业。
在施工的整个过程当中,都需要做到随着工程进度进行检查,一旦发现有不符合设计以及规范要求的部位,就要马上指出来并要求进行整改。对于柱脚墙角,要使用钢钉来固定宽度为5厘米的模板条从而实现定位,在墙柱对拉螺杆的内侧,每隔一个就要焊接短钢筋头来进行限位,在模板拼缝的地方要钉上宽度为3厘米的旧模板条,并且要用两根木枋将其压紧,在梁柱交接的位置,需要预留出与梁尺寸相匹配的缺口,还要钉上衬口木枋,以此从各个细节之处保障成型的质量。
在现场模板搭设管控期间,你所碰到的最为棘手的高支模隐患,是通过怎样的方式去处理的呢,欢迎于评论区之中分享相关经验,同时也能够点赞转发这篇文章给予同行作为参考。
