钢结构安装偏差大怎么办?先测后调不蛮干
钢结构完成安装, 柱子歪斜梁体不平的时候, 很多人第一反应就是抡起大锤或者上千斤顶去硬扛。真正干过这行的人来说,蛮力作业只会让局面变得更紊乱一点数据没有搞清楚就动手去做的话就等于在做无意义的瞎折腾。
动手前先摸清楚偏差
等钢柱竖好、梁也搭上去之后, 千万不要急着进行调整。得先用经纬仪在两个互相垂直的方向去测量柱子的高度, 然后用水准仪在梁的位置上打好三四个断面。
以2025年某个地方的单层厂房项目为例, 那个项目的柱高是8米, 经过测量发现柱顶偏了19毫米, 这个数值并没有超过H/1000加25mm的限值规定, 所以根本不需要做进一步的调整。

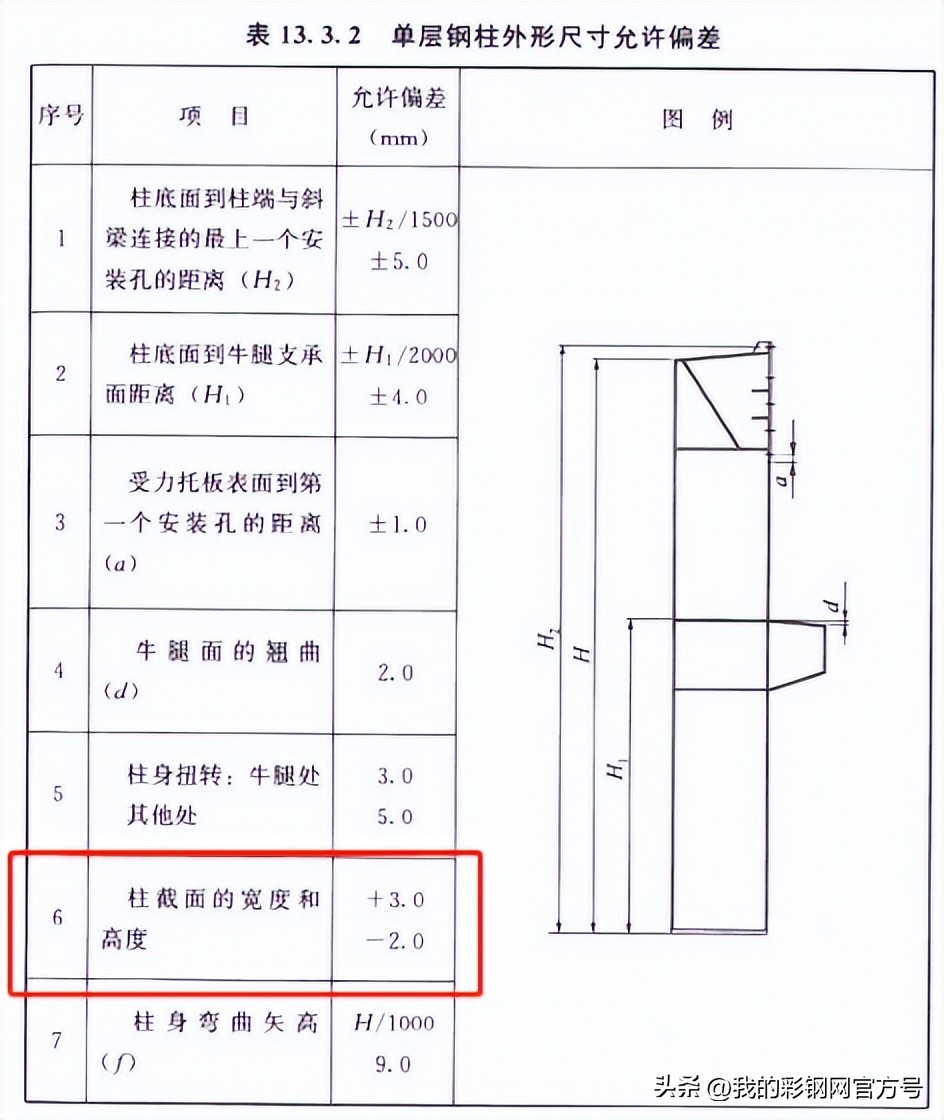

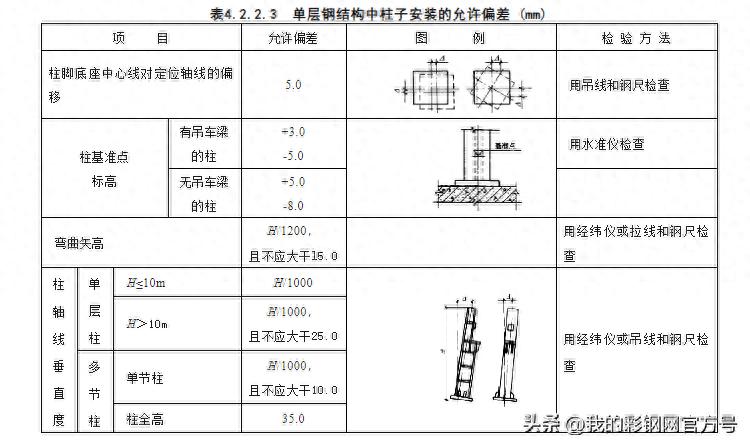

在完成测量工作之后, 需要将获取的数据与标准GB 50205进行对比复核。针对柱体垂直度指标, 要求其偏差值达到高度的千分之一, 同时绝对误差不得超过二十五毫米。对于梁的水平度指标, 要求为长度的千分之一, 且极限偏差不得超出十毫米。如果检测数值处于上述规定范围内, 则无须进行任何处理作业。
一旦检测结果超出允许范围, 就必须立刻探寻产生问题的根源。需要排查的方向包括地脚螺栓预埋时发生偏移、支撑底板表面不平、以及焊接冷却过程中的收缩导致结构被拉伸变歪等具体情况。只有在确切锁定导致偏差的根本原因之后, 所谓的整改措施方案才具备实际意义, 否则那些方案就只会沦为毫无价值的空泛谈论。

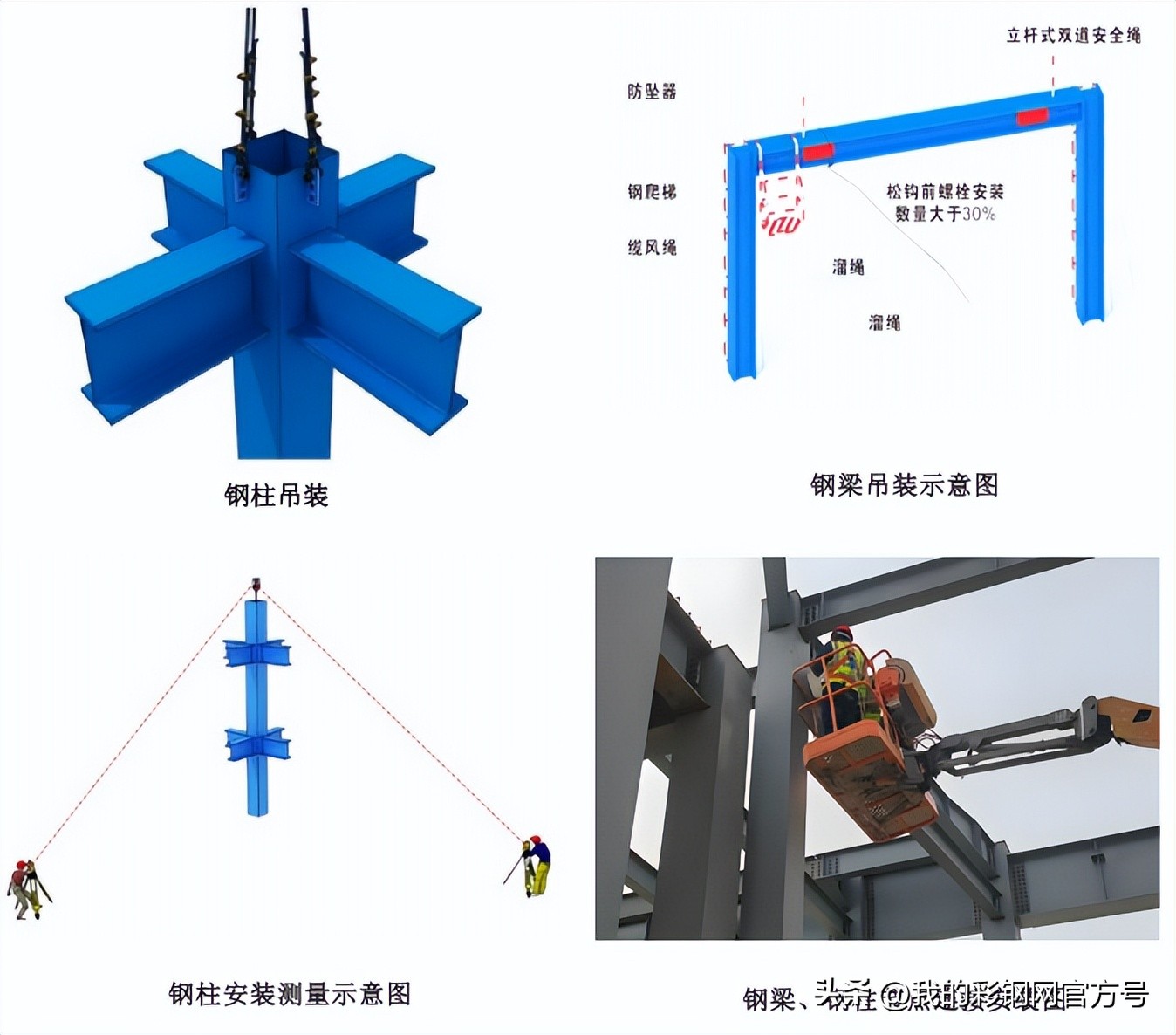

钢柱粗调用楔铁精调靠缆风绳
在粗调阶段, 需要在柱底板的四个角上, 分别垫入一组楔铁, 具体操作原则是哪里低, 就在哪里进行垫高处理, 与此同时, 螺栓的处理方式仅为带劲, 而不能将其拧死。
此时需要两个人进行配合工作, 其中一个人负责在底下塞入铁件, 另一个人则手持经纬仪进行观察, 并且在测量过程中, 需要在两个方向上来回交替进行测试。千万不要仅仅盯着某一个方向去进行操作, 因为如果忽略了对另一个方向的校准, 那么整个设备的准确性就非常容易发生跑偏的问题。
在完成粗调之后, 依然可能存在两三毫米的偏差现象, 此时需要上缆风绳和手拉葫芦。在每次收放的过程中, 必须将幅度控制在3毫米以内。在调整完毕之后, 需要先停下来放置几分钟, 以此让应力得到释放, 随后再进行复测工作。
对于多层结构的情况, 每隔两三层就需要做一次整体复测, 千万不要指望能够通过下一层的调整来修正之前的偏差, 因为这样做只可能导致误差变得越来越大。
钢梁不平先主后次垫片别贪多

梁不平最常见的原因是两端支座高度差, 所以要在低的那端塞入环形或U形垫片来调整, 垫片位于梁端和牛腿之间, 一个位置最多可以放三片, 并且总厚度不能超过20mm, 之后点焊固定在原位。在涉及主次梁结构的时候, 必须先把主梁调平, 再把次梁拿主梁做基准来找平, 这个顺序不能乱。
大跨度梁出现跨中下挠, 光垫支座这种方法并没有起到任何作用, 所以在跨中加装临时千斤顶进行顶升, 把起拱量控制在一千分之一到五百分之一之间, 然后焊接加劲肋或者是拉住预应力把它固定死, 对于次梁高度不足的情况可以刨低翼缘或者补充垫片来调整高度。

柱和梁要一起精调别各调各的
最让人头疼的糟糕状况是, 要是每根柱子单独都被调直了, 可一旦把梁安装上去, 经过一番拉扯和拽动, 柱子就又会变得歪斜。
正确的施工顺序应当是, 先对所有柱子进行一遍粗略的调整, 待把梁全部上好并初步固定之后, 再把柱子和梁作为一个整体一起进行精细调整, 并且要以主轴线上那根柱子作为基准标准, 让其他其余的柱子顺着这个基准线跟着走。
在进行精细化调整的时候, 所有的临时支撑设施, 具体包括缆风绳、千斤顶、还有临时撑杆, 必须等到永久焊缝全部完成之后, 并且结构自重已经完全稳定住的情况下, 才能进行拆除操作。如果提前了一步就把它们拆掉, 那么前面所做的一切努力就全部白费了。
调完隔一天再复测

焊接收缩、昼夜温差以及临时堆载这些因素, 都会导致在几小时到一天之内产生新的偏差。当天调整完毕后所测量的数据不能作为最终依据, 必须等到第二天再次进行测量, 只有当两次测量得到的结果保持一致时, 才能认为状态已经稳定。
以2024年某钢结构厂房的验收工作为例, 当天初步测得的数值达到了12mm, 然而第二天的复测数据却变成了16mm, 这种数据波动险些导致该项目无法顺利通过验收关卡。
你需要把原始偏差、调整方法、每次测量值和最终验收值这些内容, 全部都写进那个记录表里进行存档。这可不是在做表面的形式工作, 如果真的出现了关于质量的纠纷, 那么这一套数据就会成为你手中唯一的依据。
慢一点细一点反而最快
调整这件事根本就没有什么捷径可走, 只要把仪器做好校准, 把步骤的顺序理清楚, 再把数据实现闭环, 这三件事全部做到位之后, 偏差自然会回到规范的轨道里。现在最怕遇到两种人, 一种是因为嫌麻烦就随便凑合, 另一种是因为太着急想要一次就到位, 结果都是越调越乱, 越来越散。
干这一行所积累到的那些经验, 说实在话, 其实就是通过少吃上几次亏而得来的。仪器本身并不昂贵, 最为昂贵的其实是那份耐心。只有将每一次进行设备调整的工作, 都当作是要进行全面验收那样去认真对待和严格操作, 那么后续出现需要返工的情况的次数自然会大大减少, 这样一来, 整体工期反而能够得到节省。
在你们的施工项目现场进行柱子和梁的位置偏差调整时, 通常是使用的楔形铁片更多呢? 还是说的直接进行临时钢板的焊接操作更加普遍一些? 欢迎大家在下面的评论区域分享交流相关的观点, 如果认为你所阅读或者所了解到的这些信息是有实际作用的, 那么请点击点赞按钮并且将其转发给其他的工程同事们一同参考看看。
