保温工程的关键环节?掌握材料选择与基层处理,确保施工质量
保温工程倘若做不好,那么后期出现开裂、脱落的情况,都会成为极大的麻烦,而关键之处实际上就隐藏在那些容易被人们所忽略的施工细节当中。

基层处理是质量根基

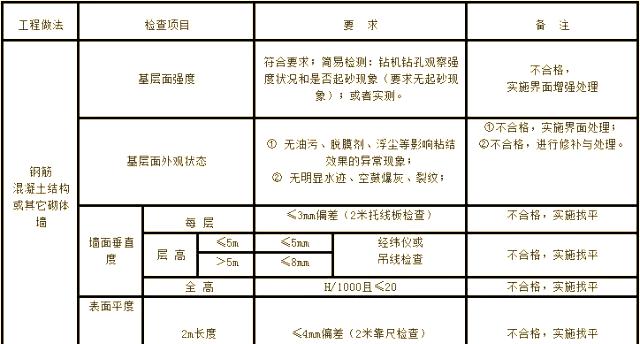

墙面基层所处状态,对保温层最终呈现效果起着直接决定性作用。要是基层存有浮灰、油污,或者有空鼓、风化情况,纵使运用了优质保温材料,也极易出现粘贴不牢固的状况。在施工以前,得用专用工具去清理墙面,针对有缺陷的地方,要使用水泥砂浆进行修补并找成平整状态,可是要留意表面不可压得光滑,目的是有利于之后的粘接 。
修补完毕之后,要依据设计图纸于墙面弹出水平控制线,还要弹出垂直控制线,这能够保证后续保温板粘贴的平整度状况。与此同时,应该在建筑大角等关键部位悬挂垂直基准钢线,将其作为施工全过程里的重要参照依据,这是控制外墙面整体垂直度的有效办法手段 。

材料选择与进场把关
保温材料具备的性能算得上是工程质量得以存在的物质基础,常见的像岩棉板、EPS板等各自有着不同特点,需要依据建筑类型、防火方面的要求以及气候条件来进行综合选择具体的保温材料种类,比如说对于有着较高防火要求的公共建筑而言,常常会选用岩棉板作为保温材料,然而普通住宅或许会更加侧重于EPS板在保温性能以及经济性方面的表现,故而较多选用EPS板 。
所有材料在进场之前,都必须开展严格检验,要去核查出厂合格证,还要核查性能检测报告,并且要在现场抽查保温板的厚度,还要抽查保温板的密度等关键指标,看这些指标是否符合设计要求,网格布、锚栓等辅材同样是需要被检查的,要确保其耐腐蚀程度达标,还要确保其抗拉强度达标,以此来防止出现以次充好的情况。
环境与准备工作

保温工程受施工环境影响颇为显著,规范作出要求,外墙外保温施工之际,环境温度适宜处于5℃到35℃之间,温度要是过低,胶粘剂不容易固化,温度倘若过高,就有可能对工人操作产生影响并且加速材料水分流失。
修筑之前,负责之人务必要认真钻研修筑图纸,清晰保温修筑的特定范围、厚度以及特异节点要求。与此同时要做好现场布置,保证材料堆放之处具备防雨并且防潮举措,尤其是网格布以及锚固件不可受潮,不然会极大影响它的使用期限与性能。
保温板的安装与固定

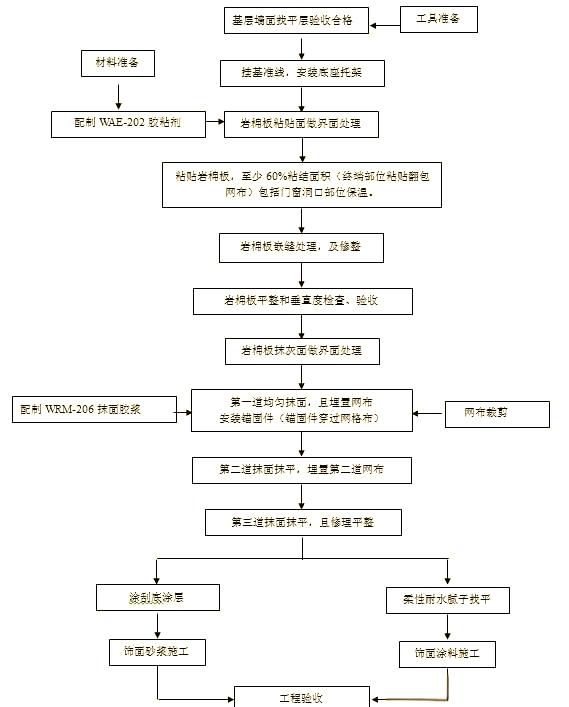

位于核心位置的工序是保温板的粘贴,在粘贴之前,常常会在板的表面涂刷一层专用的界面剂,这种做法能够增强板和粘结砂浆之间的粘接力,在进行粘贴的时候,应该采用点框法或者条粘法来进行布胶,以此确保粘结面积不会比规定的比例低。

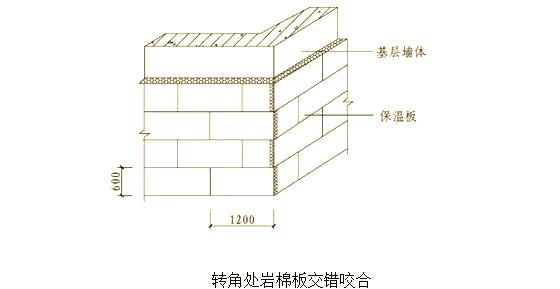

粘贴要从下往上开展,于墙角、窗口等位置,板材得做错缝或者套割处置,防止通缝。板与板之间要挤紧,接缝要平整。粘贴完毕后,还要用锚栓做机械固定,锚栓数量跟锚入基层的深度必定得符合设计要求,用以提供双重保障。
抹面层与网格布施工

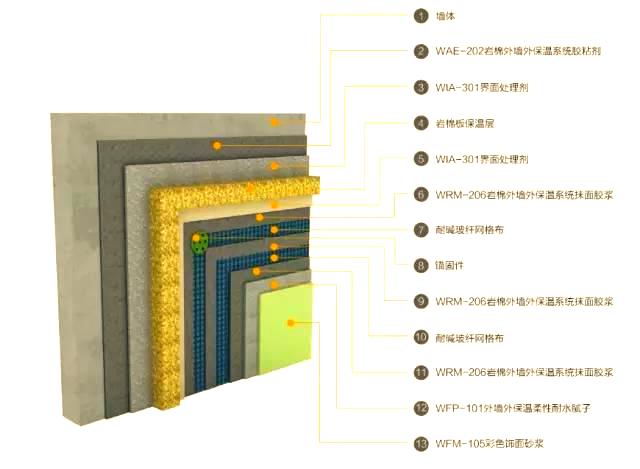

防护层由抹面层与耐碱网格布共同构成保温系统,第一遍抹面胶浆厚度大概是2至3毫米,紧接着压入网格布,网格布要从中央朝四周展平,搭接宽度不少于100毫米,在门窗洞口角部需做斜向加强处理。
等待第一层胶浆表面干燥之后,才可以开展第二遍抹面施工操作,要把网格布全部覆盖住。抹面层总的厚度通常把控在3到5毫米之间。这个环节的重点在于保证网格布铺设得平整,不存在褶皱,抹面胶浆充实且均匀,如此才能够有效地抵抗裂缝并分散应力。

细部节点与收尾处理

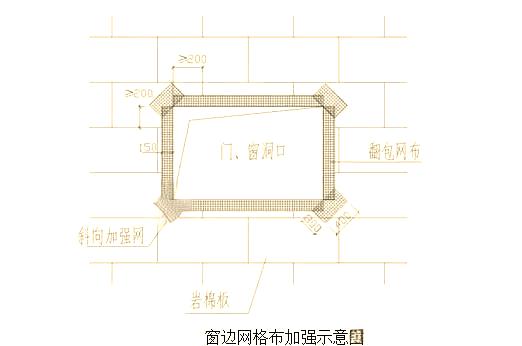

保温工程里的薄弱之处常常是在细部,门窗洞口的四周地方、变形缝、勒脚等这些部位都须要去进行增强处理,举例来说,洞口四角的网格布呢,需要预先进行翻包,并且还要去增设加强网,勒脚这个地方常常会采用高密度的保温板,并且要做好防潮以及密封 。

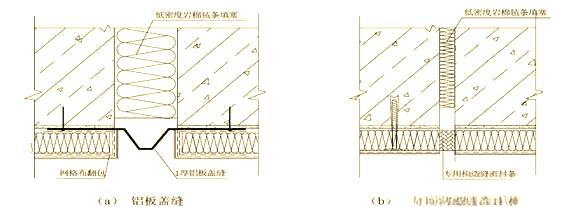

系统终端的各个收口位置,像女儿墙压顶呀、窗台之类,全得运用密封胶或者专用配件去做好密封防水工作。施工结束之后,要开展全面检查,包含观察墙面是否平整呢、敲击检查有没有空鼓情况、查验细部节点是否妥当,以保证整个系统完备且有效 。
你觉得,于保温工程的诸多环节里头,哪一个环节最易于由于赶工期而被敷衍了事,进而埋下最为严重的质量隐患呢?欢迎在评论区分享你的观察结果。
