保温工程关键流程解析:施工准备、工艺要点与质量控制

保温施工的质量呈现出参差不齐的状况,这常常是源自于对施工细节予以的忽视,一些小步骤看起来好像很简单,然而若做错或者漏做了,就会直接对外墙的平整度、牢固性以及耐久性造成影响,甚而引发后期出现空鼓、脱落等严重的问题,这背后所涉及到的是一整套严谨的工艺逻辑 。
施工放线与定位
于粘贴保温板以前,务必要先展开测量放线。工人得在墙面划分出清晰的施工段,且用墨线弹出垂直控制线以及水平控制线。这些基准线乃是随后施工的生命线,旨在从最初一步就把控好整个保温层的垂直度和平整度,给粘贴板材提供精准依据。
实践操作期间,垂直线一般顺着建筑物的阳角或者特定轴线去挂设 ,水平线依据楼层标高分层弹出来 。要是缺少这道工序 ,粘贴保温板容易凭感觉行事 ,致使墙面高低不平 ,后期找补既费时间又费力气,效果还难以确保 。

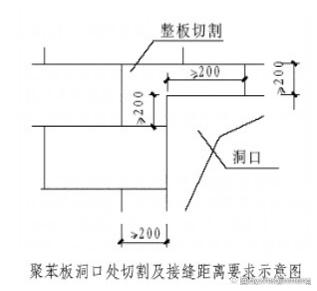

特殊部位预埋处理
收边位置诸如挑檐、阳台栏板、门窗洞口侧面以及系统变形缝等之处,要预先开展翻包处理。具体的做法为这样,首先选定宽度不少于260毫米的耐碱网格布,借助专用粘结砂浆稳固地粘贴于基层墙体之上,粘贴的宽度不少于100毫米,并且砂浆厚度被控制在2毫米以内 。
那些剩余着的网格布,暂且翻折放置到基面上。将要等待后续去粘贴保温板的时候,再把之前预留出来的这部分,反包到保温板的板端面上。而就此步骤而言,其核心点为预先对边角加以加固,以此确保那些应力集中的部位具备抗裂性能,并且能够有效地防止保温层在边缘的地方出现开裂情况。

板材粘贴与填实

在粘贴保温板之际,粘结砂浆的涂抹方式会对粘贴效果产生直接影响 ,常见的做法是,在每一块板的周边涂抹宽度大概为50毫米的粘结砂浆带 ,并且从边缘朝着中心逐步加厚 ,从而形成中间部位厚、四周部位薄的分布情况 ,中部最厚的地方能够达到10毫米 ,以此来确保存在足够的实际粘结面积 。
涂抹了砂浆的板,要马上上墙粘贴,动作得迅速,避免砂浆表面结皮而失去粘性。粘贴的时候,严禁借助推揉、错动板材去调整位置,正确的做法是贴上去之后,用橡胶锤轻轻敲击来调整。粘贴完成后,要用2米靠尺检查并压实,保证牢固且平整,板与板之间要紧密靠着,缝隙里面不能残留砂浆,防止形成热桥。
翻包与槽口工艺细节

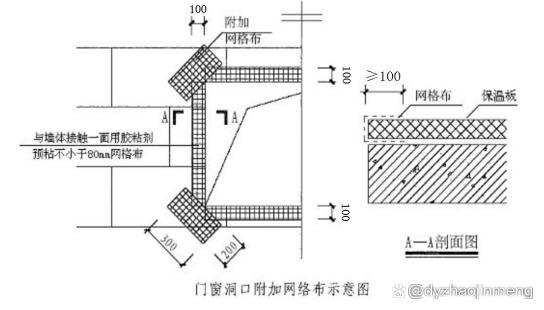

有精细要求存在于翻包网格布的这项施工之中,基层墙体上的网格布预粘宽度,不能小于100毫米,与此同时,翻包部分的网格布自身,在转角处不可以搭接,必须要是一整条,这样做是为了防止此处因网格布层数多致使面层厚,最终出现露网的缺陷 。

处置保温系统的分格缝或者预留槽之际,要避免后续涂抹面层砂浆时挤入槽内,于此在槽内预先嵌入和槽宽度同等的保温板条充作临时填充物。等到槽内需要打密封胶之时,把这块板条取出,如此就能确保槽口边缘齐整、深度相同。

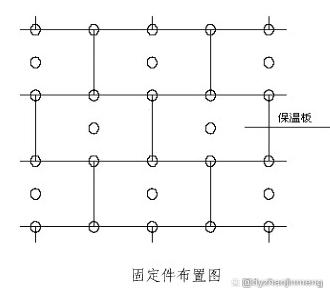

锚固件的安装要求
保温板粘贴到墙上,且初步粘结达到牢固后,要在规定时间里安装机械锚固件。一般规定在粘贴完后的8至24小时内,依据设计图纸的布置点位,用冲击钻钻孔。钻孔深度要求进入混凝土或者实心砌块基层墙体不少于50毫米,这其中不把外层抹灰的厚度计算在内。
安装了塑料膨胀锚栓,其圆盘直径不可小于50毫米 。等到所有锚栓都安装好了,要在钉帽位置涂抹聚合物砂浆开展找平处理 。找平后的钉帽所处表面一定要跟周围大面保温板的表面处于齐平状态,不可以凸出或者凹陷,不然将会对后续面层施工的总体平整度形成影响 。
面层施工与洞口处理

在涂抹抗裂面层砂浆以前,要保证保温板表面处理剂已然晾干,第一遍砂浆开展施工之后,马上压入耐碱网格布,当碰到墙面上的预留孔洞或者管线穿墙洞口之时,网格布得在此处断开,面层砂浆应当预留出接茬的位置用来方便在后期修补之际,新补的网格布能够与原网格布具备充足的搭接长度。
针对破损或是预留洞口之处的修补来讲,应当最先在孔洞那些周边涂抹底层抗裂砂浆,接着裁剪一块网格布,这块网格布的大小要保证跟四周原本的网格布至少有着100毫米的搭接。把网格布压进砂浆里,随后涂抹面层砂浆直至跟周边处于平整状态就可以。 在贴面砖的外墙方面,面层砂浆总的厚度要求不低于8毫米,其内部要压进热镀锌钢丝网,并且借助加密的锚栓来进行双重固定 。
针对外墙保温开展施工工作,你觉得里面最难把控、最易于出现质量方面问题的那个环节究竟是哪一项呢?欢迎于评论区域分享你的相关经验,同时也请进行点赞给予支持,通过这样使得更多的同行能够看到这篇具备实用价值的工艺解析内容。
