管线预埋之套管施工安装:制作、长度、固定及填实要求全解析
导管装置看起来简易,然而遗漏了套管这项步骤,往后渗漏、裂开、修护会将人折腾至崩溃状态。干管立管校准达标仅是基础,套管怎样埋设、怎样稳固、缝隙怎样封堵,才是切实检验施工质量的关键精微之处。

套管定位先于浇筑

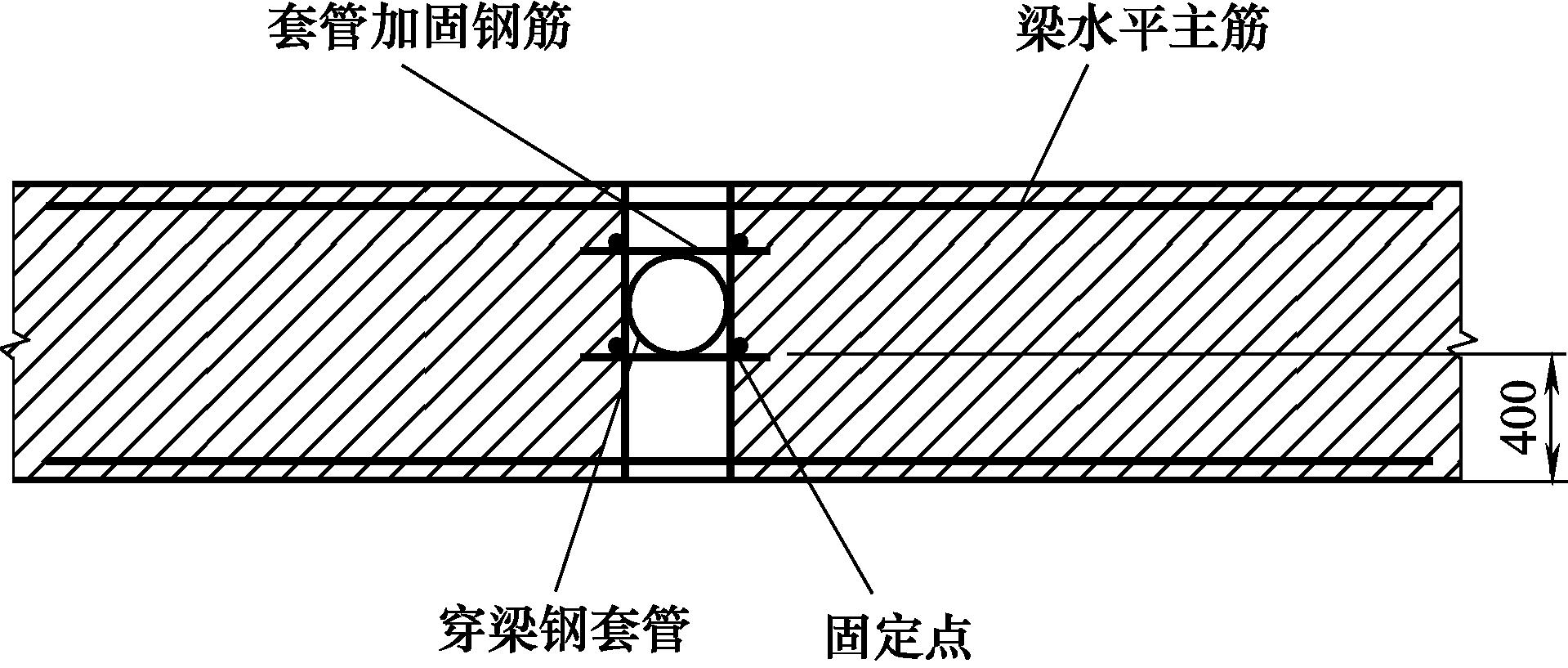

诸多返工实例皆发生于预埋阶段,套管必须于混凝土浇筑以前,依据坐标标高予以固定,而非待拆模之后再去钻孔,外墙套管情况更为讲究,瓦工砌筑之际要先行留洞,钢筋绑扎之时需配合土建将套管放入并焊接固定,最终再由土建开展局部防水处理,2023年北京某个住宅项目正是由于套管预埋存有偏差,致使后期外墙出现渗水状况,维修耗资三十多万。
对于上下层套管的垂直度而言,那也是绝对必须严密留意紧盯的,得运用线坠从顶层垂吊下去,将圆心偏差精准控制在3毫米范围之内,假若钢模板不太容易进行定位的话,能够在一层板底部借助小钢筋头进行敲击作出标记,并且在板上撒上水泥面提供辅助定位,而这个较为土气的办法在江苏南通有不少工地仍然还在投入使用,其效果是非常切实可靠的。

标高控制必须精确

穿楼板套管的高度属于硬指标,普通房间需高出地面20毫米,厨房与卫生间由于有防水要求,得高出50毫米,还要底部与楼板底面齐平。要是低了,地面水会顺着管道缝隙向下渗;要是高了,会影响美观且容易绊脚。2024年杭州有一个精装交付项目,只因卫生间套管普遍低了5毫米,遭业主投诉后进行了全部返工。

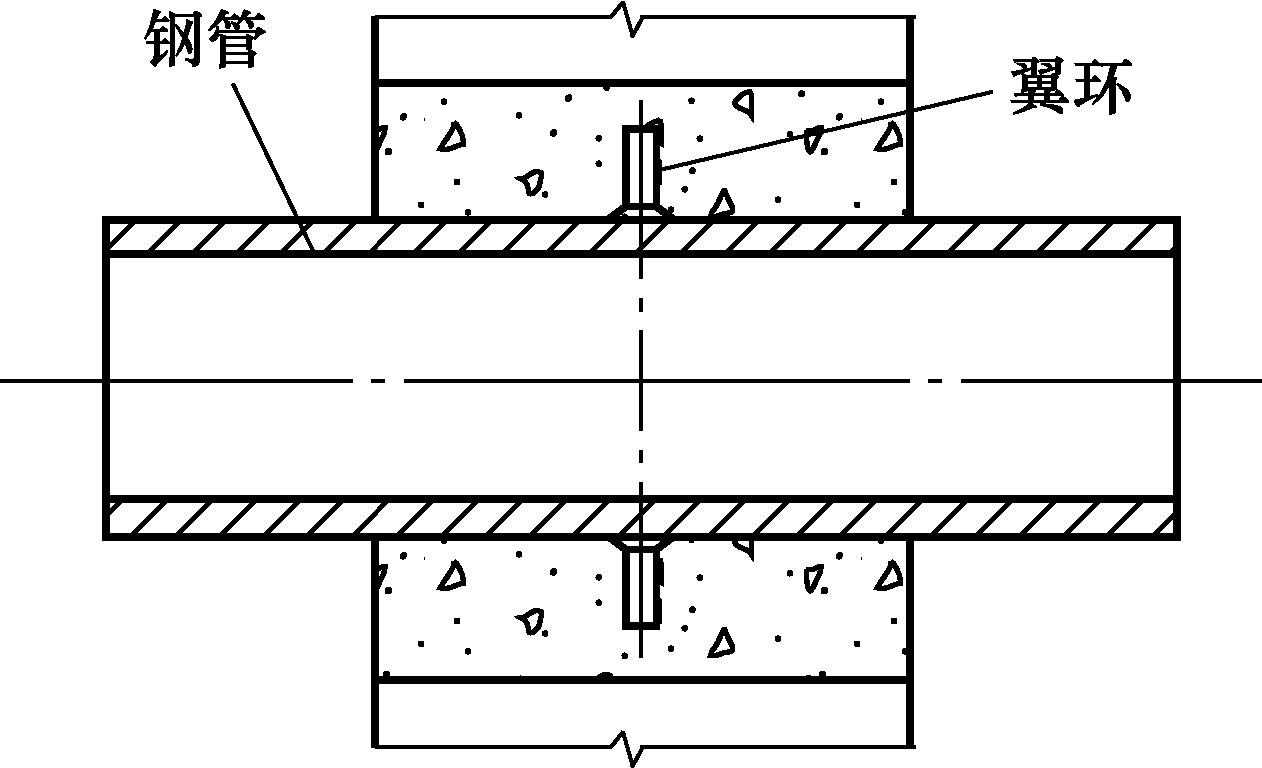

需要穿过基础的那种套管呢,得使两端各自朝着墙面伸出超过三十毫米,顶部也得留出净空间的余量,目的是防止基础出现沉降从而压坏管道。要是不存在设计所给出的规定,在厨房、卫生间此类较为潮湿的部位,优先去选用钢管套管,因为其强度以及防水这方面的性能,比PVC管更值得信赖。

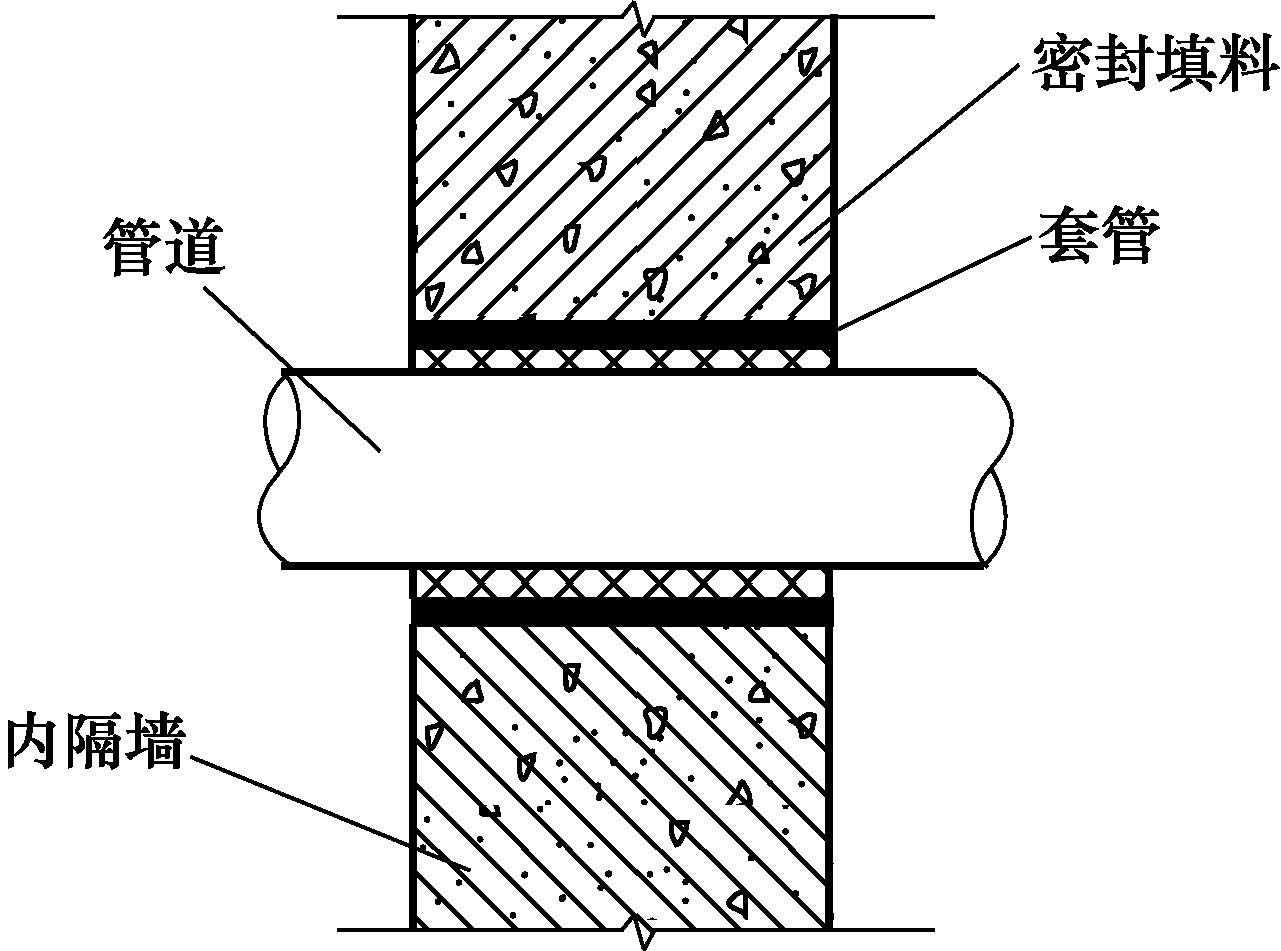

缝隙填料严实密

管道安装完毕并非意味着结束,处于套管以及管道之间的缝隙才属于关键所在。要是设计存在要求的情况,那么就依照设计进行操作,要是没有要求的话,便采用柔性防火材料进行填塞并捣实。在对上海某商业综合体2022年火灾事故展开调查时发现,火势沿着管道缝隙蔓延就是由于填料不够密实。

穿过外墙的防水套管更得不疏忽,先预先制造加工完备,等管道装置完了再将填料分层塞进去捣紧密实。缝隙宽度不相同的地方,能够用木楔临时固定住,保证填料厚度匀称。在北京冬奥村项目当年进行施工时,针对所有穿墙套管缝隙都实施了红外检测,保证没有空洞。
预埋件与支架配套

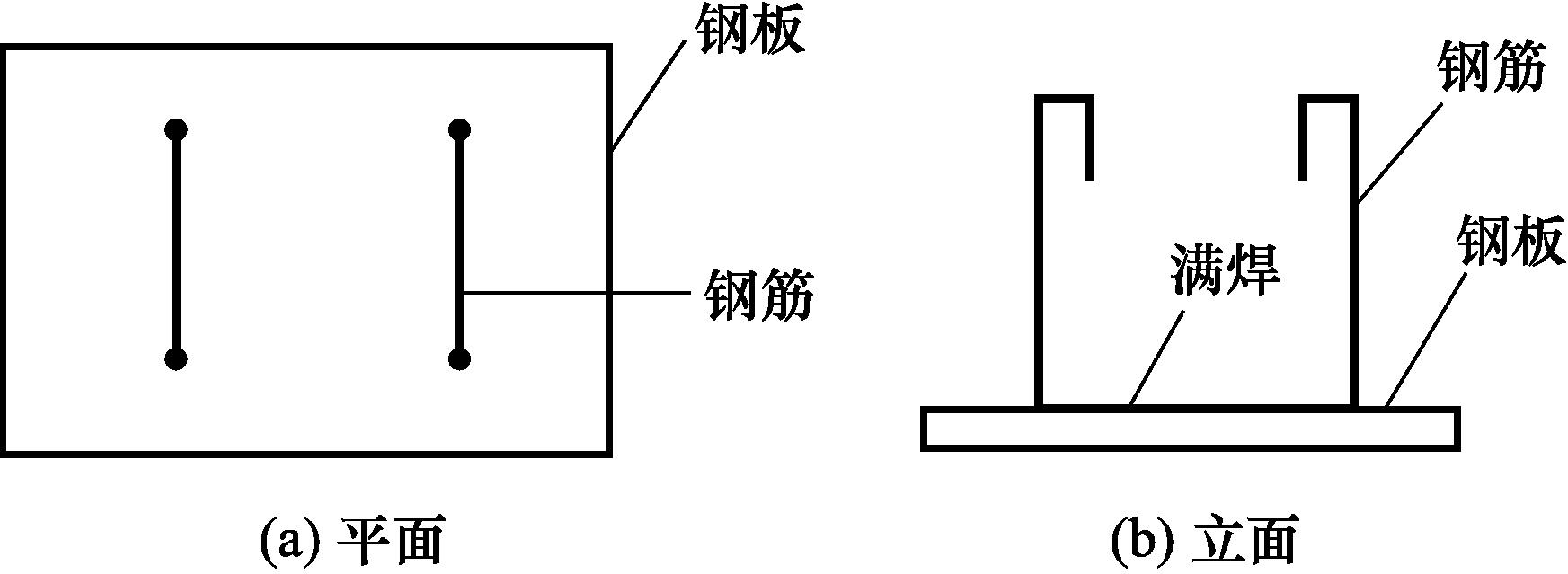

套管得以固定依靠预埋件以及支架,预埋件运用钢板焊接弯钩,弯钩直径依据管径选取12至16毫米,双排U形与钢板进行满焊,大型工程需先支设固定支架,支架与模板架、钢筋架完全分离,确保具备足够的刚度以及稳定性,在2021年时深圳某超高层施工期间,专门针对预埋件支架制作了独立支撑,以此来防止混凝土浇筑之际发生移位。

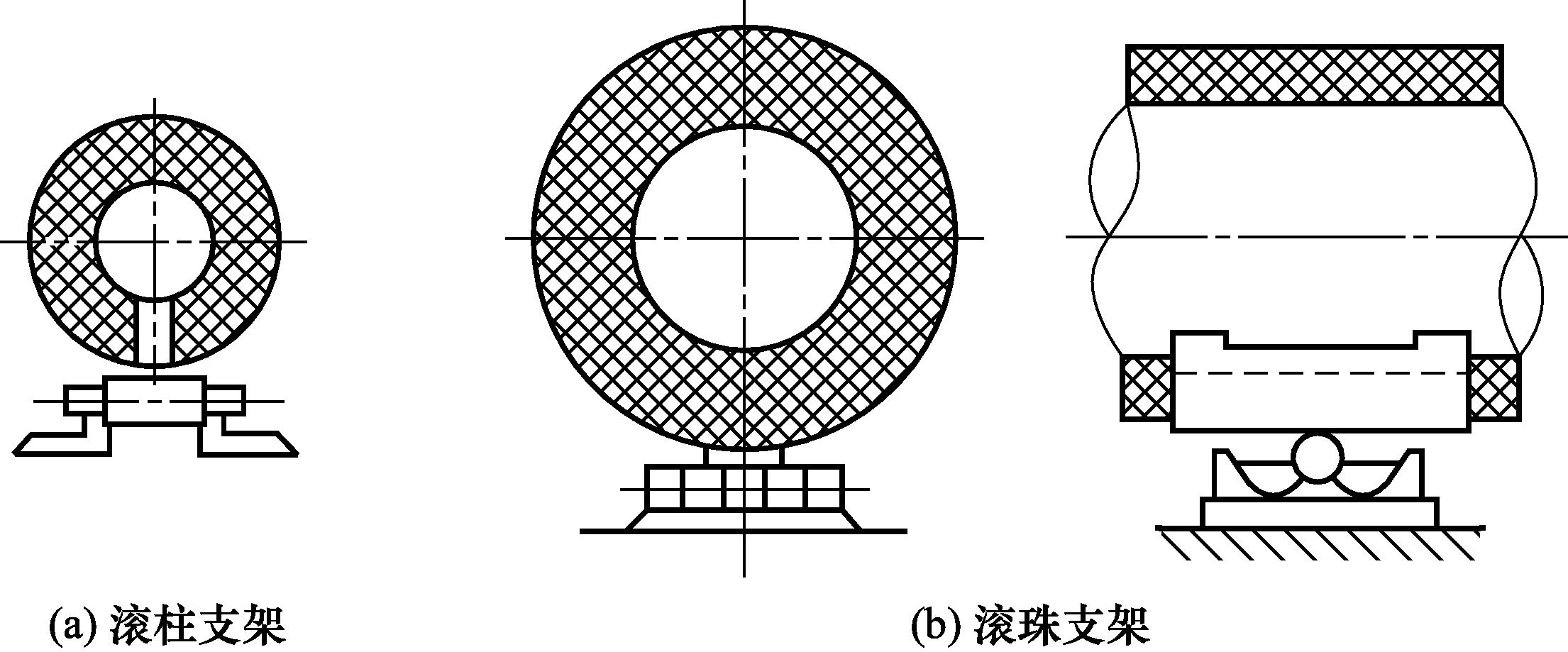

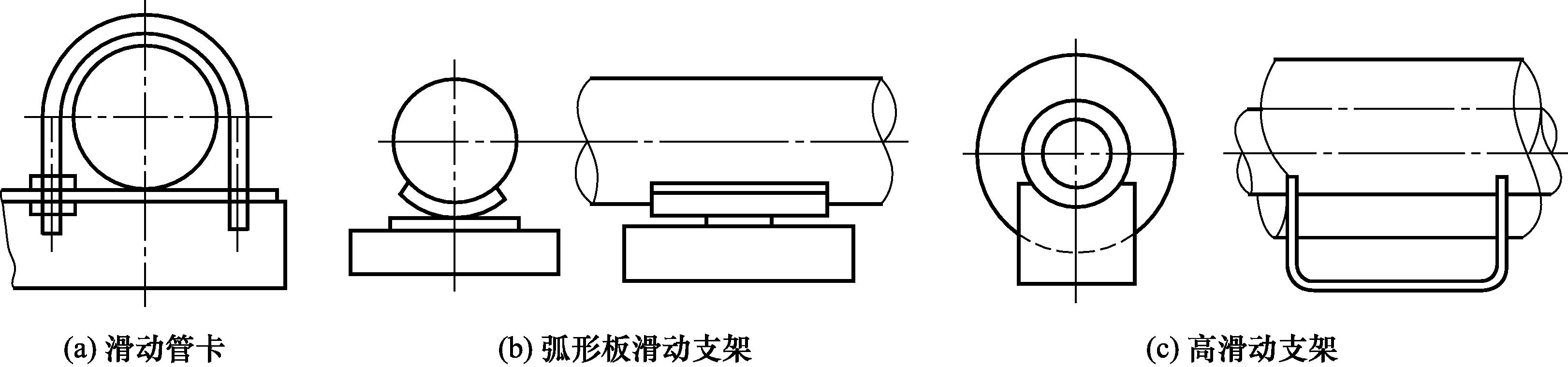

根据管道类型来选择活动支架,在地沟内,针对不保温管道采用弧形板滑动支架,对于保温管道采用高滑动支架,以使管托能够自由进行滑动,在补偿器以及铸铁阀门两侧设置导向支架,用以防止出现横向偏移,留出的间隙取 2 到 3 毫米是最为适宜的。
特殊部位特殊处理

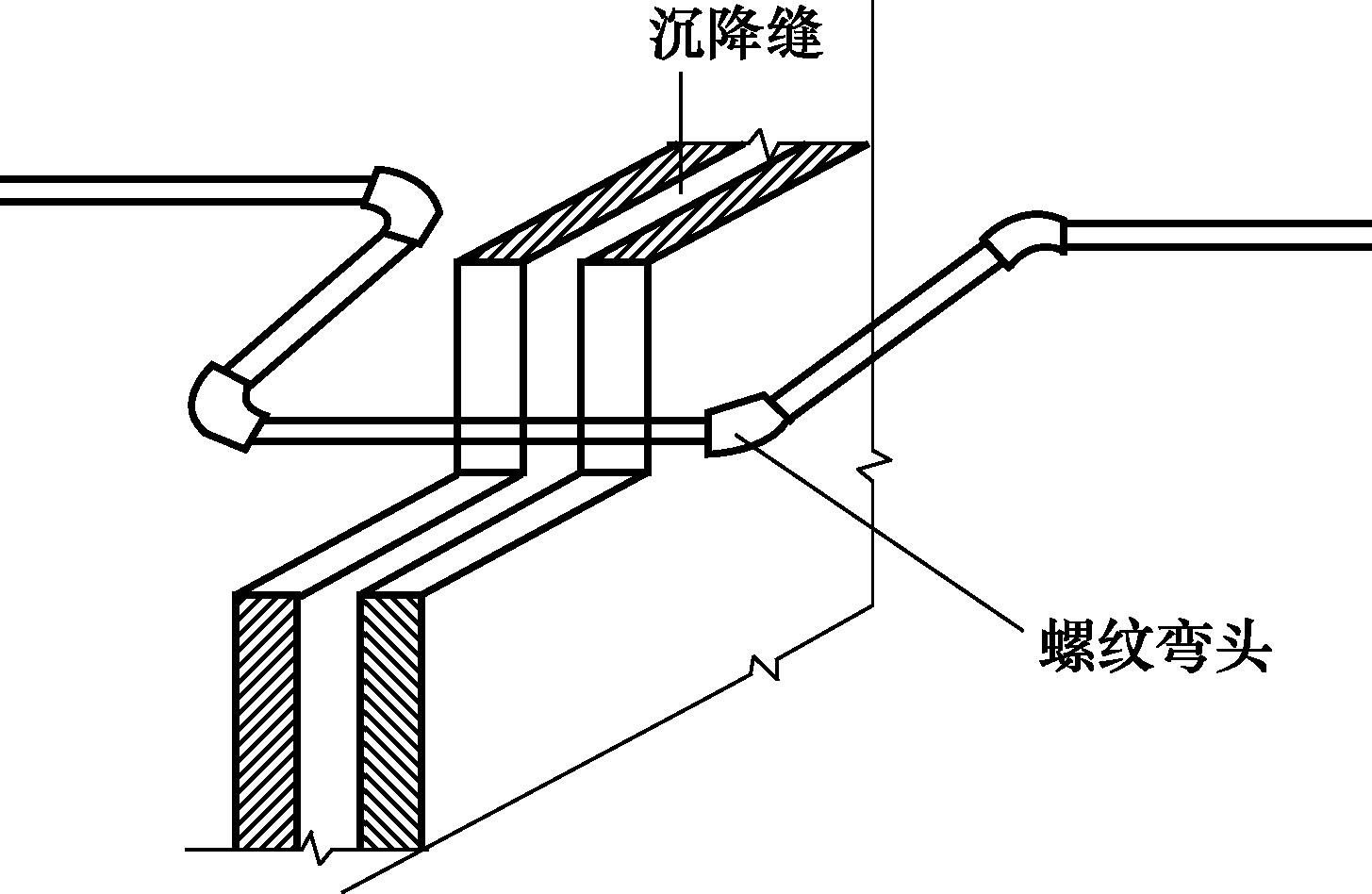

管道穿过变形缝以及地下室外墙之际,必定要安装不锈钢波纹管用以补偿伸缩。在北京大兴国际机场航站楼开展管道施工之时,所有变形缝两侧均添加了补偿器,其间距依据展开长度予以计算,不会超过水平直管段最大间距的0.73倍。

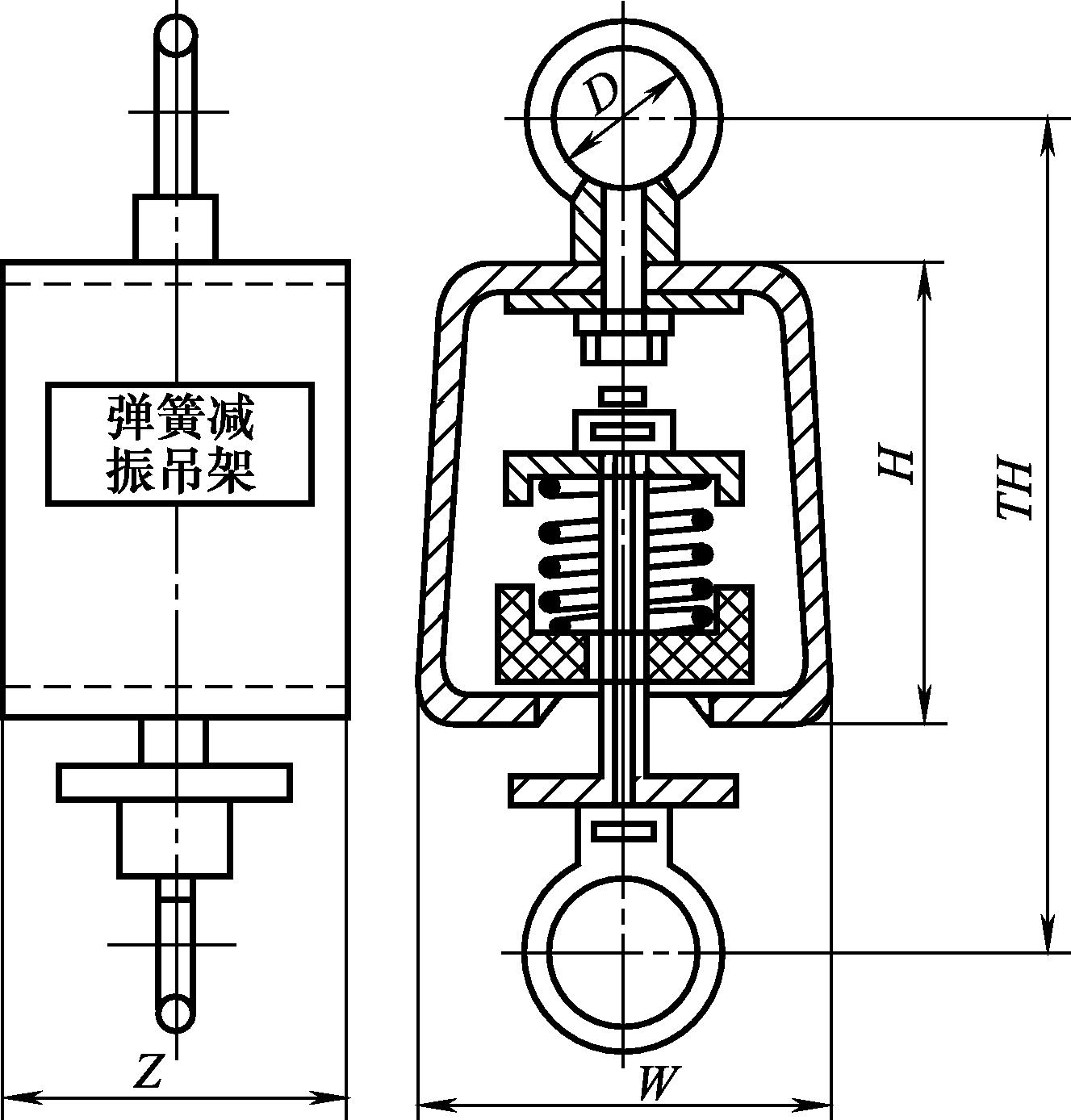

管道若有振动,需设置减振吊架,而普通管道使用卡箍吊架便可以。抱柱安装适用于混凝土柱上不允许钻孔的情形,要先将接触面清理干净,调平之后拧紧螺母。杭州亚运会场馆进,行管道施工时,大量采用抱柱支架,这样既保护了结构,又保证了管道稳定。
后埋与膨胀螺栓法

倘若没来得及进行预埋该如何是好呢?后埋法能够起到补救的功能。存在着一种方式,那便是打孔洞,将支架埋入其中,并使用细石混凝土填充使其密实,还有另外一种方式,即为预埋钢板法,把支架横梁焊接在预埋钢板之上。采用膨胀螺栓进行安装时,要先开展划线定位操作,接着使用冲击钻钻孔,所钻的孔径需与套管外径保持一致,孔的深度要比套筒长15毫米。

对于2024年新出台的规范要求而言,塑料管道支架的间距必须严格依照表格来执行,钢管在垂直安装的状况下,其支架间距应当控制在3米范围之内。当处于水平90度弯头的情形时,两端支架的距离需要依据展开长度来进行计算,而绝不能按照投影长度来计算,在这一点上,有诸多现场工长极易出现差错。
于管道安装而言,最为忌惮的便是后期出现漏水情况进而需要维修,你认为在套管施工期内,最容易被忽视的细节究竟是哪一个呢?欢迎于评论区域分享你的相关经验,为本文点赞并收藏起来,待下次进行预埋操作时,依照此内容对照着检查一下。
