浅层真空预压法施工流程及塑料排水板等地基处理要点

来源:网络整理作者:佚名2026-02-141

你决然不会料想到,那原本如同豆腐一般松软的吹填淤泥,在经由一套特别工艺予以处理之后,70天之后便能够转变成为承载力达60kPa进而扎实的地基。这一套工艺便是浅层真空预压法,它是专为处理5至7米深度的软土地基而专门设计的。

浅层真空预压法施工流程及塑料排水板等地基处理要点

场地准备与工作垫层

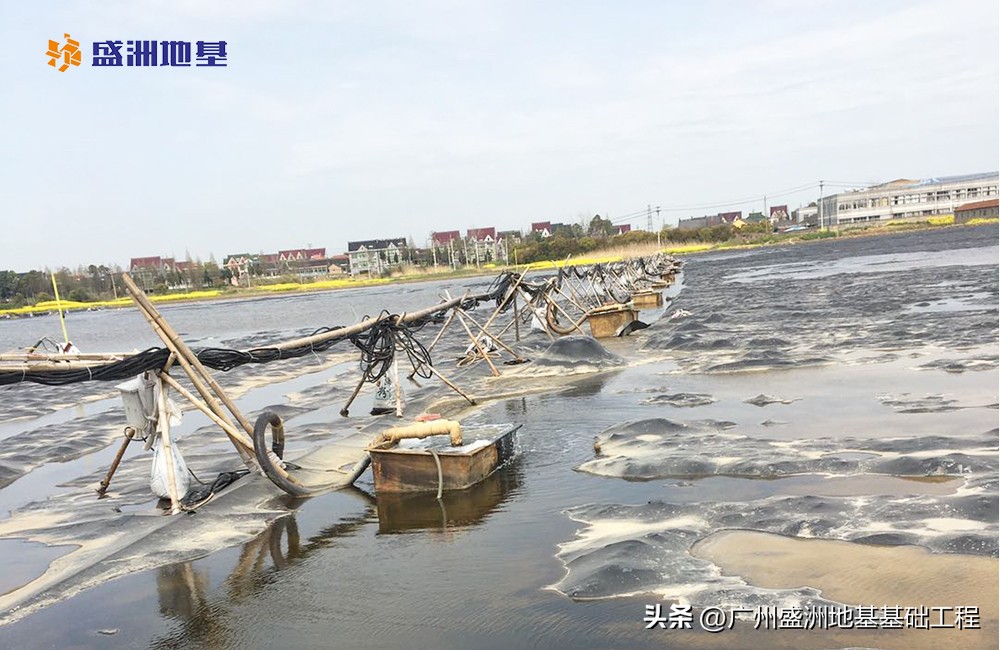

施工队进入场地之后,首先要做的事情便是测量场地的标高,运用方格法去把整个区域之中的数据都记录下来。在这个时候,吹填泥面是根本无法让人站立的,必须要先于泥面之上铺设一层每平方米150g的编织布,接着再覆盖一层300g的土工布,以此形成简单的工作垫层。

这两层布尽管薄,然而却能令人和机器于泥面上行走开展作业。编织布发挥着骨架的作用,土工布却是负责过滤这工作,用以防止淤泥出现翻浆冒泥的状况。垫层铺好之后,测量人员需要再次去复核标高,从而为后续沉降计算留存下原始数据。

塑料排水板打设

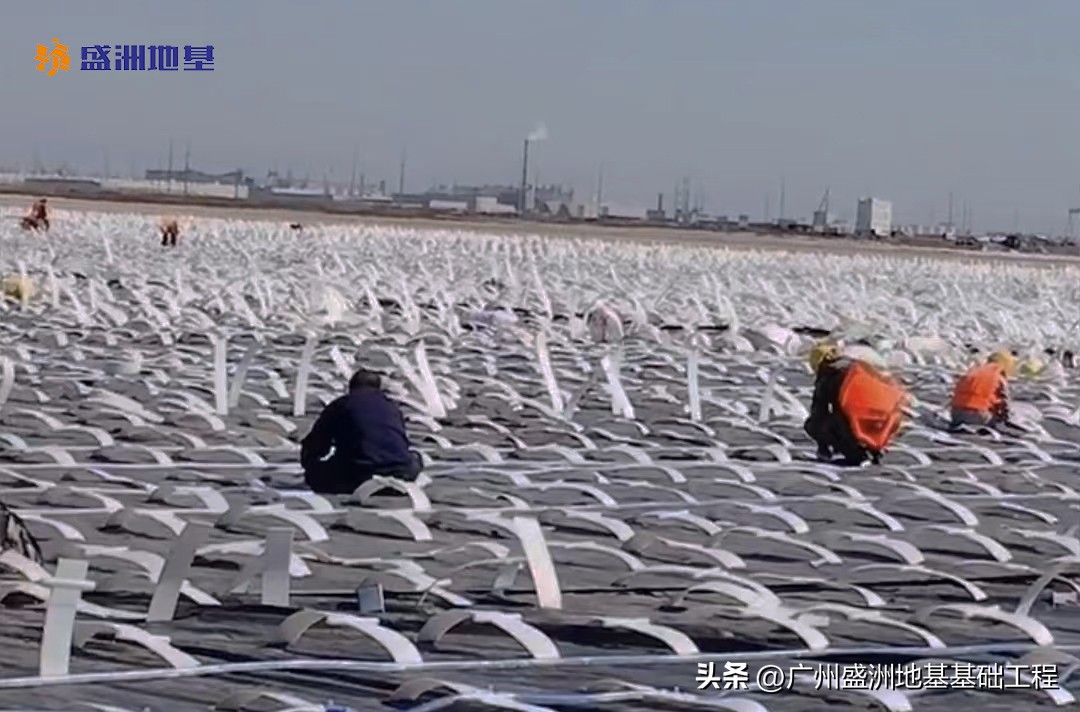

依据设计所需,工人们着手打设B型塑料排水板,采取正方形布局方式,其间距处于0.8米至1.0米范围以内,选取那种体重较轻型号的打板机,以便于移动位置,将打设深度把控在5至7米,并且最后一根板距离加固区边界不得超过0.45米。

每一跟排水板,均需截成固定的长度,而后外露零点八至一米,以此进行与滤管的连接。打设之时,定位偏差需小于零点一米。垂直度偏差不得超过百分之一点五。倘若遭遇局部淤泥层特别厚之处,排水板必定要打穿此层淤泥,从而保证排水通道畅通无阻。

水平排水系统铺设

浅层真空预压法施工流程及塑料排水板等地基处理要点

将直径为60毫米的软式透水管用作真空滤管,每个区域都得采用同一规格的管材,管壁之上每隔5厘米钻一个8至10毫米的小孔,呈梅花形进行布置,之后包上三层尼龙纱窗布,最外层再用150g长丝针刺土工布严密包裹。

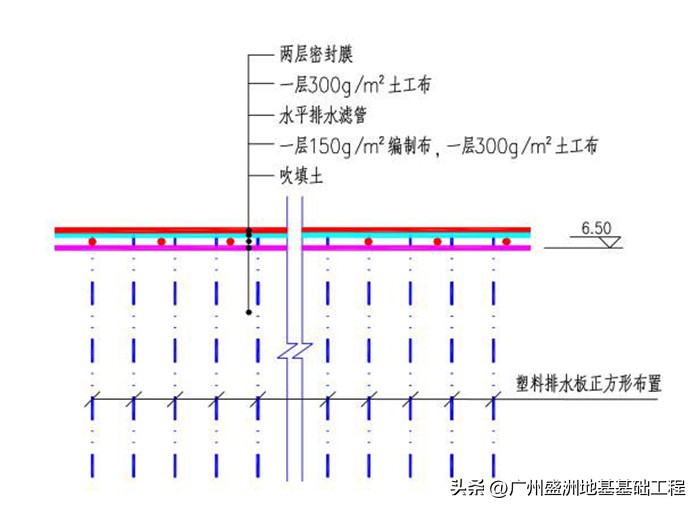

钢管或者硬塑料管用于滤管连接处当作接头使用,它的抗压强度得达到1.0兆帕以上才行。接头套进滤管的长度不少于100毫米,以此来保证连接牢固。铺好的滤管之上还要再覆盖一层300g土工布,最终将塑料排水板跟滤管缠绕绑扎得结结实实。

密封系统与抽真空

浅层真空预压法施工流程及塑料排水板等地基处理要点

压膜沟挖掘深度需处于0.5至1.0米,一旦碰到沟里存在排水板便绝对不可剪断,而要顺着沟边将其引上来,使之跟滤管相连接。密封膜采用两层聚乙烯薄膜,其厚度介乎0.12至0.14毫米之间,要求在工厂进行热合从而一次成型,以此减少现场拼接时出现的漏气风险。

回填压膜沟这件事是在铺好密封膜之后进行的,之后还要安装射流泵以及真空表。试抽气之际,对于膜下真空度而言,只有达到75千帕这个数值,才能够开始计时,正式抽真空的时候,需要稳定保持在70到80千帕这个范围。在这个时刻,膜上能够覆水,覆水的高度在20到40厘米之间,如此一来,既能起到保护密封膜的作用,又能够增加荷载。

沉降监测与卸载标准

在抽真空的这个时段之内,需要接连不断地去观测沉降量,每一天都要把数据记录下来。要是连续五至十天的平均沉降量小于每天二点零毫米,并且按照沉降曲线所计算出的固结度达到百分之七十五以上,再结合有效满载预压时间五十至七十天,如此便能够判断是不是达到了卸荷标准。

钻探孔在每个试验区内被预留,其用塑料膜封得牢牢的,土体强度增长情况能够随时被检测。停泵卸载之后,最终标高会被测量,要是标高不足,素土就会继续被回填,直至达到地基设计标高。

加固效果与后续施工

历经约70天的真空预压处置,原本柔弱的吹填土达成固结沉降,地基承载力可达约60千帕。这般强度足可支承后续工程施工,工人们能够安心于其上开展回填作业。

那最后标高欠缺的部分得回填素土,进行分层压实,直至抵达设计标高。如此这般,整个地基处理工程方可算作真正完成,进而为后续的建筑施工筑牢了坚实基础。

浅层真空预压法施工流程及塑料排水板等地基处理要点

你可曾思索过,要是在抽真空进程里密封膜忽地出现漏气状况,那施工方究竟该如何迅速寻得漏点进而予以修复呢?欢迎于评论区去分享你的见解,点个赞以便让更多工程人瞧见这篇干货内容!
