门式脚手架搭设全流程:从基底处理到逐层安装的关键要点

于建筑建造工事之中,门式这一类型相关钢管脚手架的搭建进程紧密相连,随便哪一个环节的疏忽都极有可能埋下安全方面的隐患。此篇文章将会针对其所开展搭建之前的各式准备以及标准的搭建程序予以系统性地梳理,以此协助现场从事施工工作的人员梳理清楚关键的步骤以及操作方面的要点。

搭设前的技术交底与材料验收
在脚手架搭设真正开始以前,项目技术方面负责人必定要组织专门的交底工作。这个交底工作需要依照当下现行的技术规范以及施工组织那个设计,清晰明确地向负责搭设以及后续会使用的人员讲解技术方面的要点,还有安全方面的规定以及质量方面的要求,以此来保证每一位进行操作的人员都明白自身的职责以及操作的标准。
在交底结束之后,要针对所有走进场地的材料展开严格的验收工作。这里面有门架,还有交叉支撑,以及水平架等所有被称为构配件的东西和加固件。任何出现变形情况的,或者锈蚀程度严重的,又或者规格不符合要求的那些不合格材料,都绝对禁止投入到使用当中去,这可是保障脚手架能够整体保持稳定性的第一道防线啊。
场地的处理与立杆定位
场地搭设时,要先对其进行全面且彻底的清理,然后开展平整工作,绝不能出现有积水的情况,也不允许存在土质松软的现象。在完成这些处理之后,要严格依照已经获得审批通过的搭设方案,在地面之上通过十分显而易见的标记线,极其精准地描绘出每一根门架立杆的铺设位置,以此为后续的安装工作提供基准 。
在脚手架要搭设于楼层结构或者挑台上的状况下,先得在立杆底座下面铺设垫板或者预制混凝土垫块来分散荷载,并且,得由专业技术人员针对支撑楼面开展结构承载力验算,以此保证它能够安全承受脚手架传递过来的施工荷载。
遵循自一端向上的搭设顺序
搭设有龙门样式的钢管脚手架,存在着明晰的程序。起始点应当是建筑结构的一端,朝着另一端进行伸展延伸,跟随着由下往上、一层一层搭建的原则做。每搭建完一层之后,适宜去变换下一层的推进方向,依靠这个来一步步消除在安装期间有可能累积起来的误差咯。
不可以从脚手架的两端同时朝着中间相对搭建,这般作业形式极大可能致使在中间接合的地方出现错位,让门架跟交叉支撑等构件难以正确地连接,极大地影响架体的整体性,留下结构方面的缺陷。
从基底到首层结构的建立
实施搭设操作的首要步骤之为,乃是去开展垫木的铺设工作。其基底务必要保持平整而且坚实不已,同时还得准备妥当相关的排水举措才行。垫木的铺设方式存在着一定的考究之处:当垫木长度处于1.6米至2.0米这个范围的时候,较为适宜于朝着横着墙面的那个方向去进行铺设;当垫木长度达到4.0米的时候,便需要顺应着墙面的方向来铺设了。紧接着,依据所划定的线条去安置底座。
一榀,两榀门架立起之后,立杆它立刻得用那交叉支撑使相互去连接了,而且顶部那里要去安装水平架或者脚手板,以此是为了形成一个稳定的起始单元。之后呢,每立起一榀门架,交叉支撑跟水平构件都得及时装配好,沿着纵向是一跨一跨地对其扩展。
与施工进度配合及限高要求
施工进程里,脚手架搭设高度要跟建筑结构施工强度紧密相匹配,一次搭建高度不能超过最上层已装连墙件往上三步,或者其顶部自由高度不能大于6米,这可是防备架体在缺乏足够侧向约束过程中出现失稳状况的关键手法。
当达到上述所规定的限高之后,务必要即刻去设置连墙件,使其与建筑结构进行可靠拉结,如此才能够继续朝着上方进行搭设。对于连墙件的安装而言,它是保障脚手架在风荷载等水平力作用的情况下安全稳定的关键所在,需要随着工程的进度同步来进行装置,绝对不可出现滞后的情况。
细部构造与安全防护措施
门架内侧跟建筑物墙面的距离要把控妥当,不使用三脚架的情况下,里立杆距离墙面适宜处于50至60毫米之间;使用三脚架时,这个距离能够扩展到550至600毫米,以此便于墙面开展作业,间距过大的时候,一定要采取铺设挑板等防护手段,避免人员出现坠落或者物料掉落。

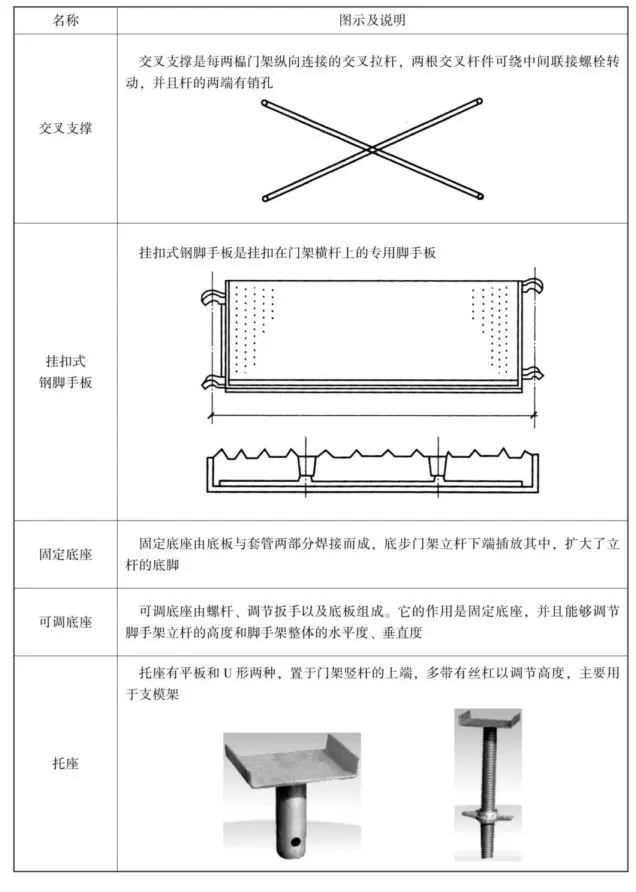

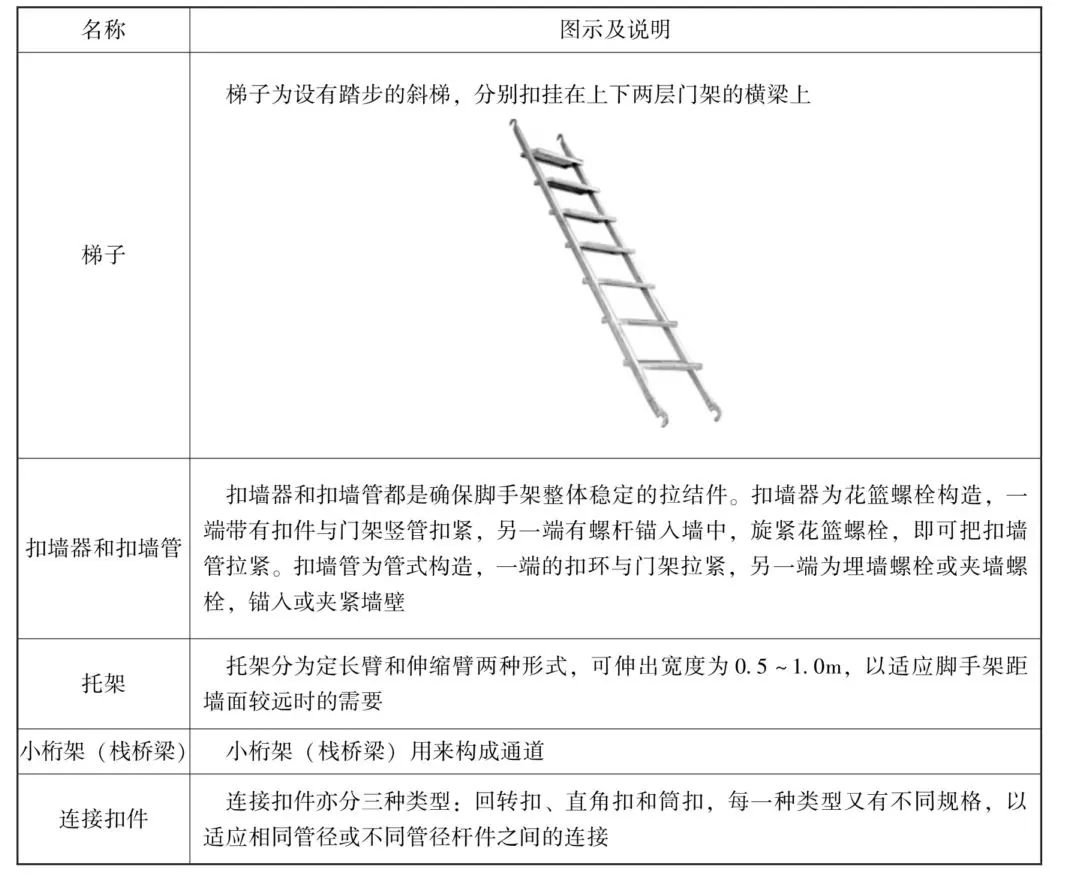

同一个脚手架工程里面,严格禁止把不同厂家或者不配套的门架跟配件混合起来使用。底部的门架,其立杆的下端要设置固定底座或者可调底座去。最后,要按照规定安装剪刀撑、顶部栏杆并且张挂安全立网,从而形成完整的作业防护体系。
想问一下,对于门式脚手架的搭建这件事,在实际的工地管理范畴内,你觉得最难做到监督到位的那个环节,究竟是材料验收这一方面,还是技术交底的执行情况呢,又或者是连墙件的同步安装呀?欢迎在评论区域分享出你的观察以及经验,要是感觉这篇文章有一定帮助的话,也别忘记点赞给予支持哦。
