施工管理流程详解:暗敷管线定位与电气孔洞封堵操作指南

来源:网络整理作者:佚名2025-11-302

施工管理流程详解:暗敷管线定位与电气孔洞封堵操作指南

针对建筑电气工程而言,暗敷管线以及接地体施工确实属于关键环节,这一环节的质量和后续装修以及使用安全直接相关联,然而在现场开展操作期间,常常会因为细节方面出现疏忽的状况,进而引发返工或者产生隐患。

管线定位基准设置

完成了结构钢筋的绑扎之后,就要马上建立起水平基准,施工人员运用DS3型水准仪于墙面钢筋之上标记基准点,每一面墙最少得选取两个测点,借由墨线连接各个基准点进而形成水平线,然后依照设计图纸标注管线的标高位置。

施工管理流程详解:暗敷管线定位与电气孔洞封堵操作指南

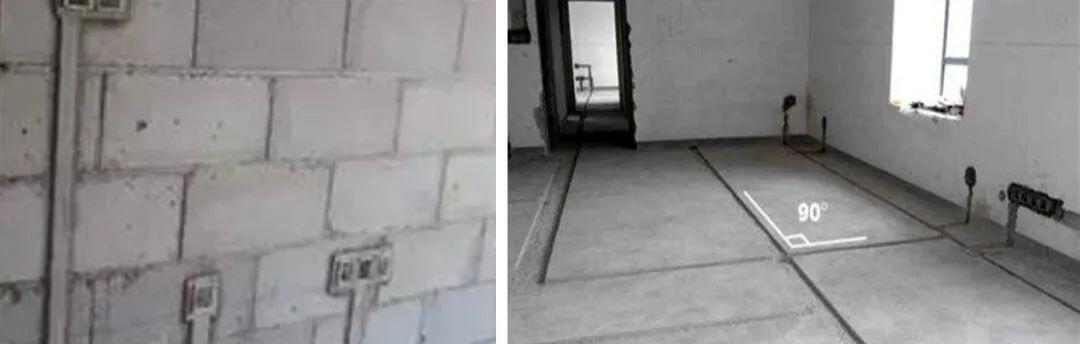

实际操作当中是需要留意基准点的,基准点应该避开钢筋接头所在位置,要选择竖向主筋展开标记。在进行测量的时候,要避开大风以及震动环境,基准线在每日施工之前都需要进行复核,以此防止因为钢筋绑扎变形而致使标高出现偏差。

线盒固定与保护

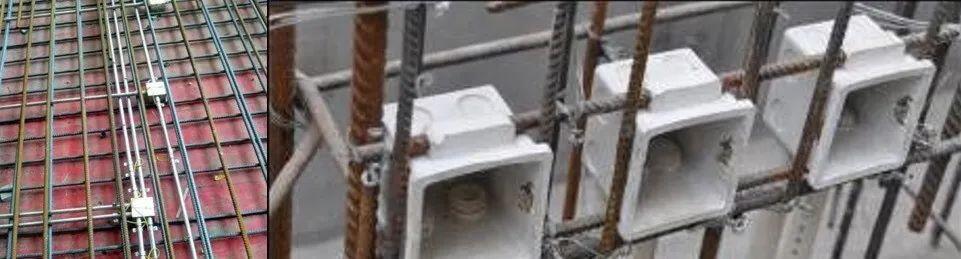

现如今的建筑通常会采用专门用于穿筋的底盒,如果来进行固定的话,是要利用于φ8圆钢同钢筋骨架来进行焊接操作以将其固定住的,焊接的具体位置应当选择在盒体所预埋的耳板之处,如此这般做是为了防止直接对塑料盒体造成灼伤,当完成固定这一操作之后,需要运用泡沫板又或者是专用护盖来对盒内的空腔进行填充 。

施工管理流程详解:暗敷管线定位与电气孔洞封堵操作指南

要求线盒安装时,盒口要和抹灰面处于齐平状态,当埋深超过20毫米这个数值的时候,就必须要加装套盒 。对于套盒,其边缘得与底盒进行精密对接,在后期装修阶段,要保证开关插座面板和套盒达到可靠接地的情况 。

管线敷设规范

暗敷的管线呀,其横向开槽的长度呢,是严禁超过1.5米的哟,竖向的槽深不得超过墙体厚度的1/3呐。对于混凝土墙面开槽来说呀,要避开主筋所处的位置呢,而砌体墙面开槽则需要预留保护层嘞。塑料导管埋设完成之后呀,要用M10水泥砂浆进行抹面保护哒。

保护层的厚度,要达到超过15毫米的程度,砂浆的配合比例,得严格依照1:3来进行配制。敷设结束之后,要开展通管的检查工作,以此保证管内不会有水泥浆渗透进去,转弯的半径要符合线缆穿管的相关要求。

施工管理流程详解:暗敷管线定位与电气孔洞封堵操作指南

孔洞预留协调

施工管理流程详解:暗敷管线定位与电气孔洞封堵操作指南

电气孔洞预留得跟土建施工同步开展,着重去核对配电箱、桥架穿梁等关键位置。预留时要全方位考虑楼板厚度、梁高、地面标高这些多种因素了,运用激光测距仪去复核坐标尺寸。

在施工期间,电气专业的人员需要每一天都去跟进土建方面的进度情况,并且要及时地上报办理工序的交接记录。一旦他们发现预留的洞发生了位移现象,又或者是出现了漏留的情况时,就应该马上联系土建单位,让他进行适当的修补工作,避免在后期开凿的时候对结构造成破坏哟。

竖井防火封堵

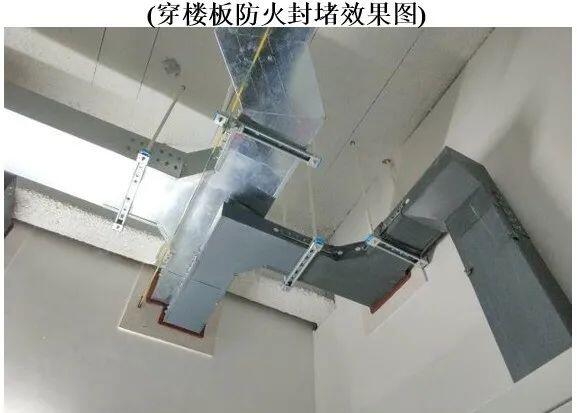

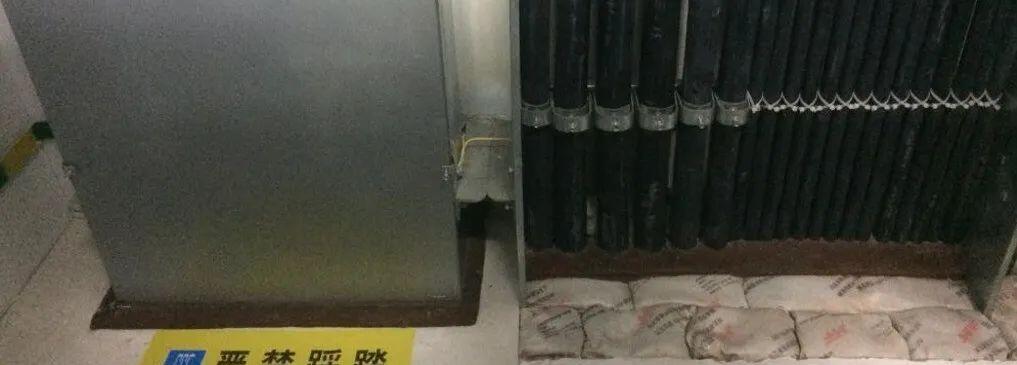

在电气竖井之内,进行桥架安装以前,要开展三维排布策划来着,还要绘制安装的详图。在穿楼板的地方,需要浇筑高度为100毫米的混凝土挡水台,对于桥架跟洞口的间隙,要采用防火包填充得密实。

施工管理流程详解:暗敷管线定位与电气孔洞封堵操作指南

对于防火封堵而言,要选用那种经过消防认证的柔性防火材料,这种材料的耐火极限得和楼板等级相匹配。在进行施工的时候,应该留意预留出线缆散热方面的空间,封堵的这个面要做成那种可以拆卸的结构,以便于后期能够进行扩容。

接地系统施工

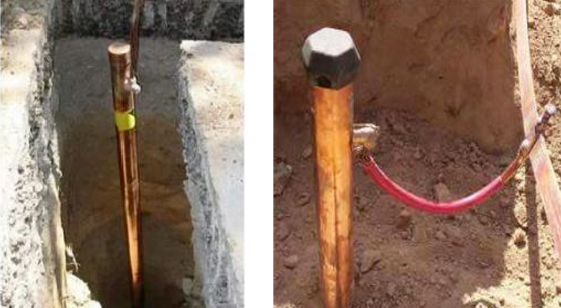

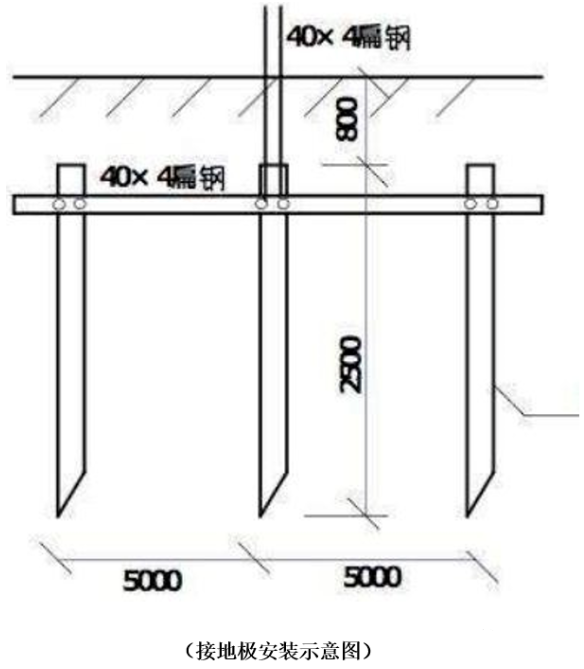

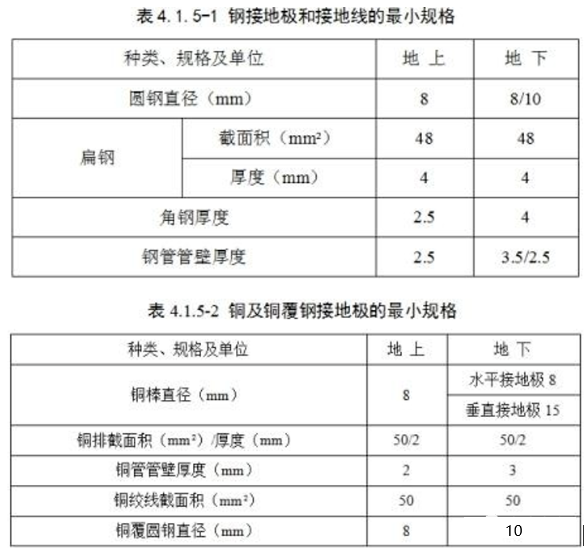

其人工接地极的埋深不可以小于0.8米、水平接地体的间距要保持在5米以上,镀锌扁钢焊接时搭接长度是其宽度的2倍,圆钢搭接长度为直径的6倍,焊接点要做防腐处理 。

混凝土浇筑前要完成设备接地体预留的定位,其采用预埋钢板或者引出镀锌扁钢的方式。接地电阻值得满足设计规范,变电室附近接地网采用网格状布置方式。

施工管理流程详解:暗敷管线定位与电气孔洞封堵操作指南

于您所历经的工程项目里面,哪一种的电气施工问题是最为经常地引发后续整改的呢?欢迎去分享您的实践经验,要是本文对您有所助力请安下心来点赞给予诚挚支持。
