规划核实是什么?项目验收的关键硬菜

多个项目在最终的那一步遭遇阻碍,无法顺利度过,缘由在于规划核实未能获得通过。此一环节直接决定了你是否能够取得验收合格证,若没有它,那么后续的全部验收均无法办理。

规划核实到底是什么

规划核实,通俗来讲,是规划部门安排人员去到现场,且手拿着你当初报批的图纸逐项进行核对,查看你所盖的房子是否严格依据规划许可证的要求建造,位置是否正确,高度是否精准,外立面颜色以及材质有无更改。

这个环节被称作“硬菜”,缘由在于它所关联的内容极为繁杂众多,涵盖了从建筑的高度以及层数并面积,一直到园区的道路宽度还有绿化位置以及停车位数量,就连垃圾收集点的位置都得进行查证核实,但凡有一处出现不符的情况,便需要展开整改甚至面临罚款。

五证里哪个最让人头疼

规划核实是什么?项目验收的关键硬菜

项目若要开工,那就必定得拿到五证。按时间先后顺序来讲,第一个证是国有土地使用证,紧接着是用地规划许可证,之后是工程规划许可证,再之后是施工许可证,而最后才会是预售许可证。其中工程规划许可证,也就是人们常常所说的工规证,它是最难获取的。

为何难拿到手?是由于你所需要报送的规划文本得历经诸多层级的审批。规划局内部存在审核环节,之后要上会讨论,重大项目更是要上到市长会,其涉及更高级别的讨论审议。当审批获得通过之后,现场以及网站均要进行为期7天的公示,倘若没有人提出反对意见,才能够下发证件。在取得工规证之后,依旧需要持续进行公示,一直持续到规划核实的那一日才停止公示,期间都要保持公示状态。

报规过程到底有多折腾

首先,报规可不是简简单单交个图纸就可以了事的。其次,你得准备大量的前置资料,其中涵盖土地成交确认书、不动产权证、勘测定界图、日照分析报告以及水土保持方案。最后,如果是政府投资项目,所需的物品更多,仅仅资料就能将一张桌子堆满。

这一过程离不开开发人员与设计院紧密协作,时常通宵来更改方案,更为关键的是要与规划局预先沟通,切不可毫无预兆地呈上一版方案,你必须使得人家知晓你,清楚你的项目状况,依据他们的意见修正完备之后方可正式申报,如此这般通过率才会高。

规划方案为什么不能随便改

一旦规划方案获得审批通过并拿到规划审查意见,那么除非存在极特殊原因,否则不建议再进行任何变更。这是因为若要办理规划变更手续,其流程极为繁琐麻烦,规划局不一定会予以同意,并且还特别耗费精力。所以在方案阶段务必要进行充分考虑,而不要自己给自己找麻烦折腾自己。

此外,针对批前公示牌以及批后公示牌而言,得去找广告公司来进行制作,并且,通常情况下,比较要紧的是选择跟规划局很是熟悉的单位。批前公示牌,单个的价格是1200元,批后公示牌,单个的价格为5000元,这样的价格并非是较为便宜的那种。批后公示牌需要进行好几年的公示,一定非得妥善保管好,在核实的时候是要查看的,一旦丢失了那就必须得花钱重新制作。

规划核实现场怎么查

分为两部分进行规划核实,首先展开规划实测,之后规划局去查看现场,规划实测需委托具备资质的测绘单位,现场得具备实测条件才行,拿济南来说,园区要达成围闭,所有单体的外立面需完工,消防环路面层要做好,活动场地与停车位要完成,绿化草皮要铺好,车位线先划临时线。

规划核实是什么?项目验收的关键硬菜

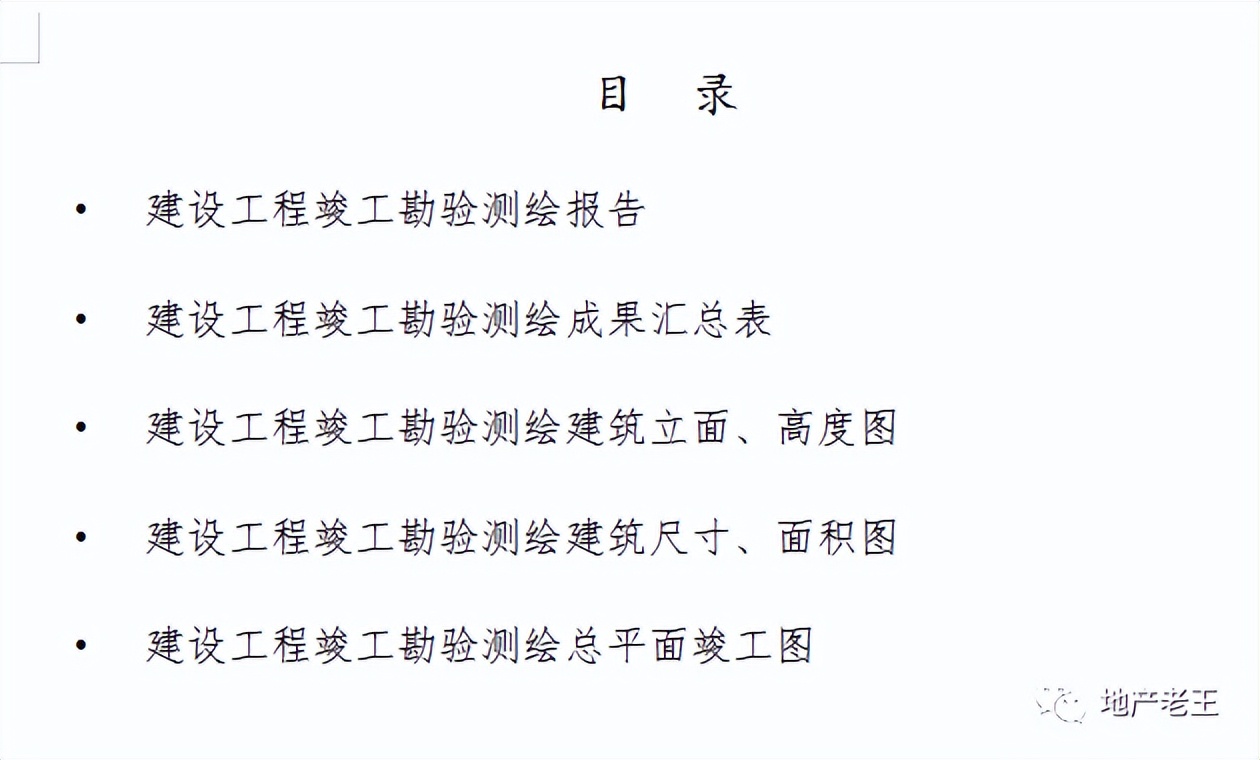

测量道路宽度、建筑高度、活动场地面积等由测绘单位使用专业设备进行数据测量,之后与报规图纸进行叠图对比,查看是否吻合,形成勘验测绘成果并报送规划局进行审查,由规划局人员至现场开展查验工作,提出整改意见,你参照要求整改完毕后重新测绘,出具正式报告,送至会上流程,最终核发规划核实证。

最容易卡在哪些地方

于实际操作期间,问题主要在于现场存在部分分项滞后之状况,而不具备进行核实的条件,举例而言,绿化尚未完成,车位线未予划设,又或者外立面仍存有收尾工作,验收阶段的时间均极为紧张,需将一天当作两天来使用,倘若前期表现得晃晃悠悠,那么后期验收之时便会陷入抓瞎的境地。

另外存在一个要命的问题是私自去改动规划,有些人认为改动那么一点儿没什么关系,觉得能够凭借沟通去解决,然而当下舆论所带来的压力很大,根本没有人愿意为你冒着风险采取睁一只眼闭一只眼的态度,规划核实属于众多验收的前置条件,这一步要是不走,后续的消防、人防以及竣工备案全部都无法进行。

究竟你认为你们那个项目在规划核实之时,最容易于哪一个环节出现问题呢?欢迎来到评论区踊跃留言,点赞之后进行转发,从而让更多从事工程的人能够减少走弯路的情况。
