钢筋加工与绑扎必看:标准做法及现场要点
建筑工地上,钢筋使用量极大,成本颇高,然而返工以及浪费的状况也是最为常见的。本天这期内容,特意针对众多职工的实际需要,将钢筋加工以及绑扎的标准化做法讲解透彻,助力大伙借助碎片化时间提高专业能力,减少走弯路,产出更多优质成果。
钢筋进场验收与台账管理
在钢筋抵达场地准备卸货之前,务必要对其出厂合格证展开检查,还要核验检测报告,以及查看钢筋上面所附着的标识牌,需对供应商名称进行核对,要确认牌号是否相符,炉号是否准确,型号是否正确,规格是否恰当,重量究竟是否一致,在这同时得观察钢筋外观状况,看有无出现严重锈蚀或者弯曲情况,这些信息当中任何一个都绝对不可以出现差错,不然的话在后续使用过程当中就会出现严重质量方面的问题。

建设施工的单位以及监理的单位,需要各自建立起钢筋送检的台账,记录下规格,记录下型号,记录下等级,记录下批号,记录下批量,记录下使用的部位,记录下进场的时间,记录下检验的时间以及结果。每个月要把台账报送至项目部进行审查并留作底档。钢筋进场以后24小时之内必须完成报验以及见证送检,结果还没有出来之前原材料要在原地封存,不可以使用。送检不合格的钢筋必须要有影像记录以及书面资料才能够退场。

钢筋加工机具与场地布置

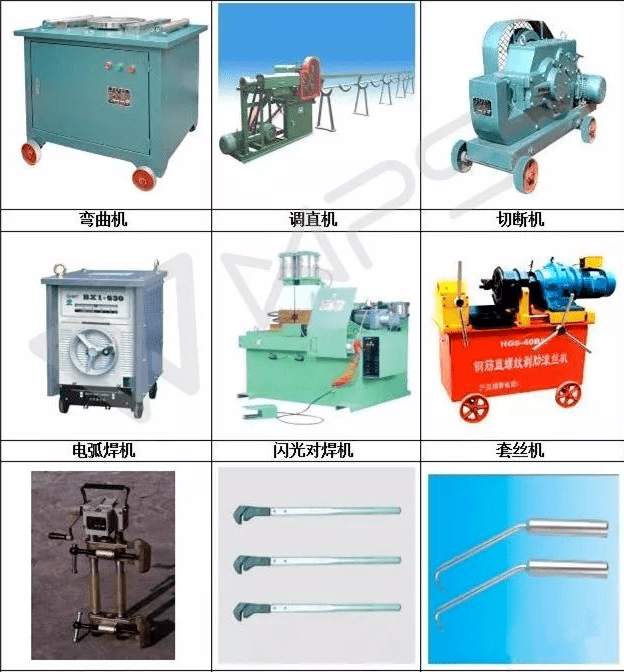

常见用于钢筋加工的机具涵盖切断机,弯曲机,调直机,套丝机,电渣压力焊机等,这些设备于使用之前需检查运转状况是否正常,刀片以及模具是否存在磨损情况,操作人员务必持有相关证件方可上岗,且需严格依照安全规程来操作,以此避免出现机械伤害事故。

场地布置需合理,原材料跟半成品要分开堆放,以防混淆。每个堆放区域都得设置材料标识牌,其尺寸是600乘450毫米,要写明品种、规格、数量以及检验状态。长条钢筋借助塔吊直接吊运,长箍筋要用料斗吊运,严禁装载超出料具上口,避免吊运过程中散落伤人。

墙柱钢筋绑扎核心要点

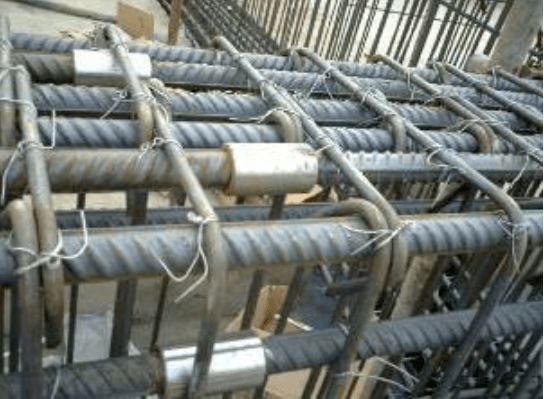

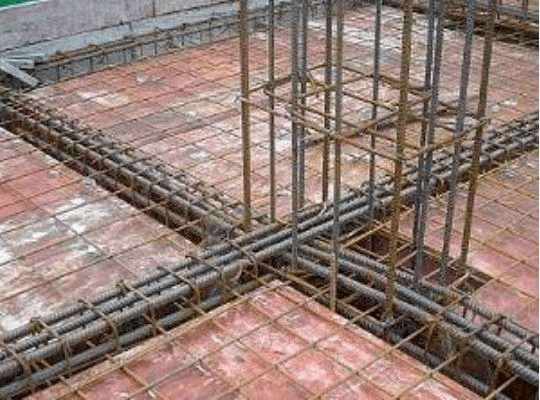

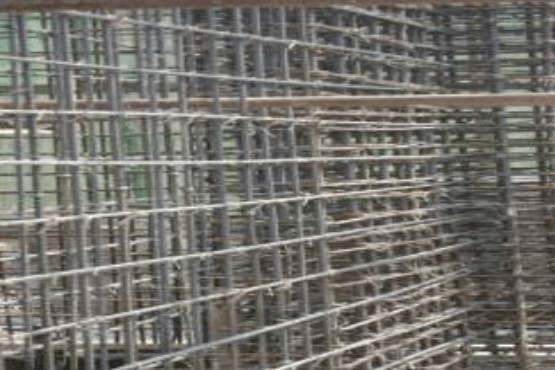

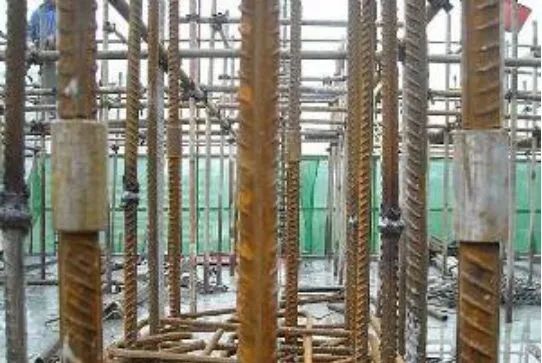

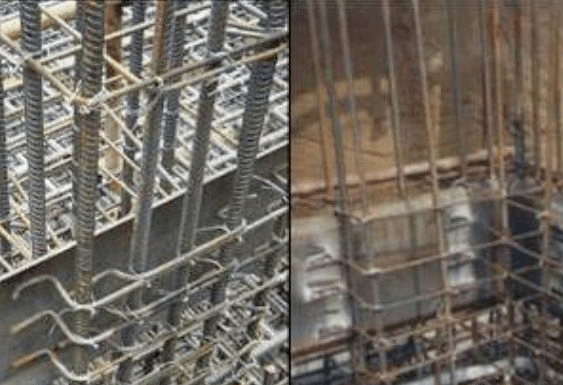

墙柱钢筋绑扎有着要求进行画线定位,其水平筋或者箍筋间距一定要满足设计所需要求。每一根主筋跟水平筋或者箍筋相交的地方都得绑扎到相应位置,严格禁止出现跳绑情况。如此一来能够保证钢筋骨架整体的稳定性,避免在浇筑混凝土的时候发生移位现象。

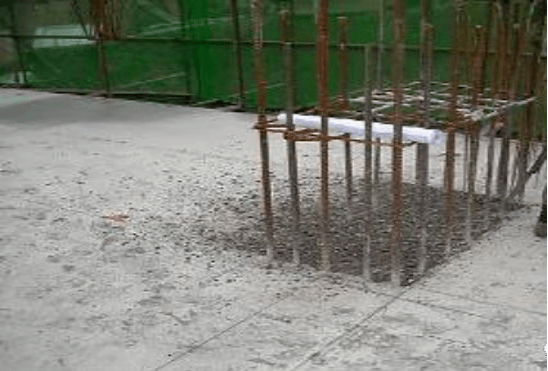

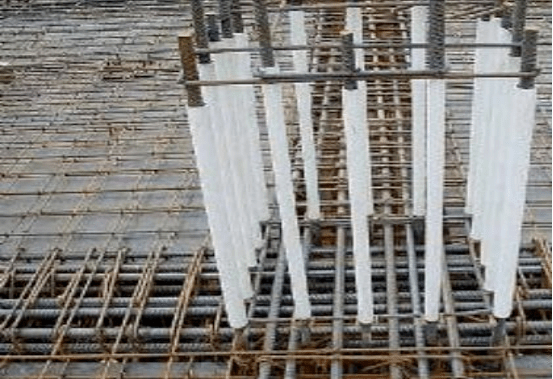

预浇筑混凝土之际,提议借PVC管护主筋免被污染。若未施保护举措,当安排专人即刻清洗被污钢筋。距浇筑板面500毫米处应加设箍筋,用以固定柱主筋以防偏位。墙柱钢筋直径大于或等于20毫米的采用机械接头,小于20毫米的采用电渣压力焊。

梁板钢筋绑扎关键细节

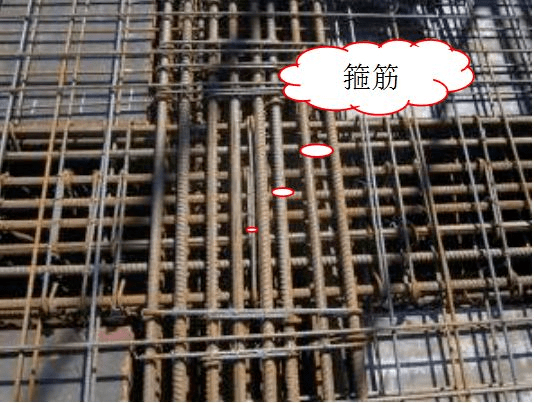

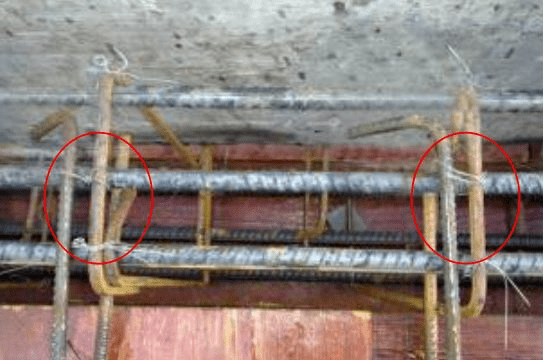

梁钢筋进行绑扎之际,主筋之间的间距得均匀分布开来,箍筋跟每一根主筋相交的位置都务必有效且牢固地绑扎好。梁主筋直径大于或者等于20毫米的选用机械接头,小于20毫米的选用焊接或者绑扎搭接。在主次梁交接的地方,主梁方向的箍筋要依照设计图纸所规定的间距来绑扎。

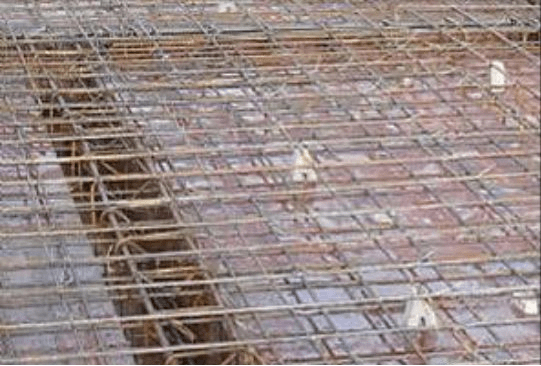

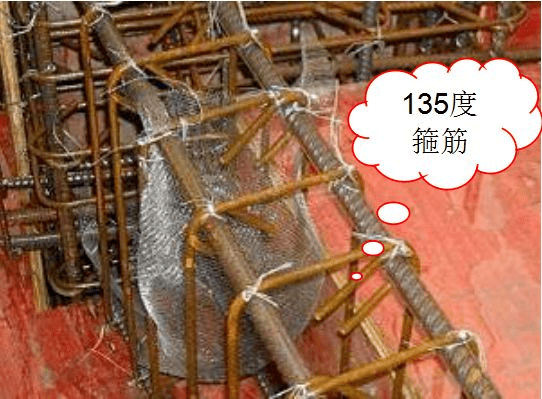

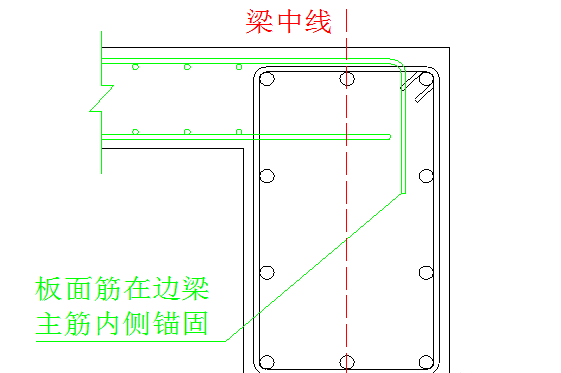

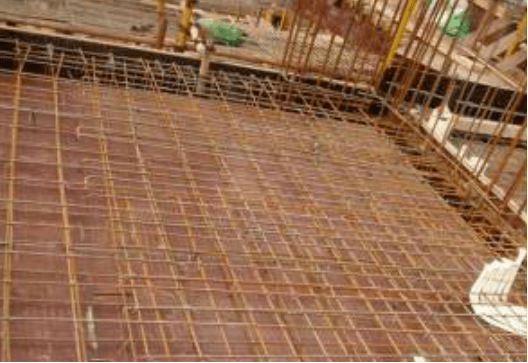

须按抗震要求将梁柱箍筋弯成 135 度角,梁钢筋中一排筋与二排筋得用分隔筋隔开,且分隔筋直径要不小于主筋直径或者 25 毫米,分隔筋在距支座边 500 毫米处设置一道,在中间每隔 3 米设置一道,板底筋绑扎前要通过画线来控制间距,建议采用弹线控制,板面筋采用满绑,纵横钢筋交接位置都必须进行绑扎,不能出现隔一绑一的跳绑形式。

钢筋焊接与特殊节点处理

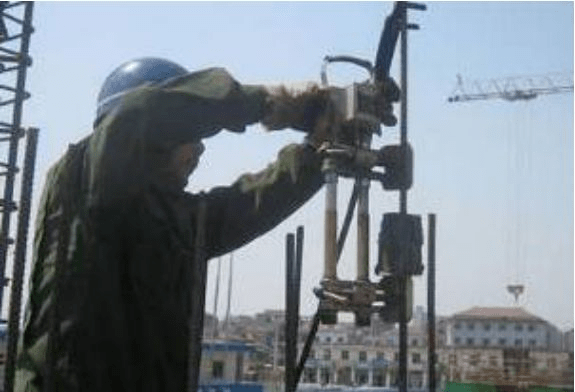

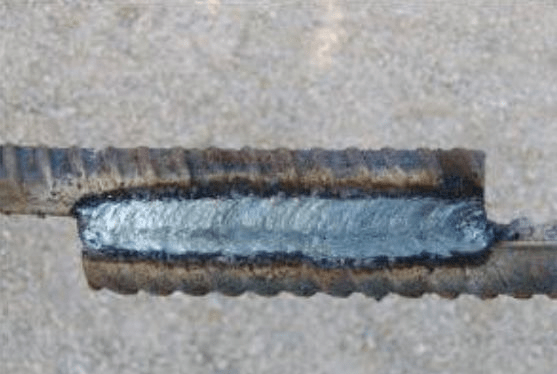

钢筋搭接焊接的要求是这样的,其表面得平整光滑,不存在凹陷、焊瘤、裂纹、气孔、咬边、夹渣这类质量方面的缺陷。雨天的时候,严禁开展焊接作业,这是由于水分会对焊接质量产生影响。电渣压力焊有要求,焊包凸出面不能少于4毫米,并且不许出现偏心、气孔、裂缝等缺陷。

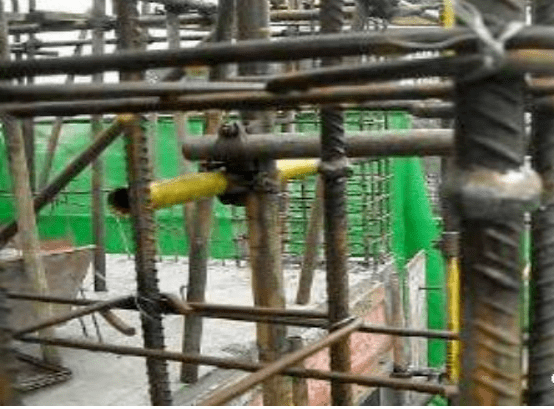

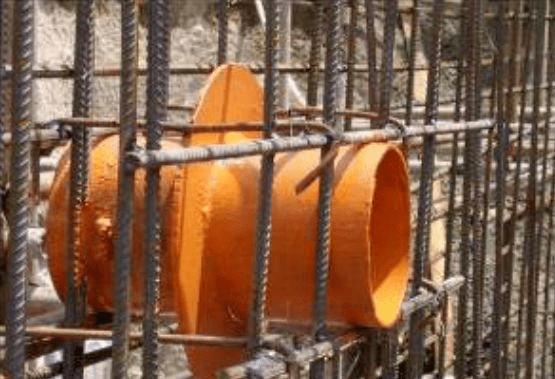

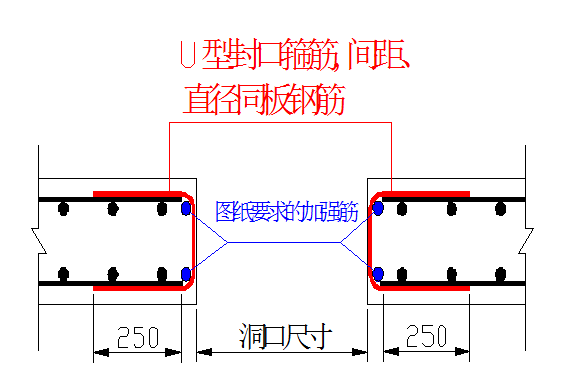

当楼板之上预留的洞口大于或者等于500毫米的时候,其封口之处要采用U型钢筋,板内阳角适宜增加7根直径与板面筋相同的放射钢筋,其长度不少于1700毫米,墙上埋管运用钢筋焊接进行固定,断开的箍筋需与止水钢板开展焊接,这些特殊节点的处理直接关联到结构安全以及防水效果,一定要严格遵照执行。

钢筋验收流程与影像留存

竖向墙柱钢筋完成绑扎后,监理工程师得100%验收合格才可封模。梁钢筋绑扎完沉梁前,监理工程师得进行中间过程验收。板钢筋绑扎完,同样要经监理工程师100%验收合格,才准许进行混凝土浇筑。
每一停工待检点,以及见证点,于监理验收之际,皆须留存影像资料,所留照片,应可呈现整体施工情形,与此同时,要有书面记录资料。如此行事之益处在于,一旦出现质量问题,能够追溯责任以及查找缘由。建议诸位将今日所学内容做好课堂笔记,于实际工作里严格依循这些标准做法。

你于工地之上,是否碰到过因钢筋开展施工时不符合规范而致使的返工情况或者质量方面的问题呢?欢迎于评论区域分享你的经历以及解决办法 ,同时也不要忘记去点赞并且转发给更多工友一同学习进步。
