钢筋加工与绑扎施工标准流程,提升主体结构质量

影响建筑主体安全以及使用寿命的关键因素在于钢筋工程的质量,众多施工现场所存在的质量问题,追根溯源是由于钢筋加工以及绑扎的细节之处未能达到相应标准,下面所呈现的这套标准施工工艺控制流程,能够助力你从根源着手对钢筋工程进行有效管理,促使主体结构的实体质量以及观感实现进一步提升。

原材料管理分清条形与圆盘

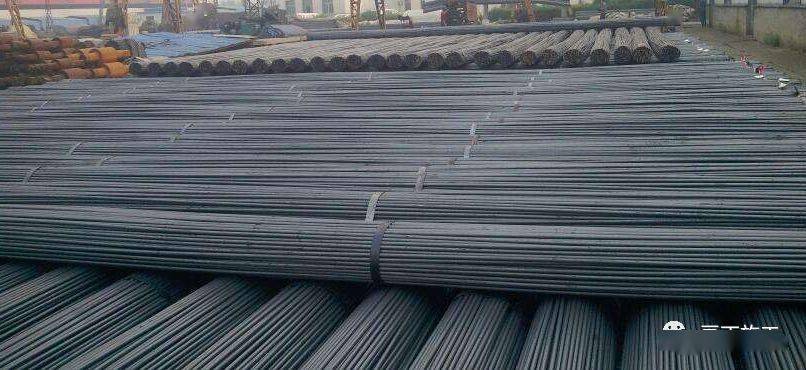

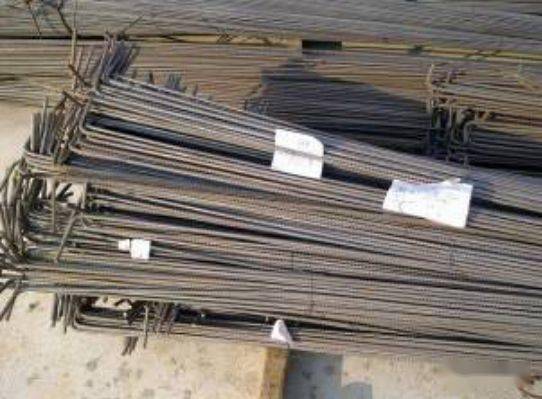

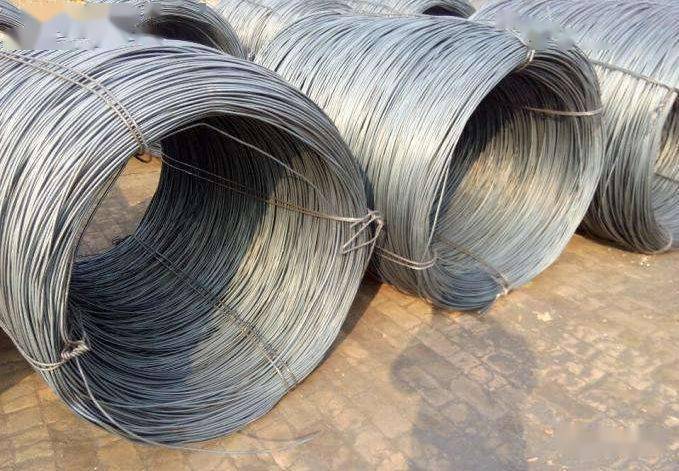

钢筋进场之际,常常存在两种交货形态,其一为条形捆扎样式,另一种是圆盘样式。当中所谓的条形钢筋,一般而言是12米或者9米定尺规格,呈现成捆交货的形式,此情形下卸车之时需要塔吊来进行配合操作。就圆盘钢筋来讲,主要涵盖直径6到10毫米的光圆钢筋或者冷轧带肋钢筋,以成盘状的形态进行交货,这样的方式对于运输以及存放而言较为方便。这两种不同形式的钢筋,务必要分开进行堆放,绝对不可以混在一块儿。

场地布置需合乎情理,原材料以及半成品务必分开放置,每一批次的钢筋都得悬挂上材料标识牌,尺寸给出的建议是六百毫米长、四百五十毫米宽,牌子上面可要写明白规格、产地、数量、检验状态之类的信息,没有标识牌的钢筋,工人不敢去使用,监理同样也不会予以准许使用。

吊运钢筋禁止单股钢丝绳作业

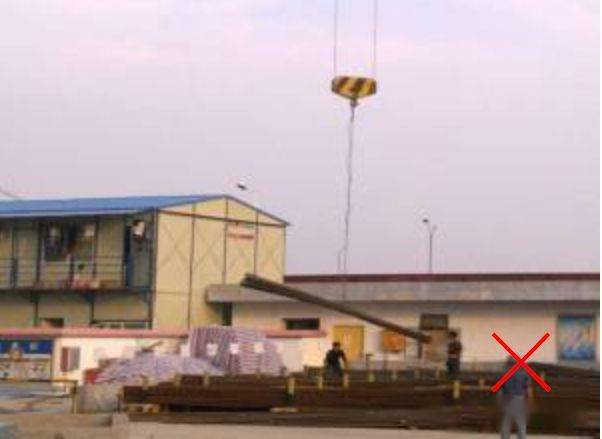

长条钢筋得用塔吊直接吊运,绝对禁止用单股钢丝绳捆着去吊起,仅用单股钢丝绳吊运时钢筋极易滑落,还曾发生过数目不少的安全事故,正确的操作方式是采用专用的吊具或者吊带,以此确保钢筋受力均匀,不会于空中散落,箍筋这类小件需借着料斗吊运,并且装载高度不可超越料斗上口。

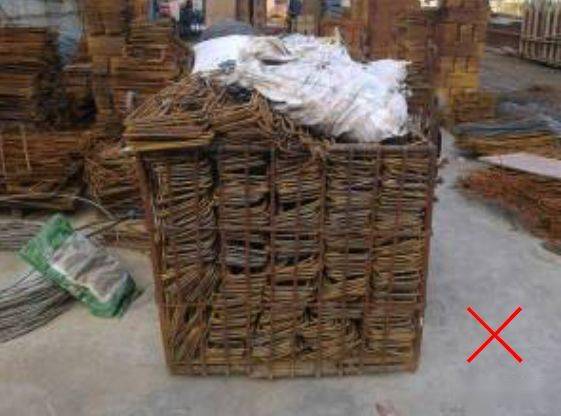

不少工地于吊运箍筋之际,为求简便,将料斗于装料时装得超出正常高度,致使在起吊进程里,箍筋掉落进而砸中人员 ,料斗的上口即为安全线,而装料到达此线便必须停止 ,塔吊指挥人员务必要留意此情况发现超装就理应喊停必须摒弃侥幸心理。

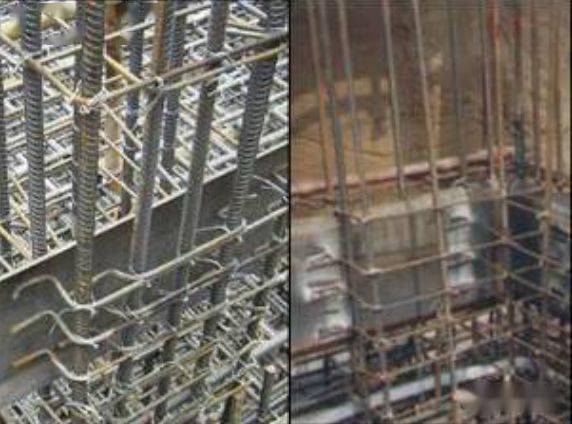

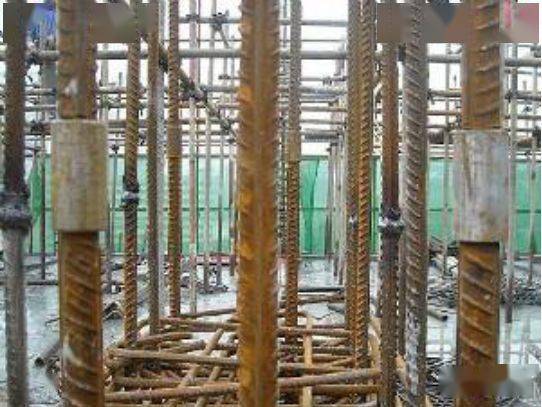

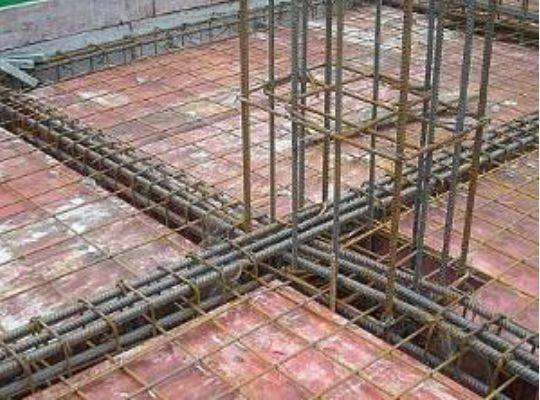

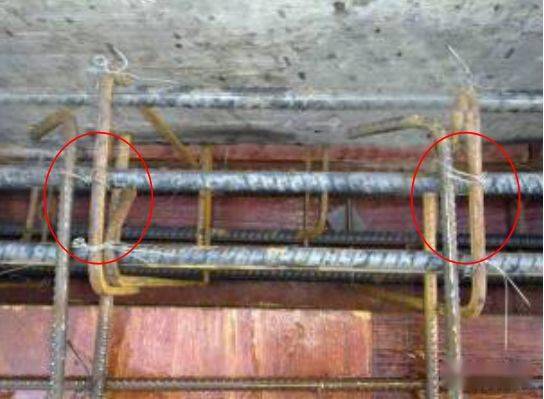

墙柱钢筋绑扎必须画线定位

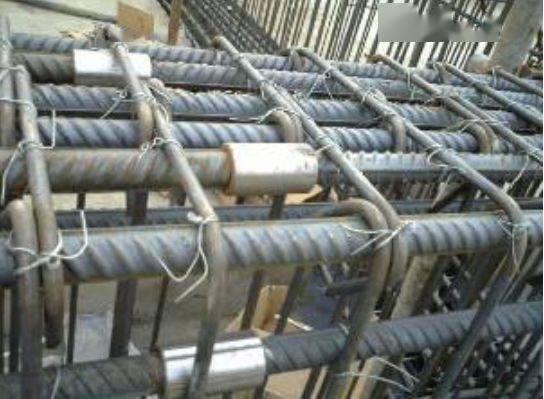

捆绑墙柱钢筋之前,得先于竖向主筋之上画出线条,以此标明水平筋或者箍筋的处所。借助所绘线条实施绑扎作业,能够确保钢筋之间的间距契合设定的要求,不会产生间距时而过大时而过小的状况。水平筋或者箍筋同每一根主筋相交的地方都务必绑扎妥善,严格禁止出现跳绑的情形。一旦形成跳绑,会致使钢筋网片变得松动,在浇筑混凝土之际容易发生变形。

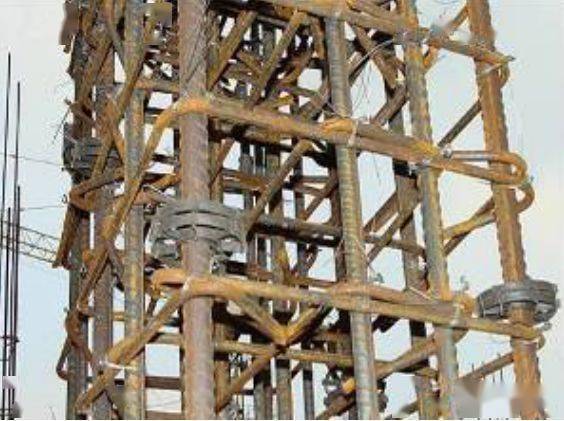

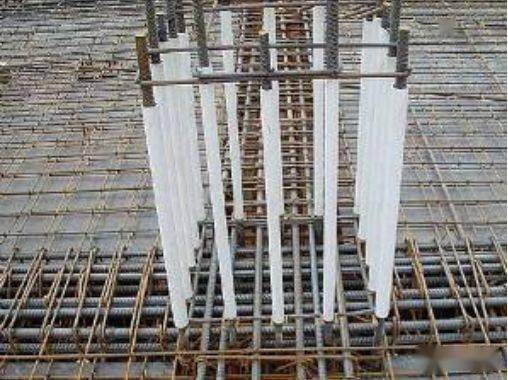

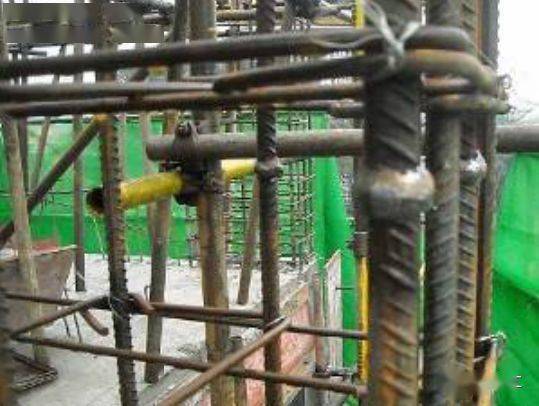

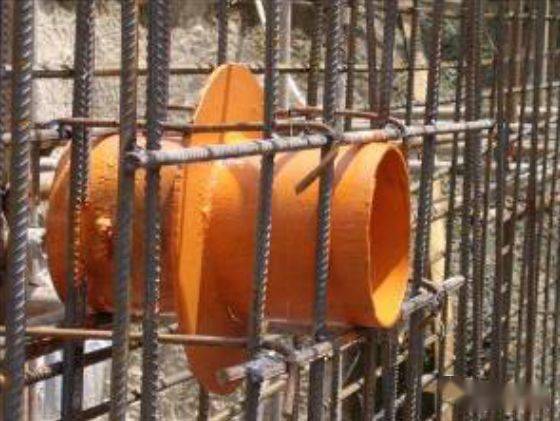

在距离进行浇筑的板面五百毫米之处,需要添加一道箍筋,此位置是使得柱主筋得以固定的关键所在。柱主筋出现偏位这种情况,属于较为常见的质量方面的问题,待添加了这道箍筋之后,情况能够得到显著的改善。此外,于浇筑混凝土之前,建议采用PVC管将墙柱主筋套住,以此来防止水泥浆出现污染的情况。要是没有采取相应的保护措施,便要安排专门的人员及时对被污染的钢筋进行清洗。

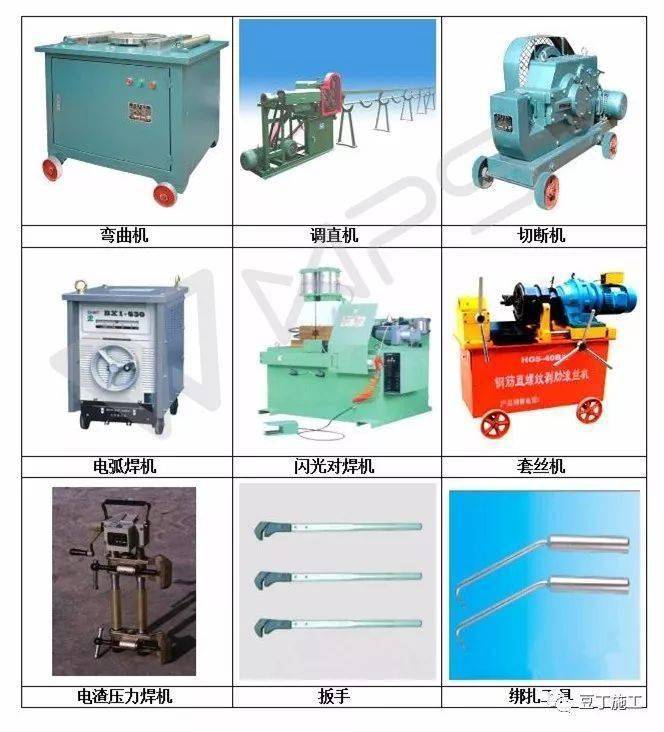

不同直径钢筋选用不同连接方式

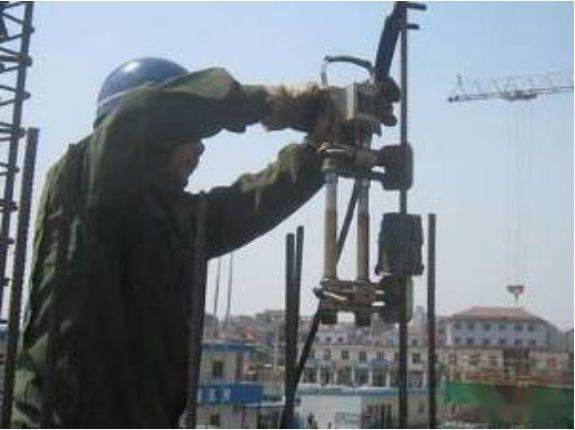

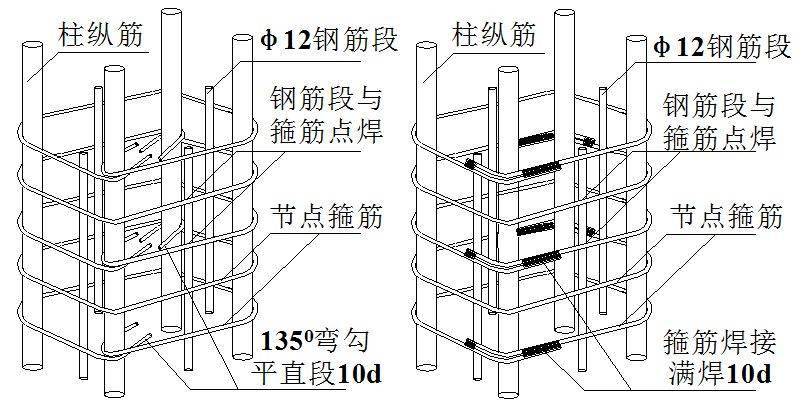

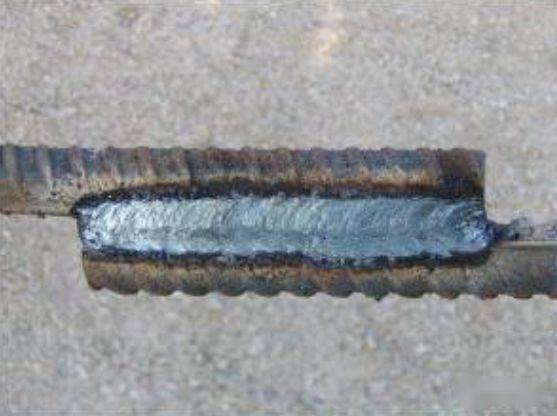

大于等于二十毫米的墙柱钢筋,其直径对于此情况而言,必须采用机械接头,该机械接头有着受力性能良好的特点,质量稳定,且适合大直径钢筋。直径小于二十毫米的那部分墙柱钢筋,能够采用电渣压力焊。电渣压力焊的焊包需要凸出钢筋表面至少四毫米,不存在偏心、气孔、裂缝、咬边、夹渣这些缺陷。

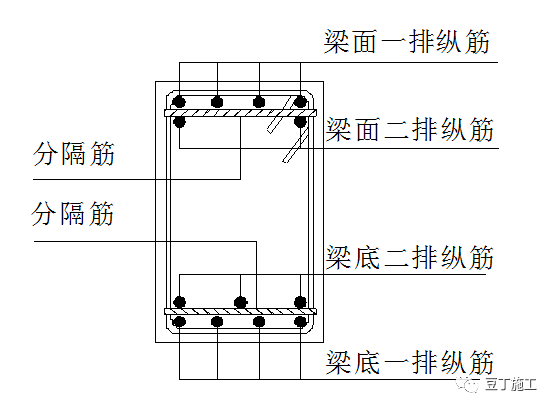

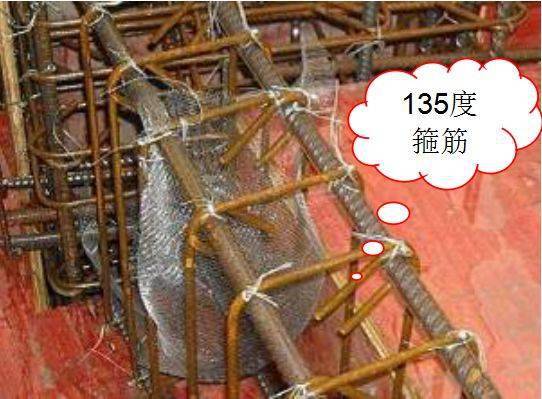

梁的主要受力钢筋其连接方式是依据直径来进行区分的,当直径大于或者等于20毫米的时候采用机械接头,要是直径小于20毫米则是能够采用焊接或者绑扎搭接方法的。梁的箍筋是需要依照抗震要求而弯制成135度角的,绝对不可以弯制成90度。135度角在梁受力的情况下更加能够发挥出箍筋的作用,进而提高梁的抗震性能。

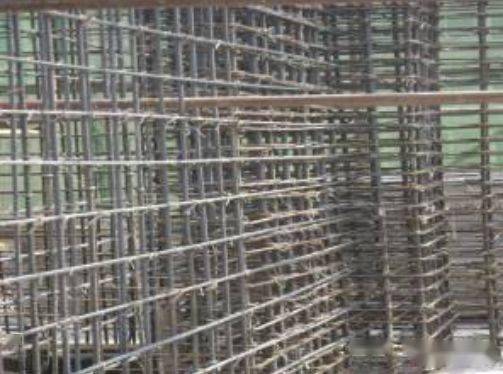

板面筋必须满绑不能跳绑

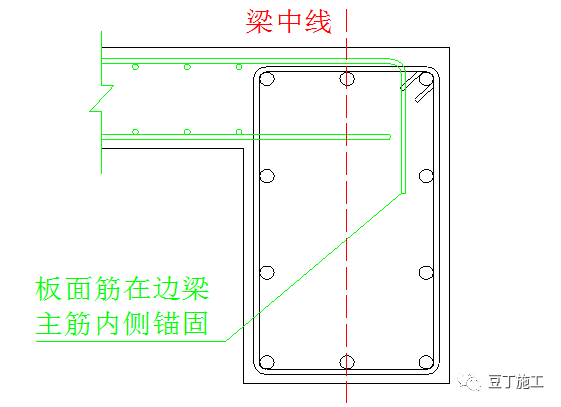

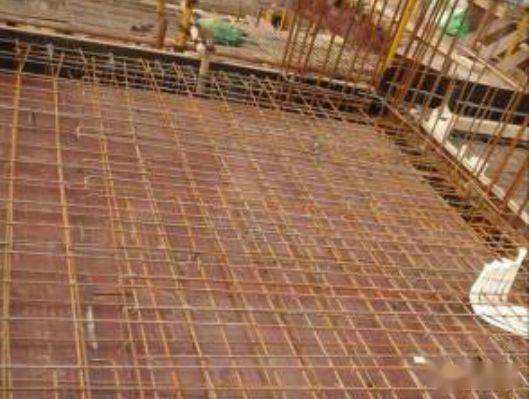

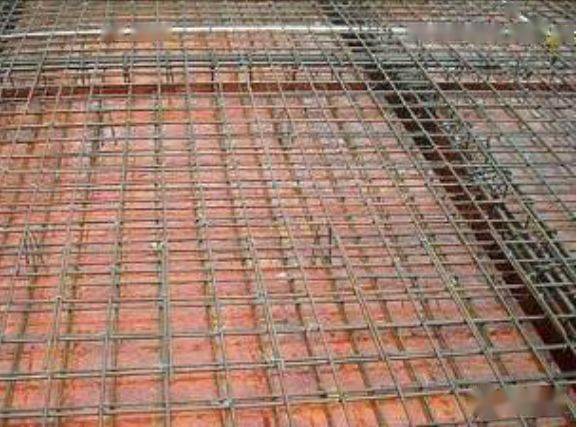

当板面筋于边支座进行锚固之际,需径直延伸至梁最外侧那根钢筋的内侧而后弯折下来,这般操作能够确保面筋具备充足的锚固长度,板配筋建议运用双层双向配筋方式,面筋直径不得小于8毫米,具体应以设计图纸作为依据,面筋锚固端要同梁箍筋或者墙主筋绑扎得牢固,面筋之间的绑扎要全都绑扎妥当,不可留有空隙。

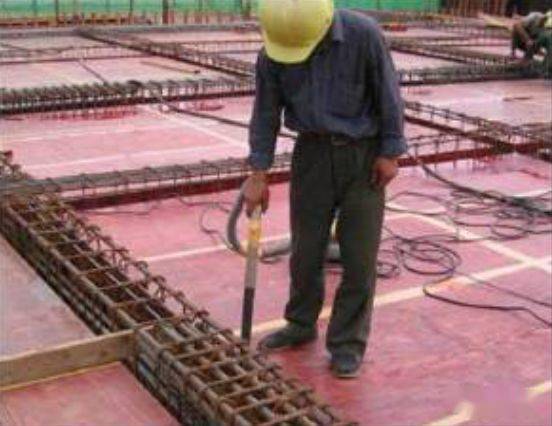

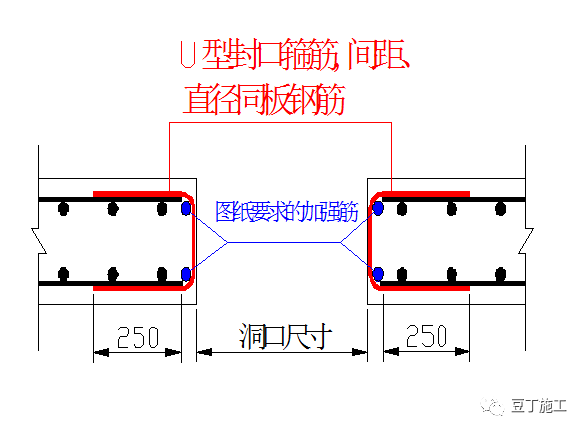

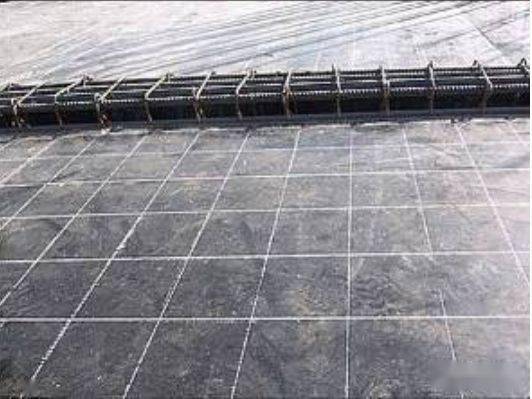

进行板底筋绑扎之前,得先通过一定方式来控制间距,运用弹线去画是较为合适的做法,如此一来会更加准确。面筋是必须要满绑的,在纵横钢筋交接的每一个位置都应当进行绑扎,绝对不可以出现像是隔一绑一这种形式的跳绑。要是采用跳绑的方式,那么在浇筑混凝土的时候,面筋就会被踩移位,进而无法保证保护层的厚度。要是楼板上面存在预留洞口,当洞口直径大于或者等于500毫米时,在洞口封口的地方要添加U型钢筋来加强。

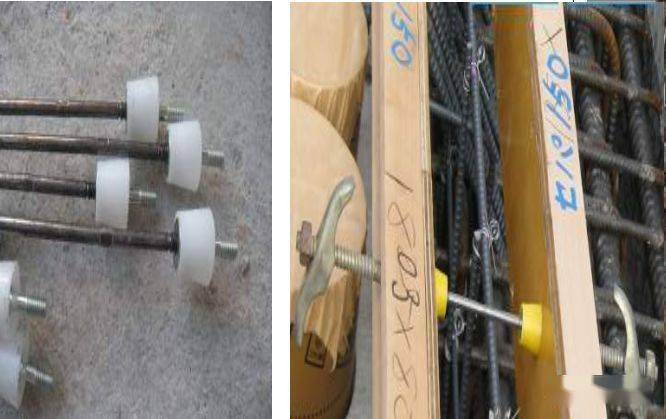

垫块马镫和验收要点不能漏

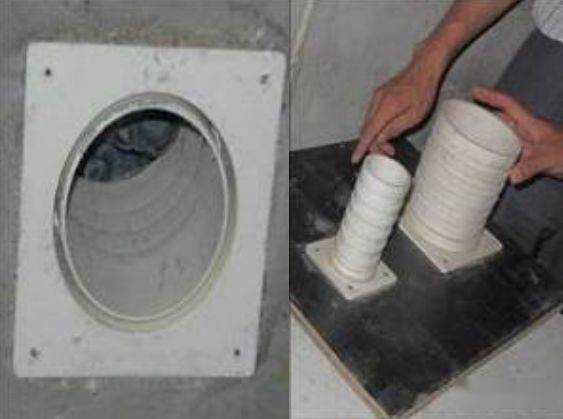

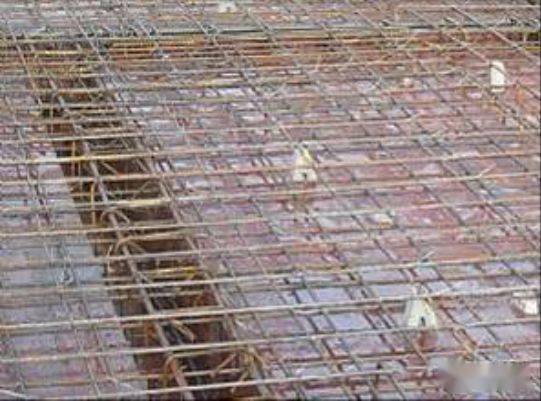

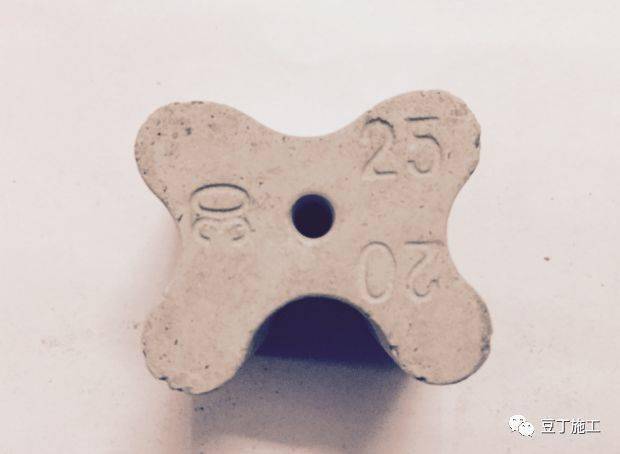

对于柱子及墙体而言,其钢筋之垫块需采用成品塑胶类产品,墙体之内撑条,其纵横方向的间距应与螺杆间距保持一致,柱主筋的塑胶垫块,沿柱角部每六百毫米设置当中的一个,墙体方面则是纵横两个方向的间距均不超过六百毫米,板底筋以及梁底筋需运用预制成品垫块,板底垫块的间距为一米乘以一米之距离,梁底部每五百毫米放置两个垫块,且要放置于角筋所在位置处。

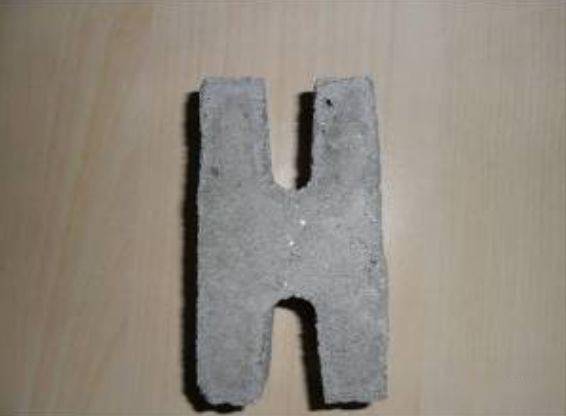

马镫用于板面筋时,要选用H型的预制成品,其间距为600毫米乘600毫米,那种十字开槽的较为推荐,H型马凳的规格需在80毫米乘80毫米以上。最后讲讲几个验收要点:竖向墙柱钢筋绑扎完毕后,监理要进行100%验收,合格之后才可以封模。梁钢筋绑扎完成且沉梁之前,监理必须开展中间过程验收。板钢筋绑扎完成后,监理同样要100%验收合格,才允许进行混凝土浇筑。全部停工待检点以及见证点,都要留存影像资料还有书面记录。

想问一下大家,这么一个问题:你于工地上碰到过哪些因钢筋绑扎没做到位而致使的质量方面的问题呢?欢迎在评论的区域去分享你的相关经验,点赞并且转发,从而让更多的同行能够看到这些标准的做法。
