钢筋加工与绑扎:工地施工必看,机械材料准备全攻略

于建筑施工期间,钢筋加工的质量,以及绑扎的质量,对整个混凝土结构的稳固性,还有安全性,有着直接的决定性作用。诸多工地因对一些细节有所忽略,最终致使出现返工情况,以至于产生安全隐患,下面这些实战经验对你而言值得仔细去看。
加工前先让钢筋变直变干净

当初,钢筋从钢厂被运到工地之际,常常会出现弯曲以及表面锈蚀的状况。你是必须要运用钢筋冷拉机跟调直机针对盘圆钢筋开展调直处理的,经过调直之后的钢筋是不可以存在局部弯曲、死弯或者小波浪形的。与此同时,要对钢筋表面予以检查,要是那些伤痕致使钢筋截面减少超过3%,那么这根钢筋就不可以再投入使用了。
加工之前,操作人员需核对钢筋的出厂合格证以及复检报告。住建部于2025年发布的新规作出要求,所有进场钢筋均须进行力学性能检验,合格之后方可投入加工。现场要安排专人记录每批钢筋的使用部位,还有数量,以此做到全程可追溯。
切断弯曲要按图纸算准尺寸
需依据结构施工图纸诉求,计算每根钢筋下料长度,此长度非单纯图纸尺寸,要顾及钢筋弯曲时会出现伸长或缩短情况,每个弯钩与弯折皆有对应调整值,像一个180度弯钩,其调整值约为6.25倍钢筋直径。
用于制作各种形状之钢筋的关键装置是钢筋弯曲成型机,对于箍筋而言,其末端务必要做成符合设计要求的角度,常见的弯钩角度包含90度、135度以及180度,于实际操作当中,你能够先用废料进行试弯,在确认角度与尺寸并没有错误之后再开展批量加工,工人于2026年4月北京的某住宅项目现场便是采用如此的方式把箍筋的合格率提升到了98%以上。
柱子钢筋绑扎要由里向外分层做

在众多工地之中,柱子截面钢筋呈现出密集状况乃是一种较为普遍存在的问题。而正确的操作方式是针对所有箍筋,要先将其套于下层伸出且用于搭接的钢筋之上,之后才着手去立起柱子的钢筋。在进行绑扎这个动作的时候,则需依据从里朝向外面、由上方朝着下方这样的顺序,首先成型柱芯部分的钢筋以及箍筋,随后再去绑扎处于外围的周边钢筋。
在搭接长度相关范围之内,绑扎成扣的数量不得少于三个,并且所有的扣都应当朝着柱子内侧的方向。对于角部钢筋而言,其弯钩平面与模板面这两者之间所形成的夹角,针对矩形柱的情况要设定为45度。在同一截面之中,受力钢筋接头的面积所占的百分比率,于受压区域是不允许超过50%的。在进行绑扎操作时,铁线扣相互之间要呈现出八字形状模样,像这样子才能够确保牢固稳定不出现松动现象。
梁板钢筋交叉处层次分明不打架
梁板进行钢筋绑扎之际,时常会出现双层乃至三排钢筋的情况,你得基于图纸要求对排距予以合理安排,以此保证每层钢筋之间的间距契合规范,箍筋的接头要交错去设置,绝不能全都集中于同一个方向,在梁柱交接的那个位置,梁钢筋锚入柱内的长度务必要达到设计要求。
要是采用焊接这种方式去连接梁钢筋,那接头的位置得相互错开。在受力钢筋直径的30倍的那个区段范围以内,且这个范围不小于500毫米如此,同一截面受力钢筋接头的面积,在受拉的区域是不能超过25%的,在受压的区域则不能超过50%。框架梁节点的地方钢筋穿插是非常稠密的,梁顶面主筋之间的净间距得足够大,不然的话混凝土是浇不进去的。
保护层厚度靠塑料卡和垫块来保证

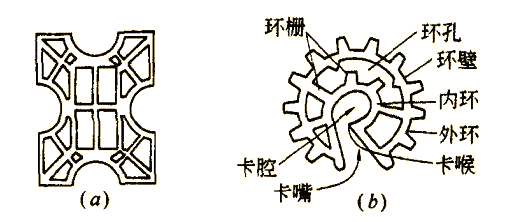

钢筋具体的耐久性以及防火性能,与混凝土保护层的厚度存在直接关联。在梁和板这类水平构件当中,常常会用到塑料垫块,其凹槽设计能够适配两种不一样的保护层厚度。而在柱和墙这些垂直构件里面,会使用塑料环圈,它的弹性卡腔能够依据钢筋直径的改变自动进行调整。

就具体的用量而言,钢筋混凝土楼板每平米要设定三到四个塑料垫块,,对于梁以及柱,顺着纵向受力钢筋的长度走向,每隔一米就得设置一个塑料垫块或者环圈,楼板的负弯矩筋下方还得布置钢筋马凳,沿着横向每隔五十厘米设置一个还要借助点焊固定以防止在浇筑混凝土的时候被踩塌。
常见质量通病要提前预防

经常出现的问题是柱子钢筋位移,在浇筑混凝土以前,你得确认钢筋位置正确,且要用固定卡或者水平钢筋箍筋把它固定,要是在浇筑进程里发觉钢筋出现移动,就得马上停下来进行修整,梁钢筋骨架尺寸不准确,通常是由于箍筋配制的时候没有依照实际尺寸计算,翻样以及绑定以前一定要认真核查图纸。
工人很容易将板的弯起钢筋以及负弯矩钢筋踩到下面去,板钢筋绑扎完工之后,要用尺杆划线去保证主筋与分布筋的直线度,柱钢筋骨架的垂直度同样重要,绑扎竖向受力筋时首先要进行吊正,继之才绑扣,所有搭接部位都得绑扎三个扣,借此能够有力防止骨架变形。

首先想问你,于你们所在的工地现场之处,在进行钢筋绑扎这个进程期间,最为容易出现并且最难予以根治的质量方面的问题究竟是什么呢?欢迎于评论区域留言去分享你的经验,可别忘了点赞以及转发给更多有着需要的人呀。
