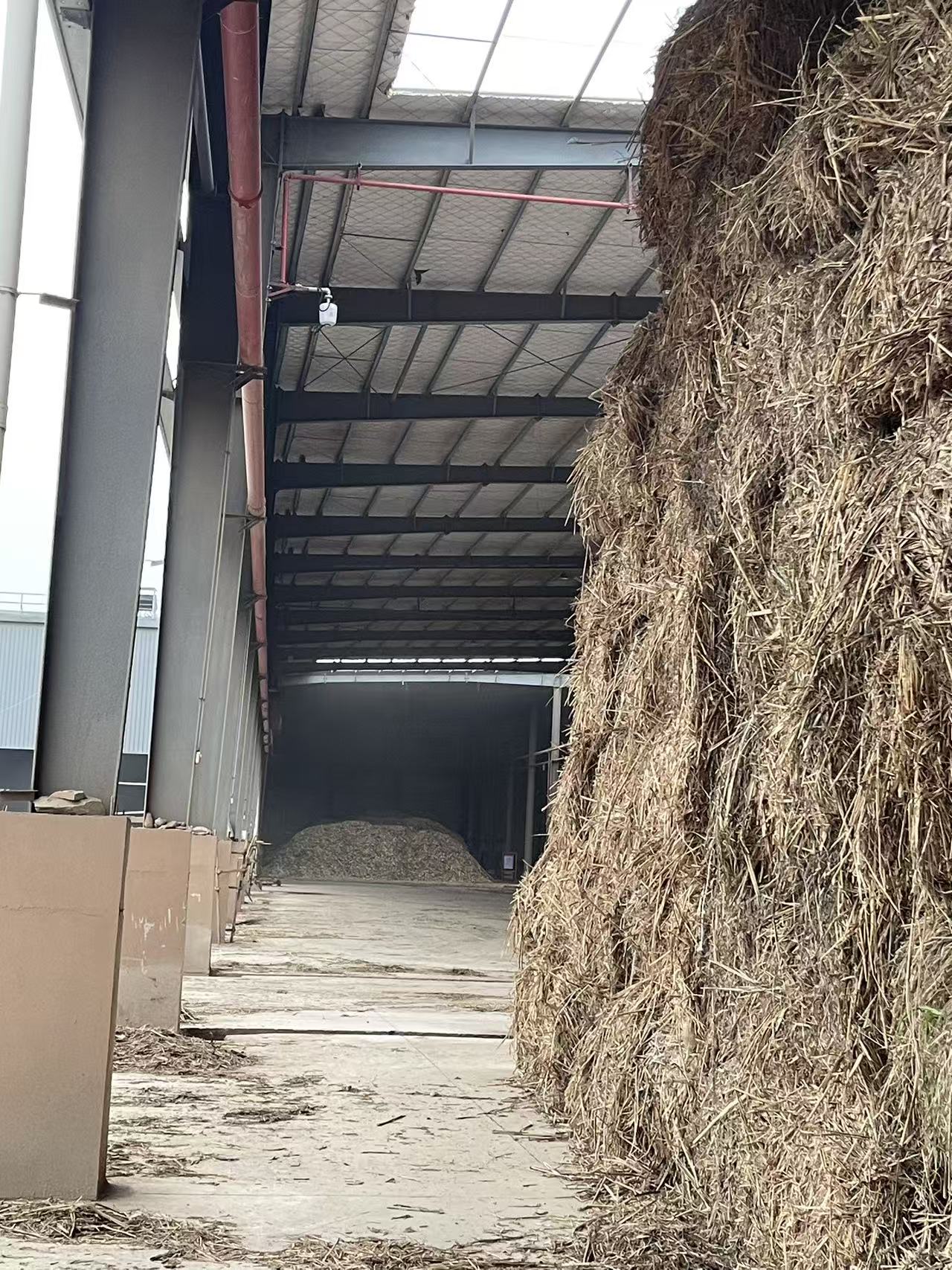

许多人觉得仓库消防水炮系统验收,就是弄点火瞧瞧能不能灭掉,然而,从设备安装开始,到联动控制,再到人员培训,每个环节都有着决定成败的关键要点。齐力材料仓库近期才完成消防水炮验收,其建筑面积大概是8600平方米,净高为14.5米,整个验收过程暴露出了不少值得关注的细节。

安装位置和型号核查不能走过场

验收组先是依照图纸核查水炮安装位置,仓库里安装高度大概8米,炮头水平初始角度跟设计图纸全然相同,固定支架焊缝充实,不存在裂纹或者气孔,俯仰角下探能够覆盖地面,上仰可达30度,符合GB51427 - 2021标准对全场覆盖的要求,这些看起来简易的检查,若敷衍塞责,后期极容易出现保护盲区。

型号核查细致程度相同,验收组逐个核验铭牌信息,确定型号是ZDMS0.6/10S - JXP,炮体铭牌表明额定流量为每秒10L、额定工作压力0.6兆帕、额定保护半径35米,控制器铭牌与炮体编号逐个对应,通信协议一样,探测器型号也契合室内环境要求,每台设备的身份信息必然准确无误。

七类资料缺一不可

安装验收的纸质底座是资料核查,缺少随便哪一份都会致使验收通不过来。验收组着重核验了产品型式检验报告,认定检验机构资质具备有效性,报告涵盖该型号,并且含有流量、压力、转动角度测试数据。安装使用说明书涵盖了调试说明以及维保周期。

齐力仓库消防水炮验收 消防工程施工关键点

消防系统竣工图符合施工现场情况,这当中有着设计的签字盖章。管道水压试验记录表明试验压力为1.4兆帕,且稳压30分钟不存在渗漏现象。管网冲洗记录同样是齐全的。总计7类资料均已全部到位,签字盖章完备。这些文件不只是出于存档的需求,更是后期进行运维的关键依据。

通电自检和视频系统逐一测试

齐力仓库消防水炮验收 消防工程施工关键点

消防控制室内,联动控制台在上电以后,是要进入自检程序的哦。主机显示屏呢随着启动,显示出一种正常监视的状态来 ,既不存在红色故障码 ,也不存在那种黄色的报警预警现象。那主机它会自行对水炮的探测器 、控制线路实行逐路检测 ,最终全部显现通讯正常啦。之后验收组去逐台测试现场一个控制箱上边的方向控制按键哦 ,往上 、往下 、往左边以及往右边这每个方向 ,炮管的响应都跟按键标识是一致的 ,并且不存在卡顿情况。

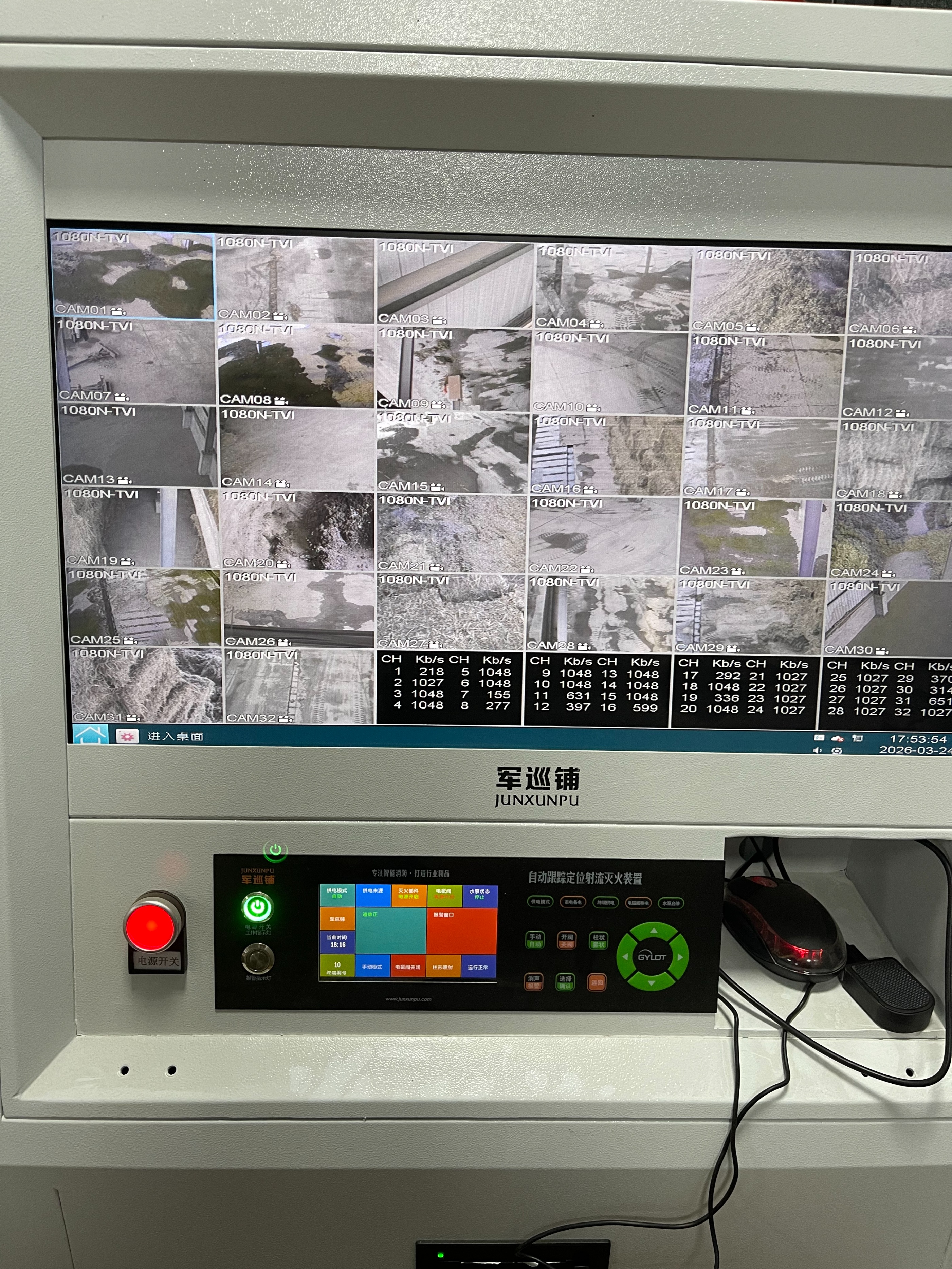

如同对视频监控系统的检查一样,也是极为严格的。那个仓库有配套安装视频联动模块,在控制室能够实时去调看炮位摄像头所呈现的画面。这里的视频画面和水炮此刻的炮口方向是相对应的,并不存在明显的延迟状况。其录像功能是正常的,去查看历史回放的时候也没有卡顿的现象。这一套系统能够保证值班人员在控制室就可以准确地判断火情。

点火试验验证完整灭火链路

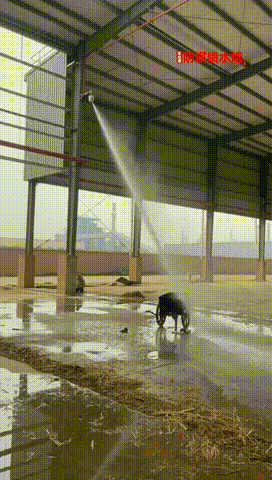

灭火验收属于整个灭火环节里头,技术要求占据最高等级,风险最为集中汇聚起来的关键块面。试验之时采用小推车模式拿来模拟出类似试验火情状态,火盘放置在距离1号水炮所掌控的保护区域范围附近地方。核实确认消防水泵处于能够自动进行联动工作的模式之下,分布管网已经充满水起到保持正常压力状态,控制台处于可以自动开展运行作业的基础状况。点火负责操作的人员在点燃火点之后即刻朝着安全范围区域进行迅速撤离。

这个试验经过中对于相关情况的记录精确到了以秒为单位,火焰所达到的高度大概是0.6米,并且出现了较为明显的烟雾,在14点23分08秒的时候探测器作出了响应,过了3秒之后红外探测器确定了火源的位置,又经过3秒水炮自动定位达成。从探测到灭火一共用时17秒,比规范所要求的30秒更为出色,对于控制箱和声光报警的主控室与此同时做出发出了声光报警,在14点23分15秒的时候控制阀开启,水泵联动启动,直流水柱精准命中试验火盘,起火点花费大约8秒就被压制熄灭。

齐力仓库消防水炮验收 消防工程施工关键点

技术人员现场培训两小时

厂家技术人员,在验收合格且签署报告之后,进行了操作培训,培训时长约2小时,对象是甲方及消防管理人员。关于日常操作培训所涵盖的内容有,控制室主机的开关机,还有自检步骤以及故障码含义。现场控制箱方面则涉及,方向调整,柱雾切换以及紧急停止。视频监控的历史回放和录像导出,同样属于培训内容。每月一次的目视检查项目,也被做了明确说明。

覆盖应急处置培训的误报处理流程是,人工确认后手动进行复位,向主管报告并对探测器展开排查。针对断电或者主机出现故障时的手动操作方式,也作出了详细讲解,其中涵盖现场手动启动水泵以及手动开启控制阀。培训结束之后,现场操作人员开展了实操考核,结果全部通过。这一步有很多人予以忽视,然而在关键时刻操作熟练度直接对灭火效果起到决定作用。

齐力仓库消防水炮验收 消防工程施工关键点

消防验收承载的是生命责任

并非仅仅颁发一张合格证这点才是消防验收的终极价值所在,而是借助具备系统性的检查,从而保证在确确实实的火灾发生之前,各个关键环节都具备可靠性。对于齐力材料仓库此次展开的验收而言,从针对安装位置展开核查开始,一直到联动灭火试验,从相关资料进行归档到人员开展培训,其中每个具体步骤均留存下了可以进行追溯的记录。在签署验收报告的那个特定时刻,各方所承担的乃是针对整栋建筑物还有其中所有人员的责任。

你仓库的消防系统上次全面测试是何时,若尚未进行点火验证,你计划何时筹划安排?厂房的消防系统上回周全测试是啥时候,要是还没做点火验证,你准备啥时候去安排落实?
