脚手架搭设前,先做好这三步基础准备
在高层建筑施工里头,悬挑脚手架的搭设属于高风险的环节,一旦处理得不合适,极其容易引发安全方面的事故。好多施工员没法弄清楚立杆该怎么排布,也搞不明白受力该怎么计算,进而造成验收无法通过,甚至出现倾斜的风险。
按建筑结构图精准排布立杆位置
收到建筑结构图纸之后,首要之事是明确悬挑层的确切位置。一般于5层、10层、15层这般的位置设定悬挑层,具体依照建筑层高以及总高度予以确定。在悬挑层钢筋进行绑扎前面,要于模板之上按照设计纵距安放好型钢基础梁的中心线,此纵距通常是1.5米。
将要放线时,需借助墨斗弹出那清晰得能够看见的直线,以此来确保所有的中心线处于同一条直线之上。接着要运用钢尺去量测每一根型钢的中心点,把误差控制于5毫米以内。在放好线之后,还得用红油漆做出标记,以便后续的钢筋工以及木工在施工期间避开这些位置。
预埋U型锚环螺栓的固定要点
于工字钢悬挑楼层混凝土实施浇筑以前,得依据悬挑工字钢布置图,利用尺子去量出预埋U形钢筋拉环的位置。每条中心线上,要预埋3个U型锚环螺栓,其间距会按照工字钢的长度均匀地分布着,一般是1.5米就有一个。U型钢筋拉环底部的内侧,要固定2根长度L等于1500毫米的HRB400 18抗拔加强钢筋。

预埋螺栓之际,需同楼板或者梁底部的钢筋进行绑扎,务必令其牢固,以此来避免在混凝土实施浇筑之时出现移位状况;针对高出板面那部分的螺栓丝口,要采用塑料胶带予以包裹,从而防住水泥浆产生那种污染情况;于混凝土浇筑完成之后的24小时之内,要安排专门的人员去检查螺栓的位置是不是发生移位,一旦发现存在问题,就得及时去进行处理。

悬挑基础梁的铺设与固定方法

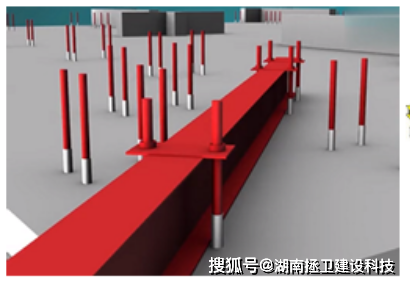

悬挑基础梁开始铺设,得是混凝土强度达到设计值的75%以上才行。基础梁选用的是18号工字钢,铺设以前,在外立面两端拉线以此来确定立杆位置,要确保所有立杆处于一条直线才行。工字钢穿进U型钢筋拉环之后,借助钢垫板以及双螺帽开展初步固定。

将木楔子用于卡紧预埋环与工字钢之间的空隙,以此防止工字钢出现晃动,在所有工字钢校正进出位置之后,再去拧紧双螺帽,对于工字钢需穿墙的地方要通过套上定制木盒,从而方便在脚手架拆除后实现回收利用,当转角处锚固长度不足的时候,要增设联梁并且使用钢丝绳卸载。
阳角及特殊部位的处理技巧

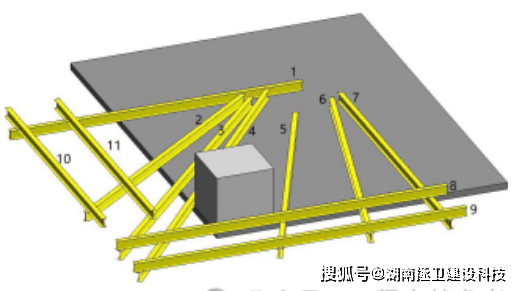

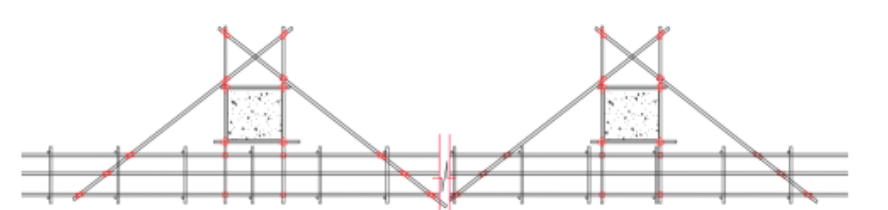

建筑结构的阳角部位,是受力最为复杂的所在之处,悬挑梁适宜利用扇形来进行布置。当阳角处悬挑梁交汇,没办法确保伸入端长度的时候,于交汇处采用两侧的悬挑梁与阳角处悬挑梁实施焊接,并且,在上下各个方向均增设200乘200乘10毫米的钢板。所有的接触点都必须要进行满焊,焊脚的高度不可以小于8毫米。
结构阳角的地方,要是钢筋数量较多,没办法留洞的话,则可采用设置预埋件来焊接型钢三角架。对于悬挑结构的部位,其支承点一定得设置在结构梁上,而不准设置在外伸阳台或者悬挑板上。在2025年的时候,杭州有个工地,就是因为把支承点设在了悬挑板上,最终致使脚手架整体出现倾斜,这个教训着实深刻。
立杆搭设与连墙件布置规范
型钢基础梁之上,工字钢铺设完毕且固定好了以后,把底部立杆借助顶托放置于工字钢之上进行焊接。最底层的那一道,采用长短立杆相互间隔的方式来设置,立杆件的竖向距离错开,并且不小于500毫米。立杆经由专用套管承插连接的方式,将插销插好,在架体向上搭设的进程当中,按照要求设置连墙件。
连墙件采用预埋钢管扣件的形式,其布置原则是两步两跨,也就是说水平间距为3米,垂直间距为3.6米。连墙件当中的连墙杆应该水平设置,要是无法水平设置,那么必须朝着脚手架一端下斜连接。框架结构遵循逢大柱必抱的原则,借助钢管与框架柱以及边梁连接固定,每隔2米设置一道抱柱。
安全计算与验收关键数据

悬挑梁得确保有充足的锚固强度以及截面抗屈曲能力,锚固段长度跟悬挑段长度的比例不少于1.25比1 ,水平悬挑梁的纵向间距跟上部脚手架立杆纵向间距一样,都是1.5米,普通主梁悬挑时,立杆直接支承于悬挑梁上,连墙件钢管采用直径48毫米壁厚2.5毫米的规格。

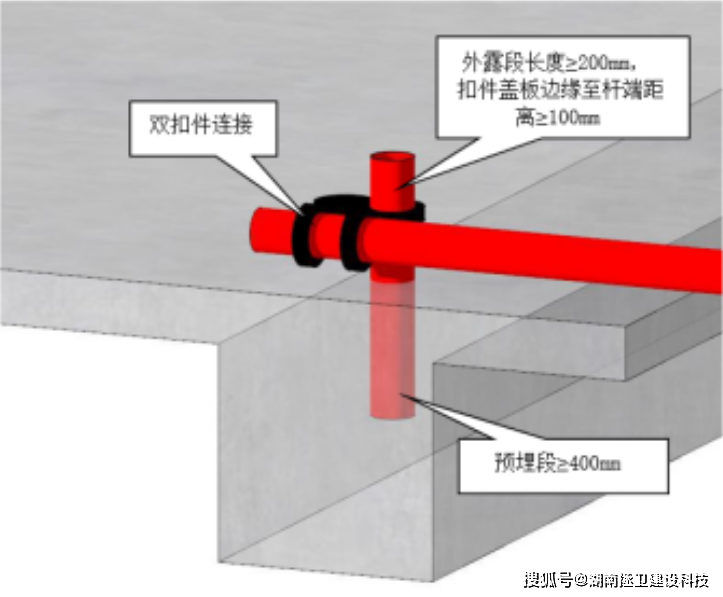

竖向钢管预埋段的长度,是不小于400毫米的,其外露段长度,是不小于200毫米的。每一次搭设一步脚手架之后,都应当校正步距、纵距、横距以及立杆垂直度。一次搭设的高度,是不应超过相邻连墙件以上两步的,若确实需要超过时,就要布置抛撑,抛撑与楼面的倾斜角,在45度到60度之间。
不知你于工地上有无碰到过悬挑脚手架验收未能通过的情形,到底是哪一个环节出现了问题,欢迎于评论区去分享你的经验,点赞并收藏此文以便能够随时去查阅施工要点。
