铝合金模板搭设与拆除全流程,一看就懂

来源:网络整理作者:佚名2026-03-311

铝合金模板的一套,它从设计开始,一直到拆除,这期间会涉及十多个和技术相关的环节,当中的每个环节,都有可能由于操作出现不当这种情形,进而导致质量方面的问题以及安全隐患的产生。而这份实战指南,它会把每个关键步骤,都进行掰开再去揉碎的处理,对你起到帮助,让你能够少走弯路。

开工前把技术交底落到实处

好多施工队伍认为技术交底仅是走走过场,开会念念文件便算完成任务。这般心态极容易引发问题。项目部门一定要安排技术人员跟班组工长坐下来,将模板的编号规律讲明白,把安装顺序阐释清楚,把加固方法讲述通畅。二零二五年的时候,杭州有一个工地由于交底不周全,工人把墙模跟梁模装反了,拆除后重新安装耽搁了三天工期。

铝合金模板搭设与拆除全流程,一看就懂

材料保管绝不可掉以轻心,穿墙螺杆必须入库保存,且要刷好防锈油,连接螺栓同样如此。不少工地为图省事,将螺杆直接堆放在露天场地,一场雨过后便会生锈,这不但会影响混凝土的观感,下次使用时还可能出现滑丝现象。脱模剂、PVR套管等这些辅料也需提前备好,以防止施工时临时四处寻找。

测量放线精度决定后续质量

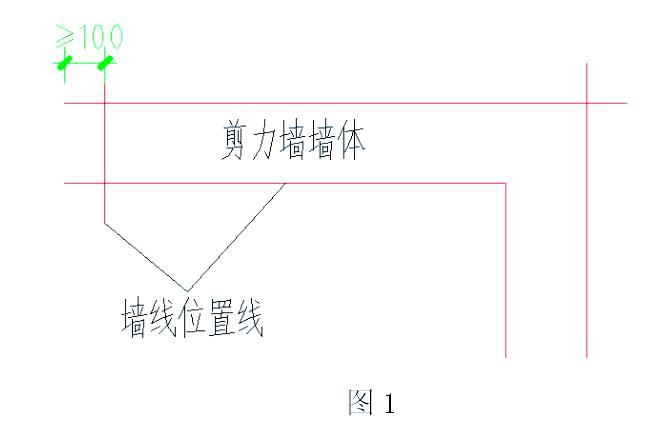

所有模板安装的基础是放线,一旦偏差被放大,后续进行调整就会极其困难。墙线与控制线的偏差得控制在2毫米以内,这和墙体的垂直度以及平整度直接相关。在2026年3月的深圳,有一个住宅项目,乃是因为放线的时候操作马虎,致使三层楼的墙体全都偏位,最终只好凿除重新浇筑。

铝合金模板搭设与拆除全流程,一看就懂

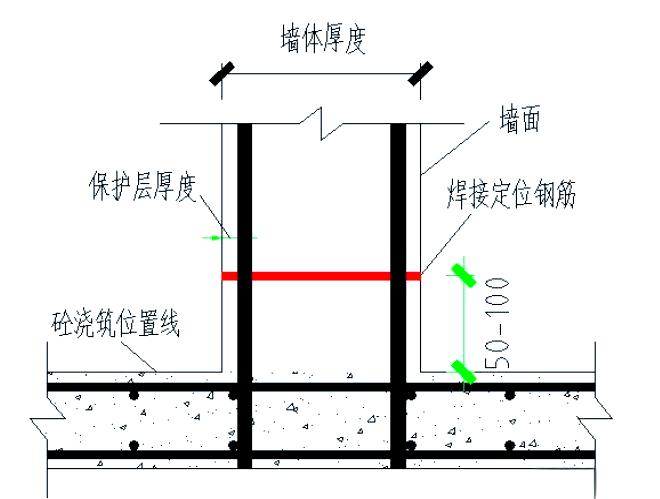

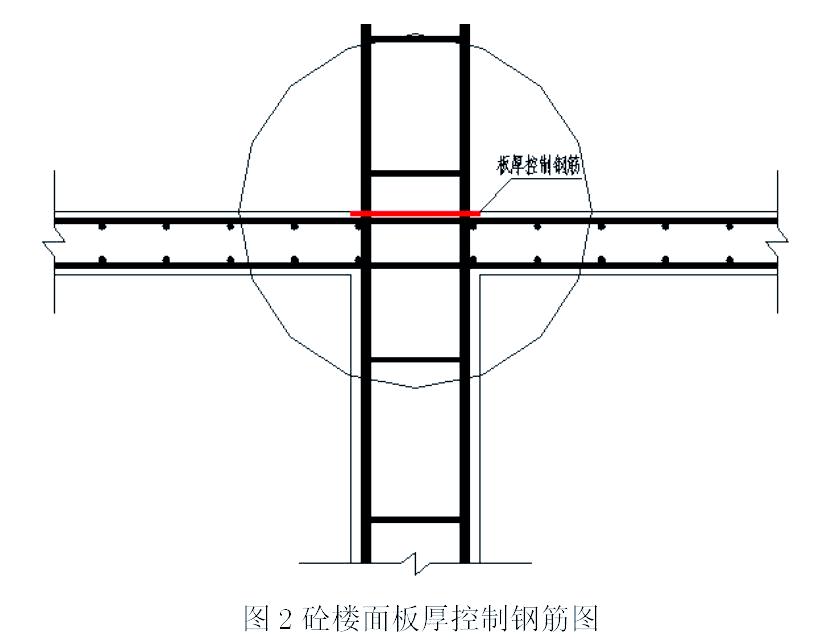

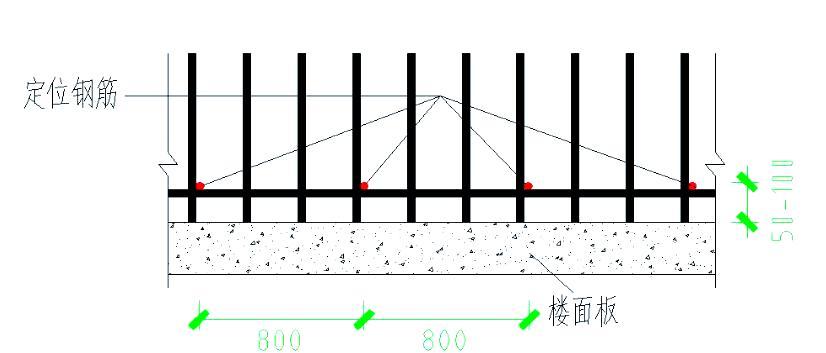

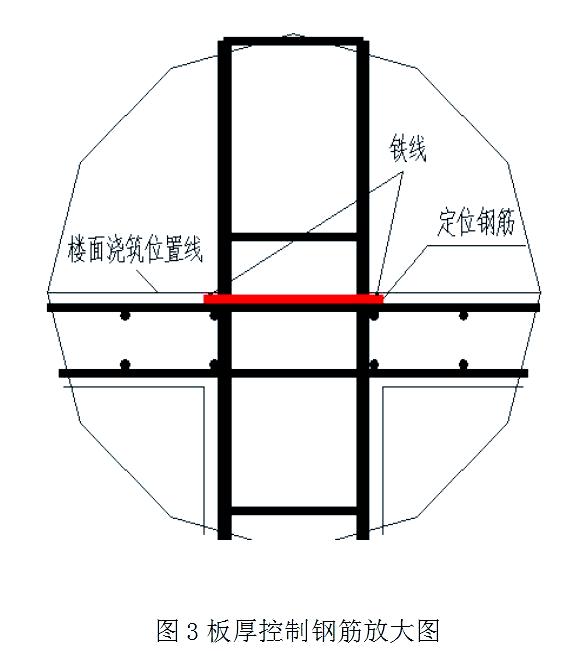

定位钢筋的安装,其重要程度并不会亚于其他环节。当楼面的混凝土浇筑工作实施完毕之后,需要于距离楼面板的特定之处,去安装墙厚定位钢筋。在横向间距方面,其偏差同样是不可以超出2毫米的界限。这一根钢筋能够起到保障墙模板不会向内挤压的作用,进而保证墙厚能够与设计所规定的要求相一致。那些具备丰富经验的工长,当放线工作达成之后,会运用红漆在楼板之上,将每一个墙柱的位置清晰地标示出来,以此为后续的工人进行安装提供便利条件。

铝合金模板设计要点要记牢

全铝合金材质的剪力墙模板,其特点为定型化以及模数化,左右间能无缝衔接,上下间能无缝衔接,纵横间也能无缝衔接,可适应各种建筑平面形状。不过需要注意,不同厂家的模板尺寸规格存在差异,现场不可混用。成都有个工地,在2025年底时,因混用了两个厂家的模板,致使销钉孔对不上,现场临时扩孔浪费了大量时间。

铝合金模板搭设与拆除全流程,一看就懂

梁模板的设计存在讲究,楼面模板的设计也存在讲究,梁模板借助连接角模以及铝阴角达成稳固连接,楼面运用早拆支撑系统,早拆系统具备优势,此优势在于,当混凝土强度达到大约50%时便可拆除大部分模板,仅仅保留独立支撑,如此一来既能加速周转,又能确保结构安全,沉箱和飘台模板处理时需格外留意,沉箱采用拉杆加固,飘台要处理好吊模的连接以及孔洞设置。

铝合金模板搭设与拆除全流程,一看就懂

支撑系统安装直接影响安全

铝合金模板搭设与拆除全流程,一看就懂

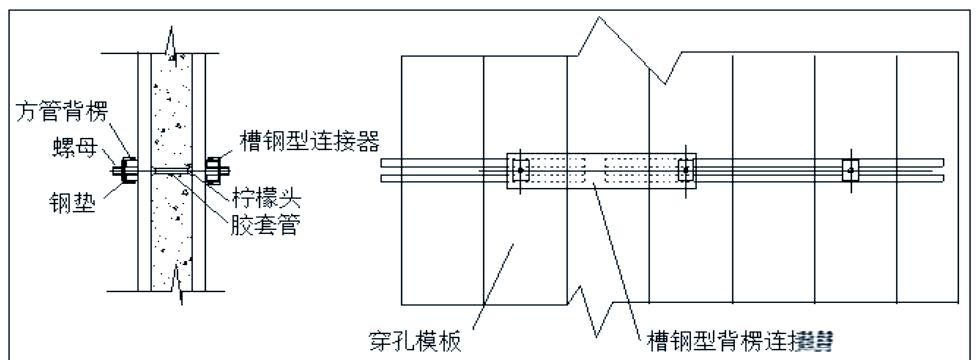

具有早拆性能的独立钢支撑系统、其能够适应不同建筑平面,这种支撑不但节省材料、还可提高施工现场整洁度与效率,然而安装的时候要留意间距以及垂直度,支撑杆务必垂直受力、不可倾斜,二十一世纪二十五年广州一处商业项目、正是由于支撑杆倾斜安装,在浇筑混凝土之际发生失稳,幸亏及时发觉才未酿成事故。

有关于支撑系统的标高控制而言,其重要性也是不容小觑的。可调斜撑以及竖向可调支撑,它们所发挥的作用乃是用以对模板的垂直度以及水平标高予以调整。在进行安装这个操作的时候,工人们是需要一边开展安装工作,一边进行调整动作的,以此来确保整体处于稳定状态。存在经验的班组,会首先运用激光水平仪打出标高控制线,之后再依据该控制线对每一根支撑的高度进行调整,通过这种方式能够保证楼面平整度一次性达到标准要求。

铝合金模板搭设与拆除全流程,一看就懂

模板拆除不能只图快

铝合金模板搭设与拆除全流程,一看就懂

许多施工方为了加快施工进度,在混凝土尚未达到规定强度时就匆忙拆除模板,此种做法极具危险性。在进行拆除操作之前,务必要确认混凝土强度已达到相应要求,通常情况下,墙模板的拆除时间大约在12小时左右,而梁板底模的拆除时间则在7至14天的范围之内,具体的拆除时间需要依据同条件养护试块的强度报告来予以确定。在2026年1月,武汉有一个工地,正是由于提前拆除模板,从而导致梁底出现了裂缝,最终不得不进行加固处理,为此额外花费了二十多万元。

讲究存在于拆除顺序之中,先是拆除墙模,接着拆除梁侧模,最终拆除梁底模以及板底模,进行拆除之时需检查连接部位是否存在松动情况,依照顺序逐步予以拆解。要留意保护模板的边角与表面,拆下来的模板需及时清除残渣,刷好脱模剂,依据编号整齐堆放,以便下一层能够加以使用,支撑杆的拆除得等到混凝土强度达到100%方可开展,这一点众多施工队容易忽视。

铝合金模板搭设与拆除全流程,一看就懂

现场施工常见问题要留心

关于模板运输以及使用过程,需严格依照规范行事。铝合金模板尽管具备耐腐蚀特性,然而一旦遭受磕碰后出现变形,便会对拼缝质量造成影响。在运输期间,应当使用软垫予以隔开,于现场堆放时同样要垫平,以此防止挤压变形情况发生。在恶劣天气状况下,应尽量避免进行作业,因为在雨天时,模板表面会呈现湿滑状态,工人操作时极易滑倒,并且脱模剂被雨水冲刷以后,会对拆模效果产生影响。

铝合金模板搭设与拆除全流程,一看就懂

不能省去模板安装结束之后的检查,要清理那些多余的螺孔,要涂刷脱模剂,要按照编号有序地支模。安装完成之后,工长必须逐块去检查销钉是不是打满、背楞是不是紧固、支撑是不是垂直。在2025年,苏州有一个项目,就因为漏打了几颗销钉,在浇筑的时候模板爆开了,混凝土向外泄漏,清理就花费了两天时间。

你于工地之上碰到过的铝合金模板安装里最为棘手的问题究竟是什么呢,欢迎于评论区之中分享你的经历,点赞并转发从而让更多的同行瞧见这篇实战指南。
