搁置于楼面的悬挑脚手架搭设施工及验收注意要点汇总
对于悬挑脚手架搭设而言,其整体态势乍一看好像较为简易,然而要是出现哪怕极其细微的疏忽,便极有可能就此埋下安全方面的隐患,最终这会直接关联到从事施工的人员的生命安全以及整个项目能够顺利推进。接下来,我们以从材料准备起始一直到具体施工环节的众多细节,将整个过程当中的关键控制点阐释得清晰明白。


材料与构配件把关

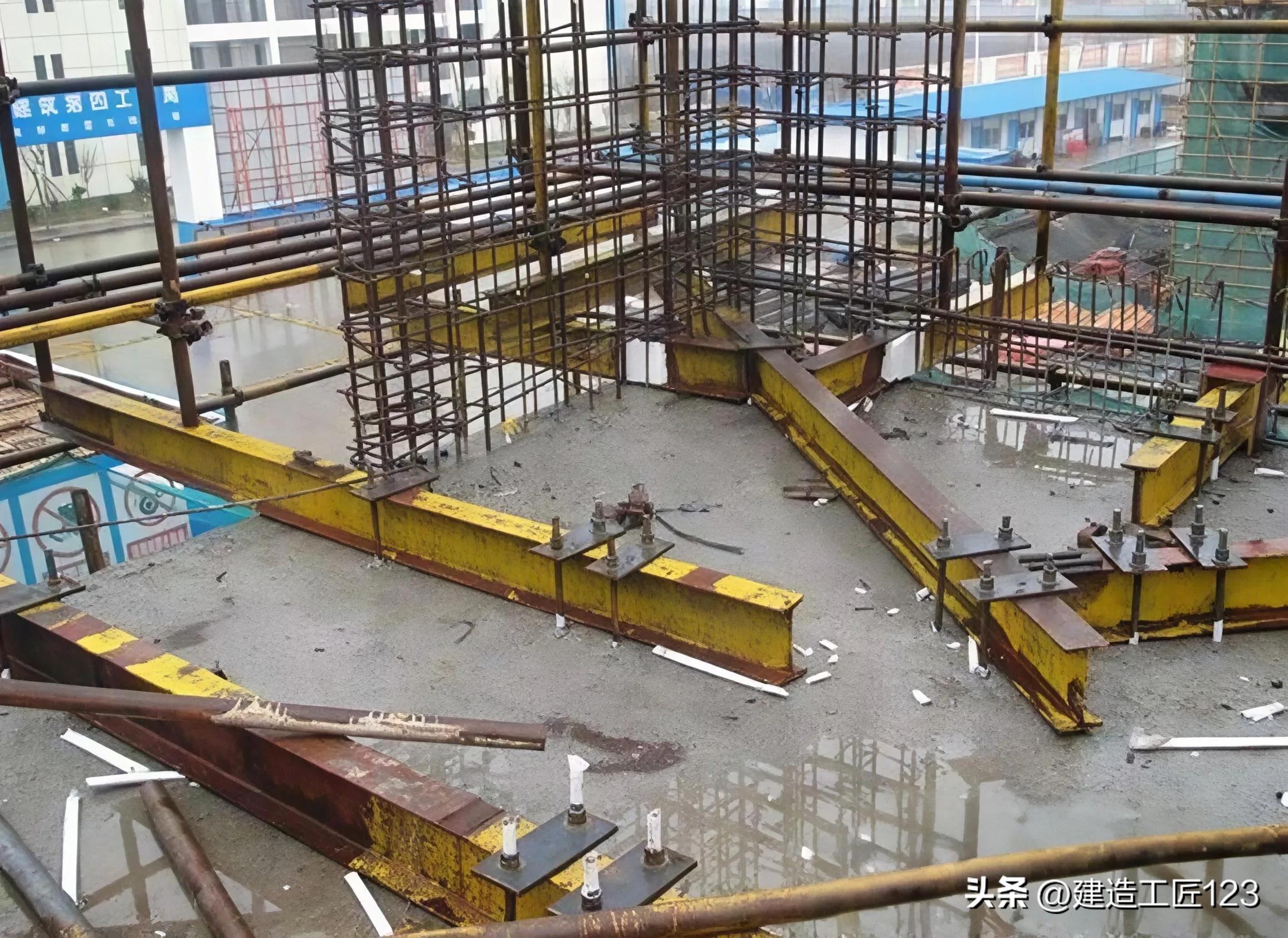

悬挑脚手架所用材料,像钢管、扣件等,进场之时,必须予以严格检查。钢管不得存有严重锈蚀现象,亦不可出现变形情况,扣件需具备灵活性,并且螺栓紧固扭矩要能够达到相应要求,连墙件以及脚手板的规格同样要契合国家标准。我们项目当中,曾经发现一批钢筋卡环,其直径偏小,当即就进行了退换处理,缘由在于这种基础材料处于不合格状态,后续即便做得再好,那也只是徒劳无功。

悬挑钢梁的型号,以及锚固件,都必须与施工方案全然一致,钢梁的截面高度,不得小于160毫米。许多工人觉着差不多就可以,但差一毫米,便都有可能对受力产生影响。钢梁锚固于楼板之上时,楼板的厚度,起码要120毫米,混凝土强度,同样不得低于C20,这些数据,皆是经过计算得出的,绝不能打折扣。
锚固与拉结施工要点

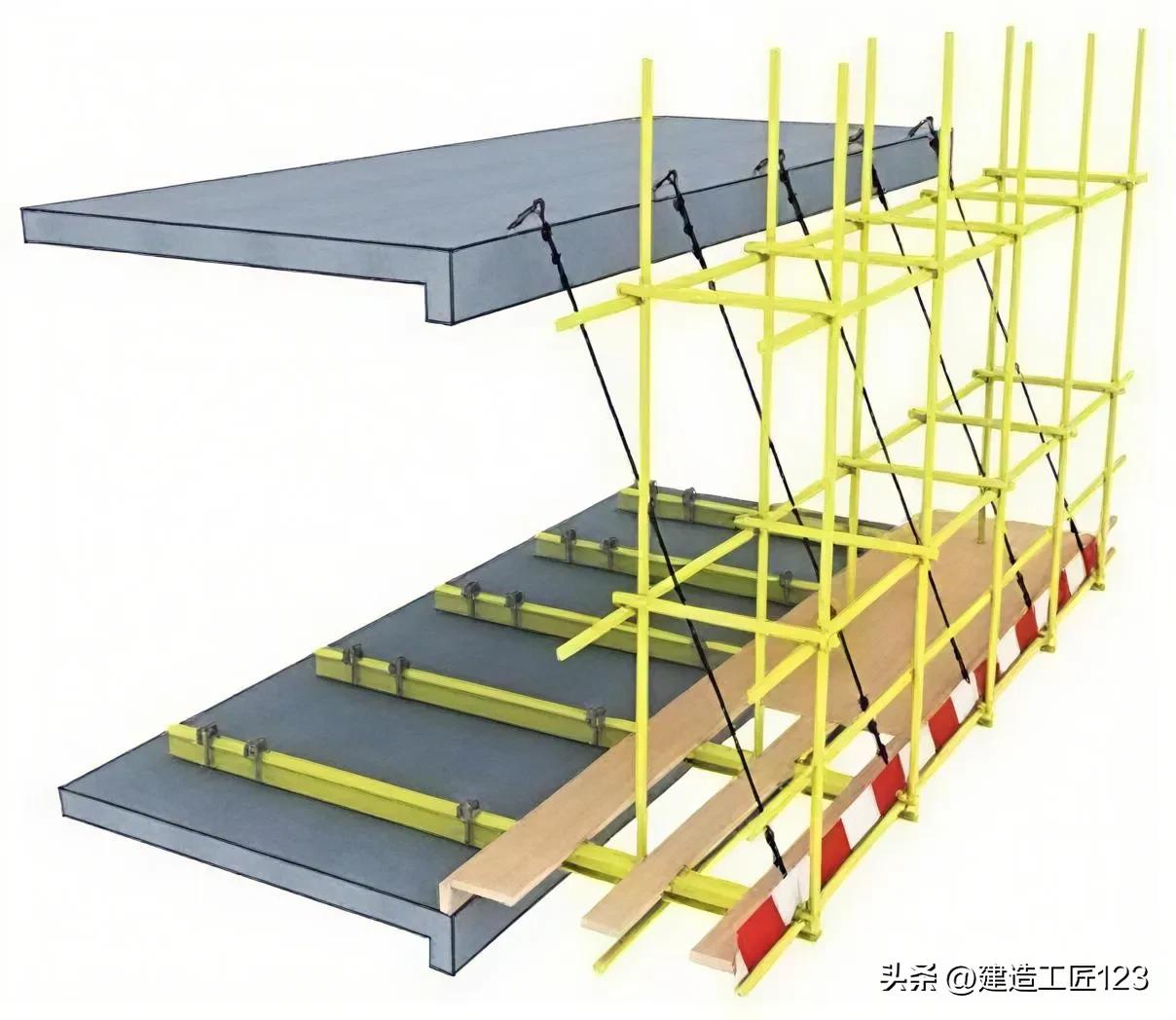

U形钢筋环用于锚固时,得冷弯成型,其直径需在16毫米以上,相邻间距200毫米要精准卡准。我们工地特意做了个定位模具,能保证每个钢筋环位置准确。型钢悬挑梁外端要用钢丝绳或者钢拉杆与上层建筑斜拉起来,以此形成双重保险。

安装吊环时,若采用预埋方式,必须选用HPB300级钢筋,其直径不得小于20毫米,且锚固长度要严格按照规范要求做足。对于穿墙螺栓,需使用双螺母加垫板进行固定,垫板尺寸为100乘100毫米,厚度10毫米不可缺少,螺栓拧紧后露出螺母至少3扣还要再加10毫米,这些细节极易被忽略,然而却恰恰是关键受力点。
转角与立杆处理
拐角落的位置真是极其考验技术的呀,要么把预埋的钢板与悬挑的钢梁进行焊接,要么采用别的靠谱连接方法,总而言之必须得依照方案去做。我们存在一个项目,其拐角落的地方处理得不太恰当,后来发觉钢梁出现了些许位移,赶忙进行加固处理之后才安心。立杆距离悬挑梁的端部最少要有100毫米,立杆定位件是用直径36毫米、壁厚达3毫米以上、高度为100毫米的钢管制作而成的,如此这般立杆才能够稳稳当当地坐落于钢梁之上。

那根立杆是一定要支撑于悬挑钢梁或者联梁之上的,而联梁最好是与钢梁牢固地焊接在一起。施工要用的电梯平台所对应的操作架是需要单独去进行设计的,就连墙件也是必须和外脚手架区分开来,不能够混合在一起使用,不然的话受力状况就不明确了,很容易出现问题的。
扫地杆与连墙件设置
型钢面在位立杆底部之处,纵向以及横向扫地杆必然得予以设置。扣件式脚手架的扫地杆距离钢梁表面不超出200毫米,承插型的不超出550毫米。剪刀撑或者水平斜撑杆要进行间断性设置,以此确保架体整体的稳定性。架体转角的位置以及开口端必定要加密连墙件,竖向间距既不可以大于层高,也不能超过4米。
既能承受拉力又能承受压力的连墙件,需用刚性构件连立杆与工程结构,连墙点距节点要小到小于300毫米 ,若做不到此要求 ,那就把连墙水平钢管连接内外立杆 ,具备由钢筋与钢管焊接而成,具备预埋钢筋直径不小于22毫米,及双面焊接长度达到5倍直径且满焊 ,还有扣件需拧紧这些条件条件的组合连墙件。

架体构造与防护要求
若建筑物的层高已大于三步的情形之下,则脚手架必须采用抱柱或者抛撑的方式来防止出现倾覆的状况。其中,抛撑应当运用通长的杆件,借助旋转扣件予以固定,且与地面所形成的夹角处于45度至60度之间,其间距不得超过三跨或者6米,并且底部与楼板需牢靠地拉结连接才可以。还有,悬挑脚手架的立杆以及剪刀撑在分段之处要实现完全断开,绝对不能够上下连通。
2000目每100平方厘米的密目网用于全封闭外立面,当立杆横距大于800毫米时,每步横向水平杆上至少需扣4根纵向水平钢管,而立杆纵距不超过1.5米,若横距小于等于800毫米时,同样要有3根纵向钢管,扣件式脚手架的立杆接长以及斜撑设置均须按JGJ 130规范执行。
搭设拆除与安全防护
计算确定上人斜道的间距以及高度予以实施,高度处于6米以下时采用一字形梯道,优先选用定型钢斜梯,挂钩务必可靠地扣在水平杆之上,盘扣式脚手架搭设高度不得超过20米,卸荷采用型钢分段支承或者钢拉杆,尽可能不使用钢丝绳,首层立杆运用不同长度交错进行布置,相邻接头错开距离至少为500毫米。
进行安装拆除的平台,需要有专项设计,其承载力以及水平高差,都得满足相应要求,平台应当具备防滑、抗倾覆以及临边防护等措施,连墙件和剪刀撑,必须要与架体同步进行搭设,在作业之前,要设置警戒线并有专人进行监护,非作业人员不可以进入,当作业层距离楼面超过2米的时候,内侧要设置防护栏杆。
架体搭设得超过作业层1.5米,外侧密目网要严严实实地封闭起来。作业层与工程结构之间的间隙不能大于150毫米,要是间隙处于300到500毫米之间,内侧需设置挑架并且要满铺脚手板。悬挑层要用硬质材料全部封闭住,作业层下面要用安全平网进行防护,每隔10米以内还要再进行一次硬质封闭。
于现场之际,你所碰到的最为棘手的有关悬挑脚手架的问题究竟是什么,要问又是基于何种方式去予以解决的,欢迎于评论区域分享相关经验,以使更多的同行能够减少走弯路的情况,要是觉得其具备有用程度的话那就记得去进行点赞以及转发。
