人防办总结!掩蔽验收检查内容,底板、侧墙、顶板施工要点

来源:网络整理作者:佚名2026-02-181

针对人防工程掩蔽的验收而言,它属于确保该项工程具备合格质量必不可少的关键部分,只要稍微出现不谨慎的状况,必然会给后续的使用过程埋下极为巨大的隐患问题。在这篇文章当中,是结合了数量众多的实际验收期间所遭遇的踩坑事例,从而为你以细致且全面的方式梳理出底板、侧墙、顶板这三个阶段各自的检查要点,并且全部都是具有实用价值的干货内容。

人防办总结!掩蔽验收检查内容,底板、侧墙、顶板施工要点

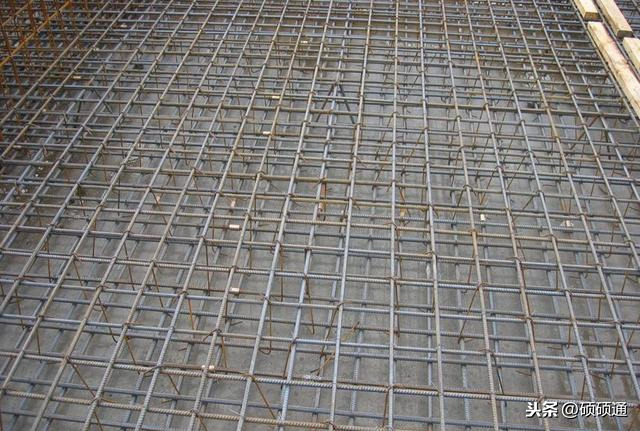

底板施工的三个致命细节

人防办总结!掩蔽验收检查内容,底板、侧墙、顶板施工要点

在人防底板施工期间,最容易出现问题的地方常常是那些最不引人注意的部位。比如说,集水坑的钢筋绑扎出现错误,常常会出现坑底底板的厚度达不到标准要求的状况,进而致使后期没办法满足防水方面的需求。更为严重的是,坑底标高的控制出现失误,在主楼消防前室的建筑地坪被抬高之际,坑底标高居然高于地漏,从而造成倒流的现象。

人防办总结!掩蔽验收检查内容,底板、侧墙、顶板施工要点

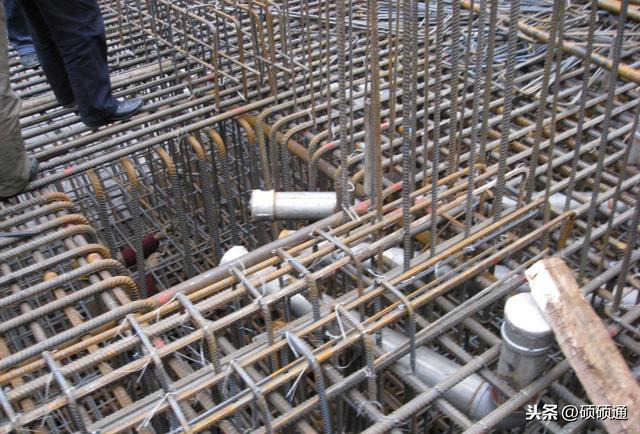

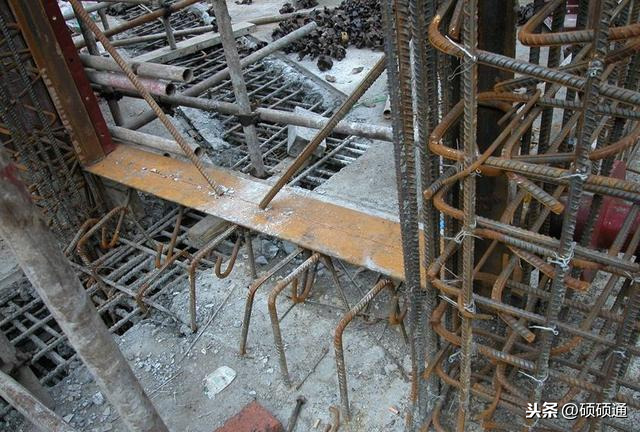

安装地漏属于另外一个重灾区,验收得出的数据表明,超过百分之三十的工程都会出现这种情况,既底板地漏成品的标高要高于建筑完成时的表面,当建筑面层仅仅只有五十毫米的时候,有些施工队伍为了图省事,选择预留孔洞之后再去浇筑,最终导致地漏没有办法对水进行有效的排放,在没有覆土层的条件下一定要和底板同时进行浇筑,这个要点常常被人忽视。

人防办总结!掩蔽验收检查内容,底板、侧墙、顶板施工要点

人防办总结!掩蔽验收检查内容,底板、侧墙、顶板施工要点

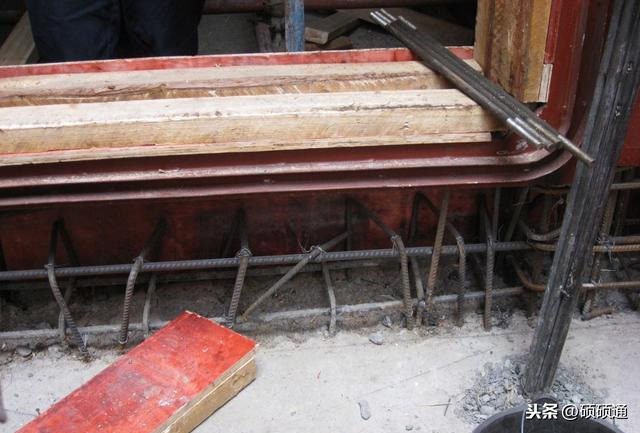

后浇带与加强带的设置禁区

人防办总结!掩蔽验收检查内容,底板、侧墙、顶板施工要点

人防办总结!掩蔽验收检查内容,底板、侧墙、顶板施工要点

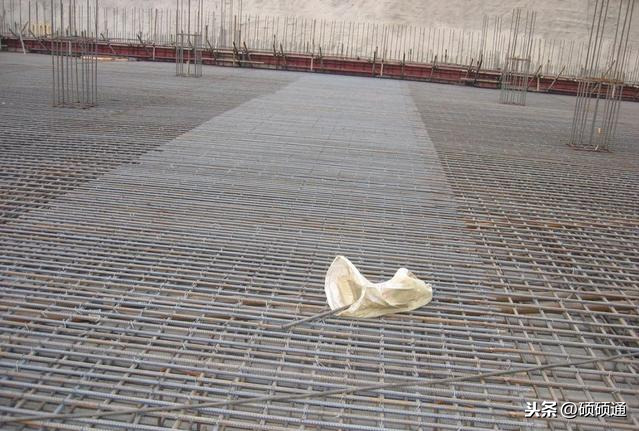

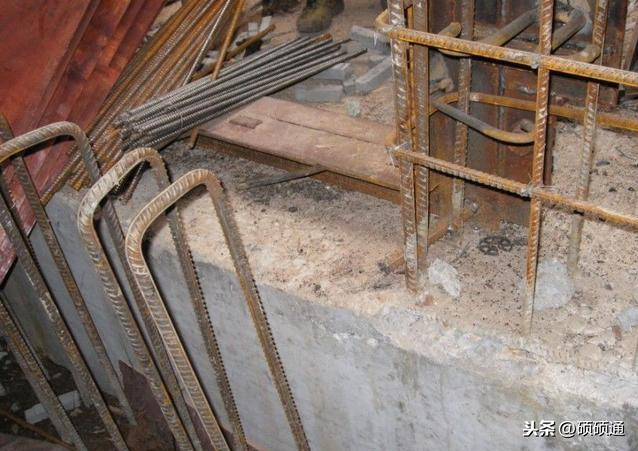

专门用于防止混凝土收缩裂缝所设置的临时施工缝是后浇带,后续会采用高一等级的膨胀混凝土展开浇筑。然而人防工程存在严格规定,后浇带绝对不被允许穿越诸如防毒通道、密闭通道等这类人防专用房间。许多项目在这个地方触碰了红线。

人防办总结!掩蔽验收检查内容,底板、侧墙、顶板施工要点

人防办总结!掩蔽验收检查内容,底板、侧墙、顶板施工要点

尽管膨胀加强带能够对连续浇筑混凝土的抗裂性能起着提升作用,然而同样还是得躲开关键防护区域。施工之前势必得核对设计图纸,以此保证这些临时施工缝的位置不但能够契合结构要求,而且还不会对人防工程的完整性造成破坏。一旦定位出现差错,整改成本便是极高的。

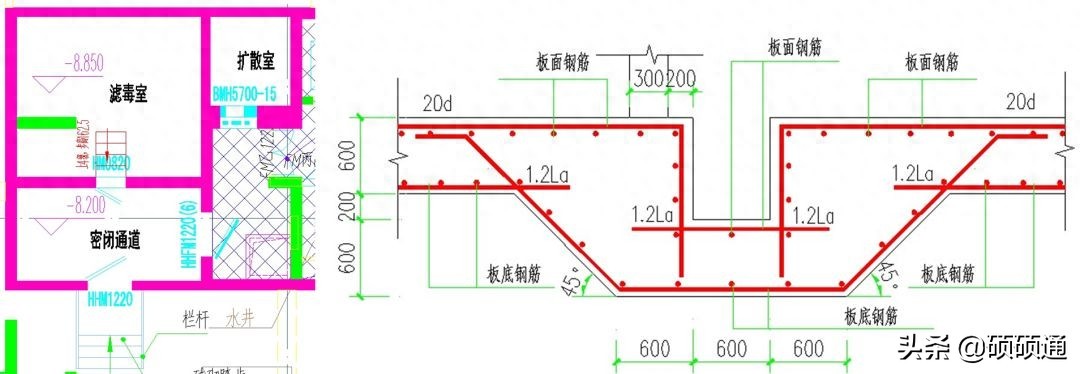

人防门框预埋的方向性错误

人防办总结!掩蔽验收检查内容,底板、侧墙、顶板施工要点

人防办总结!掩蔽验收检查内容,底板、侧墙、顶板施工要点

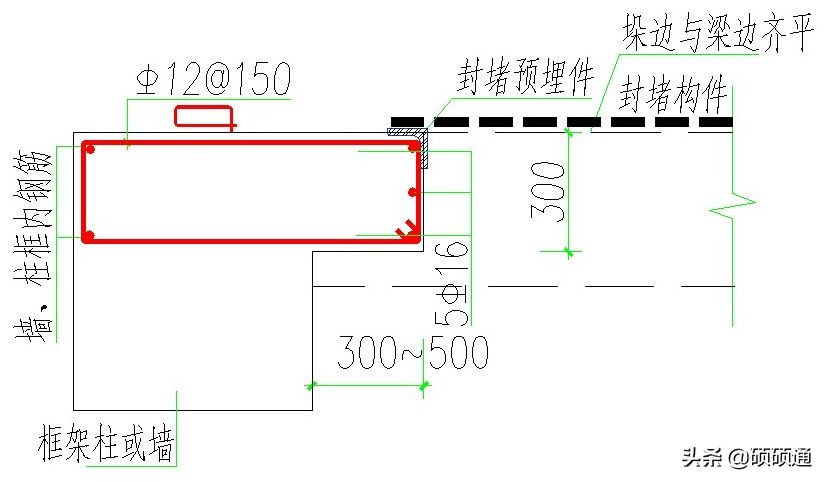

有严格区分的人防墙体钢筋,存在防护区以及非防护区,钢筋插反属于很常见的低级错。像活门槛暗梁,因钢筋方向有误,致使门框没办法常规受力。更具隐蔽性质的是封堵两侧墙垛定位不准,要确保跟上部梁边、下部沟槽保持平齐。

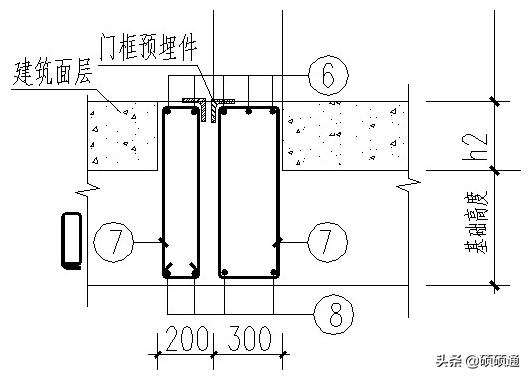

把握好门框预埋的时机,通常在底板浇筑的时候,要把人防门框以及封堵框整体预埋到位,要是建筑面层比较厚,封堵框能够延后安装,然而门洞尺寸必须和人防厂家一起进行复核,许多项目在这儿出现偏差,致使后期门框无法传力。

人防办总结!掩蔽验收检查内容,底板、侧墙、顶板施工要点

人防办总结!掩蔽验收检查内容,底板、侧墙、顶板施工要点

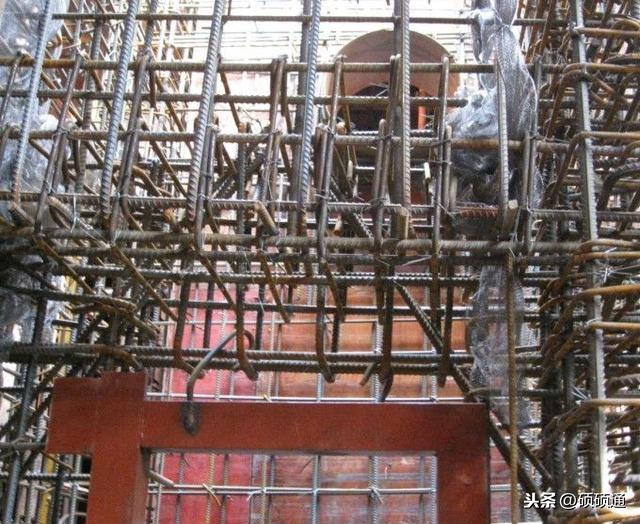

拉结筋设置的甲乙类区别

人防办总结!掩蔽验收检查内容,底板、侧墙、顶板施工要点

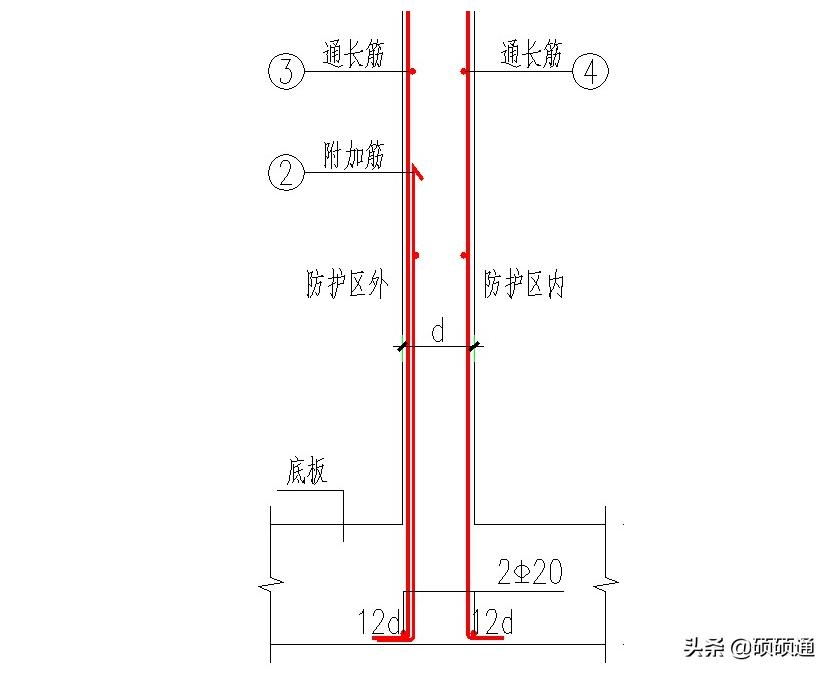

甲类人防地下室的要求是,底板要设置拉结筋,顶板也要设置拉结筋,人防墙体同样要设置拉结筋,然而乙类的要求只是,顶板设置拉结筋,人防墙体设置拉结筋,就是这样的区别,常常被施工人员弄混。虽然拉结筋体积小,但是它直接关乎到结构的整体抗爆能力。

管线进行穿行的时候,同样是要格外加以留意的。在人防区域之内,那些管径相对较小的管线,通常是在建筑面层的范围当中实现穿行的,然而要是存在需要在底板结构层里面贯穿通过的情形,那么是一定要预先做好留设准备的。现场时常会出现事后才去开槽这样子的状况,该状况会对底板防护能力造成极为严重的破坏。

人防办总结!掩蔽验收检查内容,底板、侧墙、顶板施工要点

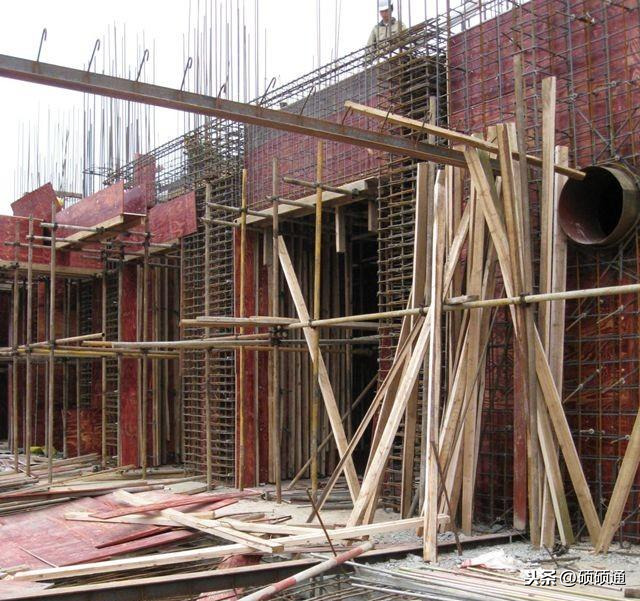

墙体钢筋与设备预埋的重灾区

人防办总结!掩蔽验收检查内容,底板、侧墙、顶板施工要点

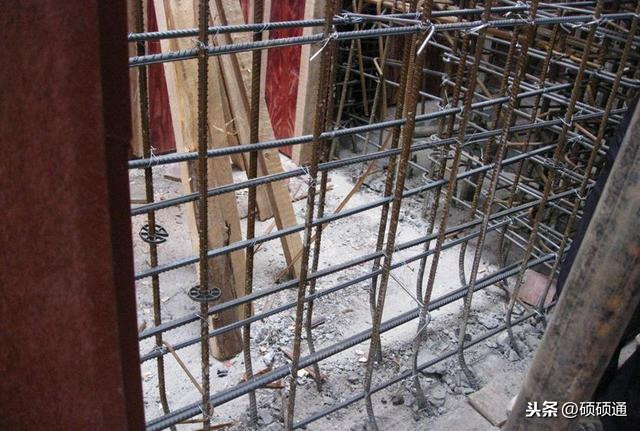

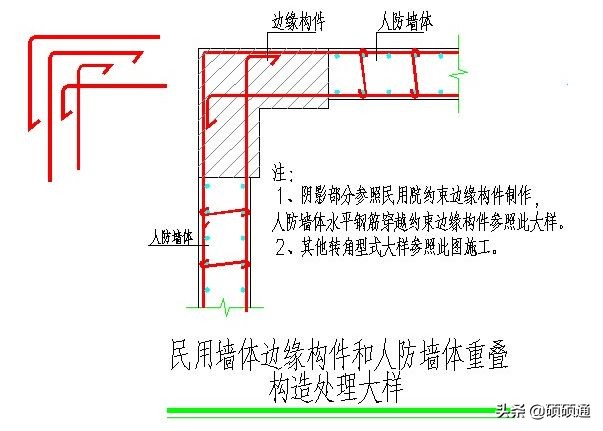

那个人防墙体在开展施工操作之时,是需要着重核准钢筋的直径以及间距是不是准确无误的,当民用院的剪力墙跟人防墙体出现了重合这种状况的时候,钢筋的处理方式是比较容易出差错的,墙体的竖向钢筋是必须要延伸到顶板的顶面之后再进行弯锚操作的,直锚的长度是要确保达标的。

人防办总结!掩蔽验收检查内容,底板、侧墙、顶板施工要点

人防办总结!掩蔽验收检查内容,底板、侧墙、顶板施工要点

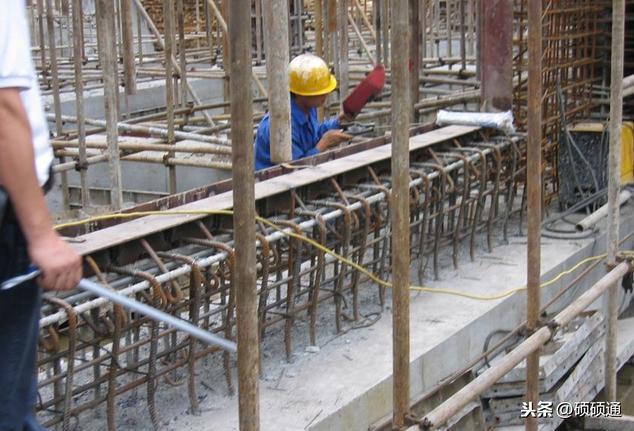

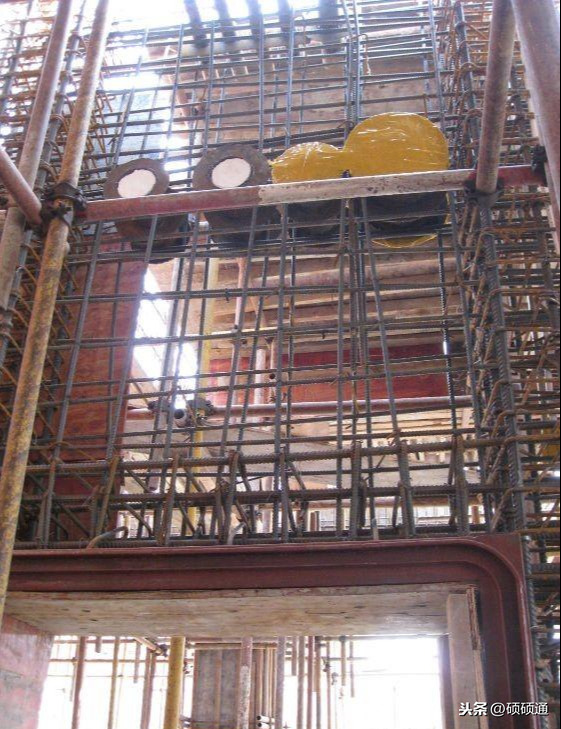

设备预埋存在各种各样的问题,风管穿墙预埋时,封堵框的大小与位置容易出现差错,气密测量管在门框旁边时常被遗漏,放射性监测取样管的标高不正确,多根电缆穿越时应该一管一线,然而常常看到桥架直接从中穿越,每一项都必须对照图纸逐一条目进行核对。

顶板施工的四大红线规则

严禁在人防顶板设置变形缝,这可是铁定的纪律要求。模板安装时,对拉螺栓绝对不可以使用塑料套管,也不能采用穿墙拉杆取出留孔的那种做法,不然的话,密闭墙就会变成漏气的墙体。砼泵送车千万禁止在新浇的顶板上运行,因为这会造成无法恢复的早期裂缝。

实施套管预埋时,得思考后期的安装空间情况,水管套管彼此之间,要预留充足的间距,并且要离梁体远些,从而利于闸阀的安装,并不属于防护区的无关管道,是不可以穿越顶板的,唯有防爆波地漏、消防管道等必需的管线才被许可,顶板施工洞处理完毕之后,一定要按照施工缝来做好防水工作。

人防工程验收里碰到的还有哪些意想不到的问题?请在评论区域分享你的遭遇,点个赞并收藏此文章,使更多工程领域的人能少些曲折前行。
