全过程图解标准层主体结构施工要点及钢筋连接规范

来源:网络整理作者:佚名2026-01-302

全过程图解标准层主体结构施工要点及钢筋连接规范

建筑展开施工的进程当中,结构层所进行的施工质量,直接对整个建筑的稳固以及安全起着决定性作用。从开展测量放线工作开始,直至随后进行混凝土浇筑工作为止,每一道工序都存在着明确被规定的技术标准,一旦任何相关细节被忽略,都极有可能为此埋下潜藏类型的隐患。

全过程图解标准层主体结构施工要点及钢筋连接规范

测量放线与基层处理

全过程图解标准层主体结构施工要点及钢筋连接规范

全过程图解标准层主体结构施工要点及钢筋连接规范

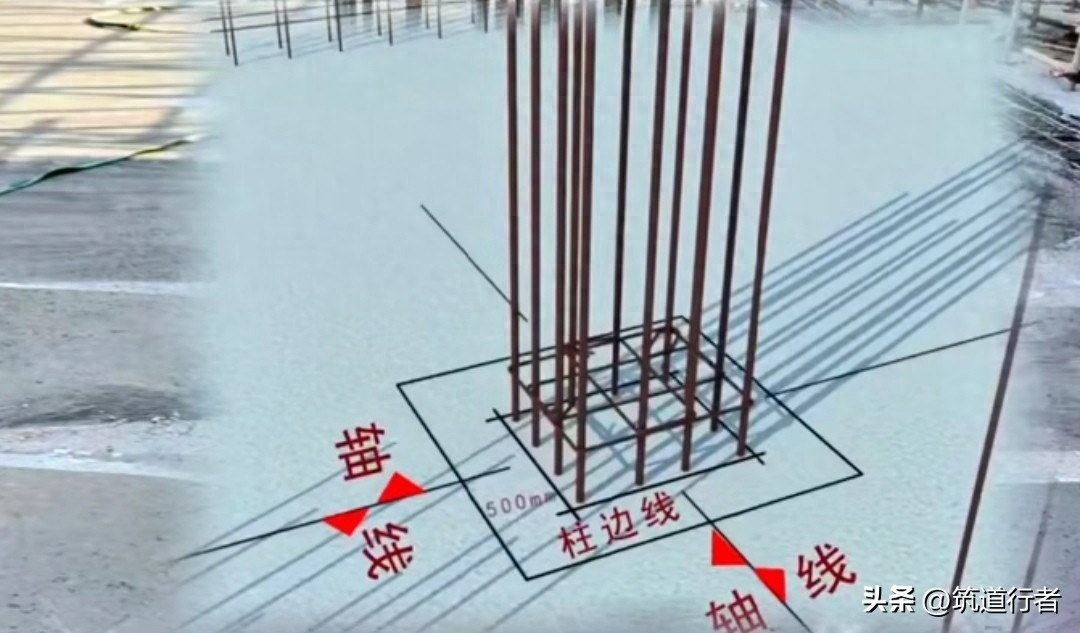

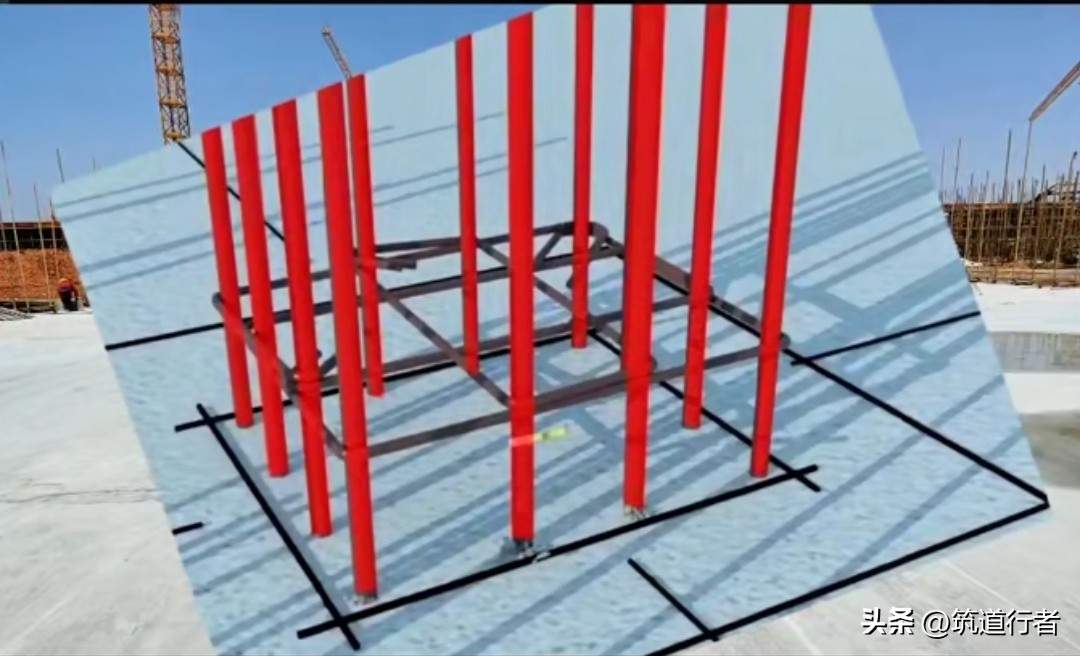

在进行施工之前,一定要精准无比地弹出测量控制线以及竖向构件边线。这些线,其作用可不单单是用于定位,而且还是后续检查时所依据的基准,需要使用鲜明醒目的标记将其进行标记,并且要长期予以保留。测量所得到的成果必须整理成为书面形式的资料,然后报请现场作为监理身份的工程师去进行验收并确认,只有在合格了之后才能够进入到接下来的那一道工序。

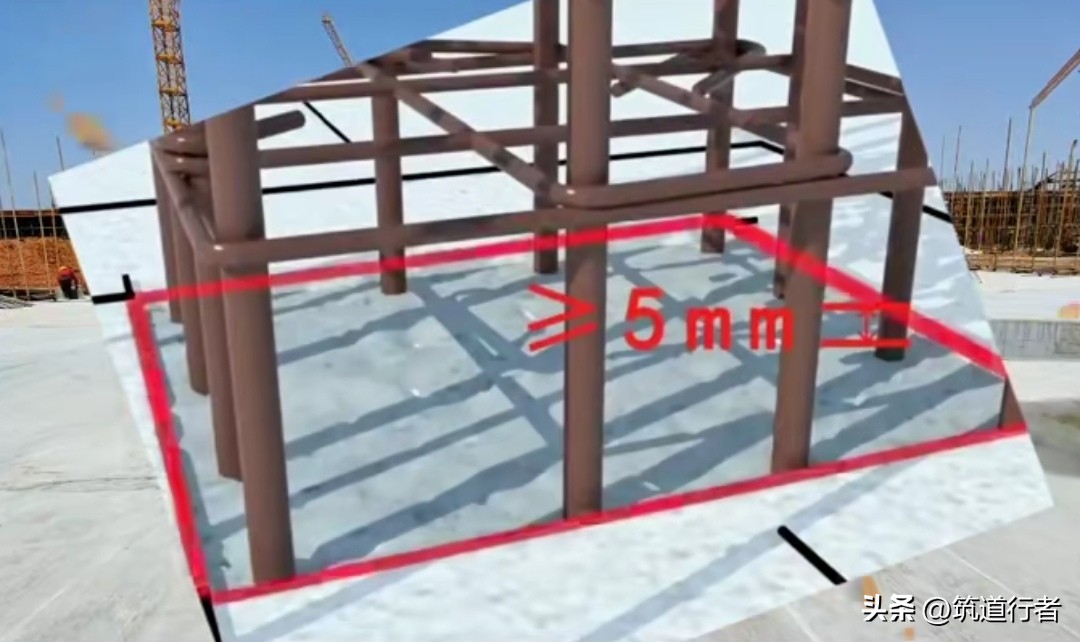

关键同样是基础准备。先是得对预留竖向钢筋表面的混凝土浆壳以及锈迹予以彻底清理。之后还要去复核钢筋的数量跟位置,要保证其间距均匀,符合图纸所需。紧跟着就得针对结合面进行凿毛处理,深度得超过5毫米,还得覆盖边线以内的全站区域,就为了确保新旧混凝土能够牢固地结合起来。

全过程图解标准层主体结构施工要点及钢筋连接规范

全过程图解标准层主体结构施工要点及钢筋连接规范

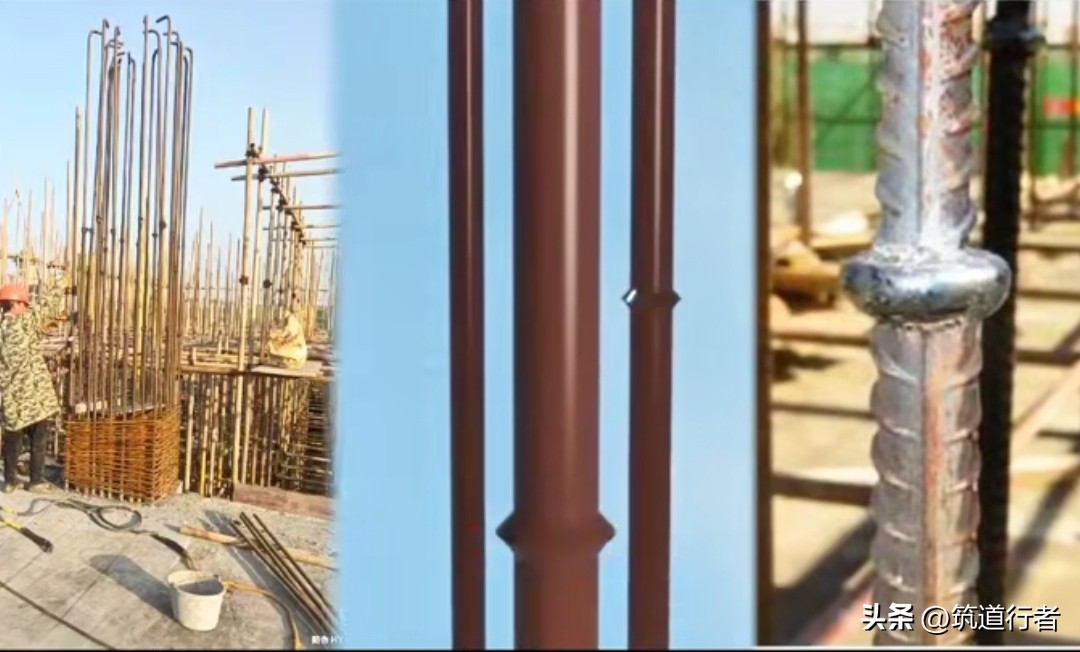

竖向钢筋连接控制

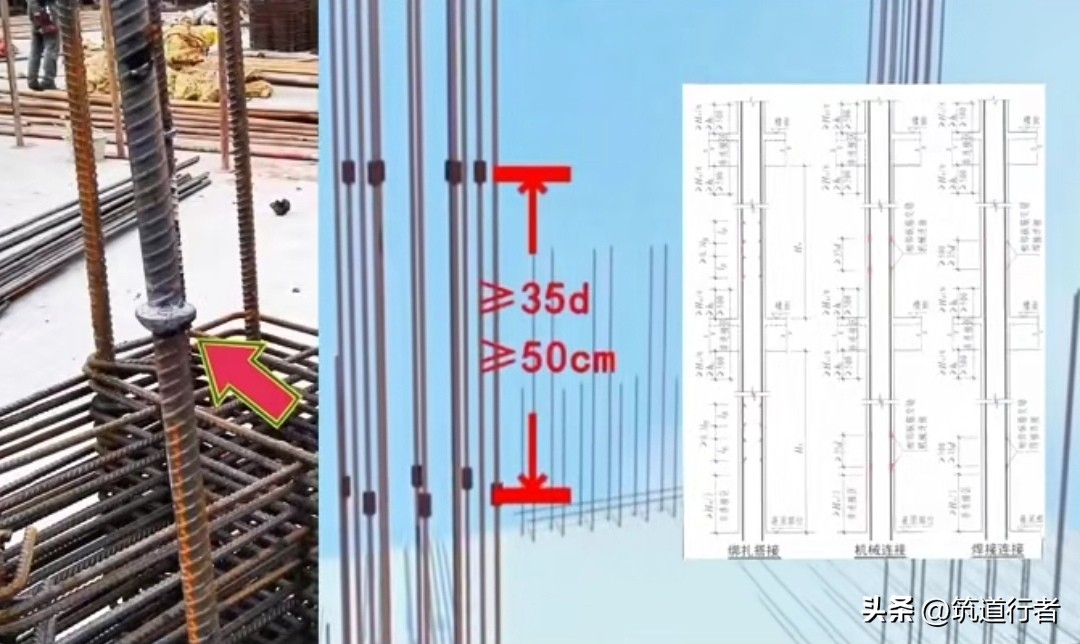

在钢筋连接里头,竖向相关时候,机械连接或者焊接是较为优先被选用的方式。当采用这两种方式之际,相邻的接头之间,得错开足够的一种距离,规范这边明文规定了,这个距离可是不能小于 35 倍的钢筋直径,并且这种距离至少得达到 50 厘米才行。而这么明确规定的原因,就是为了防止出现应力集中的情况,进而能够保证结构受力呈现均匀的状态罢了。

全过程图解标准层主体结构施工要点及钢筋连接规范

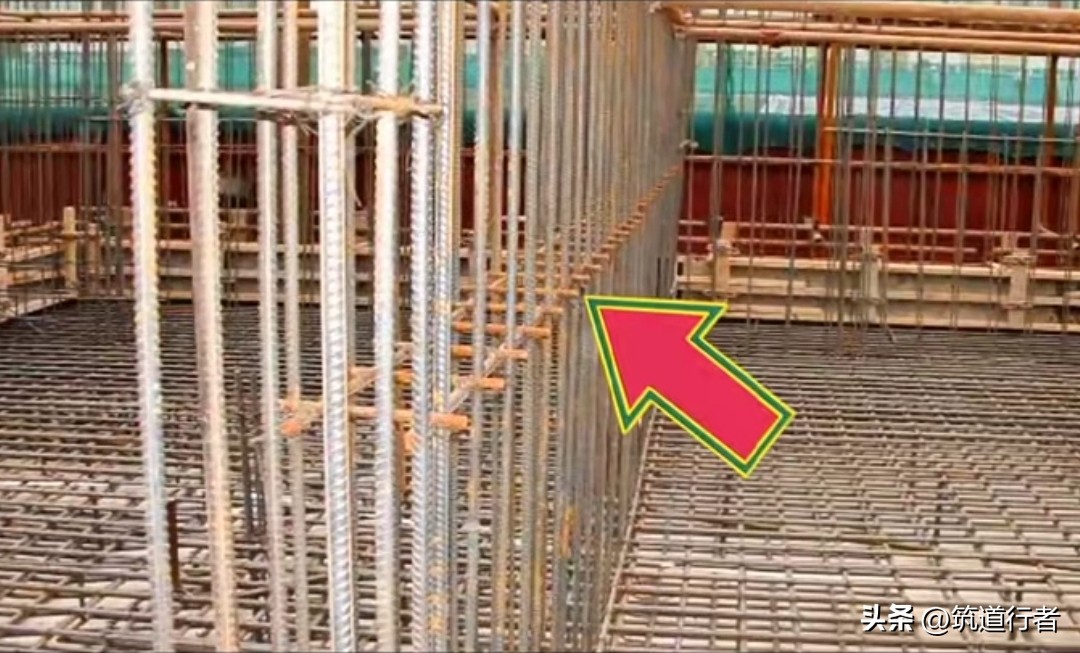

同一楼层那相同的高度范围以内,一根钢筋之上是不被允许出现两个或者更多接头的。针对于同一截面而言,受力的那个区域接头面积的百分比有着严格的限制,一般情况下受拉的区域是不可以超过百分之五十的。这些规定全部都是为了保障竖向传力体系的连续性以及可靠性的!

全过程图解标准层主体结构施工要点及钢筋连接规范

接头质量与箍筋加密

全过程图解标准层主体结构施工要点及钢筋连接规范

经由机械连接的钢筋端头,务必要切割得平整,连接之后接头外露的丝扣,不应当超过两扣。采用电渣压力焊这种连接方式的时候,焊包应当匀称饱满,针对直径是22毫米以及以下的钢筋,焊包凸出的高度,不小于4毫米。但是当钢筋直径抵达25毫米或者更大的时候,就禁止采用电渣压力焊了。

全过程图解标准层主体结构施工要点及钢筋连接规范

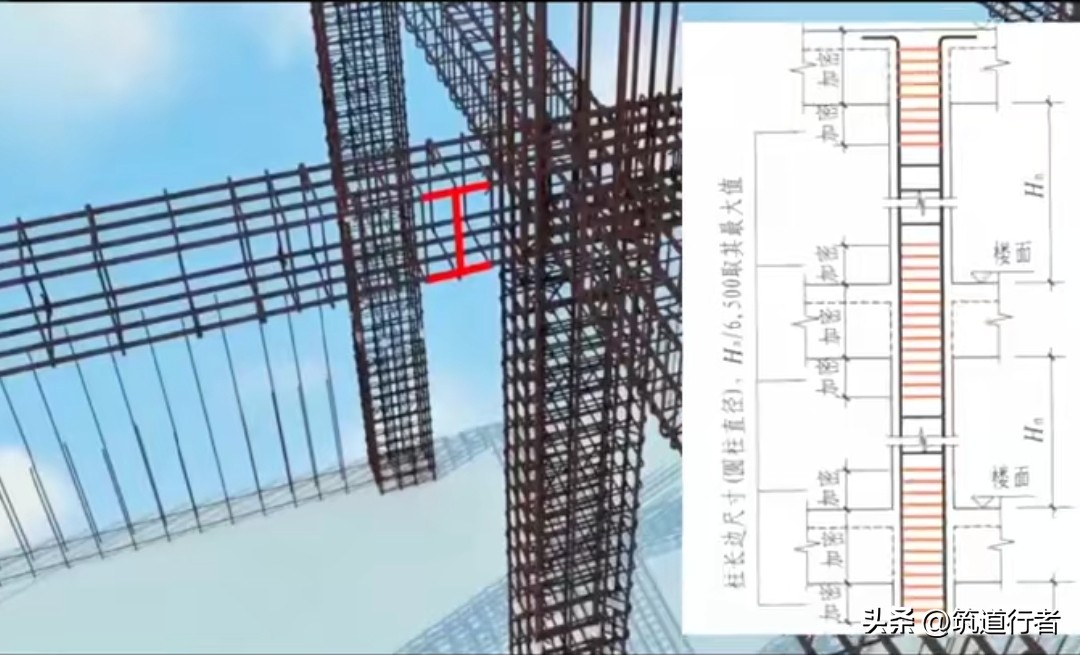

对于柱子而言,其箍筋加密区有着极其关键的重要性。柱底部的加密区高度,要选取柱截面长边、柱净高的六分之一以及五百毫米这三者之中的最大数值。柱顶部的加密区高度,除前述条件外,还得加上与之相连的最大梁的高度。箍筋的弯钩或者焊点,应当与纵向钢筋采用错开布置的方式,以此来达成发挥最佳约束作用的目的。

全过程图解标准层主体结构施工要点及钢筋连接规范

墙体钢筋与模板安装

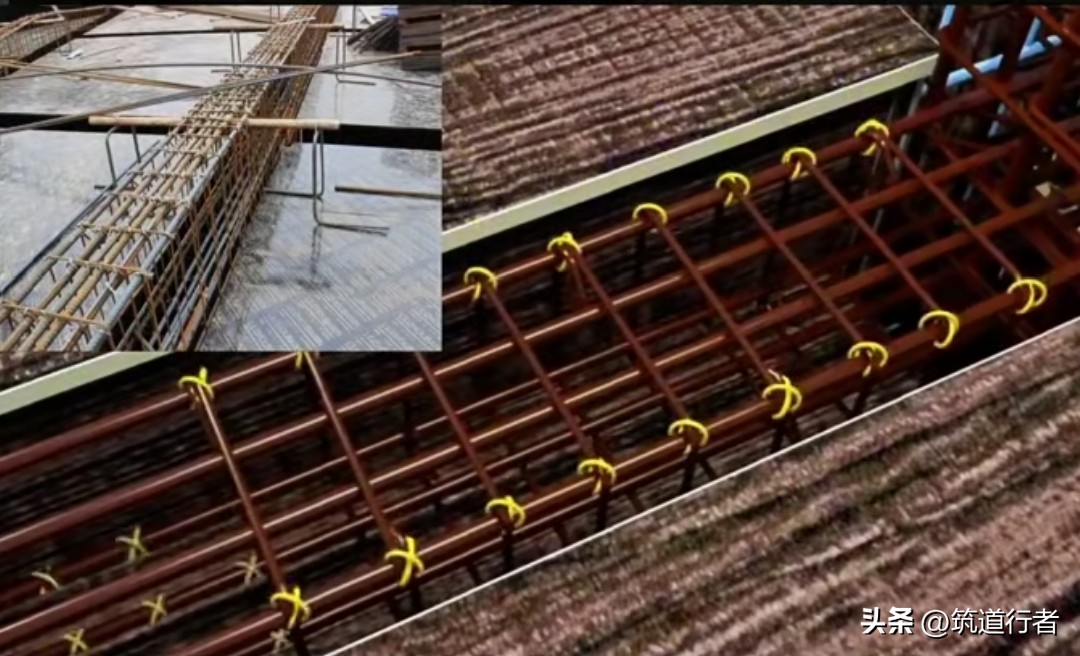

剪力墙绑扎钢筋之际应设置梯子筋,其竖筋直径比墙筋大一个型号,每间隔约 1.5 米设置一道,凭此固定钢筋间距,水平筋端头若伸入墙内,要打磨并涂刷防锈漆,绑扎搭接长度必定达标,且至少绑扎三处。

全过程图解标准层主体结构施工要点及钢筋连接规范

模板块安装的要求呢是拼缝得严密严实,常常会在拼缝的地方粘贴海绵那种条子以防止漏浆的情况发生。外墙以及井道的模板在下部那边是应当深入到下层墙面最少得有10厘米的样子,并且要利用原本有的螺杆来做加固处理。模板顺利安装完成之后呢,一定得去报请监理针对加固体系、垂直度等方面进行专门的验收的哟。

全过程图解标准层主体结构施工要点及钢筋连接规范

梁板钢筋绑扎要点

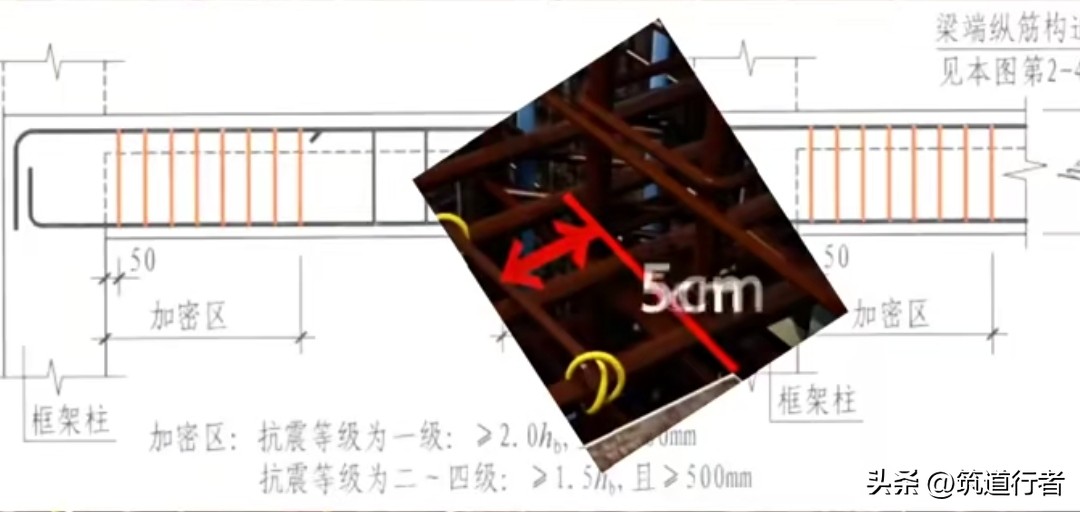

在梁钢筋进行绑扎这个操作的时候,箍筋转角之处跟主筋的交点是一定要扎牢固的,梁底部的钢筋是必须要全部扎好的。箍筋弯钩叠在一起的地方,应当顺着梁的长度方向,从左到右相互交错着去布置。梁的端部,箍筋具有加密区,这个加密区的长度以及间距,一定得满足抗震等级所提出的要求,像对于一级抗震的要求而言,就是两倍的梁高而且不小于五百毫米。

全过程图解标准层主体结构施工要点及钢筋连接规范

板钢筋进行绑扎的前期,要在模板之上弹出线来。针对板上部的钢筋,适宜在跨中区域开展连接,而板下部的钢筋呢,适宜在支座附近进行连接。在绑扎这个操作的时候,得设置数量足够的马凳筋或者支撑件,以此来保证上下层钢筋的间距准确无误。等到成型之后,还应当在通道的位置铺设马道,避免人员踩踏致使其变形。

混凝土浇筑与养护

全过程图解标准层主体结构施工要点及钢筋连接规范

浇筑以前,需要再次核查竖向钢筋的位置,能够焊接临时用于定位的钢筋。一般情况下,可以在先给墙柱根部位浇筑一层配比相同的砂浆,之后再分层去浇筑混凝土,每一层的厚度不能超过五十厘米,振捣棒应该插入到下层五厘米以上。在浇筑门窗洞口的时候,应该从两侧同时开展,以此确保填充能够密实。

倘若墙柱跟梁板混凝土强度等级的差别超出两级这样子的情况时,那就必须要在两者的交界处设置隔离方面的措施,这个隔离带要处在低强度的构件之内,并且距离高强度构件的边缘不能小于50厘米才行。浇筑完毕之后要马上进行找平的操作,等到强度达到1.2兆帕之前是严格禁止有人上去作业的,目的是为了保护成型的质量。

全过程图解标准层主体结构施工要点及钢筋连接规范

于您而言,在看过这些特定的技术要求之后,您认为在施工现场之中,最难做到严格贯彻落实到位的究竟是哪一个环节呢?欢迎于评论区里分享您的观察以及经验,要是您觉得本文对您是有帮助作用的,也请进行点赞予以支持。
