基础钢筋绑扎施工工艺流程及要点,夏日必备

来源:网络整理作者:佚名2026-01-172

进行建筑底板钢筋绑扎时,看上去步骤繁杂琐碎,然而其中的每一个环节,都与建筑基础的稳固以及安全有着直接的关联,这个过程绝不能有丝毫的马虎大意,必须严谨对待。

基础钢筋绑扎施工工艺流程及要点,夏日必备

弹线定位是关键起点

基础钢筋绑扎施工工艺流程及要点,夏日必备

绑扎钢筋开始前,第一步是按设计图纸精准算出钢筋的实际用量与间距。一般而言,最贴近底板模板边缘的那根钢筋要留出50毫米的距离。接着,在平整垫层上,用墨线清楚弹出底板下层钢筋、基础梁钢筋以及墙体和柱子插筋的具体位置线。这道工序给后续所有工作提供了精准基准,弹线不准,后续工作都会偏离正轨。

基础钢筋绑扎施工工艺流程及要点,夏日必备

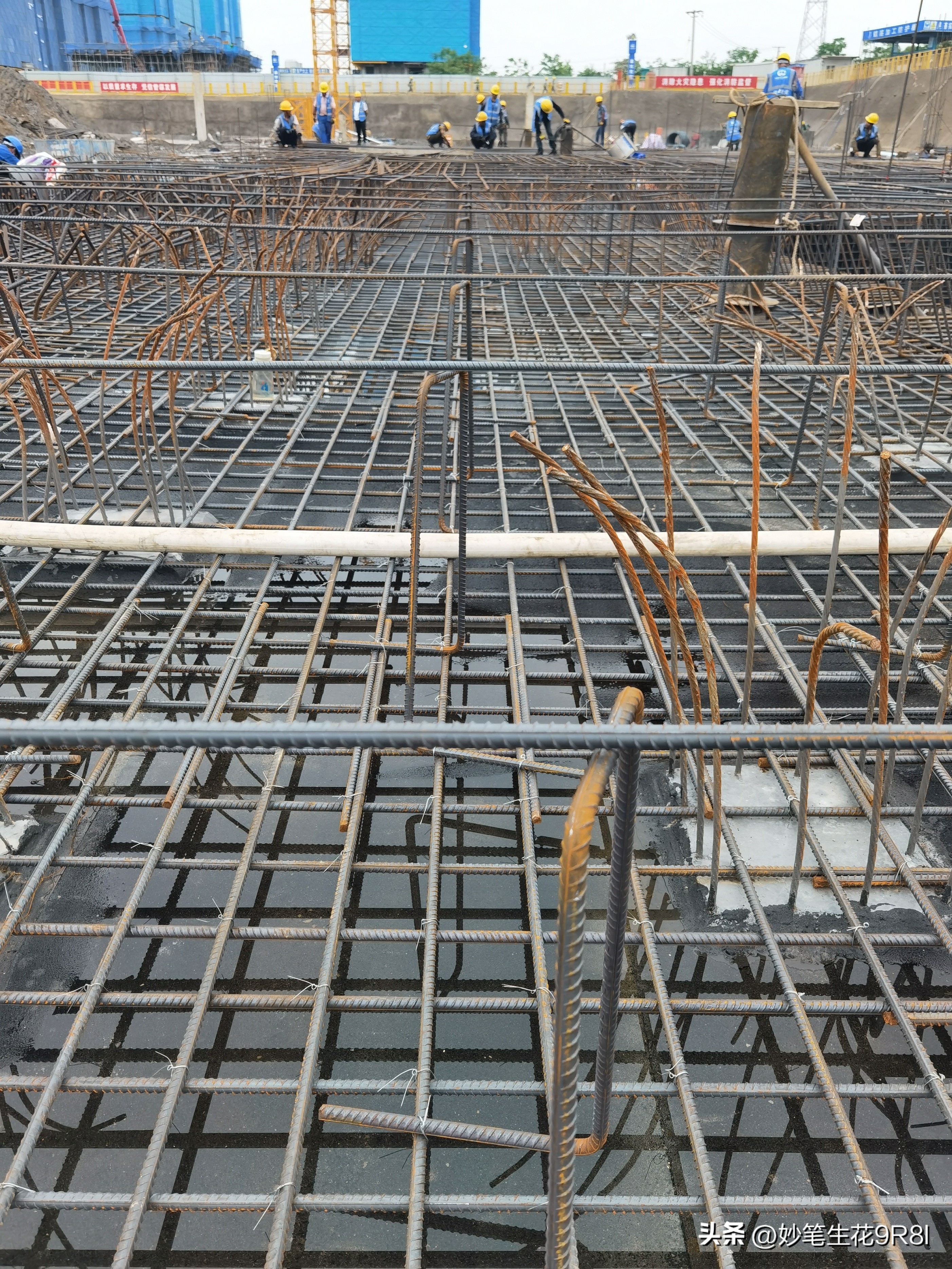

铺设下层钢筋之际,要优先处置集水坑以及设备基坑等局部下沉之地域的下层钢筋。基础梁边缘的首根底板钢筋,其放置位置需把控在底板钢筋标准间距的二分之一处。全部操作皆严格依照弹好的墨线来开展,以确保钢筋网格位置精准无误,这乃是促成底板受力均衡的根基。

基础钢筋绑扎施工工艺流程及要点,夏日必备

严格遵循绑扎原则

基础钢筋绑扎施工工艺流程及要点,夏日必备

不是随意开展钢筋绑扎,得遵循明确如“七不准绑”这类的质量原则。比如说,要是墙柱定位线没放出来,或者钢筋接头质量检验不合格,那绑扎作业就绝对不许开展。在实际操作当中,工人要把钢筋所有交叉点逐个拿扎丝绑得牢牢的,以此防范浇筑混凝土时出现移位情况。

基础钢筋绑扎施工工艺流程及要点,夏日必备

那钢筋的规格是什么样的、型号是怎样的以及间距都必须得跟设计要求完完全全地契合,在绑扎这个过程当中要随时去进行检查,防止出现遗漏绑扎、松开绑扎这样的状况,尤其是在梁柱那些节点等钢筋分布很密集的区域,绑扎更得要细致周到,保证每一根钢筋呢都会处在它所应当待着的那个位置上,从而组成稳定的受力骨架。

基础钢筋绑扎施工工艺流程及要点,夏日必备

垫块与马凳的支撑作用

当底层的钢筋完成绑扎后,并且验收达到合格的标准之后,就要马上设置混凝土保护层垫块。这些垫块一般所采用的是大理石或者高强度塑料制作而成,其厚度严格满足设计所要求的保护层厚度条件,比如说50毫米。垫块会均匀排布在钢筋的下方位置,保证浇筑混凝土完毕后,钢筋能够被完整地包裹住,不会出现外露锈蚀的情况。

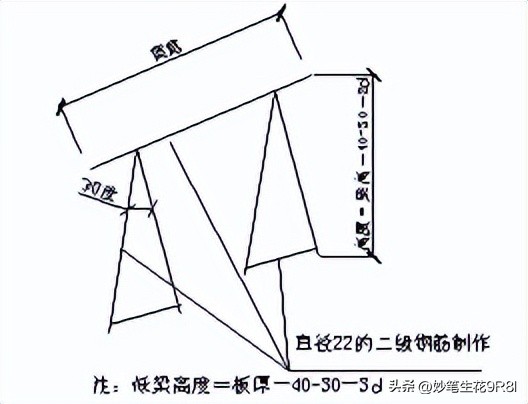

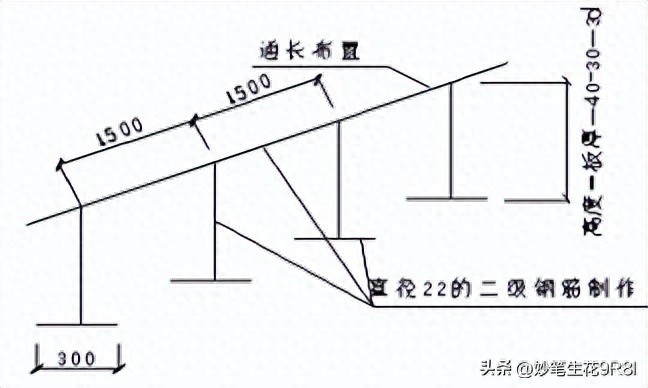

而后就是进行钢筋马凳的放置,马凳的间距通常把控在2.1米以内,它的作用在于稳定且牢固地支撑起底板上层的钢筋网片,避免因施工人员踩踏或者混凝土冲击致使其变形下沉,支撑架一般采用钢管来搭设,立杆的间距大概是1.5米,水平杆大概每隔2米设置一道,并且要设置剪刀撑以此来增强整体的稳定性。

处理反梁等复杂部位

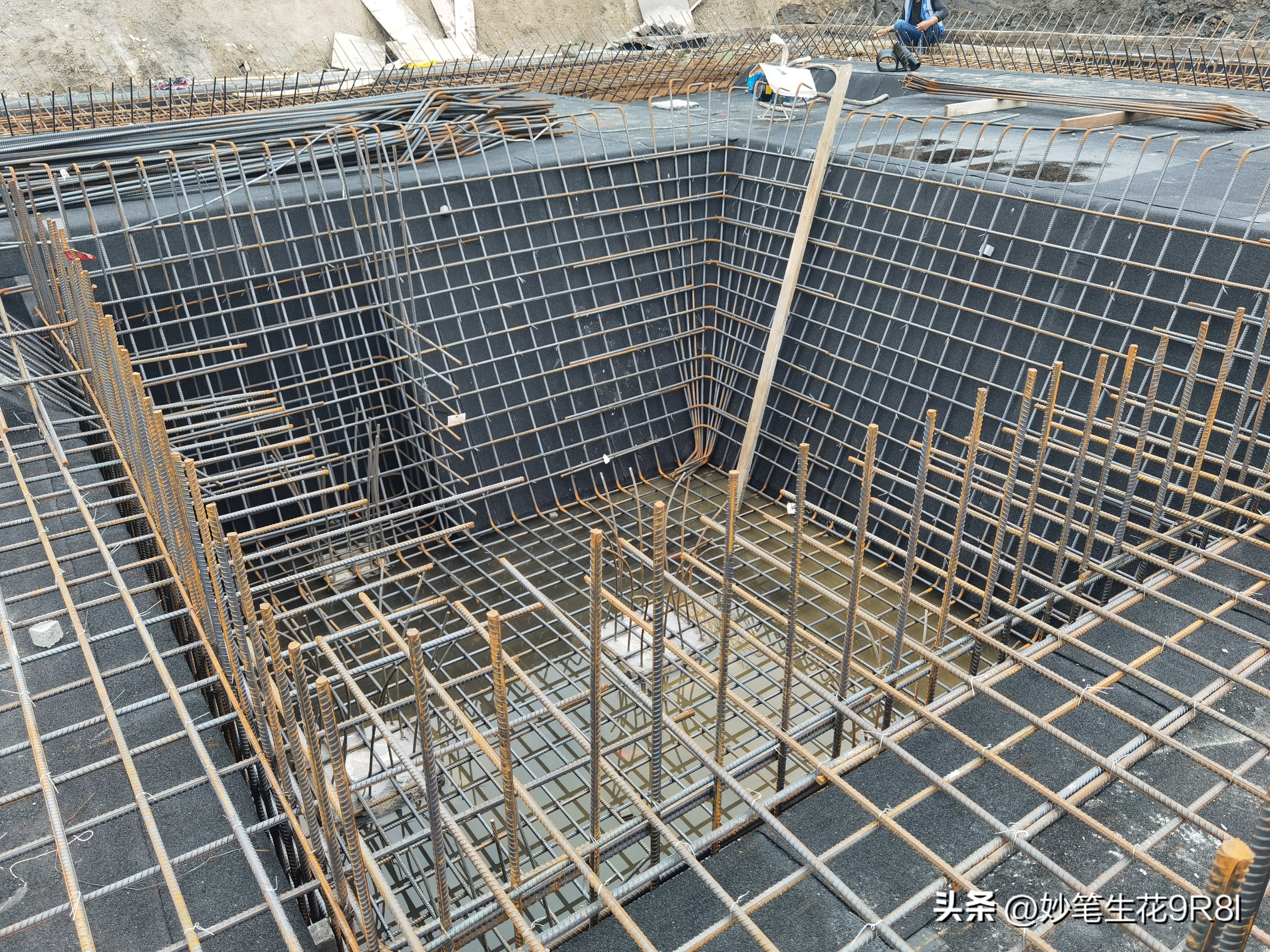

对于基础反梁这种特殊构件而言,其绑扎工艺更具精细要求,在施工期间,常常会先利用脚手架钢管搭建一个临时操作架,工人会把反梁的上部主筋放置于该架子之上,借助直螺纹套筒予以连接,而后套上开口朝下且交错布置的箍筋。

然后,往反梁的下部处穿入主筋,紧接着进行连接,接着才开始那正式的绑扎操作。为了保证箍筋的间距是均匀的状态,工人们会在进行主筋绑扎时,先用石笔在主筋之上画好了位置标记,随后再严格依照这些标记去绑扎。反梁的四个角的部位,必须得采用“兜扣”这么一种方法进行加强绑扎这件事,以此来确保梁体骨架当在浇筑混凝土时,不会发生变形的情况,也不会出现散开架子的状况。

协调水电专业预埋

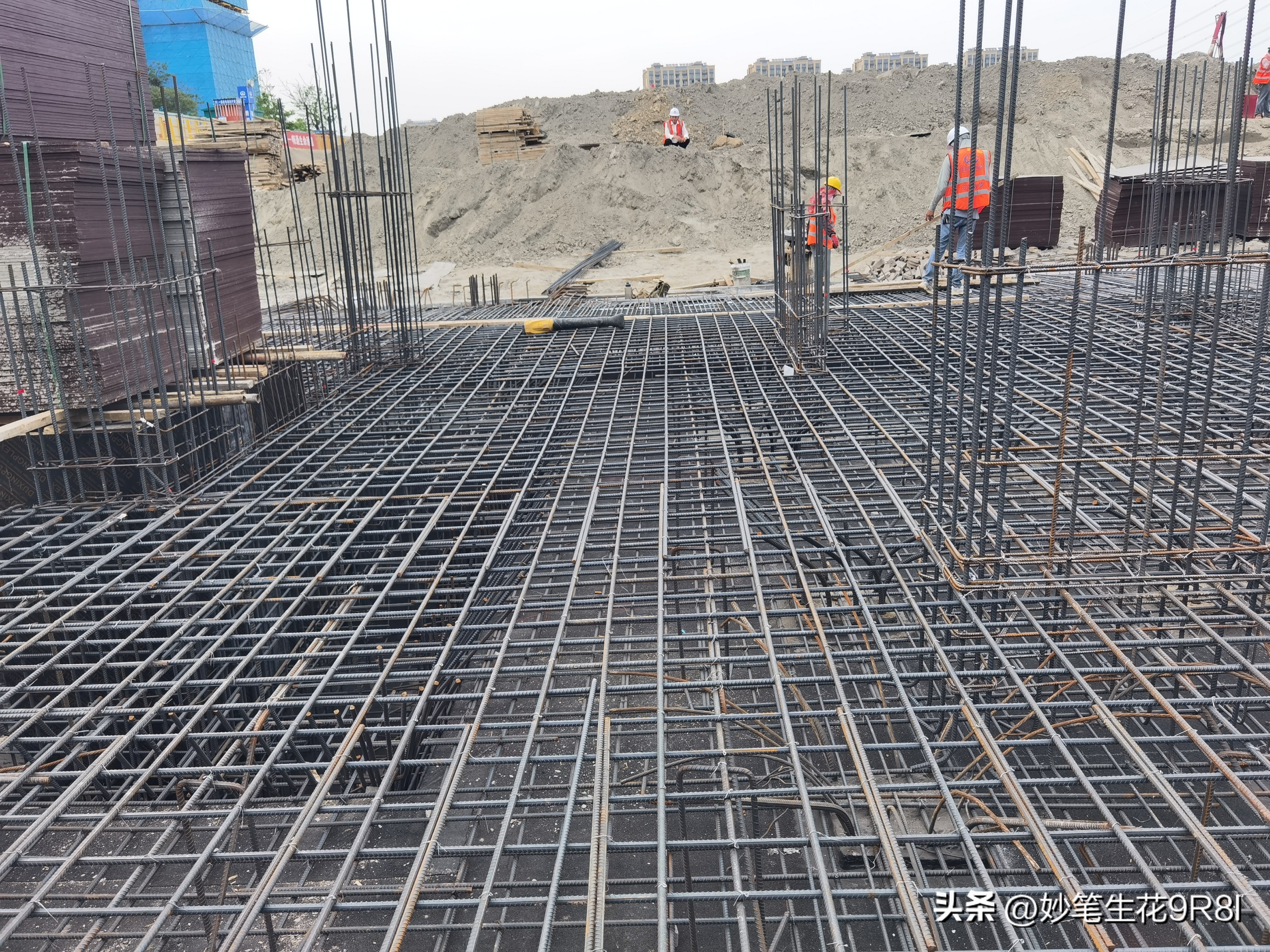

底板下层钢筋绑扎完成之后,不是马上就敷设上层钢筋。在这个时候,水电安装等专业队伍要参与进来,开展管线预埋跟预留孔洞的施工。全部预埋的管线、套管都得依照图纸位置稳固牢固地固定好。

等待水电专业把施工完成,并且正式朝着钢筋班组进行书面形式的工序交接之后,才能够着手开始铺设上层的钢筋。这一道工序的衔接非常关键重要,能够切实有效地避免后期在混凝土当中胡乱地进行开凿洞口,进而破坏钢筋以及整体结构,这是确保施工质量、减少返工情况出现的关键部分环节。

插筋定位与最终验收

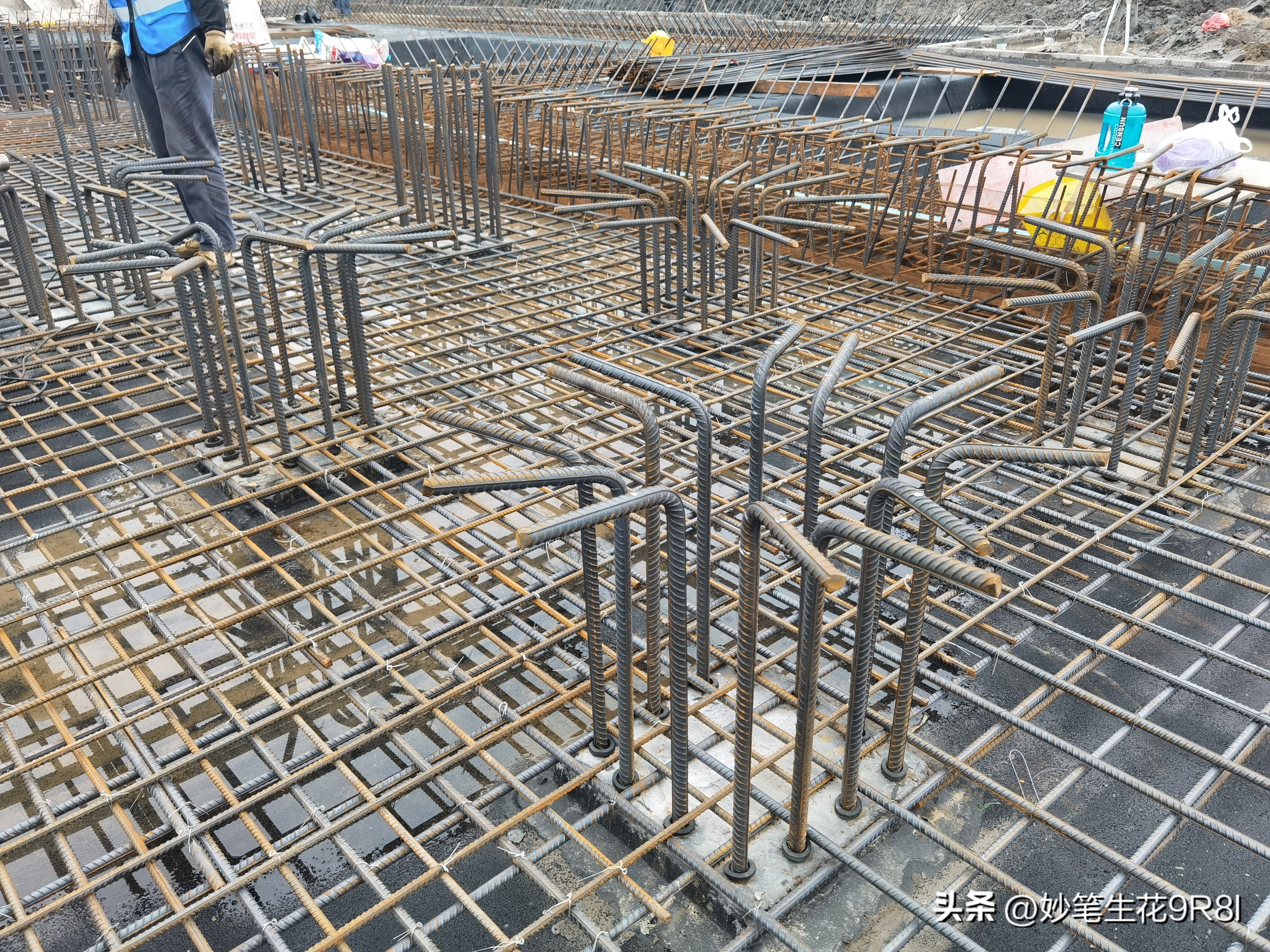

墙的竖向钢筋要在底板浇筑前预先埋设好,柱子的竖向钢筋同样要在底板浇筑前预先埋设好。工人依据位置线,将插筋绑扎牢固,工人还依据定位框,把插筋绑扎牢固,并且在底板面以上约500毫米处加设一道定位筋。插筋的插入深度必须严格执行本工程的设计规范,插筋的外露长度必须严格执行本工程的设计规范,插筋的接头错开率也必须严格执行本工程的设计规范。

混凝土浇筑之前,要于柱边线往外一定距离的地方预埋短钢筋,将其当作后续支模加固的“地锚”。最后,整个底板钢筋得经由施工单位自己检查、监理单位验收,确定所有规格、间距、连接以及保护层厚度都满足要求之后,才可以签署文件,进而开展混凝土浇筑。每一个遗漏疏忽,都有可能给建筑埋下隐患祸患。

处在建筑行业里的朋友们,于实际施工期间,碰到的最让人为难的钢筋绑扎问题,一般是在哪个环节呢?是那种复杂的节点处理状况么,又或者是诸多工种交叉配合作业时的协调事宜呀?
