现场签证指南:定义、分类与办理流程全解析

工程签证管理,表面上看十分琐碎,然而它却直接关联到项目成本的控制成效,一旦处理得不合适,就有可能导致资金出现流失,以及引发纠纷。
现场签证的启动条件

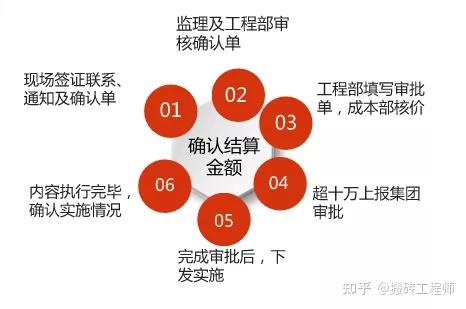

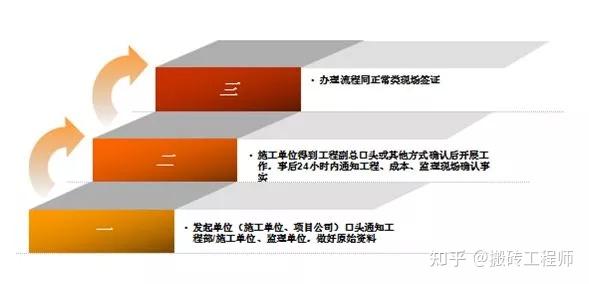

当施工时出现图纸没办法明确计量或者属于隐蔽工程的状况时,监理单位得马上通知工程部人员到场 ,同时通知成本部人员到场 。这样的情状通常出现在基坑开挖后,发现地质实际状况跟勘察给出的报告不一致的时候 ,或者出现在预埋管线需要改变走向的时候 。 三方人员必定要一块儿测量相关数据 ,并且拍摄现场照片 ,还要在当天形成书面记录 。

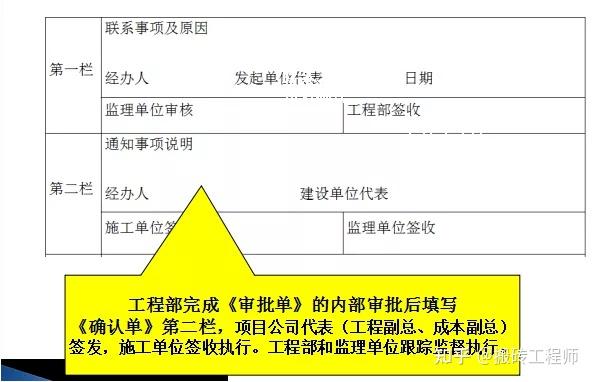

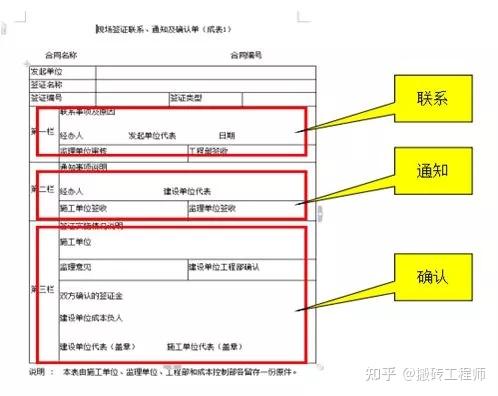

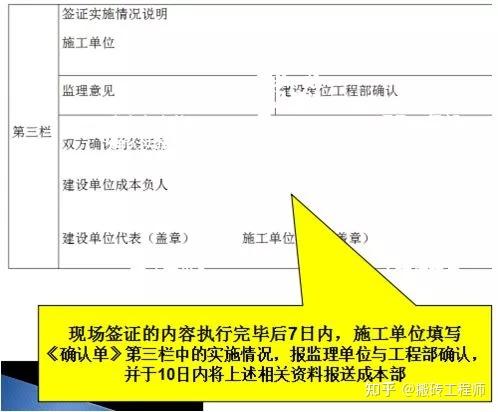

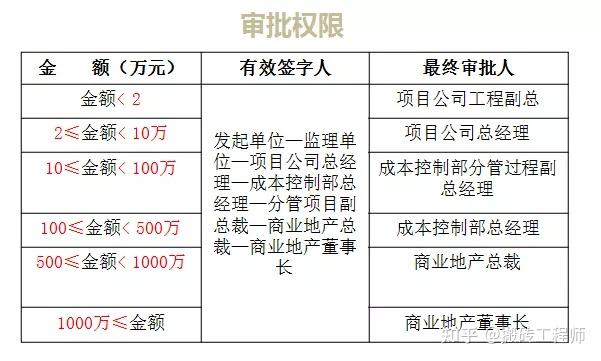

七日内施工单位要完成签证内容的施工,还要填报《确认单》的实施情况栏。监理以及工程部得在三个工作日里核实完成情况,确认没问题后进行签字。从实施开始一直到资料报送至成本部,整个流程必须在十日内完结,任何延误都有可能对后续结算造成影响。

预结算审核的特点

工程预结算编制关联诸多施工图纸、变更单、签证单那般的资料,其计算进程复杂且繁琐。审核人员不但得熟知工程量计算规则,还需把握最新的计价政策以及材料价格信息 。2023年里头,有个市政道路项目 ,审核人员察觉到了因运用过时的人工费标准致使的错误 。

这项工作具备极强的政策性以及技术性,审核人员得持续开展对于行业规范的学习,像最近各地陆陆续续发布的装配式建筑计价标准,就得及时予以掌握,唯有那种既懂得政策又知晓技术的复合型人才,才能够胜任预结算审核工作。
分组计算审查方法

工程项目经由此种方法,依据施工顺序以及计算规则,被划分成若干组。举例说明,地面垫层、墙面抹灰、天棚装饰被编成一组,原因在于它们均与房间净面积具有关联。在进行审核时,只需对其中一个主要项目的工程量展开详细计算,便能够推算出同组其他项目的合理数值。

在某个办公楼装修项目里头,审核人员借助计算房间净面积,发觉墙面抹灰量异常偏多。经过核查可知是施工单位重复计算了门窗侧壁面积。这样的方法能够显著提升审核效率,尤其适用于住宅、学校等标准化程度高的项目。

对比审查法的应用
对比审查法主要是适用于那种采用标准图纸的建设项目,像当中存在两个小区住宅楼,它们有着相同形状的户型设计,不过地基进行处理地方式属于不一样的情景,在这样的状况之下,针对于地基部分是需要单独去进行审核的,然而对于地上部分而言,能够直接拿来对比已经审核过项目的工程量指标 。

审核人员会去建立数据库,这个数据库涵盖诸多的内容,像是每平方米钢筋含量、混凝土用量等。当新建项目的单方指标超出了合理范围的时候,那么就能迅速地对问题所存在的地方进行定位。某住宅项目因为混凝土单方用量相较于同类项目要高出了15%,所以被查出来是板厚设计偏厚所导致产生相关情况引发的。
分解对比审核步骤
开始时,要先去收集属于已审核范畴的同类项目的预结算数据,依据结构以及装修展开分解。举例来讲,把框架结构的直接费划分成钢筋、混凝土、模板等分项,进而计算出每平方米的合理造价区间。此中的数据库,得随着市场价格的变动定期 更新。
接着要把有待审核的项目跟数据库去作对比,那些偏差超出百分之三的分项是需要着重进行审查工作的。首先要核查计价依据是不是准确无误,随后则要再次审核工程量的计算情况。某个厂房项目当中钢结构分部的造价是偏高的,这正是由于套用了错误的安装费标准所导致的 。
全面审查的适用情形
小型装修、维修类工程,工期短,变更频繁,此类工程适合采用全面审查法,这种方法要求审核人员重新计算每个分项工程量,核对每项单价取值,虽耗时较长,却能最大限度避免差错 ,有什么好处呢?好处就是能最大限度避免差错 。
关于某老旧小区改造项目,审核人员经全面审查,查明施工单位多计拆除垃圾外运量。该方法审核质量为最高,格外适配技术力量薄弱施工单位所报送的预结算文件。
您于工程管理期间所碰到的最为棘手的签证方面的问题究竟是什么呢,欢迎分享您据此采取的处理经验呀,要是认为本文对您具备一定帮助的话,请进行点赞予以支持哦!
