混凝土浇筑前必做:清杂物、洒水湿润,高温时给模板降温
在建筑施工里头, 混凝土浇筑属于极为关键的环节当中的一个, 它和结构安全以及工程质量直接关联着。好多施工人员于实际操作时, 对浇筑规范的理解并不十分透彻, 结果就致使出现了蜂窝、麻面、裂缝这类质量问题。本文依据GB50666 - 2011《混凝土结构工程施工规范》第8.3节的内容, 对混凝土浇筑过程里的各项技术要求以及操作要点进行系统梳理。
浇筑区域划分与连续施工
要在混凝土浇筑前去依据结构的特点以及施工的条件经过思索去把浇筑的区域以恰当可行合理科学的方式来进行划分。当混凝土的方量呈现出较大的状况或者是由于设计施工所提出的要求而必需留设施工缝或者后浇带的时候在进行分隔之后的每个连续的区域都应该采用一次连续的浇筑这种具有独特规程特点的方法前去完成。之所以这样进行操作那么所具有的好处是为了能够回避在混凝土的内部致使生成薄弱面从而能够保障结构的整体性以及受力方面的各种性能。
超长结构采取分仓浇筑, 这在工程实践里是用于控制混凝土裂缝的有效技术举措 , 众多工程案例显示, 进行合理的分仓间隔加以浇筑, 能够有效将混凝土早期收缩应力予以释放, 2023年时, 北京有个商业综合体项目开展底板施工 ,此项目经过科学地划分浇筑区域, 把原本要留设后浇带的部位改成了分仓浇筑, 最终达成了零裂缝这样的施工效果。
分层浇筑厚度控制
混凝土要分层去进行浇筑, 而分层有着必须符合规范第8.4.6条规定的厚度。上层混凝土是一定需要在下层混凝土初凝以前完成浇筑的, 这可是保证层间结合密实必须具备的关键条件。要是下层混凝土早就初凝了, 那新老混凝土之间压根就不能形成有效的粘结关系, 然后就会产出冷缝的情况, 进而严重影响到结构的受力性能。

确定分层厚度要和所采用的振捣设备相匹配, 用以插入式振捣棒时, 分层厚度惯常控制在300至500mm范围之内, 在用平板振捣器时, 分层厚度得适当地减小, 2024年3月在广州的某个超高层项目施工之时, 因振捣棒功率不足致使出现漏振, 造成局部混凝土不密实, 最终没办法只得进行返工处理, 损失超出20万元。
运输入模时间控制
混凝土进行运输, 以及输送进入模板的这个过程, 需要保证能够连续浇筑, 从其运输起始, 一直到被输送进入模具当中这样一个延续的时间, 不适合跨越列表8.3.4 - 1所规定的范围 , 并且呢, 也绝对不可以超过列表8.3.4 - 2所规定的范畴。在处于夏季高温时段进行施工之际, 混凝土的坍落度出现的损失会加速, 所以此时施工, 运输所能够允许用的时间应当适当地予以缩减, 以此来保证当它进入模具时所具备的工作状态能够符合施工所需的要求。
混凝土进行连续浇筑时遵循的原则为, 上层混凝土要在下层初凝之前完成浇筑, 然而, 为了能够更好地对质量予以控制。混凝土进一步需要, 使用最少的运载次数以及最短的时间, 来完成运输以及入模这一过程。规范表当中的延续时间规定, 作为通常状况下的控制值, 施工单位应当尽力达成。在2024年6月时间点上, 南京的某座桥梁工程, 因为混凝土供应出现不及时的情况, 浇筑中断超过两小时的时长, 最后在梁体之上出现了明显可见的施工冷缝。
下料冲击减少措施
宜将混凝土浇筑的布料点向浇筑位置附近靠近, 这是减少混凝土离析最关键的举措。要是布料点和浇筑面之间的高差比较大, 那就应当采用连接成串的筒、倾斜放置的管、呈斜槽状的溜槽等装置, 以此来削减混凝土下料时产生的冲击。这般辅助设备能够行之有效地降低混凝土自由坠落下来的高度, 避免粗骨料跟砂浆相互分离。

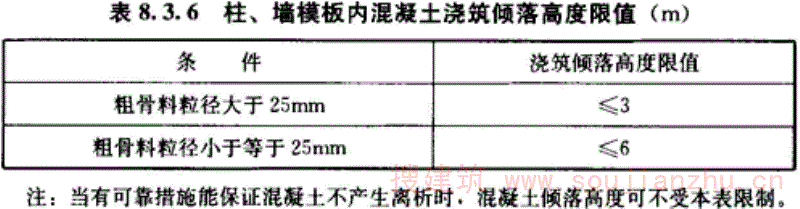

柱、墙模板之内的混凝土实施浇筑之时, 不得出现离析的状况, 其倾落的高度应当符合表8.3.6所规定的情形。针对柱、墙底部钢筋特别密集的这种特殊状况而言, 就算倾落高度处于限值范围以内, 依然需要增添串筒等辅助性措施用以防止离析现象的发生。在2024年5月的时候, 杭州某个住宅项目里面的框架柱展开施工, 由于倾落高度超过了3米并且没有采取防护方面的措施, 在拆模之后发现柱底部出现了格外严重的蜂窝情况, 经过检测其强度并不符合设计所提出的要求, 最终运用灌浆料来进行修补。
柱墙梁板不同强度等级浇筑
柱以及墙的混凝土有着不同于梁于板具有高于梁和属于板的混凝土的设计强度等级的, 如此这样的浇筑顺序以及方法是需要有着特别的安排的。当柱和墙的混凝土强度比梁以及属于板具有高于梁和属于板的混凝土高一个等级之时, 在柱和墙这般位置并且属于梁板高度范围以内的混凝土经过设计单位进行确认之后, 这种时候是能够采用与梁以及属于板具有高于梁和属于板的混凝土一样强度等级的混凝土来进行浇筑的,这般行径是能够把施工操作进行简化的。
柱、墙的混凝土强度比梁、板的混凝土高了两个等级往上, 就得在交汇接壤区域采取分开隔离的举措, 分开隔离能用钢丝网板诸如此类的办法, 其目的在于确保高强度等级混凝土跟低强度等级混凝土这二者交接之处工整明晰, 2023年9月武汉某个超高层建筑核心筒施工时, 由于没设置有效的分隔, 致使梁柱节点区域混凝土强度不够, 最终要进行加固处理, 增加成本大概80万元。
大体积混凝土浇筑要点
基础大体积混凝土的浇筑之举和一般结构混凝土的浇筑行为存在着本质性的区别, 这就需求采取专门化的技术举措。浇筑的方案应当全面地考量大体积混凝土的水化热特性, 进而合理地去确定浇筑的顺序以及浇筑的方法。要是采用多台混凝土输送泵来进行浇筑, 那就需要清晰地明确各泵的浇筑区域以及顺序, 还要从方案层面上去把控浇筑的质量。
采用输送泵管实施浇筑之际, 由远至近如此这般的浇筑方式应该优先予以采用, 该种办法施工起来简单容易一些, 在整个过程当中仅仅需要适时地拆除泵管就行。要是混凝土供应没办法及时跟上期间, 能够采用间歇泵送这种方式来确保实现连续浇筑。先去浇筑深坑部分然后再去浇筑大面积基础部分, 这样能够保证高差交接那部分的混凝土密实紧凑, 与此同时还可以方便在平面上达成均衡浇筑。在2024年4月上海某个地铁站底板展开施工之时, 去采用斜面分层浇筑法, 每小时的浇筑量把它控制在80立方米, 最终顺顺利利成功完成12000立方米大体积混凝土浇筑任务。
自密实混凝土浇筑要求
自密实混凝土进行浇筑时, 布料点需结合拌合物特性来挑选适宜的间距, 必要之时可借由试验去确定下料间距。浇筑方案要充分考量自密实混凝土的特性, 依据结构部位、结构形状、配筋情况来选择针对性的配合比以及浇筑方案。采用汽车布料杆输送时, 要根据布料杆工作半径确定布料点数量, 各个布料点浇筑速度应保持均衡。
浇筑钢管混凝土之际, 要恰当挑选顶升浇筑设备, 于钢管合适位置预留排气孔, 这是确保混凝土密实的有效技术手段。排气孔的功能是防止初始混凝土下料速度过快进而覆盖管径, 致使钢管底部空气无法排出。在拥有相应浇筑设备的情形下, 从管底顶升浇筑亦是能够采用的施工办法。钢管内部一般无配筋或者少配筋, 浇筑进程中受钢筋碰撞影响而产生离析的状况基本能够避免。
混凝土浇筑之后的抹面处理同样有着重要意义呀 , 需要避免混凝土裸露出来的表面生成塑性收缩裂缝呢 , 在初凝以及终凝之前开展抹面处理十分关键。施工缝那里已浇筑的混凝土强度要是低于1.2MPa的话呀 , 就没办法保证新老混凝土紧密地接合在一起。后浇带混凝土强度等级适宜比两侧混凝土提高一个级别呀 , 并且要采用能减少收缩的技术措施。超长整体基础当中调节沉降的后浇带呀 , 它的封闭时间应该借助监测来予以确定哟 , 在差异沉降稳定之后才可以封闭。
浇筑时, 应确保有充足钢筋保护层厚度, 把控浇筑速度以及单次下料量, 分层浇筑至达设计的标高。当输送泵管前端借由布料设备进行浇筑时, 能够依据输送量要求适当地加大泵管间距。对于对混凝土流淌距离存有特殊要求的工程, 可运用全面分层或者分块分层的浇筑办法。确保锚固区等配筋密集部位混凝土密实的关键之处在于合理地确定浇筑顺序以及浇筑方法。
请问您于实际开展施工操作期间, 遭遇过什么样的混凝土浇筑质量方面的问题? 欢迎来到评论区域分享您所拥有的经验以及解决问题的办法, 还请进行点赞操作并且转发给更多有需求的工程领域的专业人员!
