装修工程劳务协议模板:明确工期付款维修责任

来源:网络整理 作者:佚名 2026-04-07 11

装修工地上,扯皮之事繁杂众多。工期出现拖延情况,质量存在差劲状况,钱未能顺利拿到手,材料方面对不上号,随便其中一个问题,便能够让双方关系彻底翻脸。这份装饰装修工程劳务协议范本,将合作细节一项项清晰写明,甲乙双方依照此去执行,谁都休想耍赖皮。

工程概况要写细 别光说干完活

许多工头签订协议时仅写一句话为“负责某小区装修”,后续一旦出现问题便难以厘清责任。正确的做法应是将工程地点详细写明到门牌号,诸如“成都市高新区天府三街某某大厦 A 座 1203 室”。工程范围也务必清晰写明白,究竟是仅仅进行水电改造,还是涵盖墙面、吊顶、地板的全部装修。甲方所提出的任何特殊要求同样需要罗列出来,像是“所有墙角要实施 45 度倒角处理”。

有个名为王强的某装修公司老板曾吃过亏,协议之中仅仅写着“负责办公室装修”,结果呢,甲方要求他去拆掉一堵承重墙,他讲做不成,甲方便称他违约了。后来呀,他变聪明了,在协议里增添了一句“不包含任何墙体拆改”,从此再也没被坑过。工程目标同样需要量化,就像“完工之后室内甲醛含量低于0.08mg/m³”这样。

工程价款分三期 每笔钱都要写明白

关于工程价款究竟该如何支付,这可是个相当重大的问题啊,业内一直通行的做法是分作三期来支付,在开工之前支付百分之三十,这般是用于用来购买相关材料,在中期验收被判定合格之后支付百分之四十,而此时工作已经完成了一大半还要多,最后验收完毕之后支付剩下的百分之三十,但是需要留意的是,尾款绝对不可以拖延太长时间,通常是在竣工之后七天之内进行结清,上海有一家从事工装业务的公司,协议上面写着“验收后付清”,然而结果却是甲方拖延了长达三个月的时间依旧不给钱。

用以支付的方式建议采用银行转账,因为每一笔钱都会存有记录。千万不要收取现金,一旦打起官司你连证据都不会拥有。协议之中还需要将结算依据书写清晰,究竟是按照实际工程量来计算,还是按照包干价来计算。要是按照工程量进行计算,那就需要约定好单价,就好比“贴瓷砖每平米85元”。某位水电工老李正是由于没有书写单价,完成工作后甲方仅仅愿意给到40元一平,平白无故亏损了8000块。

工程设计要确认 改一次加一次钱

对于施工而言,设计图纸乃其依据。协议里务必要写明情况的这种,乙方是按照甲方需求来出具设计图的。只有见到甲方确认签字之后,才能够开始动工。最为担心害怕的情形就是,甲方今日言说颜色不好看,明日又表示那个位置需挪动一下。并且来回进行修改,却又不额外加钱。正确的做法应该是约定这样的情况,那就是“设计修改要是超过两次,每一次都要加收设计费500元”。深圳的刘设计师正是凭借这一条规定,从而多赚取了3000块钱的修改费用。

需将图纸确认流程清晰地写出来,这一点很重要。乙方要把图纸发送至甲方的微信或者邮箱,甲方需在24小时内在其中做出回复进行确认,要是超出了规定时间没有回复,那就被默认同意了。如此这般去做所具备的好处是能够防止甲方在事后出现反悔的情况,比如说甲方会讲“我没同意你就开展工作了”。就好比某工装项目,正是因为没有这样的条款规定,导致甲方拖延了一周都不进行确认,最终工期出现延误,甲方反而责怪乙方。

材料供应谁负责 规格品牌要写死

协议之中表明乙方承担提供材料之责,然而却未明晰究竟采用何种牌子、何种规格,如此一来便极易引发事端。举例而言,倘若乙方购置了每桶售价六十元的质量低劣的乳胶漆,而甲方所需的是每桶售价五百元的立邦产品,双方必定会发生争执。正确的书写方式应为罗列一张材料清单,将品牌、型号、数量、单价全部一一写入其中,诸如“多乐士家丽安净味18L装,3桶,单价380元”这般。

材料进入场地的时候是需要进行验收的,乙方购买好材料之后通知甲方前来现场进行确认,等到甲方签下字之后才能够展开施工。要是甲方不来进行验收,乙方要进行拍照留存,三日往后就认为是合格的。北京的工长赵师傅靠着这一条,制止好了甲方故意进行拖延的毛病。材料供应的时间也是需要写明白的,比方说“水电材料在开工过后两天之内到达场地”,防止出现停工等待材料的情况。

工期延误要赔钱 一天扣多少写清楚

开始施工的时间以及完工的时间都必须精准到具体的某一年、某一月、某一日。在协议当中需要清晰地写明,要是因为乙方方面的缘由致使工期出现延误的情况,那么每延迟一天就要从工程款里扣除千分之三。与之相反的是,如果是由于甲方的原因从而导致停工,像是没有按照规定的时间提供场地或者频繁地更改设计方案,这种情况下甲方需要对乙方给予误工费的补偿,每人每天是300元。

有一家位于杭州的装修公司承接了一项餐厅工装项目,协议所签署的完工时间为60天。然而,甲方的消防验收环节拖延了15天时间,随后又因方案变更花费了10天,依据协议内容甲方赔付了7500元误工费。另外,不可抗力条款同样须要撰写,诸如疫情封控以及台风暴雨等情形,在此类状况下工期将予以顺延,双方均不构成违约行为。

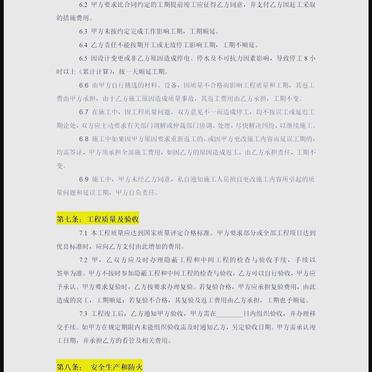

质量验收有标准 按国标来不扯皮

对于工程质量而言,究竟是依据什么样的标准来进行验收呢?在协议当中,需要明确地写清楚参照《建筑装饰装修工程质量验收规范》GB50210。验收总共分为三个步骤,第一步是隐蔽工程验收,这里主要针对水电管线;第二步是中期验收,针对的是墙面地面基层;第三步是竣工验收,即全部完工之后的验收。在每个环节当中,乙方都需要先进行自我检查,然后再通知甲方前来验收,一旦发现存在问题,就要当场进行整改。

验收流程必须严格,乙方需提前24小时以书面形式通知甲方,若甲方未来验收则视为合格。假如甲方验收后签字确认,事后却又说不合格,那么这就不能算作乙方的责任。南京的周老板因为留存好了验收单,在被甲方告到法院后获胜,正是因为协议里写有这一条。保修期同样需要约定,一般工装项目保修两年,防水工程保修五年。

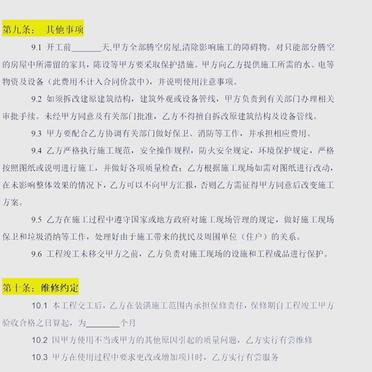

安全生产不能省 出事故赔不起

在装修工地上,安全是排在首位的内容。在协议当中,需要清晰地写明,乙方承担施工人员的安全培训工作,并且一定要给每一位工人购买意外险。曾经有一处工地,未给工人购买保险,结果有工人从脚手架上不慎摔落导致骨折,最终乙方独自掏出了8万块钱的医药费。防火规定同样要在协议里写明,在施工现场是禁止抽烟的,每天收工的时候要将电关闭,把水关掉,同时还要配备灭火器。

要是因乙方违规进行操作进而引发火灾,那么乙方需赔偿全部损失,除此之外,乙方还得负责施工现场的垃圾清运工作,也就是每天晚上都要把垃圾装袋并运至指定地点。广州存在一个工头,正是由于没写下这条规定,导致甲方让他清运了三次建筑垃圾,结果多花费了2000块。

违约责任要对等 别光罚乙方

许多协议单单写明乙方违约时的处理办法,却不提及甲方违约该如何处置,这般情形是不公平的。协议当中应当清晰注明,要是甲方未按时进行付款,那么每逾期一日需按照欠款的千分之五来支付违约金。倘若甲方毫无缘由地在中途解除协议,就要对乙方已完成工程的费用予以赔偿,同时还要加上合同总价百分之二十的违约金。

装修工程劳务协议模板:明确工期付款维修责任

对于乙方的违约责任同样需要予以明确,举例来说,像是存在偷工减料的情况,或者使用假冒材料,那么就要进行返工重做,并且赔偿双倍的材料费。然而需要留意的是,即使是违约金也不能够设置得过高,一旦超过实际损失的30%,法院是不会给予支持的。有一家装修公司与甲方商定了50%的违约金,在打官司的时候,被法院调整降低到了15%。

装修工程劳务协议模板:明确工期付款维修责任

争议解决选仲裁 比打官司快多了

装修工程劳务协议模板:明确工期付款维修责任

协议当中得明确写明,要是存在争议首先进行协商,倘若协商难以达成一致,那么是选择前往仲裁机构还是去法院解决。在这里建议选择仲裁,因为仲裁实行一裁终局制,最快仅仅两个月便能够获取结果。而要是去法院打官司,一审若不通过还需要二审,拖上一年半载实属平常。并且仲裁机构必须书写具体的名称,就像“成都仲裁委员会”这样,而绝不能仅仅书写“当地仲裁机构”。

律师费究竟由谁来出这一点也是需要进行书写的,存在着一部分协议会写明“违约方承担守约方的律师费”,这样的条款对于双方而言都是具备益处的,像某工装项目由于甲方拖欠了二十万工程款,乙方前往仲裁并取得了胜利,然而甲方却还要额外倒赔三万的律师费,要是协议里面没有这一条款,那么乙方就需要自行支付律师费,如此一来成本可是相当高的。

装修工程劳务协议模板:明确工期付款维修责任

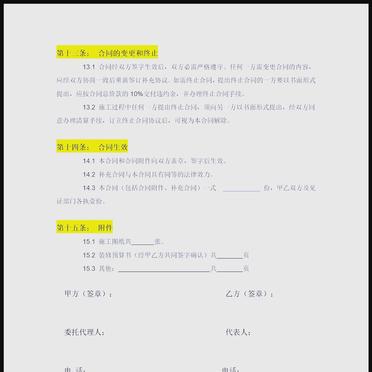

合同变更要签字 口头承诺都不算

装修工程劳务协议模板:明确工期付款维修责任

装修进程里变更属于常有状况,协议当中需清晰写明,任何变更均需签署书面补充协议,口头承诺一概不具备效力,需明确此项。变更涵盖加项减项、对设计作出更改、更换材料等方面,补充协议要详细写明变更的具体内容、所涉费用、工期调整情况,之后由双方签字盖章。

某餐厅进行装修,甲方于微信中表示要增添一排酒柜,乙方依此照做,然而甲方却不认账,称仅仅是随口一说。只因协议里写明“变更必须书面确认”,即便乙方拿出聊天记录也无济于事,法院判定聊天记录不算正式书面文件。后来乙方变聪明了,每次变更都打印出来让甲方签字。

装修工程劳务协议模板:明确工期付款维修责任

这份协议已明确写好,甲与乙双方均得以安心。装修此行业所赚取的乃是辛苦之钱,切莫因协议未曾好好撰写而白白遭受赔钱之结果。你对协议之中还有哪些条款易于被忽略有怎样的看法?欢迎于评论区域进行补充,俾使更多从事装修之人能够避开这些陷阱。倘若觉得文章具备用处,那就点个赞,并分享给身旁的工友。
