竣工资料归档指南:编制要求、流程与常见问题解析
以工程建设收尾阶段而言,竣工图以及竣工验收属于其中的关键部分,然而,由于资料繁杂琐碎,并且部门之间协调存在困难,所以这二者成为了项目管理方面极为棘手的难题 。
竣工图绘制要求

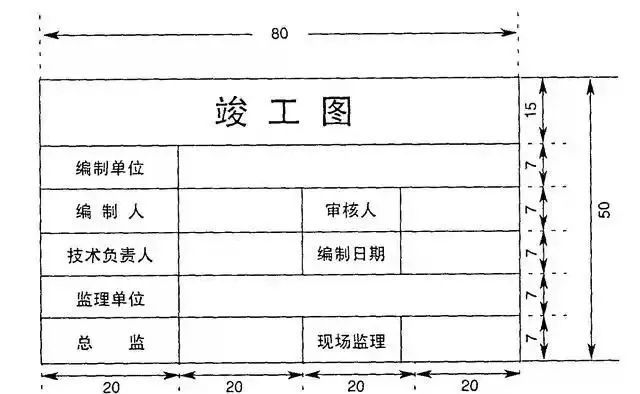

竣工图要准确呈现工程最终情形,若建筑结构、工艺或者平面布局出现重大变更,或者修改范围超出原图纸三分之一,那就得重新绘制完整竣工图,此外,重新绘制的图纸要加盖竣工图章,还应由责任人签字确认。

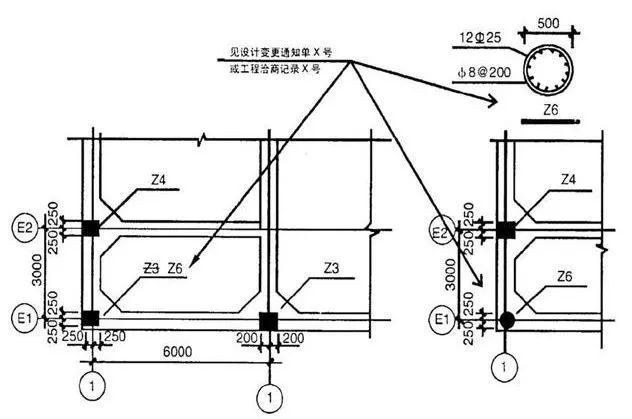

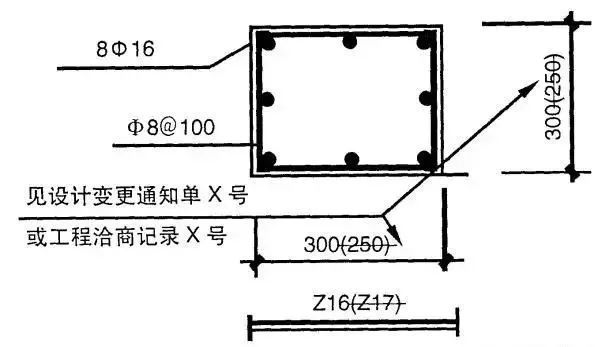

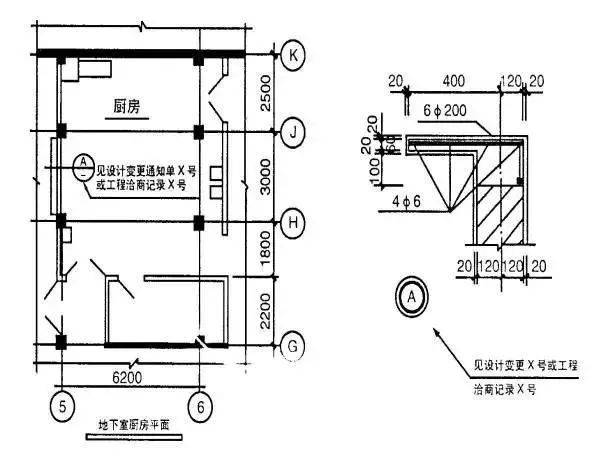

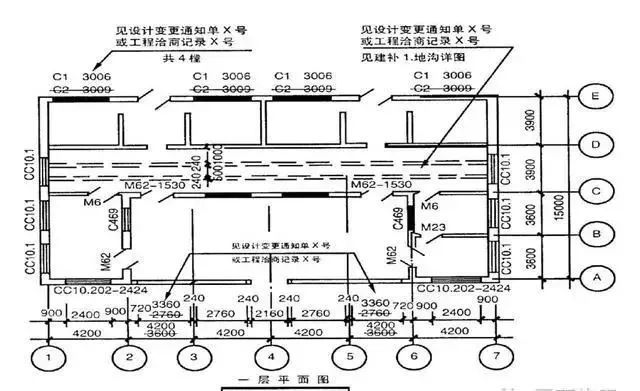

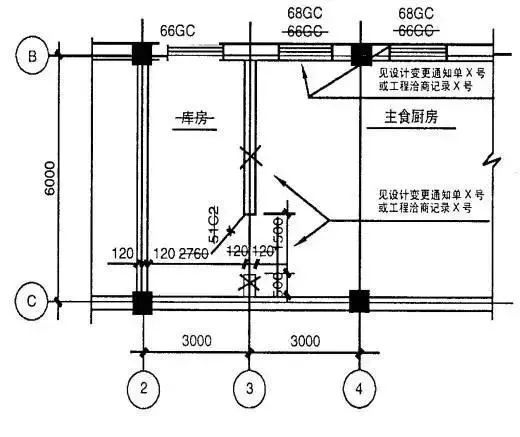

对施工图予以修改之际,要是同一设备或者构件型号出现变更并对多处造成影响,那就得在全图所有与之相关的位置同步展开修改。修改所依据的,能够在主要位置加以标注并且附加简要的说明,以此确保图纸和现场全然一致。

图纸修改规范

图纸进行修改的时候,需要依照全面性原则去做。比如说,当设计变更关联到多张图纸的情况下,全部有关联的图纸都应当同步实施修改。绝不能够只是修改其中一部分图纸,却把其他的给忽略掉,要防止出现造成图纸系统内部产生矛盾的情况。

进行电子版施工图修改之际,要运用云线明显地把修改范围圈起来。需在图纸空白的地方附注修改备考表,以此记录变更的详细情况。原本的设计人员应当在图签栏那儿签字,对变更内同予以确认 。

设计单位责任
由设计单位所编制的竣工图,要明确地标注成竣工阶段,图签栏当中应当涵盖设计人员完整的签名,以此来保证责任具备可追溯性,设计单位必须对图纸修改的规范性以及完整性承担主要责任。
勘察设计变更情况需由设计单位说清楚,变更次数、原因以及审批状态都要涵盖。设计意图实现程度得进行评估,未按设计施工的部位要记录,可能遗留的隐患问题也不能遗漏。

材料设备验收
用在工程里的建筑材料、构配件以及设备,必然得有合格证明,梳理本单位工程所牵涉的主要材料种类范畴,查验缺少出厂合格证或者进场试验报告的那些材料项目,并且记录处理状况 。
把质量证明文件按照规范要求去予以整理,这里面涵盖着厂家所提供的质量证书呀、检测报告之类的文件。对于那些缺少证明的材料呢,要进行补充检测,以此来保证所有材料都能符合设计要求以及安全标准,并且要确保符合安全标准,符合设计要求 。
工程质量评估
编制工程质量评估报告时,要涵盖工程质量保修书,要包含竣工日期,要纳入主体结构变异记录等关键信息。对于像防辐射房间这种特殊结构,需单独阐明质量评定结果。
报告应当附上分部工程以及单位工程质量验收记录,其中涵盖地基基础、主体结构验收文件,还有第三方检测报告。与此同时,要说明各个单位工程使用功能的质量认定结论。

竣工资料备案
竣工资料备案之时,要去收集监理单位出具的竣工报告以及相关档案,还要收集勘察单位给出的竣工报告及相关档案,并且要收集施工单位作出的竣工报告与相关档案。评估报告需要就这些资料的完整性予以说明,还要阐述资料的质量状况,进而确认其是否契合归档要求。
须提交工程质量保修书来备案,还要提交住宅质量保证书备案,以及使用说明书备案 且各参建单位出具的证明文件也要用于备案。要核查资料齐全的程度, 要确保所有文件符合建设工程档案管理规定 。
针对工程项目竣工阶段,您遭遇到的最为突出的资料整理方面的困难究竟是什么呢?诚挚欢迎分享您所经历的情况哟,要是您认为这些相关内容具备一定帮助作用时,请给予点赞予以支持,并且转发给有需求的同事呀 。
