基础钢筋绑扎工艺流程与实操要点,底板钢筋施工顺序详解
工艺流程与前期准备
建造施工里有着非常关键的环节, 那便是基础钢筋进行绑扎这一操作, 它会对结构安全产生直接的影响。在开展施工以前, 一定要先弹出插筋位置线, 从而明确每一根钢筋的准确位置所在。当钢筋被运送到使用部位之后, 需要仔细认真地核对其规格与数量, 要切实确保符合设计所要求的各项规定。

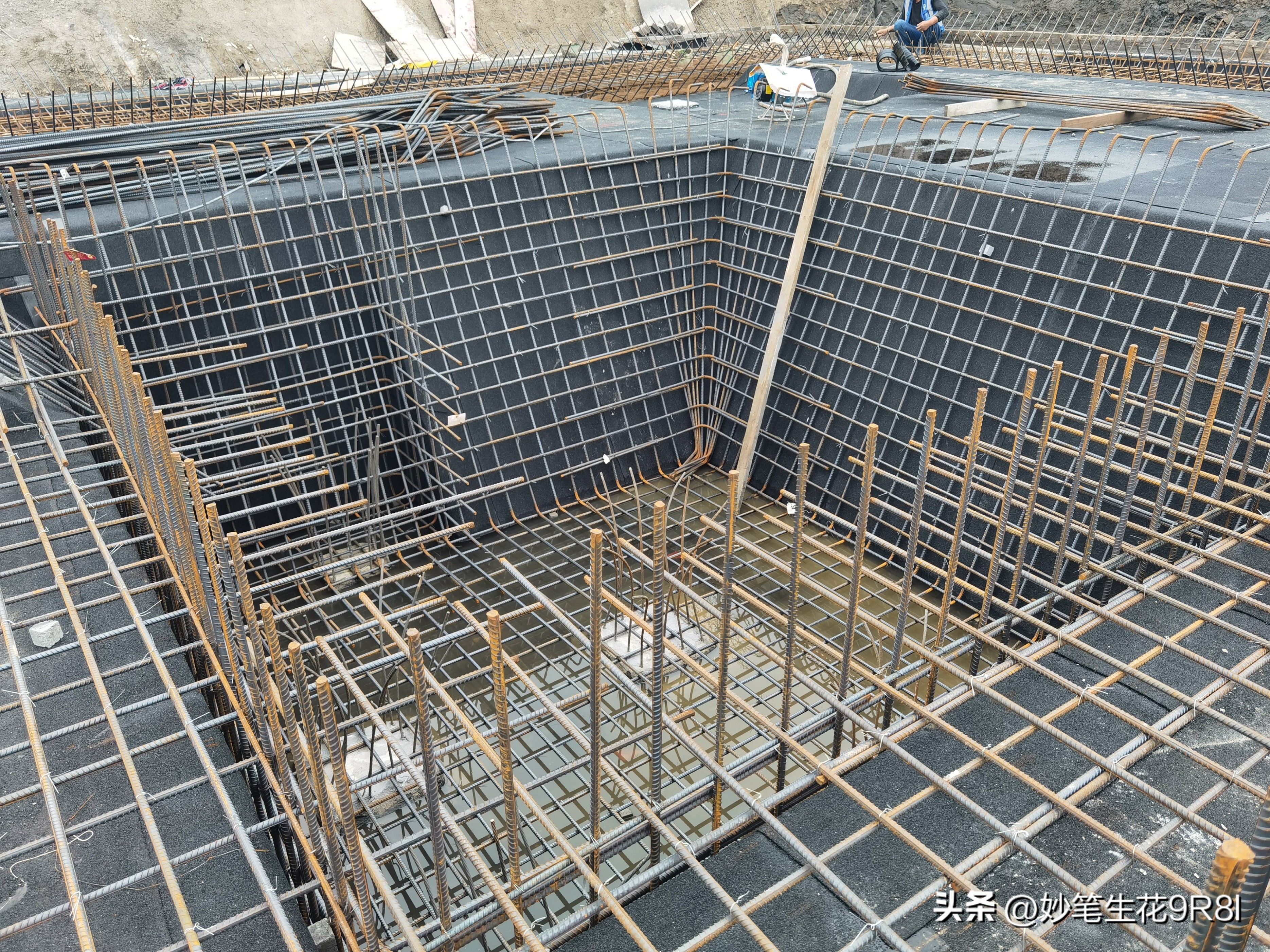

首要步骤是进行底板下部钢筋以及地梁钢筋的绑扎, 施工期间需依据图纸来明确下层钢筋的摆放方向, 通常情况下短向钢筋放置于下层, 集水坑与设备基坑的下层钢筋得先予以铺设, 距离基础梁边的第一根钢筋间距为底板筋间距的一半。

底板下铁绑扎要点

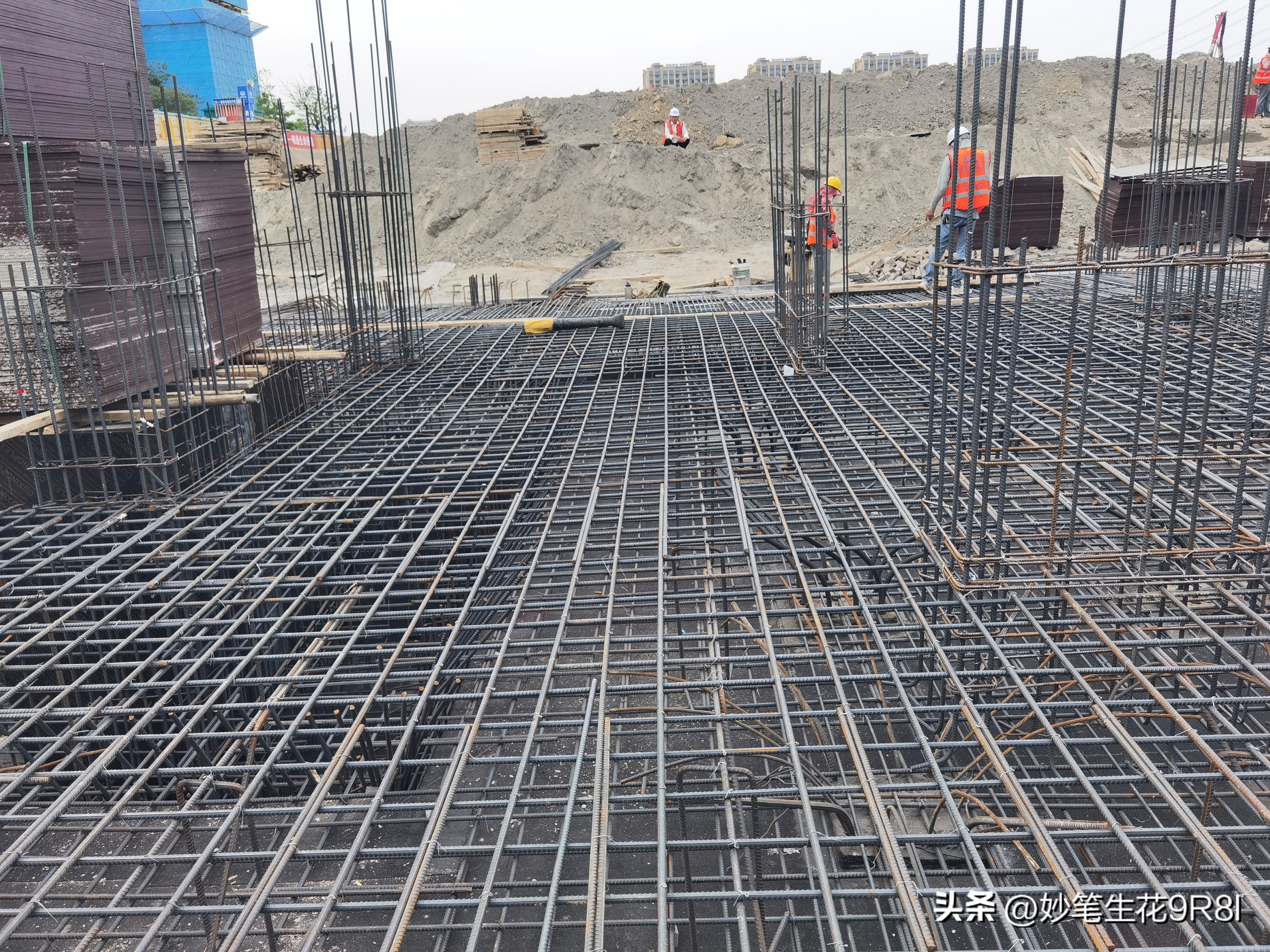

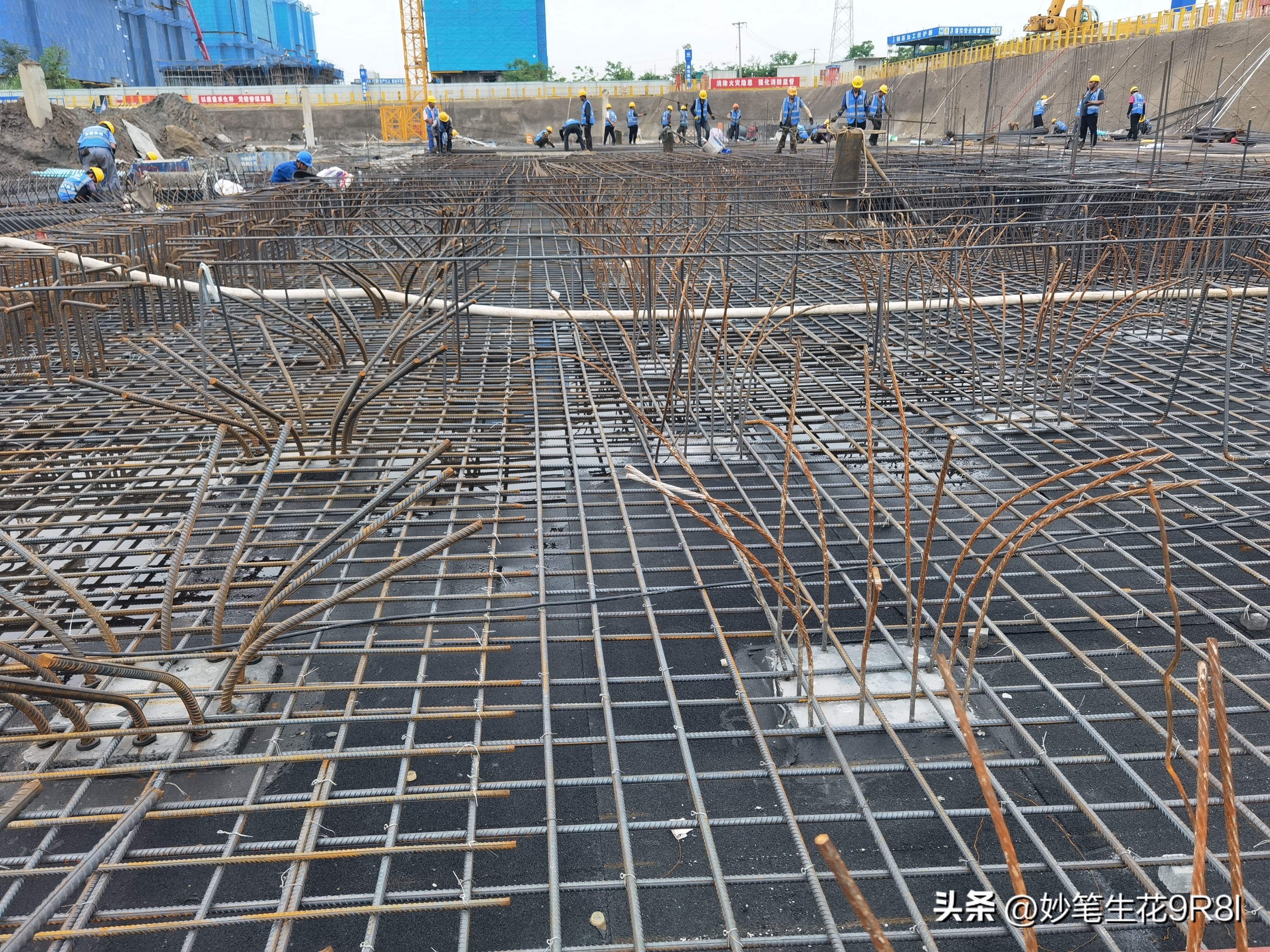

底板下面的铁进行绑扎时, 得严格依照间距的要求去展开操作, 钢筋交叉的那些点都务必要全都绑扎进去, 能够采用八字扣或者顺便扣, 顺便扣需要交错着变换各个方向, 在绑扎的整个过程当中要确保钢筋不会产生任何位移。从而保证骨架具备稳定性。
当进行反梁绑扎工作时, 是需要去搭设起临时支撑架的, 要使用脚手钢管依照反梁的实际高度来搭设架子, 在把上铁钢筋放置妥当之后, 要用直螺纹套筒对主筋实施连接, 箍筋的开口应当朝下并且要错开进行布置, 待穿入底铁钢筋之后, 才开展绑扎操作。

马凳筋与保护层设置

底板下面的铁绑扎完毕之后, 需要放置混凝土保护层垫块。垫块选用大理石这种材质, 其厚度等同于设计保护层厚度50mm。垫块依照每900mm距离以梅花型进行摆放, 以此保证底板钢筋拥有足够的保护层。

进行着马凳筋设置这件事是极其关键重要的, 它所起到的作用乃是支撑上层之处的钢筋位置。马凳之间的间距是不可以大于2.1m的存在, 其目的要保障好上下层钢筋彼此之间有关相对位置的准确无误。在开展搭设钢管支撑架这一行为之际, 立杆之间的间距是不可以超过1500mm这个数值的, 并且水平杆不超过2000mm就需要设置一道。
水电配合与上铁施工

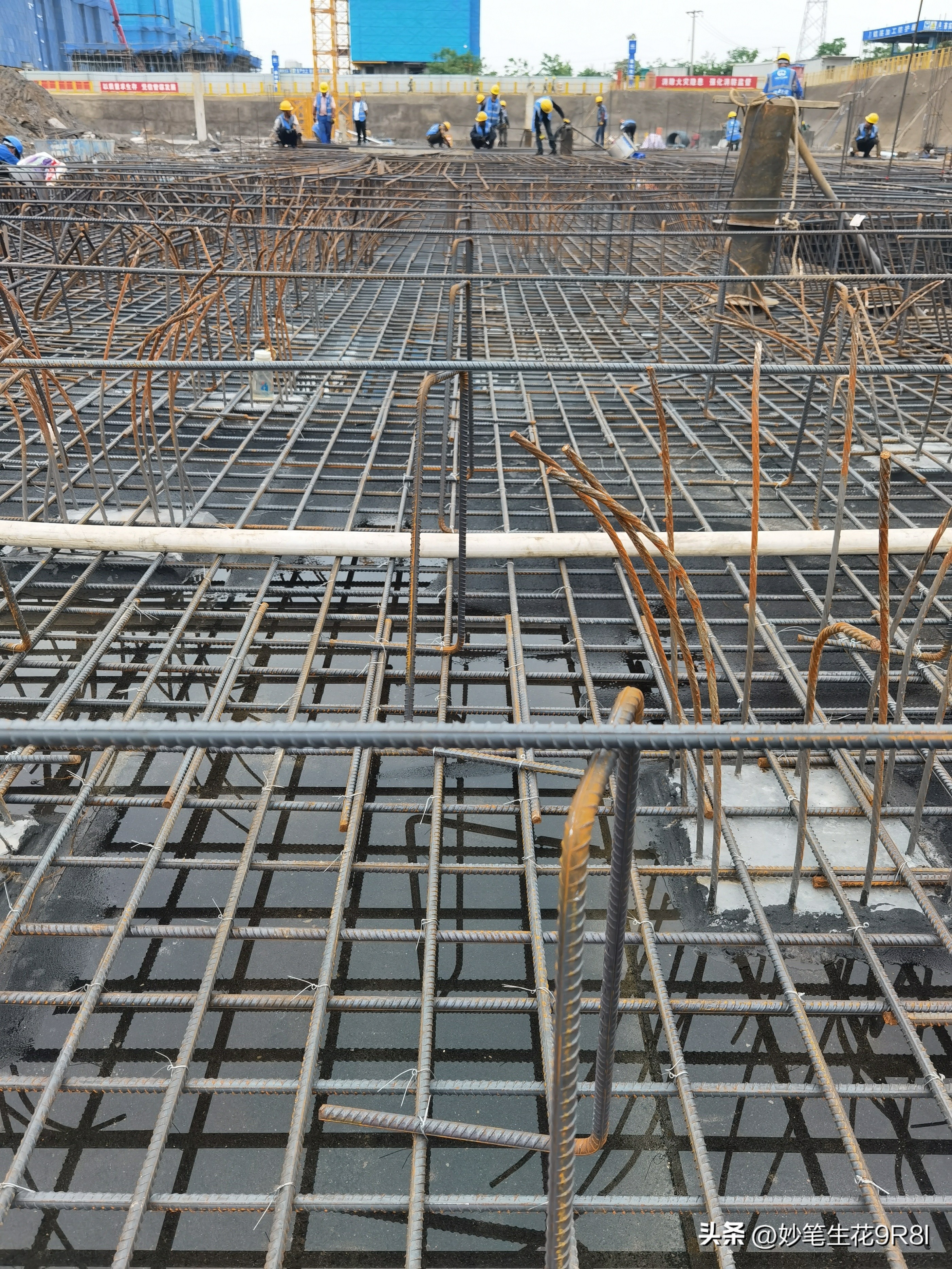

当底板下侧的钢筋绑扎工作完成之后, 水电专业的相关单位便插入进来, 着手开展预埋管线敷设以及预留洞口留置的工作。只有在等待专业单位出具相关书面工序交接单子之后, 才能够开展底板上部钢筋的铺设环节, 以此来避免各个专业之间出现交叉干扰的情况。
绑扎底板上部钢筋之际, 需留意断筋位置的特别要求。鉴于基础底板受力特性, 下铁钢筋于跨中1/3范围之内截断, 上铁钢筋在支座处截断。机械连接接头要依照规程抽取试样进行检验。
墙柱插筋固定方法

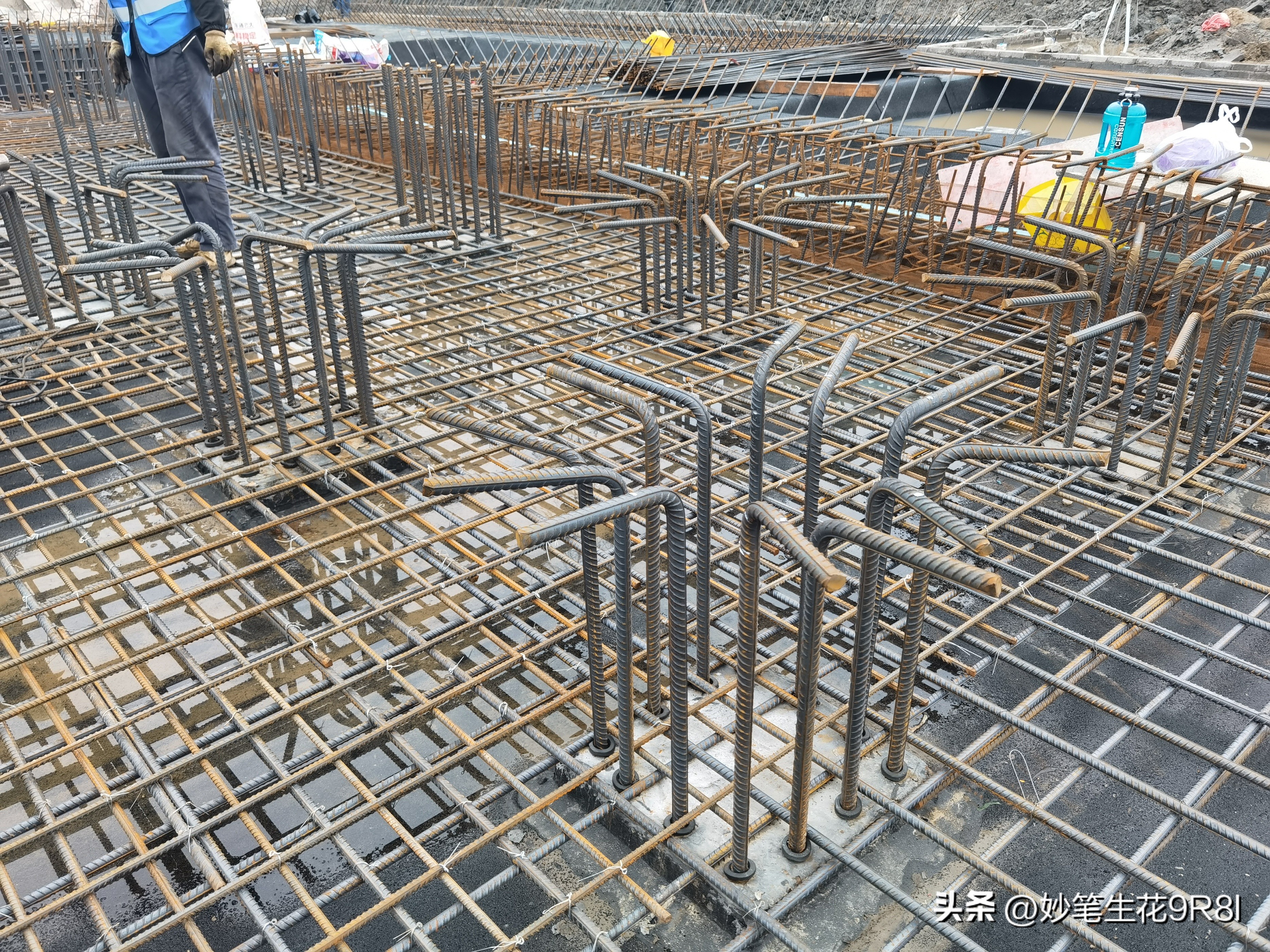

墙柱插筋进行定位这事儿, 属于施工方面较难的要点。于防水保护层之上, 在弹好的位置线上, 把插筋绑扎得结结实实。于主筋那里, 距离底板钢筋大概500mm的地方, 绑扎一道起到固定作用的筋, 借此保障插筋是垂直状态, 不会出现歪斜的情况。
墙的插筋, 两边距离暗柱五十毫米之处, 它插入基础的深度, 需符合设计以及规范等方面的各项要求。其甩出长度以及甩头错开的百分比部分, 要依照工程所规定的进行施工操作。在浇筑混凝土的时候, 于距离柱边线三千毫米以及两千毫米的地方, 预留直径为二十二毫米的短钢筋, 作为墙柱支模用来加固的地锚。
七不准绑原则
钢筋绑扎, 必须严格去执行七不准绑原则, 其中, 未放墙柱皮线和模板外500mm控制线, 就不绑;未清除混凝土接茬部位浮浆, 也不绑;未清除污筋, 同样不绑。
偏位筋若没检查则不绑,偏位筋要是未按1:6调正也不绑。甩茬筋长度不合格不绑, 甩茬筋错开百分比不合格不绑, 甩茬筋错开长度不合格同样不绑, 接头质量不合格还是不绑。这些原则是保障钢筋工程质量的关键底线。
绑扎基础钢筋之际, 诸位碰到过何种质量方面的难题? 欢迎于评论区域分享自身的经验。
