混凝土浇筑全流程精细化管理,从准备到养护一步到位

来源:网络整理 作者:佚名 2026-07-29 1

施工准备清场是第一步

在进行混凝土浇筑以前, 务必要将模板内部以及钢筋之上存在的垃圾、焊渣、油污这类污染物进行干干净净的清理。在2025年的时候, 杭州有一处工地, 因为没有对模板里面的木屑予以清理, 致使成型之后的楼板出现了蜂窝麻面状况, 最终造成返工, 损失了8万元。这一环节看上去好像比较简单, 然而却会对混凝土跟钢筋之间的粘结力产生直接的影响。

混凝土浇筑全流程精细化管理,从准备到养护一步到位

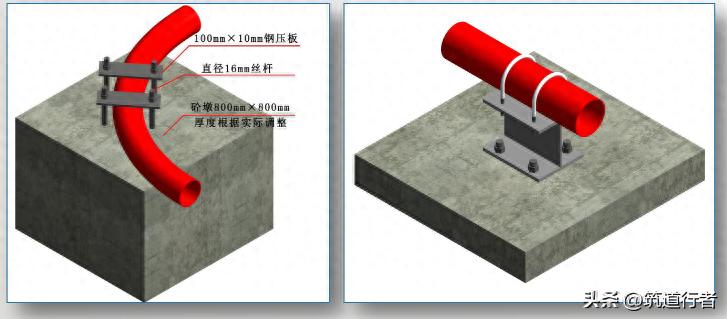

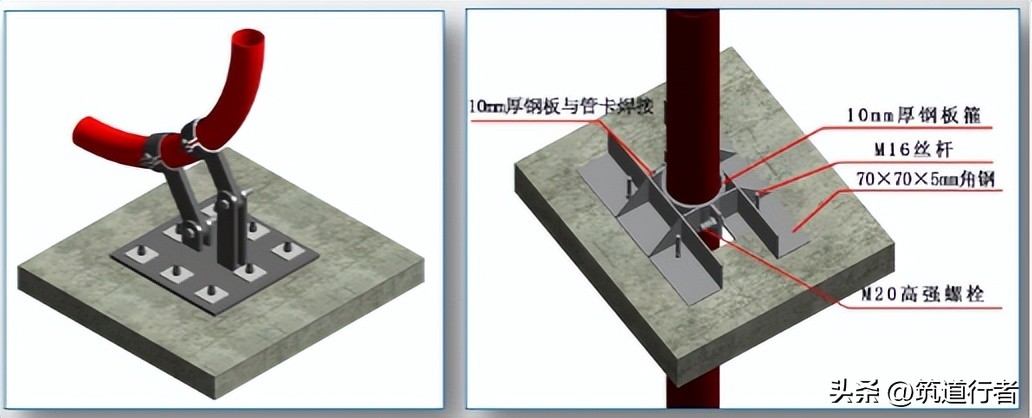

准备进行泵送混凝土时, 务必要确保泵车能够持续不断地工作并且不会出现中断的状况。输送管道在铺设的时候要尽可能地沿着直线进行设置, 要是遇到转弯的地方则需要选用具有较大弧度的弯头, 而且还要通过支架将其稳固地固定住。在正式开展泵送操作之前, 应当先使用水泥砂浆对面管道的内壁进行润滑处理, 以此来防止出现堵管的情况。上海有一个超高层的项目, 由于管道没有被固定得足够牢固, 在泵送混凝土的过程中接口突然崩开, 最终导致了三个人受到伤害。

混凝土浇筑全流程精细化管理,从准备到养护一步到位

浇筑过程管控要盯死细节

混凝土浇筑全流程精细化管理,从准备到养护一步到位

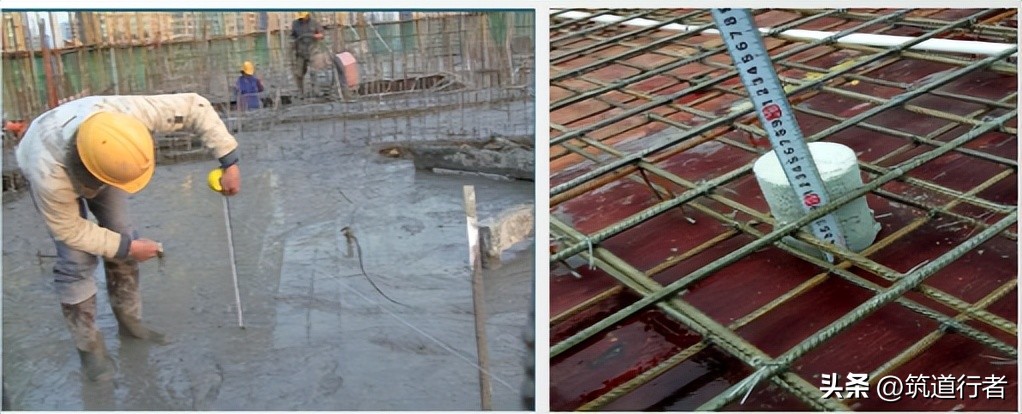

运输至浇筑完成的混凝土的总时长不得超出初凝时间, 一旦超时就必须留置施工缝。混凝土运抵现场之后, 先是核对强度等级, 接着开展坍落度检测, 与此同时按照规定留置试块。南京某项目在2026年时, 由于坍落度超标却未加以处理, 致使整层楼板强度未达标准。

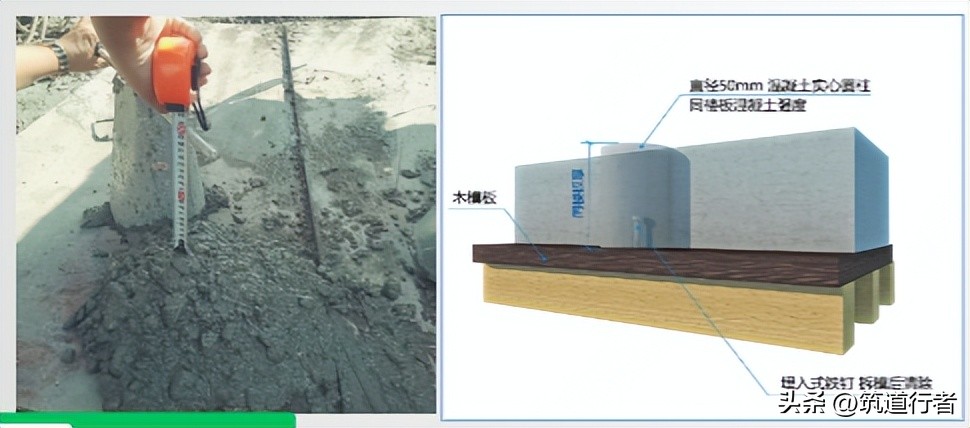

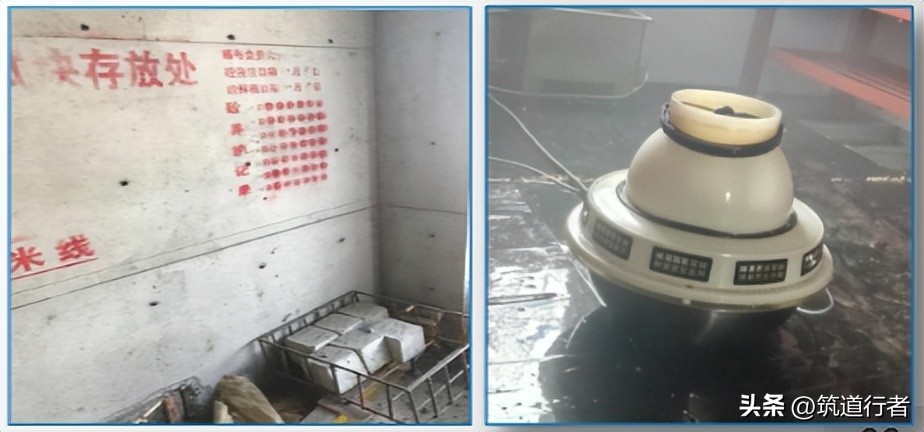

将振动棒插入点的间距, 控制维系于五百毫米范围以内, 绝对不可对于钢筋、模板以及预埋件予以碰撞。针对每一块楼板, 至少设置五个厚度控制块, 分别将其分布于板块的四个大角位置以及中间部位, 其间距不得超过一千五百毫米限值。对于厨卫间以及屋面而言, 明确禁止设置此类厚度控制块。在施工进程当中, 要随时进行复测标高的操作, 并且安排钢筋工, 及时恢复已然产生变形的钢筋。

混凝土浇筑全流程精细化管理,从准备到养护一步到位

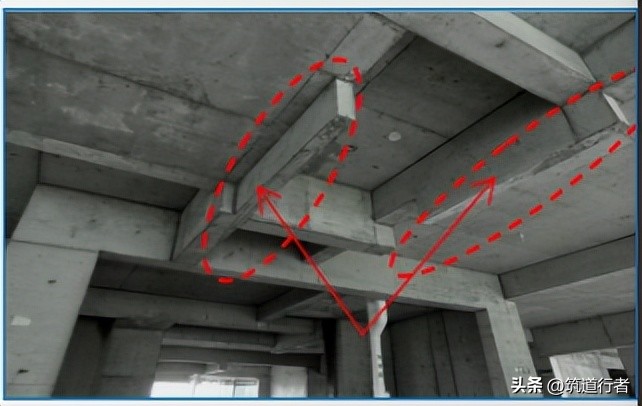

梁柱节点浇筑有特殊要求

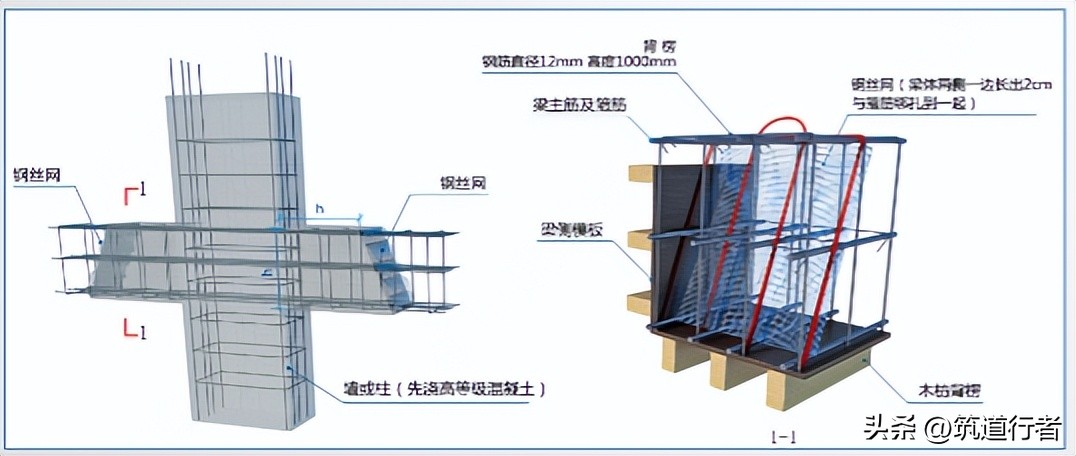

不同强度的混凝土在梁柱接头之处, 需借助钢丝网来进行分隔, 钢丝网呈45度的角度放置, 且配合经由12毫米螺纹钢制作而成的背楞给予固定, 在混凝土初凝之前把背楞取出, 其能够周转使用, 对于柱头的混凝土而言, 浇筑到设计标高之后要进行找平, 以此确保强柱弱梁这样的设计要求。

混凝土浇筑全流程精细化管理,从准备到养护一步到位

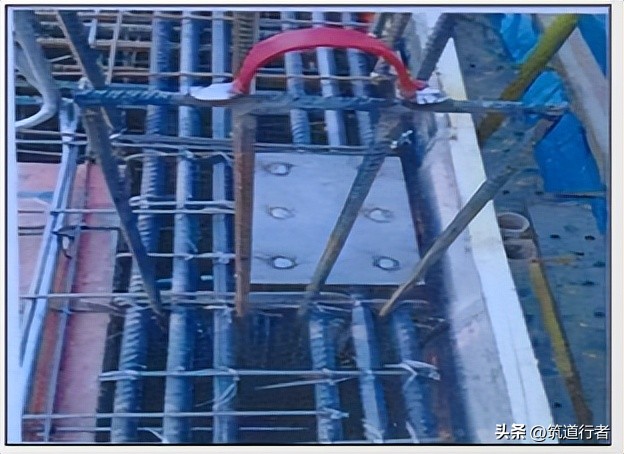

浇筑之际, 要先去浇筑强度等级较高的混凝土, 在其初凝以前, 再去浇筑强度等级低些的, 梁柱接头的部位, 必定得有管理人员在旁进行旁站, 严格禁止低标号的混凝土流入高标号的区域, 2025年的时候, 广州某个项目, 因为旁站人员脱离岗位, 致使柱头之中混入了低标号的混凝土, 最终全部都被凿除而后重新浇筑。

混凝土浇筑全流程精细化管理,从准备到养护一步到位

废料回收与环保处理

混凝土浇筑全流程精细化管理,从准备到养护一步到位

万万不可把冲洗泵管产生的废水径直排放至密目网上, 得采用吊斗或者混凝土洗泵系统去收集废料, 以此取代传统的直接排放方式, 沉淀之后的水能够当作二次结构施工的用水, 沉淀池当中的细石等材料同样可以回收加以利用, 北京某个项目借助这套系统, 每月省下3000元水费, 回收5吨砂石。

收面养护决定最终观感

混凝土浇筑全流程精细化管理,从准备到养护一步到位

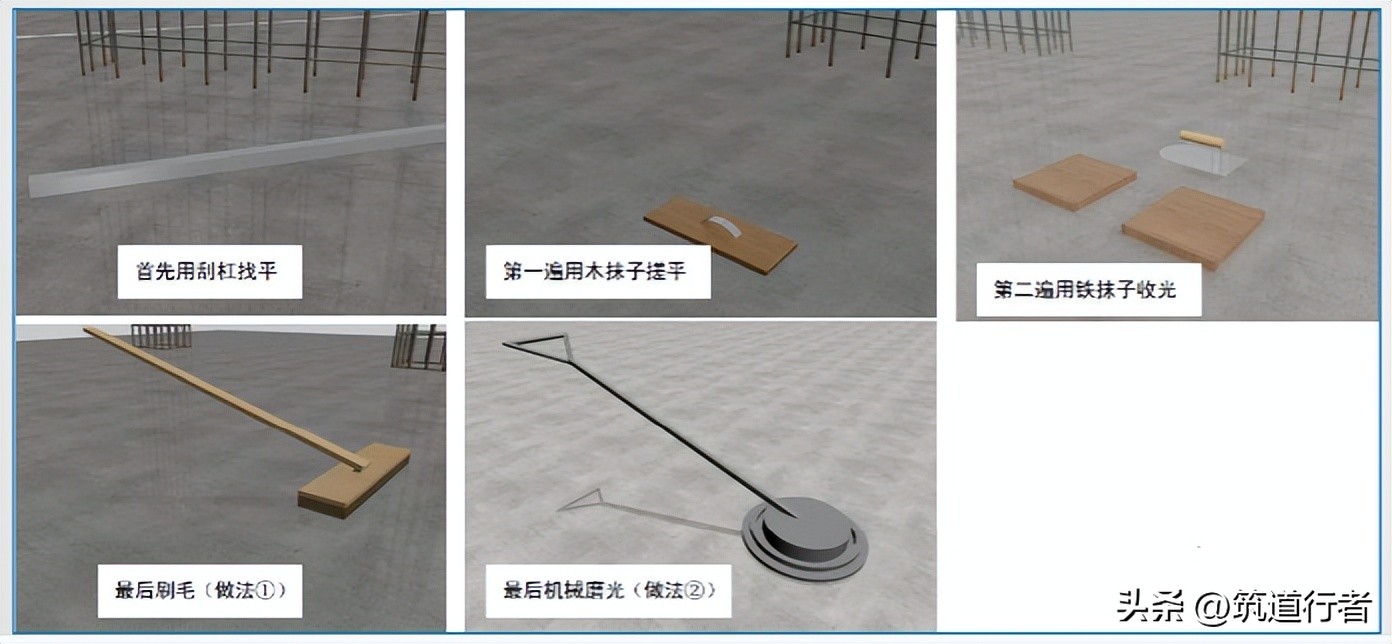

在楼板振捣结束之后, 通过拉线来对标高加以控制, 借助刮杠使其刮平, 接着运用抹光机或者木抹子进行搓压从而实现二次收面。墙根两侧以及柱根四周200毫米的范围之内, 需要刮平并且压光。在初凝之前实施二次振捣, 在终凝之前展开二次抹压, 如此能够有效地减少裂缝。平整度要控制在正负5毫米以内, 对于有坡度要求的情况, 要找准其方向。

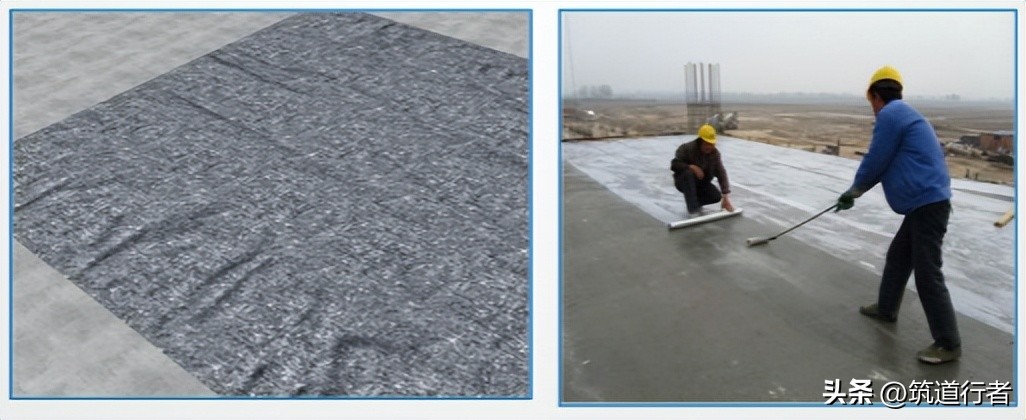

先是在混凝土浇筑完毕之后的12个小时之内着手开始浇水养护, 遇上夏季的情况下便增加浇水的次数, 而处于冬季之时则需要具备保温方面的措施, 接着收光之后必定要覆盖塑料薄膜进行养护, 养护所需的时间必须达到规范所规定的要求, 强度还没有达到标准之前严格禁止人员上去踩踏以及吊运材料之类的行为, 每层关于养护的视频都要发送至项目部设立的管理群当中贮存起来, 并且运用坚果云这个软件进行存档, 以便日后查阅使用。

混凝土浇筑全流程精细化管理,从准备到养护一步到位

试块管理决定拆模时间

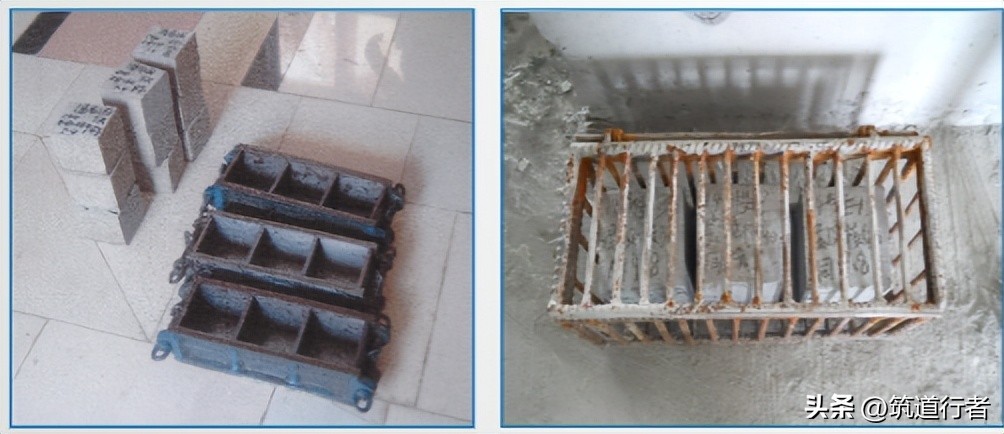

试件完成成型之后, 于初凝之前的1到2个小时之内进行抹面操作, 沿着模口将其抹平, 带模的试件使用湿布进行覆盖, 在温度大概为20度的室内静置1天, 时间不可以超过2天, 接着进行拆模并编号, 拆模之后要立马送到标准养护室,试件之间的间距要维持在10到20毫米, 绝对不可以直接用水淋冲, 要是没有标准养护室的话, 可以在20度的水中进行养护。

混凝土浇筑全流程精细化管理,从准备到养护一步到位

混凝土浇筑全流程精细化管理,从准备到养护一步到位

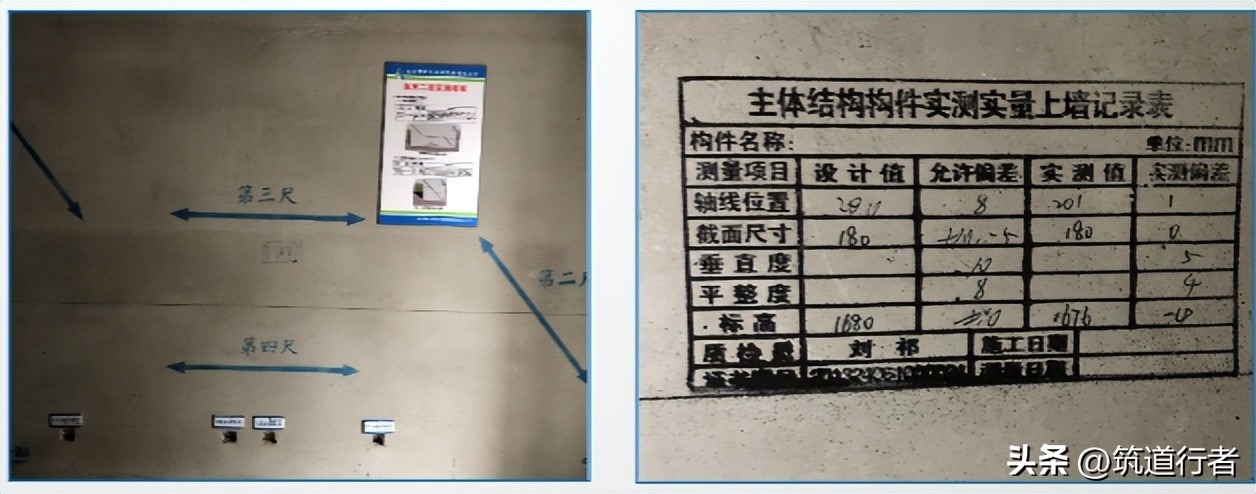

判断拆模时间需依据同条件试块强度, 且要经过项目技术负责人给予批准。拆模之后的5日之内要完成实测实量, 数据填写上墙用印章, 或者通过二维码进行汇总统计。必测内容有垂直度、平整度、轴线位置以及截面尺寸, 跨洞口部位必须测量平整度。

混凝土浇筑全流程精细化管理,从准备到养护一步到位

地下室顶板与过梁施工要点

地下室顶板混凝土在未达到百分百强度以前, 严禁车辆通行, 行车路线需提前规划, 尽可能地与消防车道相重合, 若路线和消防车道不相符, 要跟设计进行沟通, 对路线开展结构加固或者保留支模体系, 2026年深圳的某个项目由于提前通车, 致使顶板出现开裂, 修复费用高达20万元。

混凝土浇筑全流程精细化管理,从准备到养护一步到位

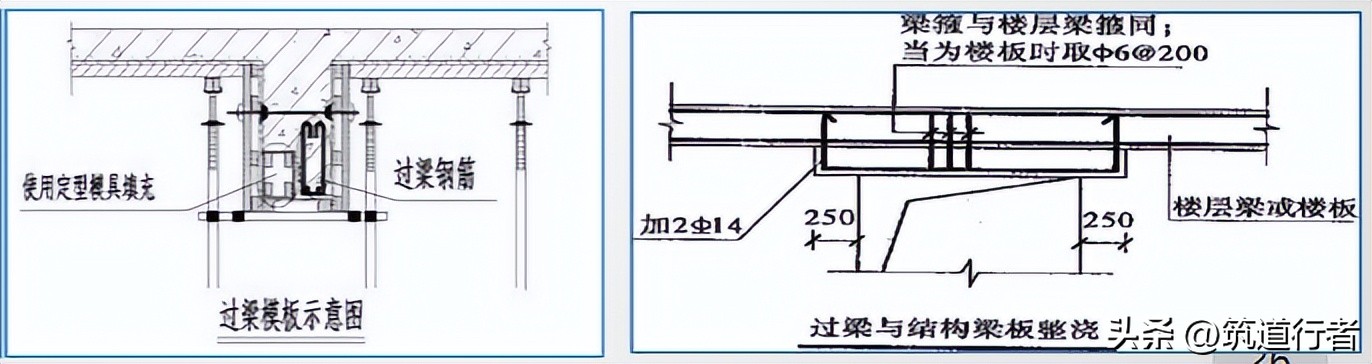

当过梁跟主梁底相距超过300毫米之上的时候, 就能够去设置预制或者现浇的过梁。如果门窗洞口顶标高和圈梁、框架梁底标高之间的差距不超过300毫米的情况, 过梁是应当跟框架梁一块进行现浇的, 并且两端超出洞口最少250毫米。当结构墙柱边门垛少于150毫米得时候, 是应该和结构墙柱一同浇筑的。屋面套管在预埋以前要进行深化碰撞试验, 对通气管位置予以优化, 避开烟帽、排水沟等部位。

混凝土浇筑全流程精细化管理,从准备到养护一步到位

混凝土浇筑全流程精细化管理,从准备到养护一步到位

施工时, 你碰到过的, 混凝土浇筑方面, 最令人烦恼的问题, 是什么呢? 欢迎于评论区进行分享, 点赞并收藏此文, 以使更多同行能够看到这些实用经验。
