混凝土浇筑过程控制:旁站、振捣、刮平三步保质量
旁站记录与坍落度检测

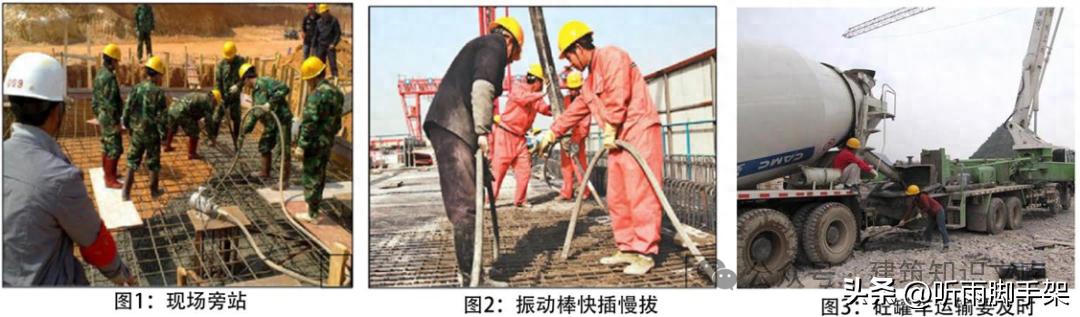

浇筑的现场, 必定得有人全程目不转睛地盯着, 去做好详尽细致的旁站记录。这可不单单只是走走形式而已, 更是为了能够追溯相关责任。管理人员需要每时每刻密切留意混凝土的状态, 以此来保证每一方料都是符合规定的。

每一辆车的混凝土, 都需要去做坍落度的检测, 这可是判断工作性时的关键指标。检测所获得的数据, 要如实进行记录, 一旦察觉到问题, 就要马上展开整改, 绝对不可以让不合格的混凝土进入到泵管或者料斗当中。

振捣工艺与输送协调

当运用插入式振捣器之际, 需秉持快插慢拔这种规则准则, 插点得均匀地那般排列开来, 逐个的点去实施移动, 依照顺序予以开展进行, 严格禁止遗漏掉任何的位置部位, 唯有达成均匀地进行振捣, 方可确保实现内部密实。

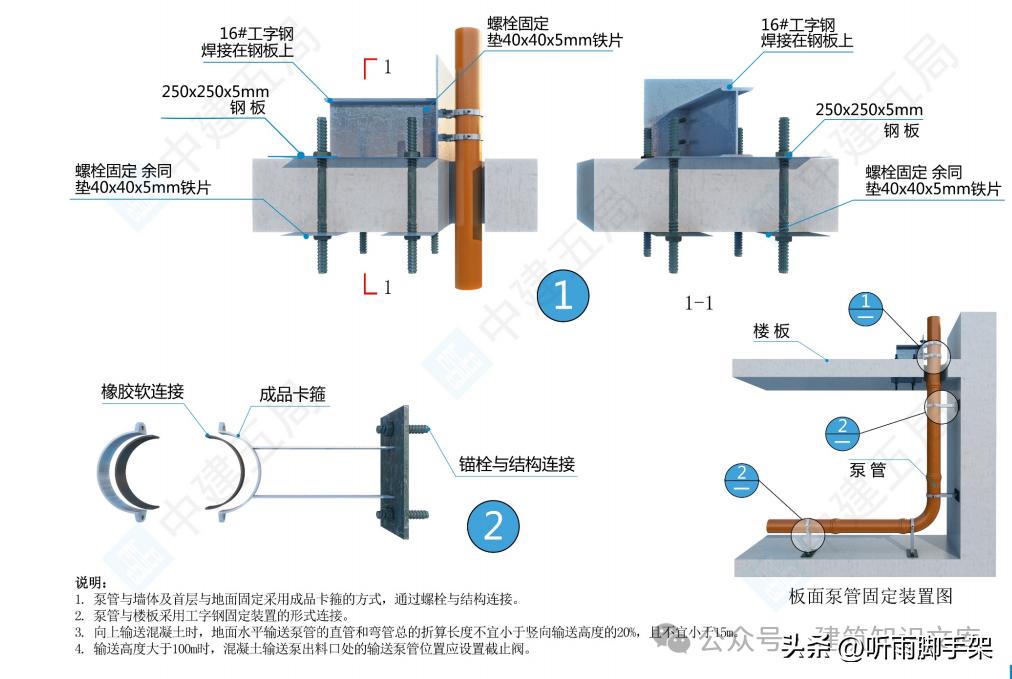

运输的阶段务必得及时, 跟搅拌站维持信息的通畅。输出既不能过度集中也不可以滞后了, 防止混凝土于进入模具时越过了初始凝结的时间。节拍掌控妥当了, 结构的质量才会拥有保障。

浇筑厚度与表面平整度

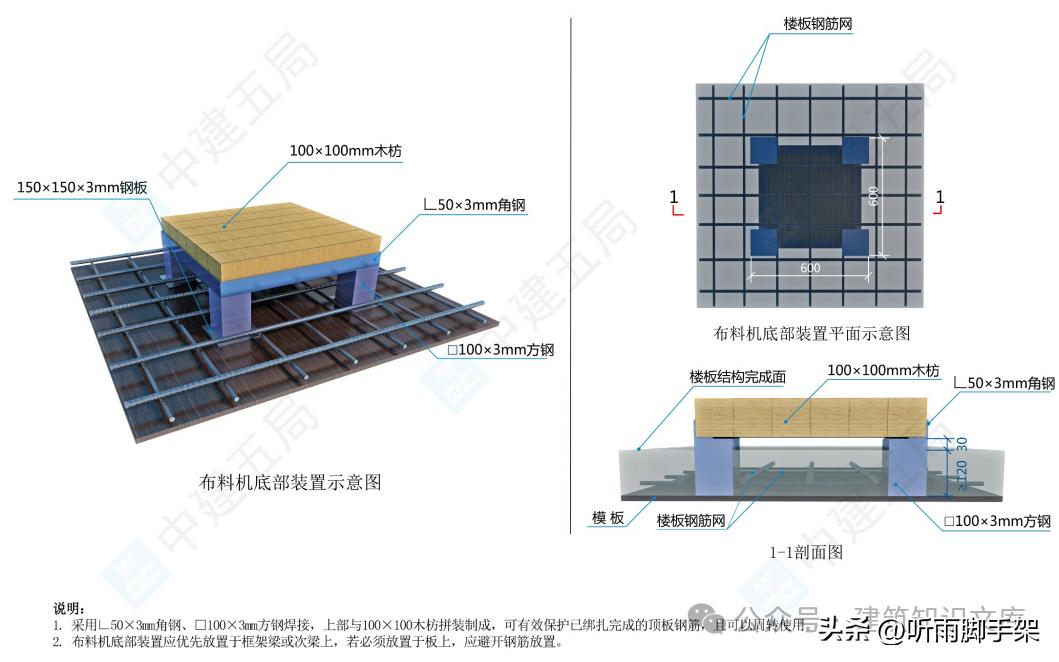

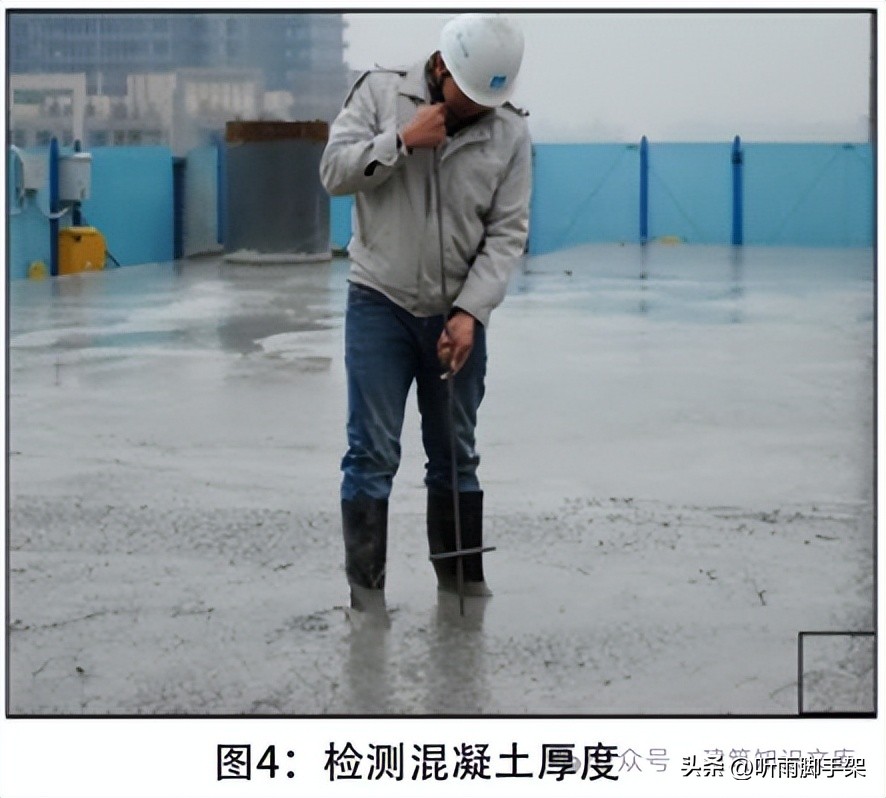

相关管理人员务必要赶紧及时地去检查浇筑的厚度情况, 过高了不行, 过低了也是不行的。要是过厚了兴许会致使振捣没办法达到不实的效果, 要是过薄又会对结构强度造成影响。得依照标高控制线, 随时去调整布料的位置, 以此来保证厚度能够均衡均匀有一致性。

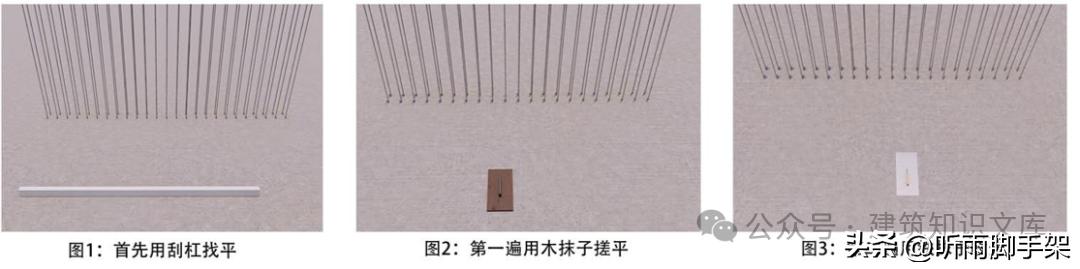

初平之时, 需借助铁锹以及托板, 而后运用2.5米的铝合金刮杠来进行刮平操作, 此步骤能够确保混凝土表面具备基本的平整度, 如此一来, 后续收光方可顺利开展, 进而避免出现明显的波浪纹或者凹陷情况。
二次压光与养护保湿
等表面收好了水之后, 再去开展二次压光, 使出力得均匀。其目的在于将表面压实,把气泡以及砂眼这类缺陷给清除掉, 用以提升表层的密实程度与耐磨性能。这可是防止早期出现开裂情况的关键一步骤呀!

收光过程完成之后, 一定要即刻去覆盖塑料薄膜, 用于养护的方法得合适恰当。进行洒水养护的时间不能小于14天, 要是添加了缓凝剂或者有抗渗方面的要求, 那么时间就不能少于21天, 以此来避免水分过快地蒸发掉。

后浇带与试块留置规范

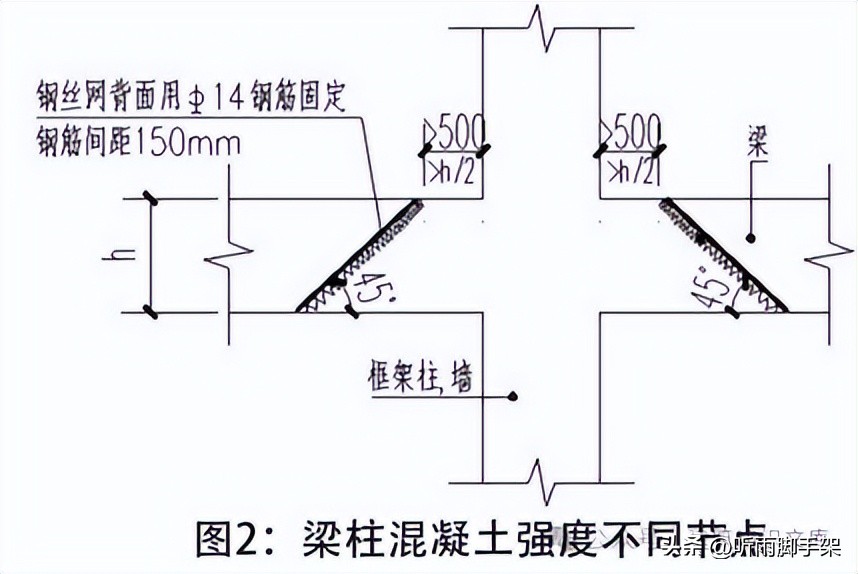

在低强度等级构件里头的分隔具体位置, 距离高强度构件的边缘不小于500毫米以及h/2 , 钢丝网的背面需要利用钢筋稳固保证施工缝处理得严密, 避免出现漏浆情况。

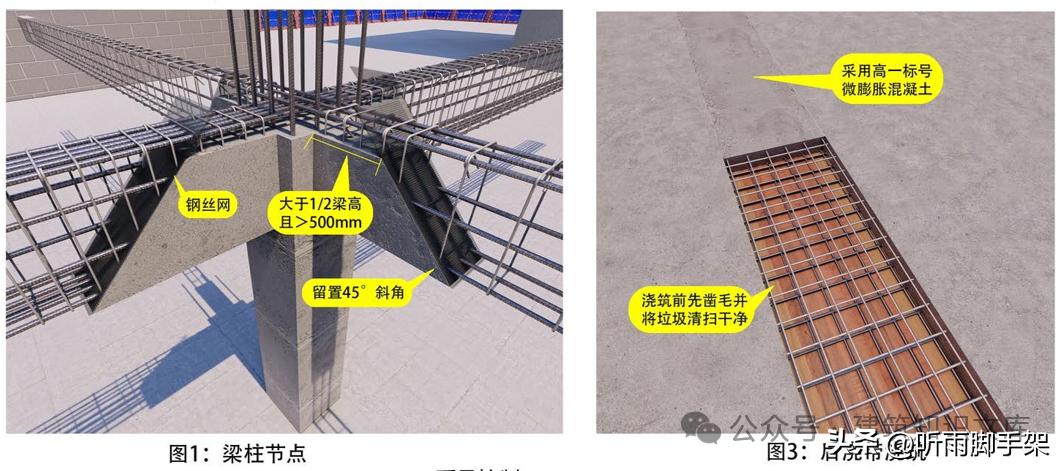

起始阶段先进行高标号混凝土的浇筑操作, 其高度范围是从墙柱一直到板底标高处。而后浇带的浇筑时间规定为在主体结构封顶之后的28天, 所采用的是高一标号的微膨胀混凝土类型。针对留置试块这一行为, 需要单独开展实施, 其具体采用的方法与主体结构的方法保持一致。
取样标准与抗渗要求

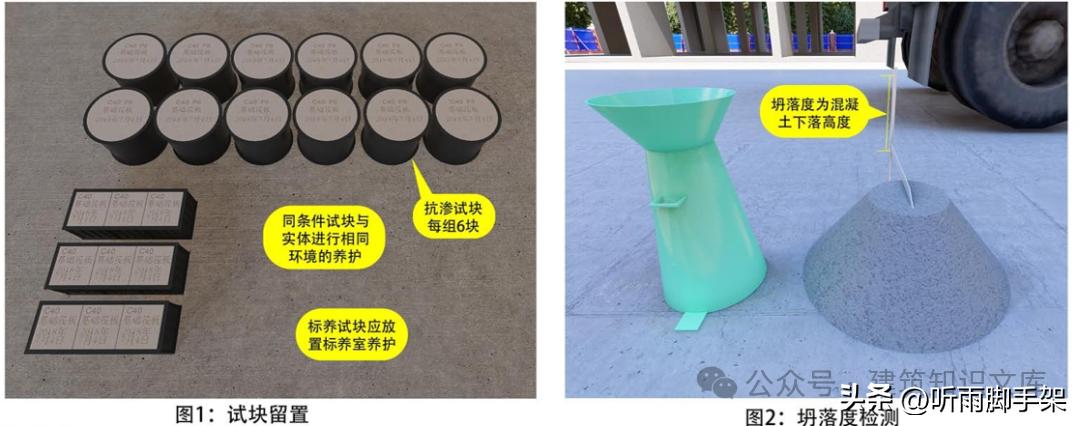

每进行一百盘的拌制, 并且其数量不超过一百立方米的情况下, 取样次数不能少于一次。每一个工作班, 若是同一配合比所拥有的搅拌盘数不足一百盘时, 取样同样是不得少于一次。每处在一个楼层, 针对同一配合比来说, 同样至少要进行一次取样。
具有防水需求的地下室需留置抗渗试块, 当进行连续浇筑且浇筑量在500立方米以下时, 应该留置两组总共12块, 其中一组进行标准养护, 另一组进行同条件养护, 以此来全面评估抗渗性能。

实测实量与成品保护

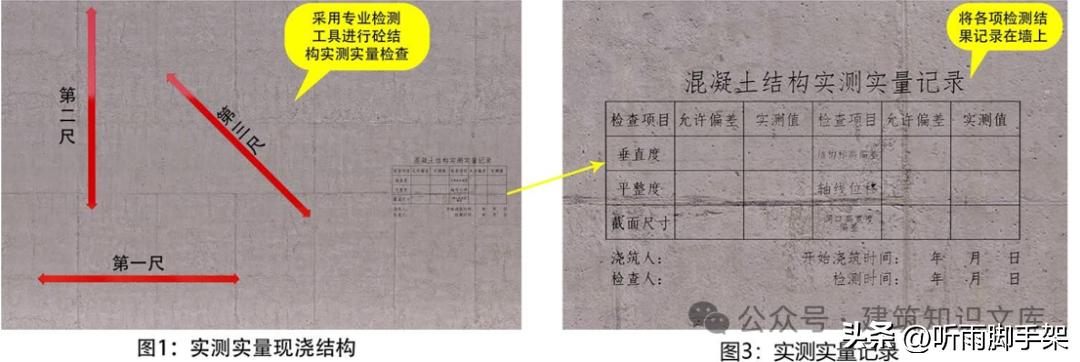

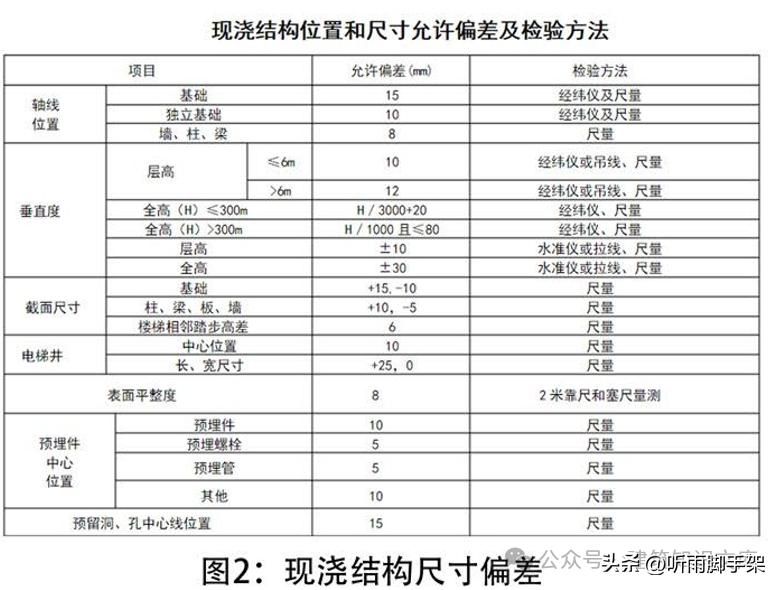

质检人员需运用国标工具针对结构展开实测实量, 验收合格之后, 实测数据要制成表格并公示在墙体之上, 唯有数据公开透明, 才可开展下道工序或者进行工作移交。

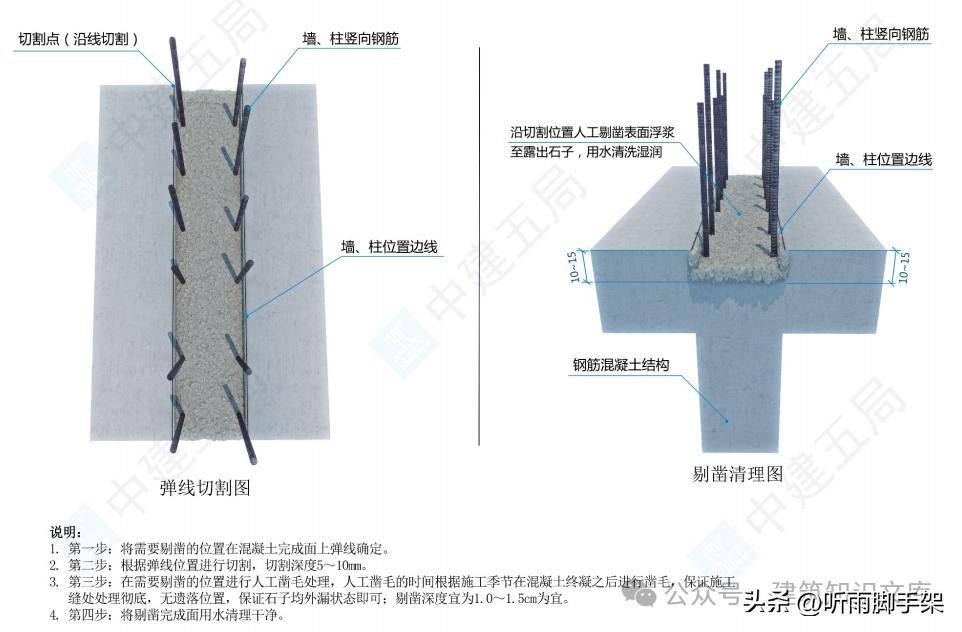

拆卸模板之后, 马上使用废旧的模板去保护墙体柱子的角部。顶尖的板子肯定要达到规定的强度才能够让人上去堆放材料。运送材料的时候要防止去碰撞梁体板子柱子, 防止出现缺少棱条掉落角块的情况。必要的剔除凿损行动也需要等待强度达到标准之后再开展。
常见缺陷原因与预防

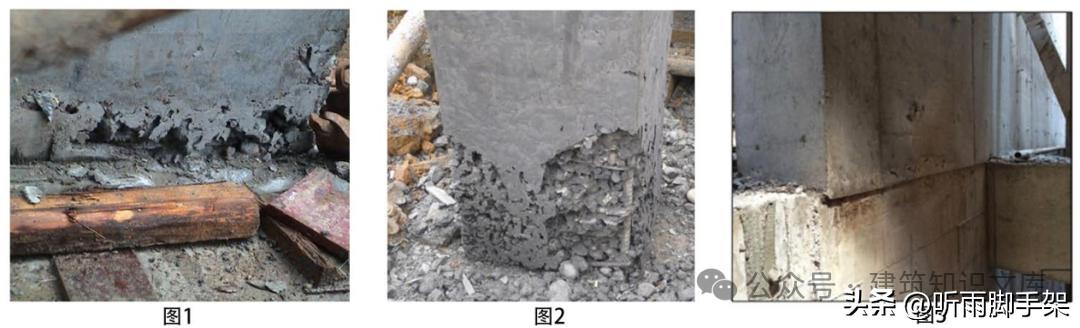

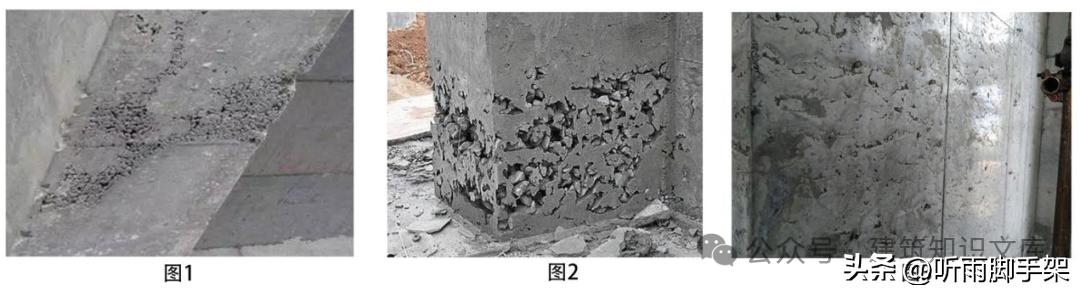

石子大、振捣不实或者漏振, 这些情况容易引发蜂窝现象。预防此现象的措施为, 选用恰当的振动器, 按照规定进行移动, 接缝的地方要振捣得密实。模板拼接处的浮浆是需要清理的, 要是接缝超过2mm, 那就需要进行填封。

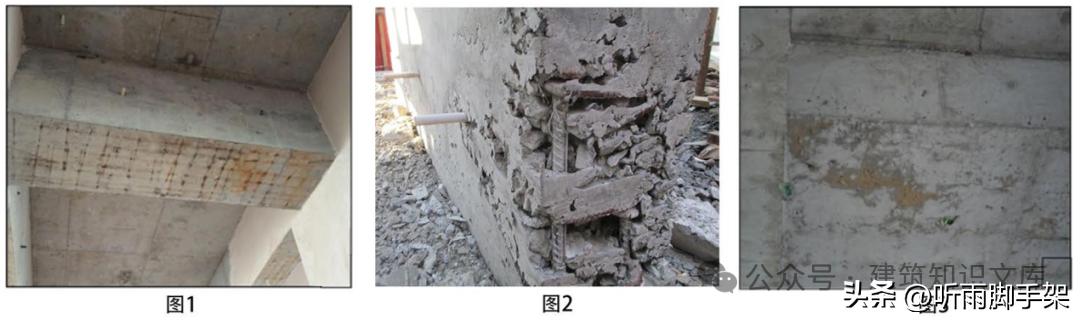

麻面是由于模板不光滑, 或者没有湿润, 还漏涂了脱模剂导致的。预防这种情况要保证模板是平整的, 安装之前要清理浮浆, 要满涂脱模剂, 并且浇水使其湿润。漏筋是因为垫块不够, 或者振捣不实在造成的, 需要保护好钢筋。

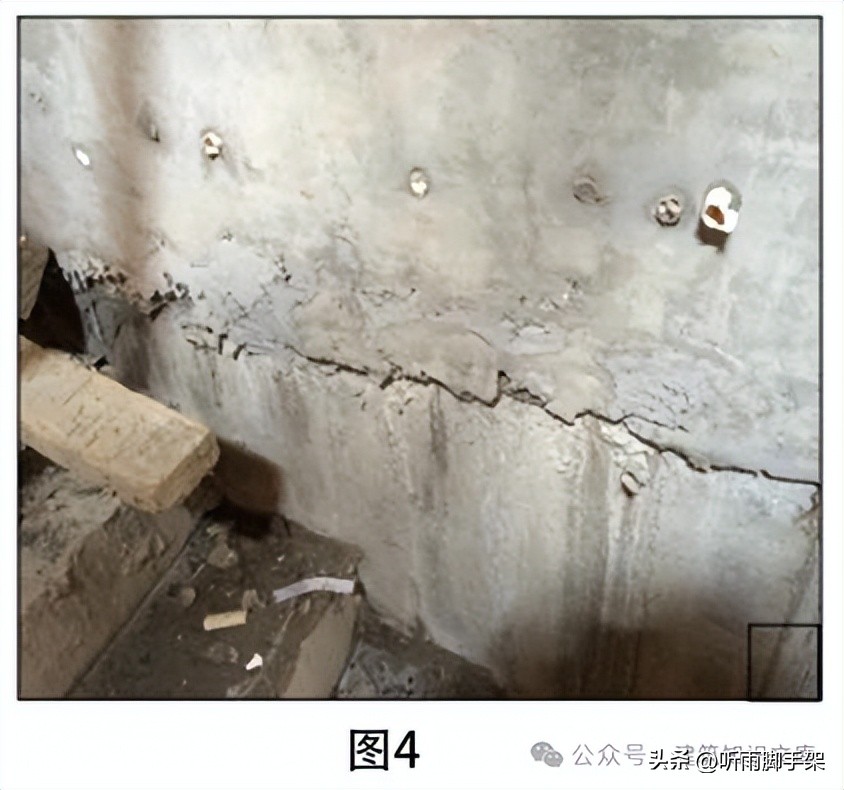

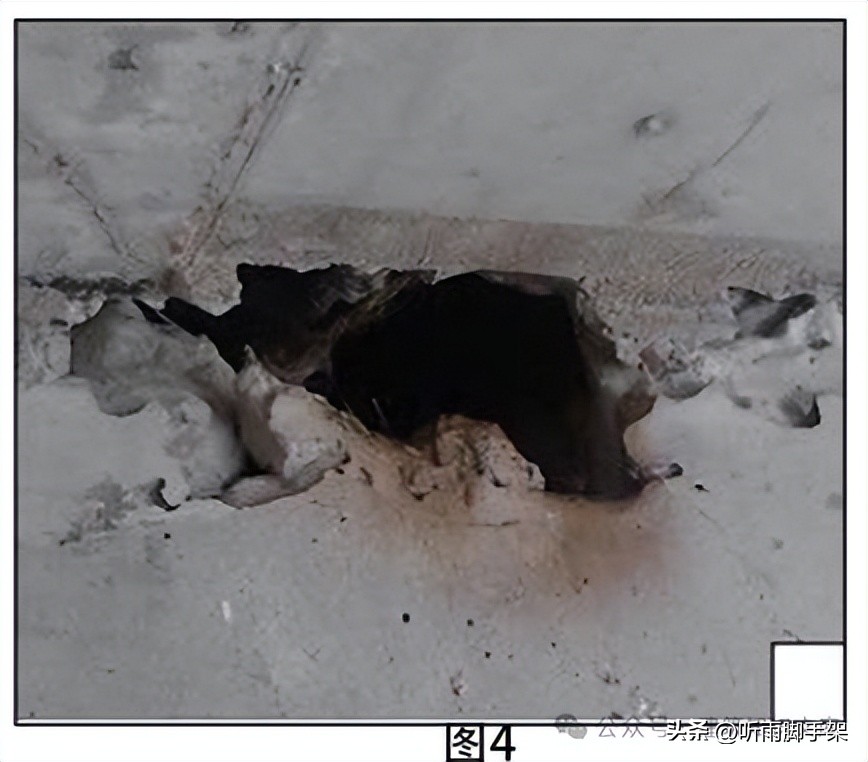

夹渣是因为施工缝清理得不洁净, 尤其是在梁底墙脚的位置。孔洞是因为振捣不够充分或者节点处钢筋太密集。烂根是因为模板的缝隙大导致漏浆或者出现离析的情况。错台是因为上下层的接缝处理不合适或者加固不牢固。
