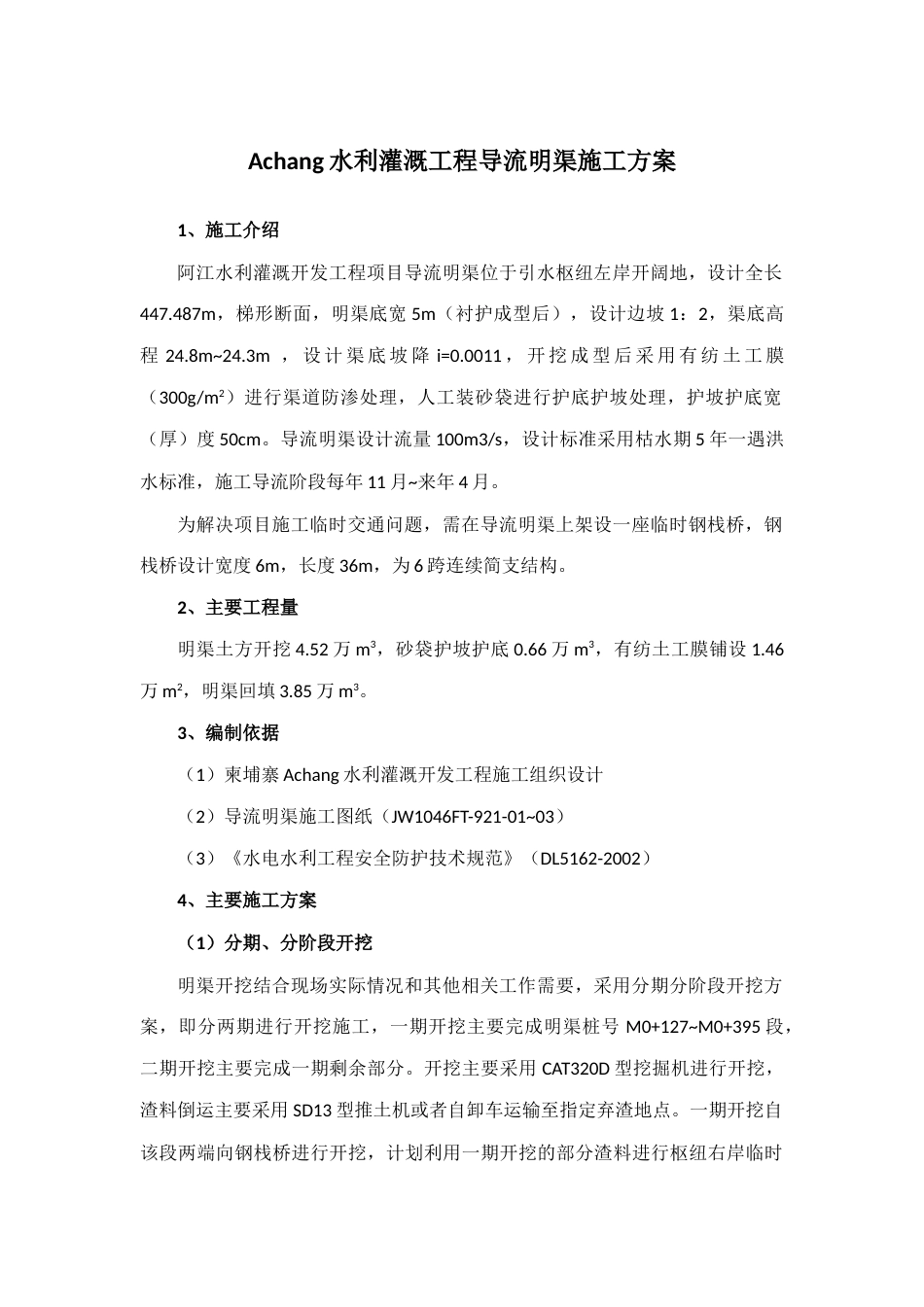

Achang 水利灌溉工程导流明渠施工方案1、施工介绍阿江水利灌溉开发工程项目导流明渠位于引水枢纽左岸开阔地,设计全长447.487m,梯形断面,明渠底宽 5m(衬护成型后),设计边坡 1:2,渠底高程 24.8m~24.3m , 设 计 渠 底 坡 降 i=0.0011 , 开 挖 成 型 后 采 用 有 纺 土 工 膜(300g/m2)进行渠道防渗处理,人工装砂袋进行护底护坡处理,护坡护底宽(厚)度 50cm。导流明渠设计流量 100m3/s,设计标准采用枯水期 5 年一遇洪水标准,施工导流阶段每年 11 月~来年 4 月。为解决项目施工临时交通问题,需在导流明渠上架设一座临时钢栈桥,钢栈桥设计宽度 6m,长度 36m,为 6 跨连续简支结构。2、主要工程量明渠土方开挖 4.52 万 m3,砂袋护坡护底 0.66 万 m3,有纺土工膜铺设 1.46万 m2,明渠回填 3.85 万 m3。3、编制依据(1)柬埔寨 Achang 水利灌溉开发工程施工组织设计(2)导流明渠施工图纸(JW1046FT-921-01~03)(3)《水电水利工程安全防护技术规范》(DL5162-2002)4、主要施工方案(1)分期、分阶段开挖明渠开挖结合现场实际情况和其他相关工作需要,采用分期分阶段开挖方案,即分两期进行开挖施工,一期开挖主要完成明渠桩号 M0+127~M0+395 段,二期开挖主要完成一期剩余部分。开挖主要采用 CAT320D 型挖掘机进行开挖,渣料倒运主要采用 SD13 型推土机或者自卸车运输至指定弃渣地点。一期开挖自该段两端向钢栈桥进行开挖,计划利用一期开挖的部分渣料进行枢纽右岸临时施工道路填筑,填筑高度 50cm ;二期开挖待该地区雨季末时开始进行开挖,开挖渣料采用自卸车运输至上下游围堰,用于围堰填筑。(2)开挖渣料堆放开挖渣料堆放采用集中、就近堆放方案,除用于填筑枢纽右岸临时道路和围堰填筑的渣料以外。渣料堆放场地选择在明渠右岸,距离明渠右岸开挖边线6m,规划占地面积 3600m2,长度 300m(顺水流向),宽度 12m,渣料堆高6m,渣料边坡不小于 1:1.5,施工时应做好弃渣堆放策划,宜分两层堆放,层高 3m。弃渣区应安排专门人员负责,主要负责渣场卸料指挥、场地平整、道路维护等,以防止不安全事故发生。枢纽右岸临时道路和明渠表层腐植土堆放在渣场底部,用于明渠回填后表层复耕或恢复植被。(3)防渗与衬护方案明渠防渗施工和衬护施工同步进行,其具体的工艺流程:明渠保护层开挖测量校核边坡和渠底高程 土工膜铺设与搭接 土工膜铺设质量检查砂袋衬护铺装。土工膜采用横向铺设方案,条带宽度以采购的土工膜出场宽度为准,搭接采用热粘接方案,由供货商提供热粘接机具和粘接工艺,现场严格按照其粘接工艺操作,保证搭接质量。砂袋装渣采用现场边开挖保护层边装袋方案,铺装厚度 0.5m,装好的砂袋先铺装渠底,再铺装渠坡,砂袋铺装可分段进行施工,每段施工应自下游向上游施工,以保证上游砂袋压下游砂袋,技术员必需严格控制渠底砂袋铺装平整度,施工允许最大误差±5cm;渠坡砂袋铺装方向应水平摆放。(4)临时钢栈桥施工方案本工程临时钢栈桥采用柬埔寨西钢大桥和优联小桥项目已建的钢栈桥的施工经验和拆除型钢搭建。桥墩采用 Φ610mm 和 Φ710mm 钢管桩方案,50t 履带吊配合插打,因为根据本地区引水枢纽地址勘探结果,岩层较深,所以利用摩擦桩原理在开始施工前作项目的工艺性试验,即将第一根钢管桩作为试验桩,以确定其插打深度,试验桩在开始施工前,要求在管身上每 1m 做一明显标记,以便于插打施工记录插打速率,为工艺试验提供更为准确的施工参数。渠中心线上的钢管桩在确定深度的基础上加深 3~5m。钢栈桥横梁采用双拼 45a 型工字钢,纵梁采用 35a 型工字钢,纵梁间距0.9m,现场可根据施工车辆轮距将相应部位的工字钢间距局部调整,以适应车辆轮胎通过桥面时正好压在 35a 工字钢。桥面采用 20a 型槽钢铺设,铺设间距5cm,槽钢须与纵梁焊接,以保证其完整性。桥面扶手栏杆采用建筑钢架管和 12mm 钢筋制作,栏杆高度 1.2m,栏杆立柱采用钢架管,立柱间距 3m,立柱统一与桥面槽钢焊接牢靠,如遇特殊情况,可将立柱位置做适当调整保证与槽钢焊接;横杆采用钢架管,底...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水利灌溉工程导流明渠开挖施工方案(内容完整).docx

确认删除?
回到顶部
关注微信
  • 签字123
