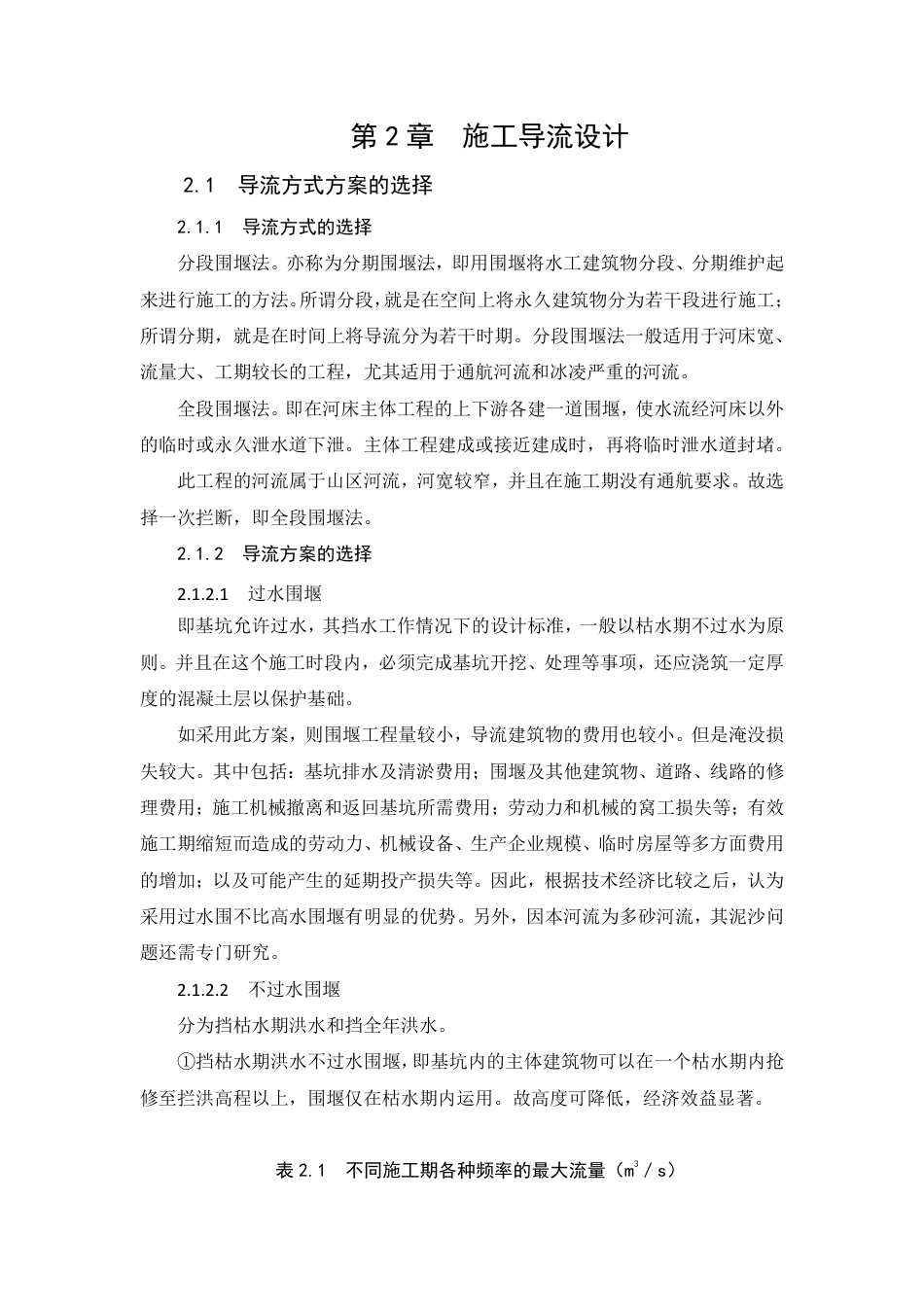

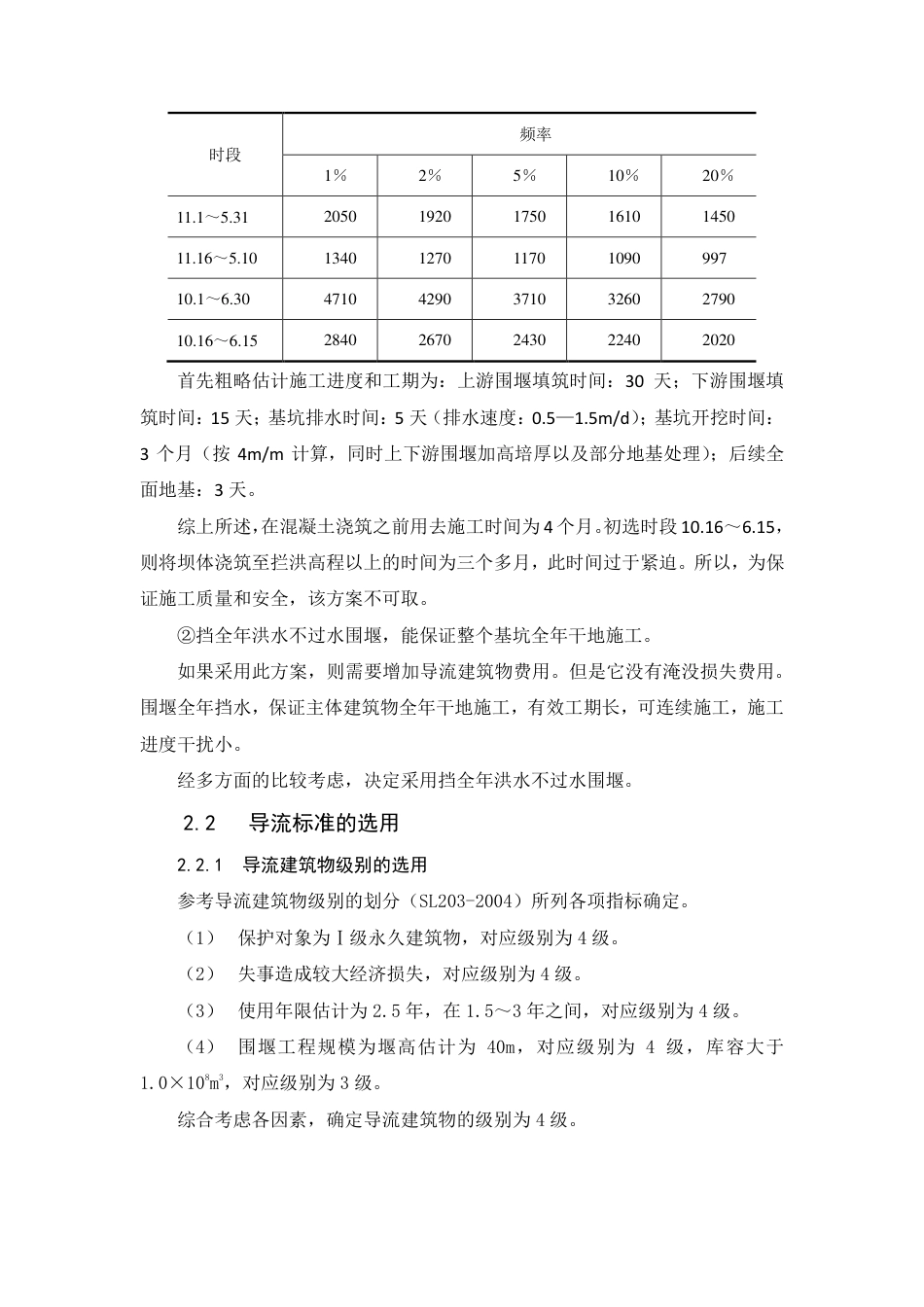

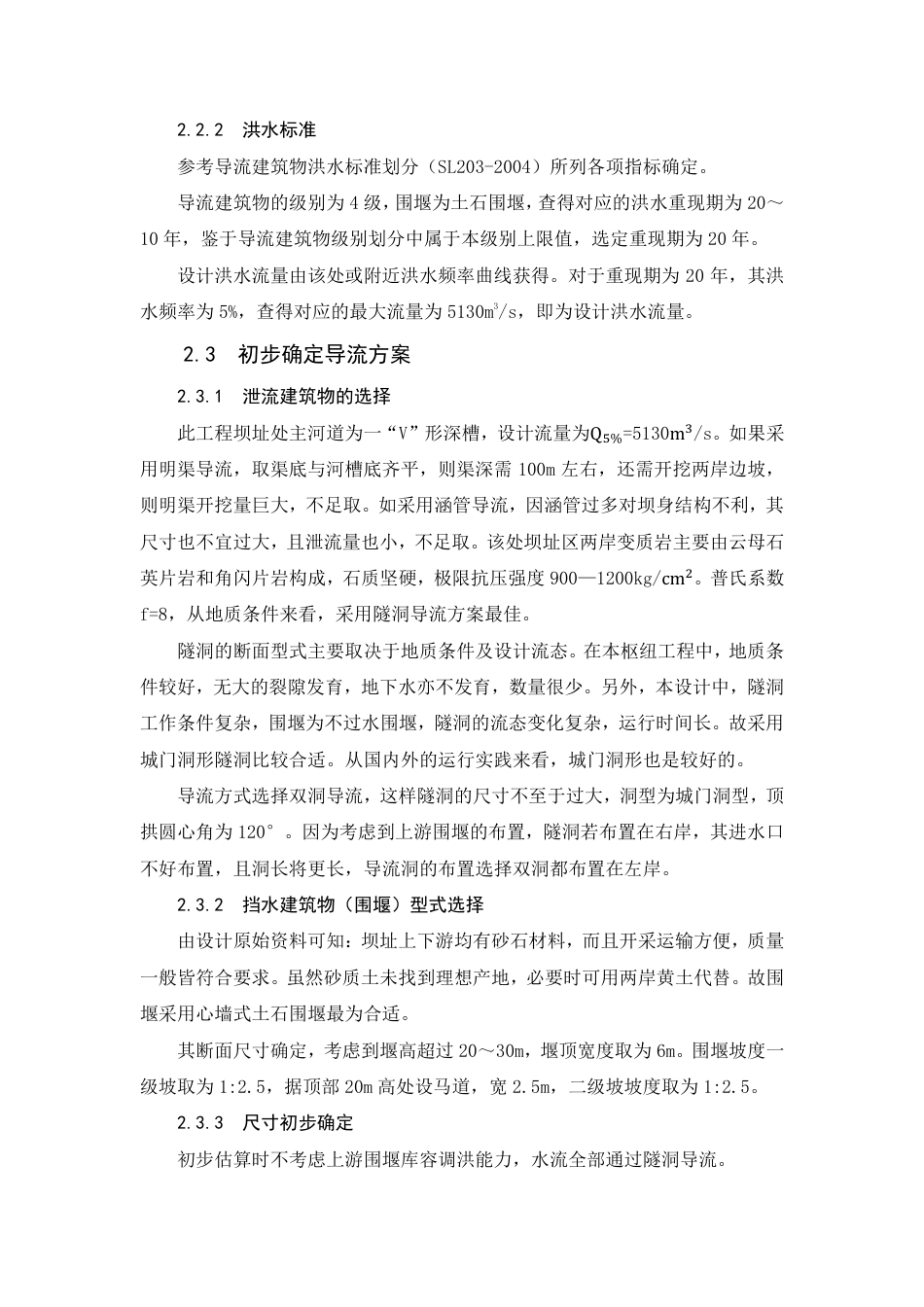

第 2 章 施工导流设计 2.1 导流方式方案的选择 2.1.1 导流方式的选择 分段围堰法。亦称为分期围堰法,即用围堰将水工建筑物分段、分期维护起来进行施工的方法。所谓分段,就是在空间上将永久建筑物分为若干段进行施工;所谓分期,就是在时间上将导流分为若干时期。分段围堰法一般适用于河床宽、流量大、工期较长的工程,尤其适用于通航河流和冰凌严重的河流。 全段围堰法。即在河床主体工程的上下游各建一道围堰,使水流经河床以外的临时或永久泄水道下泄。主体工程建成或接近建成时,再将临时泄水道封堵。 此工程的河流属于山区河流,河宽较窄,并且在施工期没有通航要求。故选择一次拦断,即全段围堰法。 2.1.2 导流方案的选择 2.1.2.1 过水围堰 即基坑允许过水,其挡水工作情况下的设计标准,一般以枯水期不过水为原则。并且在这个施工时段内,必须完成基坑开挖、处理等事项,还应浇筑一定厚度的混凝土层以保护基础。 如采用此方案,则围堰工程量较小,导流建筑物的费用也较小。但是淹没损失较大。其中包括:基坑排水及清淤费用;围堰及其他建筑物、道路、线路的修理费用;施工机械撤离和返回基坑所需费用;劳动力和机械的窝工损失等;有效施工期缩短而造成的劳动力、机械设备、生产企业规模、临时房屋等多方面费用的增加;以及可能产生的延期投产损失等。因此,根据技术经济比较之后,认为采用过水围不比高水围堰有明显的优势。另外,因本河流为多砂河流,其泥沙问题还需专门研究。 2.1.2.2 不过水围堰 分为挡枯水期洪水和挡全年洪水。 ①挡枯水期洪水不过水围堰,即基坑内的主体建筑物可以在一个枯水期内抢修至拦洪高程以上,围堰仅在枯水期内运用。故高度可降低,经济效益显著。 表 2.1 不同施工期各种频率的最大流量(m3/s) 时段 频率 1% 2% 5% 10% 20% 11.1~5.31 2050 1920 1750 1610 1450 11.16~5.10 1340 1270 1170 1090 997 10.1~6.30 4710 4290 3710 3260 2790 10.16~6.15 2840 2670 2430 2240 2020 首先粗略估计施工进度和工期为:上游围堰填筑时间:30 天;下游围堰填筑时间:15 天;基坑排水时间:5 天(排水速度:0.5—1.5m/d);基坑开挖时间:3 个月(按 4m/m 计算,同时上下游围堰加高培厚以及部分地基处理);后续全面地基:3 天。 综上所述,在混凝土浇筑之前用去施工时间为 4 个月。初选时段 10.16~6.15,则将坝体浇筑至拦洪高程以上的时间为三个多月,此时间过于紧迫。所以,为保证施工质量和安全,该方案不可取。 ②挡全年洪水不过水围堰,能保证整个基坑全年干地施工。 如果采用此方案,则需要增加导流建筑物费用。但是它没有淹没损失费用。围堰全年挡水,保证主体建筑物全年干地施工,有效工期长,可连续施工,施工进度干扰小。 经多方面的比较考虑,决定采用挡全年洪水不过水围堰。 2.2 导流标准的选用 2.2.1 导流建筑物级别的选用 参考导流建筑物级别的划分(SL203-2004)所列各项指标确定。 (1) 保护对象为Ⅰ级永久建筑物,对应级别为 4 级。 (2) 失事造成较大经济损失,对应级别为 4 级。 (3) 使用年限估计为 2.5 年,在 1.5~3 年之间,对应级别为 4 级。 (4) 围堰工程规模为堰高估计为 40m,对应级别为 4 级,库容大于1.0×108m3,对应级别为 3 级。 综合考虑各因素,确定导流建筑物的级别为 4 级。 2.2.2 洪水标准 参考导流建筑物洪水标准划分(SL203-2004)所列各项指标确定。 导流建筑物的级别为 4 级,围堰为土石围堰,查得对应的洪水重现期为 20~10 年,鉴于导流建筑物级别划分中属于本级别上限值,选定重现期为 20 年。 设计洪水流量由该处或附近洪水频率曲线获得。对于重现期为 20 年,其洪水频率为 5%,查得对应的最大流量为 5130m3/s,即为设计洪水流量。 2.3 初步确定导流方案 2.3.1 泄流建筑物的选择 此工程坝址处主河道为一“V”形深槽,设计流量为 =5130 /s。如果采用明渠导流,取渠底与河槽底齐平,则渠深需 100m 左右,还需开挖两岸边坡,则明渠开挖量巨大,不足取。如采用涵...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工导流设计方式方案(附计算过程).pdf

确认删除?
回到顶部
关注微信
  • 签字123
