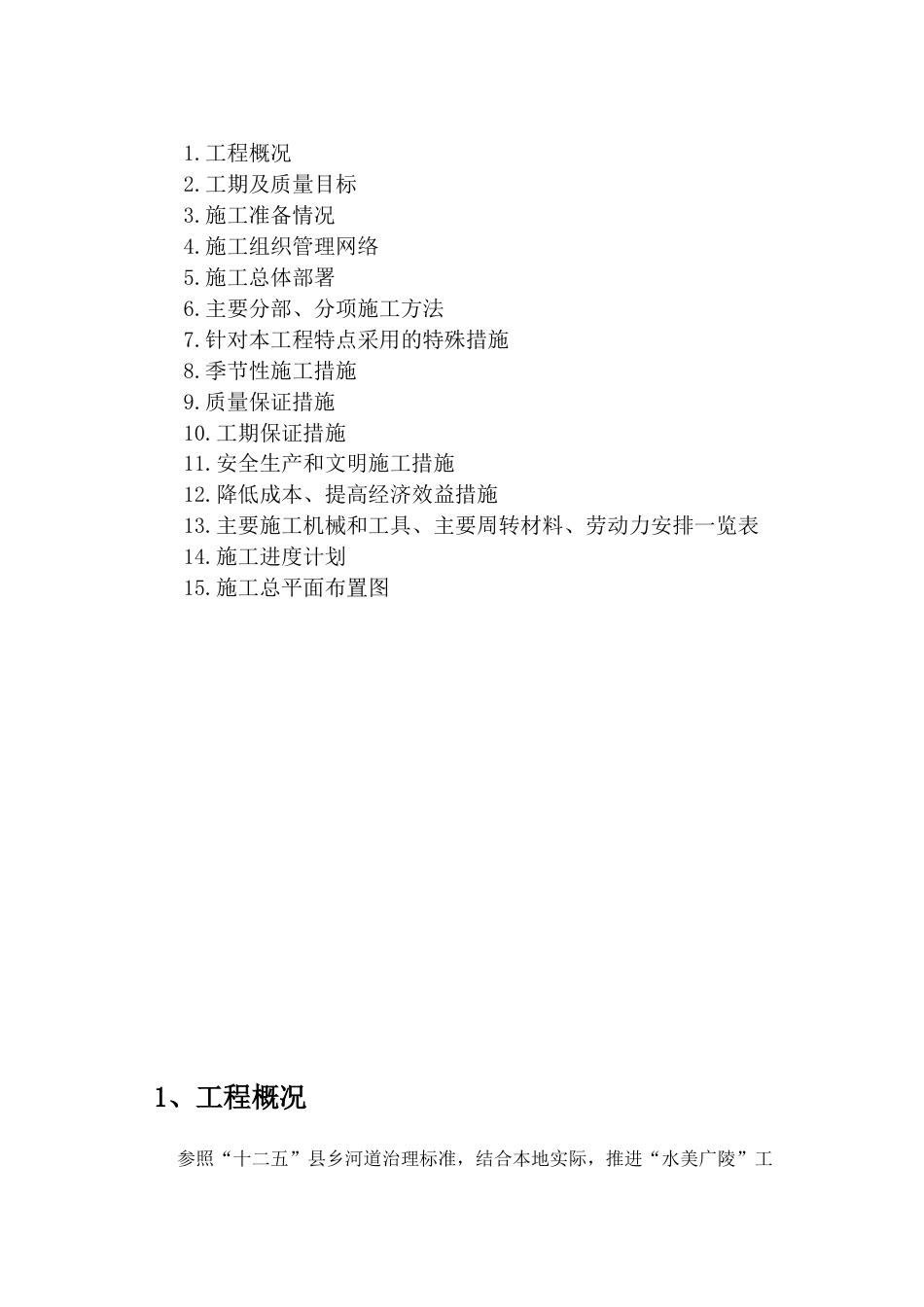

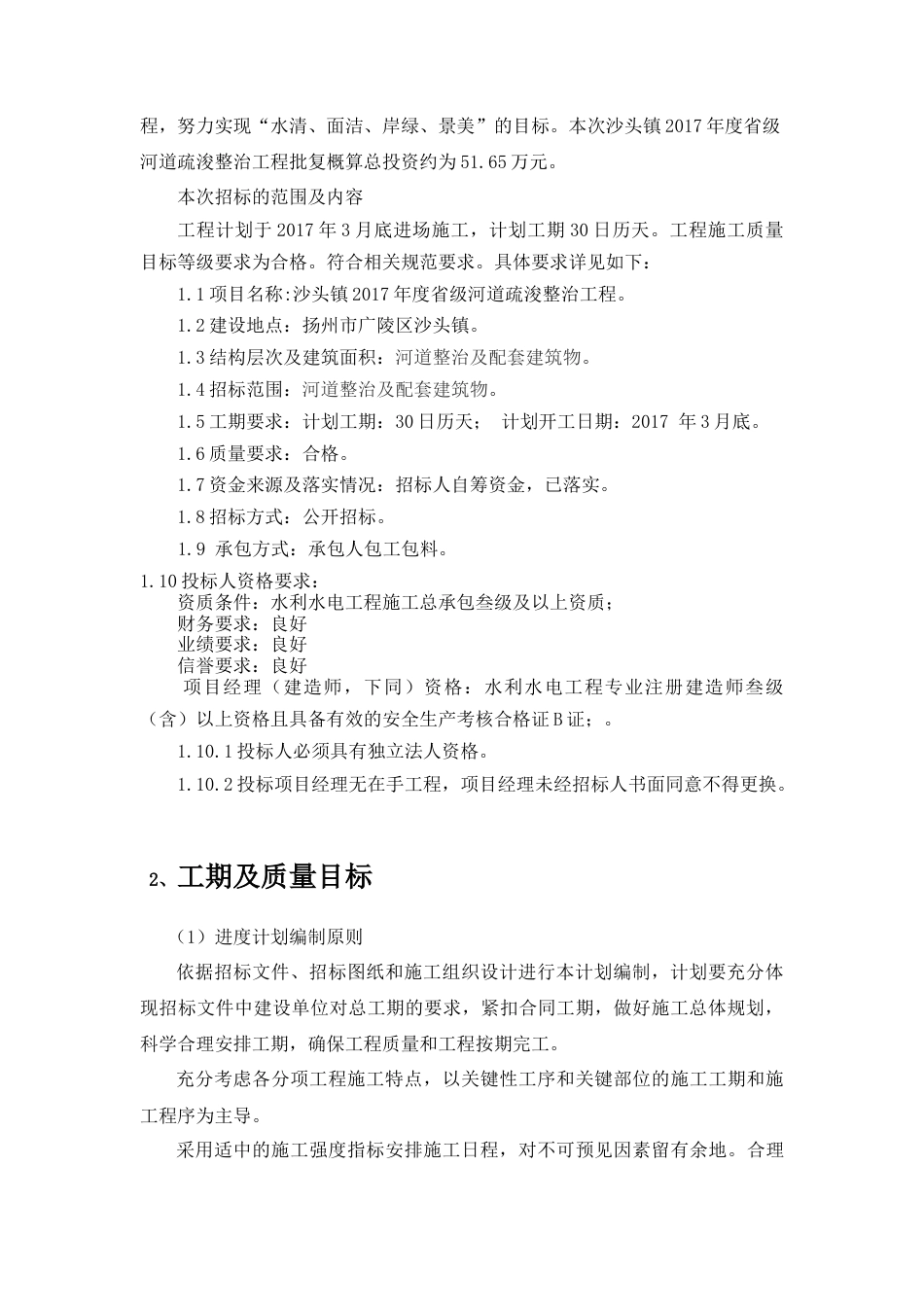

1.工程概况2.工期及质量目标3.施工准备情况4.施工组织管理网络5.施工总体部署6.主要分部、分项施工方法7.针对本工程特点采用的特殊措施8.季节性施工措施9.质量保证措施10.工期保证措施11.安全生产和文明施工措施12.降低成本、提高经济效益措施13.主要施工机械和工具、主要周转材料、劳动力安排一览表14.施工进度计划15.施工总平面布置图1、工程概况参照“十二五”县乡河道治理标准,结合本地实际,推进“水美广陵”工程,努力实现“水清、面洁、岸绿、景美”的目标。本次沙头镇 2017 年度省级河道疏浚整治工程批复概算总投资约为 51.65 万元。本次招标的范围及内容工程计划于 2017 年 3 月底进场施工,计划工期 30 日历天。工程施工质量目标等级要求为合格。符合相关规范要求。具体要求详见如下:1.1 项目名称:沙头镇 2017 年度省级河道疏浚整治工程。1.2 建设地点:扬州市广陵区沙头镇。1.3 结构层次及建筑面积:河道整治及配套建筑物。1.4 招标范围:河道整治及配套建筑物。1.5 工期要求:计划工期:30 日历天; 计划开工日期:2017 年 3 月底。1.6 质量要求:合格。1.7 资金来源及落实情况:招标人自筹资金,已落实。1.8 招标方式:公开招标。1.9 承包方式:承包人包工包料。1.10 投标人资格要求: 资质条件:水利水电工程施工总承包叁级及以上资质; 财务要求:良好 业绩要求:良好 信誉要求:良好 项目经理(建造师,下同)资格:水利水电工程专业注册建造师叁级(含)以上资格且具备有效的安全生产考核合格证 B 证;。1.10.1 投标人必须具有独立法人资格。1.10.2 投标项目经理无在手工程,项目经理未经招标人书面同意不得更换。2、工期及质量目标 (1)进度计划编制原则依据招标文件、招标图纸和施工组织设计进行本计划编制,计划要充分体现招标文件中建设单位对总工期的要求,紧扣合同工期,做好施工总体规划,科学合理安排工期,确保工程质量和工程按期完工。充分考虑各分项工程施工特点,以关键性工序和关键部位的施工工期和施工程序为主导。采用适中的施工强度指标安排施工日程,对不可预见因素留有余地。合理安排施工顺序,精心组织施工,力求达到均衡生产。进度计划编制中要充分考虑各施工部位的相互干扰,合理制定工期,确保施工安全。在业主提供出施工场地后,优先施工对周边企业、单位和城镇产生较大干扰的地段,集中资源和力量尽快完成该段,以减少或缩短对周边的干扰。(2)本工程的控制性工期要求开工日期:2017 年 3 月底;要求完工日期:开工后 30 日历天。计划开工日期:2017 年 3 月 31 日,计划竣工日期:2017 年 4 月 29 日。工程施工质量目标等级要求为合格。3、施工准备情况 沙头镇 2017 年度省级河道疏浚整治工程施工前期准备相关施工人员控制,应针对性的对河道整治工程实际状况,依据河道整治工程的位置以及地势与工程量,合理有效的将施工队伍与专业性技术人员进行安排,科学的组织施工的设计方案以及工程进程规划安排,关键是要求相关施工人员依照工程施工的流程及施工标准展开施工,并对各类施工进程的影响因素施行一定程度分析及采用合理的策略,为河道整治工程有序开展提供完善的准备工作。石料采购工作控制方面应选择符合该河道整治工程施工所需要的石料,便于确保石料质量,为了选择高质量的石料,则需要组织专业性较强的人员进行实际考察,选择质地良好的石料,并且还应经过相关监理总工程师的审核批准,便于确定石料质量之后展开工程施工。4、施工组织管理网络项目经理部组织机构网络图决 策 层项目副经理 项目总工程师 项目经理 本工程质量、安全管理组织机构见图5、施工总体部署1 施工总平面布置1.施工组织一旦中标,我公司将按照投标文件中承诺投入的项目部成员立即着手组建项目经理部,并从本部抽调经验丰富的施工人员参与项目管理,同时,调配精良的施工设备进入工地,按照“先施工后生活,先通后善”的原则,快速进场、快速施工,临建与前期清理工作平行作业,各工序间紧密衔接、环环相扣,不脱节,在天气较好时段做到“人歇工作面不停”。2.布置原则2.1 施工总平面图...
