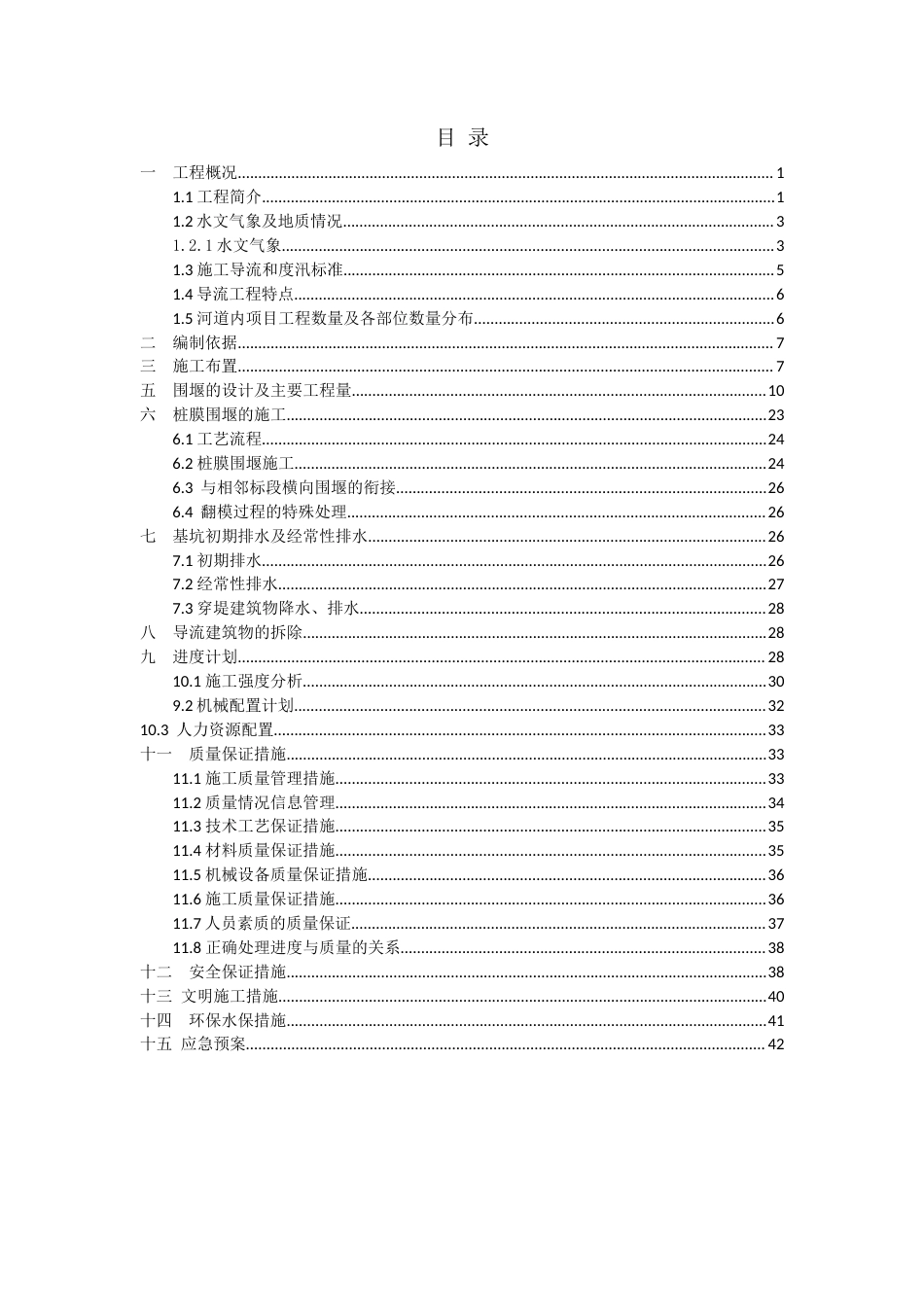

温榆河综合治理工程施工第二标段导流围堰专项方案编制: 审核: 批准: 江苏省水利建设工程有限公司温榆河综合治理 2 标项目经理部2018 年 10 月 20 日 目 录一 工程概况.................................................................................................................................. 11.1 工程简介.............................................................................................................................11.2 水文气象及地质情况.........................................................................................................31.2.1 水文气象........................................................................................................................31.3 施工导流和度汛标准.........................................................................................................51.4 导流工程特点.....................................................................................................................61.5 河道内项目工程数量及各部位数量分布.........................................................................6二 编制依据.................................................................................................................................. 7三 施工布置.................................................................................................................................. 7五 围堰的设计及主要工程量.....................................................................................................10六 桩膜围堰的施工.....................................................................................................................236.1 工艺流程...........................................................................................................................246.2 桩膜围堰施工...................................................................................................................246.3 与相邻标段横向围堰的衔接..........................................................................................266.4 翻模过程的特殊处理......................................................................................................26七 基坑初期排水及经常性排水.................................................................................................267.1 初期排水...........................................................................................................................267.2 经常性排水.......................................................................................................................277.3 穿堤建筑物降水、排水...................................................................................................28八 导流建筑物的拆除.................................................................................................................28九 进度计划................................................................................................................................ 2810.1 施工强度分析.................................................................................................................309.2 机械配置计划...................................................................................................................3210.3 人力资源配置.................................................................................
