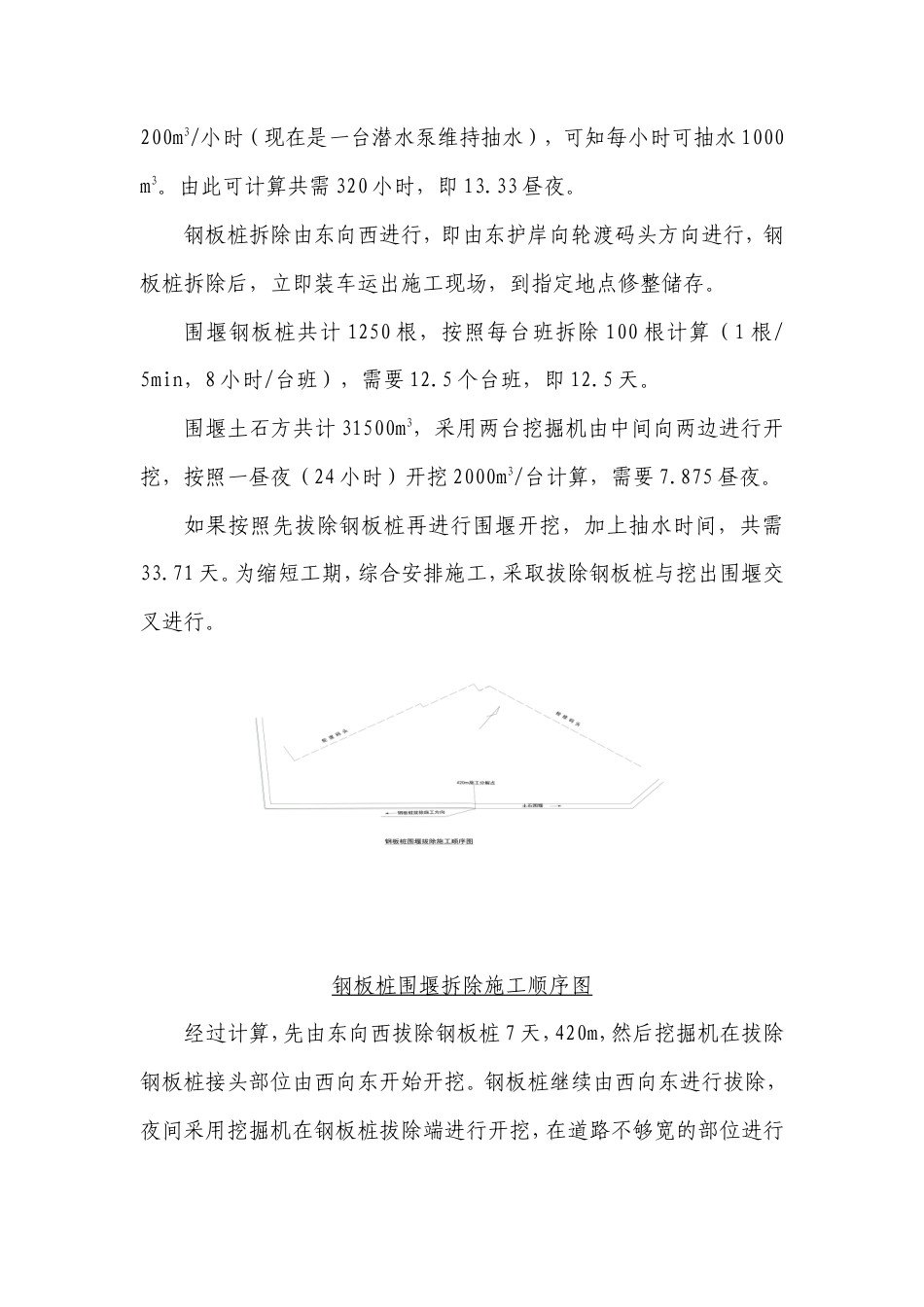

钢板桩拆除方案一、概述烟大铁路轮渡港口工程(港 2 标)施工工艺由水上施工改为陆上施工,采用钢板桩围堰进行止水,计划在检修码头沉箱浇注完成后拆除钢板桩,以便于疏浚工程提早进行,保证整个工程的按期交工。钢板桩围堰长 750m,共计钢板桩 1250 根,围堰土石方 31500m3。见下面断面。二、施工工艺流程围堰内灌水—— 拔除钢板桩—— 挖出围堰三、施工方法1、施工顺序和施工计划首先,进行围堰内灌水,减小内外水位高差,尽量减少在挖出围堰时基槽内的回淤。围堰内面积 80000m2,计划灌水标高+0.00m,围堰内平均估计标高-4.00m,即水深 4m,基坑容水量 320000m3。按照每台潜水泵 200m3/小时,采用 4 台潜水泵同时灌水,加上基坑的平时渗水200m3/小时(现在是一台潜水泵维持抽水),可知每小时可抽水 1000 m3。由此可计算共需 320 小时,即 13.33 昼夜。钢板桩拆除由东向西进行,即由东护岸向轮渡码头方向进行,钢板桩拆除后,立即装车运出施工现场,到指定地点修整储存。围堰钢板桩共计 1250 根,按照每台班拆除 100 根计算(1 根/5min,8 小时/台班),需要 12.5 个台班,即 12.5 天。围堰土石方共计 31500m3,采用两台挖掘机由中间向两边进行开挖,按照一昼夜(24 小时)开挖 2000m3/台计算,需要 7.875 昼夜。如果按照先拔除钢板桩再进行围堰开挖,加上抽水时间,共需33.71 天。为缩短工期,综合安排施工,采取拔除钢板桩与挖出围堰交叉进行。钢板桩围堰拆除施工顺序图经过计算,先由东向西拔除钢板桩 7 天,420m,然后挖掘机在拔除钢板桩接头部位由西向东开始开挖。钢板桩继续由西向东进行拔除,夜间采用挖掘机在钢板桩拔除端进行开挖,在道路不够宽的部位进行临时加宽。最后计算总工期为 30 天。详见:进度计划横道图。2、施工方法2.1 围堰内灌水围堰内抽水水位控制标高+0.00m。采用 4 台潜水泵进行抽水,泵站位置选在现在的泵站位置。抽水连续 24 小时进行,抽水时设专门抽水班组,该班组由电工、起重工和修理工组成,并设立专门抽水记录。在基坑内水位接近要求标高+0.00m 时,要勤看水位,防止水瞒过围堰。2.2 拔除钢板桩钢板桩拆除由东向西进行。采用 100t 履带吊,吊振动锤进行拔除。履带吊一边由东向西推进一边拔出钢板桩,钢板桩拔除后由小型吊机装车,运到指定地点,进行整修储存。2.3 围堰开挖在 420m 位置,采用挖掘机由西向东进行开挖,开挖 24 小时进行,挖掘机配 3 名司机,分 3 班进行施工。土石方装车后,运至指定地点排放。另一侧,白天进行钢板桩拔除施工,夜间进行围堰挖出施工。在吊车等其他位置需拓宽道路的,临时拓宽道路,保证道路的畅通。围堰开挖控制底标高-0.3m,围堰两侧挖掘机尽量伸开机臂,将整个围堰清理干净。钢板桩围堰拆除后,进行栅栏板和基槽内的水深测量,以检测基槽内的回淤情况。四、安全注意事项1、泵站抽水及夜间作业现场要有足够的照明,现场电源要有漏电保护器,电工根据电工安全操作规程检查现场用电。2、车辆在运输土石方时,要进行蒙盖,并到制定地点排放。3、现场施工车辆设专人统一指挥,施工现场禁止外来人员及车辆进入;车辆按规定速度和路线行驶,禁止超速超载,听从现场指挥。4、吊钢板桩起重锁具、吊具,要随时检查,发现问题及时更换或修理。5、每天清理运输道路,防止跌落的散石扎破轮胎或蹦出伤人; 随时平整现场道路,保证车辆运行时的畅通。 6、施工现场设防护栏及警示标语。7、施工现场,要戴好安全帽及其他安全防护用具。8、各班组应严格执行各自的安全操作规程。
