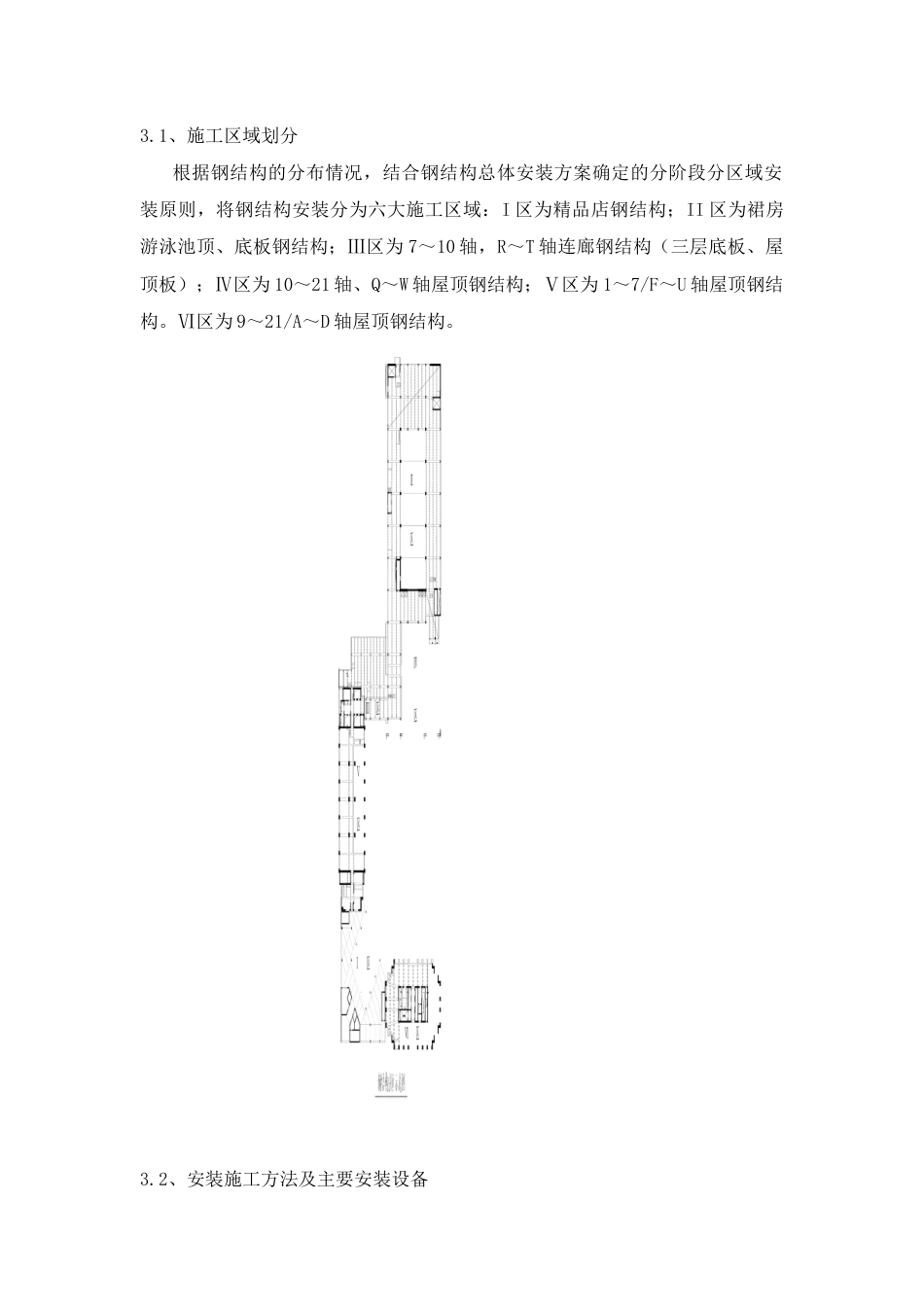

钢结构施工方案1、钢结构工程概述本工程钢结构施工分为五部分:精品店钢结构,裙房游泳池顶、底板钢结构,酒店大堂 7~10 轴,R~T 轴屋顶钢结构(三层底板、屋顶板),办公楼及客房楼 10~22 轴、Q~W 轴屋顶钢结构, 6~21 轴屋顶层等钢结构,钢结构工程总量约为 1600 吨。主要施工内容包括:钢牛腿及预埋螺栓等钢构件的安装、钢(管)柱安装、钢骨混凝土柱内型钢骨架安装,以及支撑体系搭设、吊运系统布设等内容。本工程设计的钢结构体系主要有以下几种形式:H 型柱、箱型柱、L 型柱、圆管柱等形式,钢梁为 H 型构件。其中裙房游泳池底板钢结构有大跨度 H 型梁 4根,跨度为 20.6m,其中规格为 H2610×600×30×60 的梁三根,单根重约39.5t,型号为 H2000×600×30×60 的梁一根,单根重约 21.8t。Q~W 轴屋顶钢结构有截面为 1500×600 的箱型柱(GZ4)3 根,截面为 2650×1650 的 L 型柱(GZ5)一根,高度均为 18.98m,其中 GZ4 单根重约 19.6t,GZ5 单根重约30.8t。材料主要为 Q235C、Q345B 和 Q345C。2、钢结构工程施工准备2.1、项目部相关专业技术人员,在充分熟悉设计图纸的基础上,根据钢构件加工周期,在钢结构施工前两个月左右,项目部组织钢结构设计单位根据原设计图纸进行钢结构二次深化设计和加工,专业技术人员向钢结构(构件)的生产安装单位提出技术配合条件与要求。2.2、钢结构设计与施工单位对钢结构进行二次深化设计,包括钢结构工程总体深化设计、绘制钢结构构件安装节点图等,并经北京市建筑设计研究院审批,并编制钢结构专项施工方案及进度计划安排,至少提前一周上报我项目部。项目部专业技术人员按厂家提供的深化设计与安装工艺方法,编写节点部位的配合施工工艺方法技术交底。2.3、工程部根据土建砼结构施工作业计划,编制钢结构施工进度计划,并安排钢结构厂家分阶段、分部位的构配件进场与钢结构的安装施工,并组织好土建单位与钢结构施工单位的交接工作。3、钢结构施工总体部署3.1、施工区域划分根据钢结构的分布情况,结合钢结构总体安装方案确定的分阶段分区域安装原则,将钢结构安装分为六大施工区域:I 区为精品店钢结构;II 区为裙房游泳池顶、底板钢结构;Ⅲ区为 7~10 轴,R~T 轴连廊钢结构(三层底板、屋顶板);Ⅳ区为 10~21 轴、Q~W 轴屋顶钢结构;Ⅴ区为 1~7/F~U 轴屋顶钢结构。Ⅵ区为 9~21/A~D 轴屋顶钢结构。3.2、安装施工方法及主要安装设备本工程钢结构形式多样,在对现场进行充分的了解和踏勘后,结合构件形式、重量、就位位置,以及现场塔吊的具体布置和起重性能,本工程钢结构采用吊车和塔吊、独臂抱杆等综合吊装方法进行。钢结构现场安装技术路线及方法如下:(1)现场配备 1 台 300t 履带吊进行Ⅳ区 Q 轴的四根箱型柱(GZ4、GZ5)、酒店大堂屋顶钢结构的吊装。(2)采取 50 吨独立抱杆进行 II 区裙房游泳池底板钢结构四根 H 型钢梁、裙房游泳池篷顶梁中的 6 根 GL501 的吊装。(3)I 区精品店钢结构中的 GZ2,GL204,GL307 重量较重,塔吊性能不能满足要求,将 25t 汽车吊驶入精品店,直接吊装就位。其余部分钢柱、钢梁的安装,利用现场总包设置的 4 台塔吊进行吊装。(4)屋顶钢结构及其他部位重量较轻的构件,利用现场总包设置的 4 台塔吊进行吊装。在现场钢结构安装的进度计划安排上需和土建混凝土结构的施工积极协调,尤其是构件的进场时间、塔吊的工作时间等需要同土建单位密切配合。3.3、主要安装设备现场主要安装设备表序号机械设备名称型号规格数量用于施工部位1独臂抱杆50 吨1II 区2300 吨汽车吊CC2000 型1Ⅳ区350 吨汽车吊QY501卸车及部分构件安装425 吨汽车吊QY251卸车及部分构件安装5光学水准仪16电子经纬仪27交直流电焊机48卡环5t109卡环10.7t1010卡环16t1011手动葫芦5t1012千斤顶20t612钢丝绳若干米3.4、 劳动力计划序号工 种劳动力工作内容1起重工6指挥吊装2电焊工6现场焊接3装配工8构件安装就位4测量工2测量、放线、预检5涂装工2脱落油漆涂刷6电工2电器设备接线7辅工10现场安装需要的作业8管理人员10现场施工管理合...
