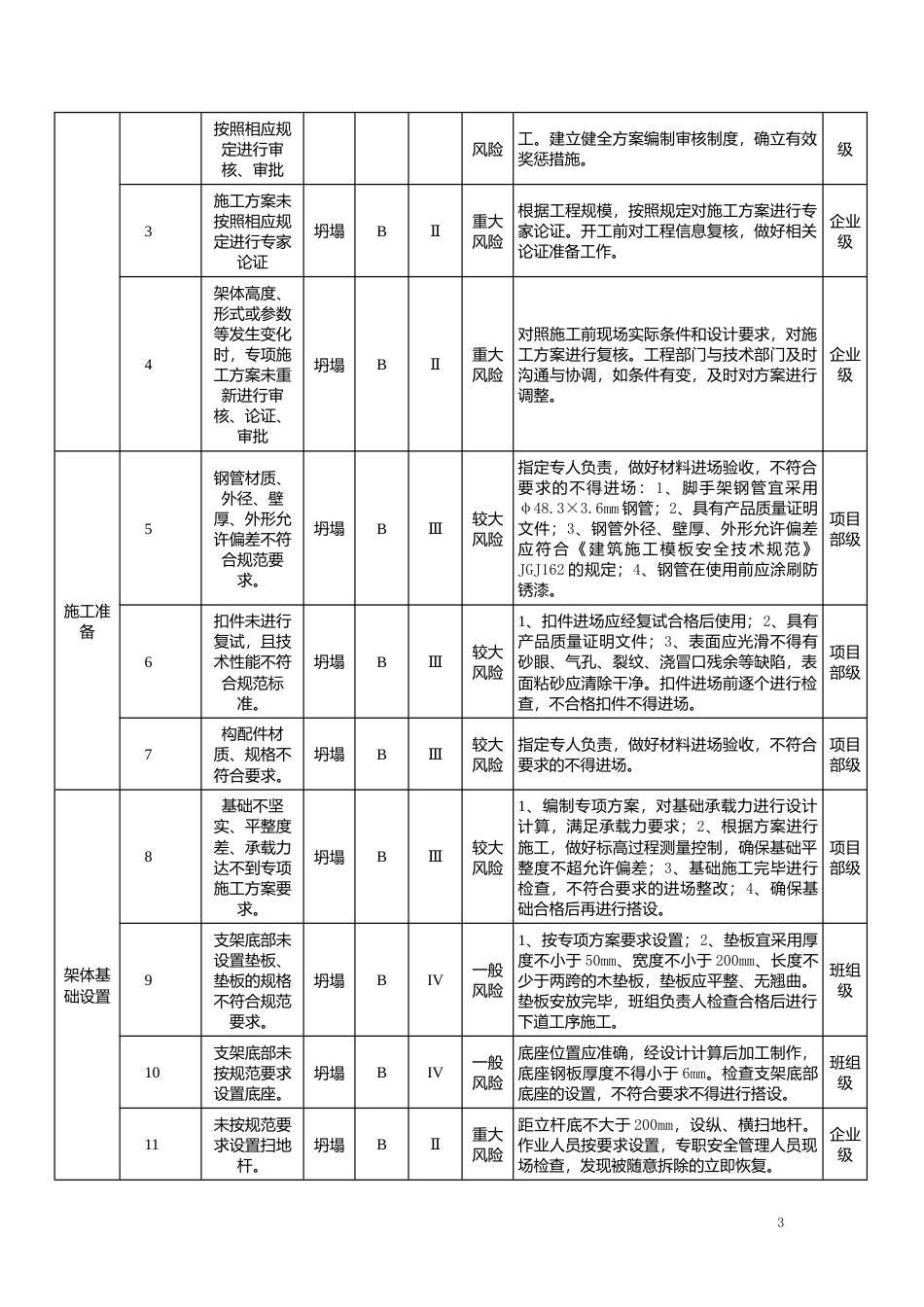

第一章 工程概况一、工程简介项目名称建设单位设计单位监理单位地勘单位工程概况:xxx。综合楼高 11.7 米,地上 2 层,建筑±0.00 相当于 85 高程系统 276.5 米,基础标高为-2.5m~-3m,建筑面积约1556.48m2。厂房楼高 17.75,地上 1 层,建筑±0.00 相当于 85 高程系统 276.5 米,基础标高为-2m,建筑面积约 1885.0m2。二、高支模概况高支模概况:本工程高支模位于综合楼 1/8~A/D 轴 1 层 2 层处。高支模的结构设计概况如下:本工程高支模高度为 3.6m~6m,梁的跨度为 2.4m、3m、6m、6.3m、8.4m,梁截面尺寸为 300*600、350*700、300*700,板厚为120mm;采用满堂红扣件式钢管脚手架支撑系统。1三、施工要求1、 质量目标确保本工程质量满足图纸设计与规范要求,质量标准达到国家施工验收规范验收标准,工程一次验收合格率 100%。2、 安全目标坚持“安全第一,预防为主,综合治理”的安全生产方针,加强施工现场的安全管理,积极创建“安全、和谐”的施工环境,本工程的安全目标为:全过程无安全事故。四、风险辨识及分级模板工程风险评价及分级管控清单A—很可能发生;B—可能,但不经常发生;C—可能性小,完全意外;D—很不可能,可以设想;E—极不可能发生。Ⅰ—灾难,可能发生重特大事故;Ⅱ—严重,可能发生较大事故;Ⅲ—轻度,可能发生一般事故;Ⅳ—轻微,可能发生人员轻伤事故。工作内容编号危险源事故类型事故发生的可能性(L)事故后果严重程度(S)风险等级控制措施管控层级施工方案编审1施工前未编制施工方案或结构设计未经计算坍塌BⅡ重大风险施工方案设置专人编制、专人审核,开工前对方案进行核查。建立健全方案编制审核制度,确立有效奖惩措施。企业级2施工方案未坍塌BⅡ重大开工前对方案进行核查,审查通过后开始施企业2按照相应规定进行审核、审批风险工。建立健全方案编制审核制度,确立有效奖惩措施。级3施工方案未按照相应规定进行专家论证坍塌BⅡ重大风险根据工程规模,按照规定对施工方案进行专家论证。开工前对工程信息复核,做好相关论证准备工作。企业级4架体高度、形式或参数等发生变化时,专项施工方案未重新进行审核、论证、审批坍塌BⅡ重大风险对照施工前现场实际条件和设计要求,对施工方案进行复核。工程部门与技术部门及时沟通与协调,如条件有变,及时对方案进行调整。企业级施工准备5钢管材质、外径、壁厚、外形允许偏差不符合规范要求。坍塌BⅢ较大风险指定专人负责,做好材料进场验收,不符合要求的不得进场:1、脚手架钢管宜采用φ48.3×3.6mm 钢管;2、具有产品质量证明文件;3、钢管外径、壁厚、外形允许偏差应符合《建筑施工模板安全技术规范》JGJ162 的规定;4、钢管在使用前应涂刷防锈漆。项目部级6扣件未进行复试,且技术性能不符合规范标准。坍塌BⅢ较大风险1、扣件进场应经复试合格后使用;2、具有产品质量证明文件;3、表面应光滑不得有砂眼、气孔、裂纹、浇冒口残余等缺陷,表面粘砂应清除干净。扣件进场前逐个进行检查,不合格扣件不得进场。项目部级7构配件材质、规格不符合要求。坍塌BⅢ较大风险指定专人负责,做好材料进场验收,不符合要求的不得进场。项目部级架体基础设置8基础不坚实、平整度差、承载力达不到专项施工方案要求。坍塌BⅢ较大风险1、编制专项方案,对基础承载力进行设计计算,满足承载力要求;2、根据方案进行施工,做好标高过程测量控制,确保基础平整度不超允许偏差;3、基础施工完毕进行检查,不符合要求的进场整改;4、确保基础合格后再进行搭设。项目部级9支架底部未设置垫板、垫板的规格不符合规范要求。坍塌BIV一般风险1、按专项方案要求设置;2、垫板宜采用厚度不小于 50mm、宽度不小于 200mm、长度不少于两跨的木垫板,垫板应平整、无翘曲。垫板安放完毕,班组负责人检查合格后进行下道工序施工。班组级10支架底部未按规范要求设置底座。坍塌BIV一般风险底座位置应准确,经设计计算后加工制作,底座钢板厚度不得小于 6mm。检查支架底部底座的设置,不符合要求不得进行搭设。班组级11未按规范要求设置扫地杆。坍塌BⅡ重大风险距立杆底不大于 200mm,设纵、横...
