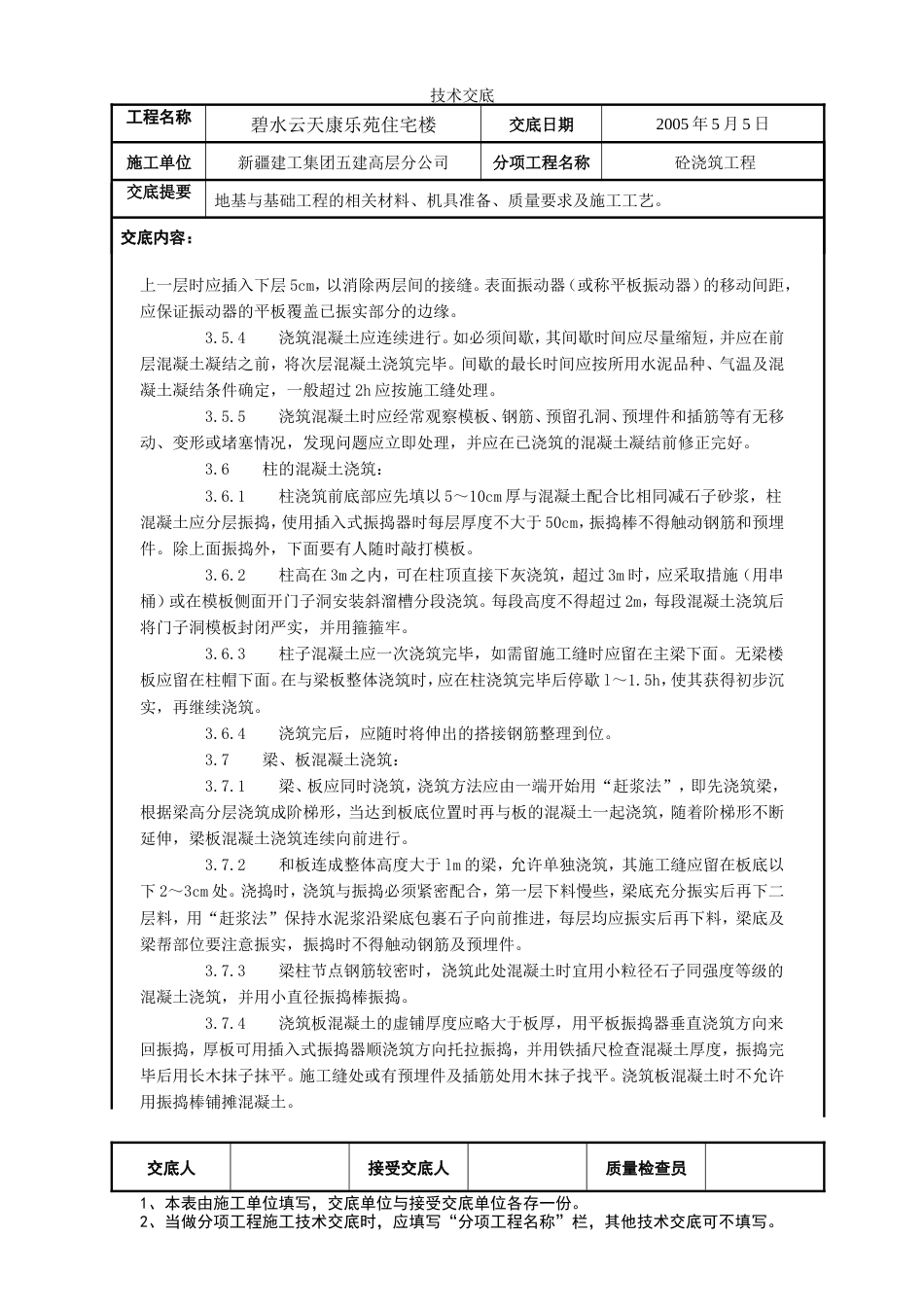

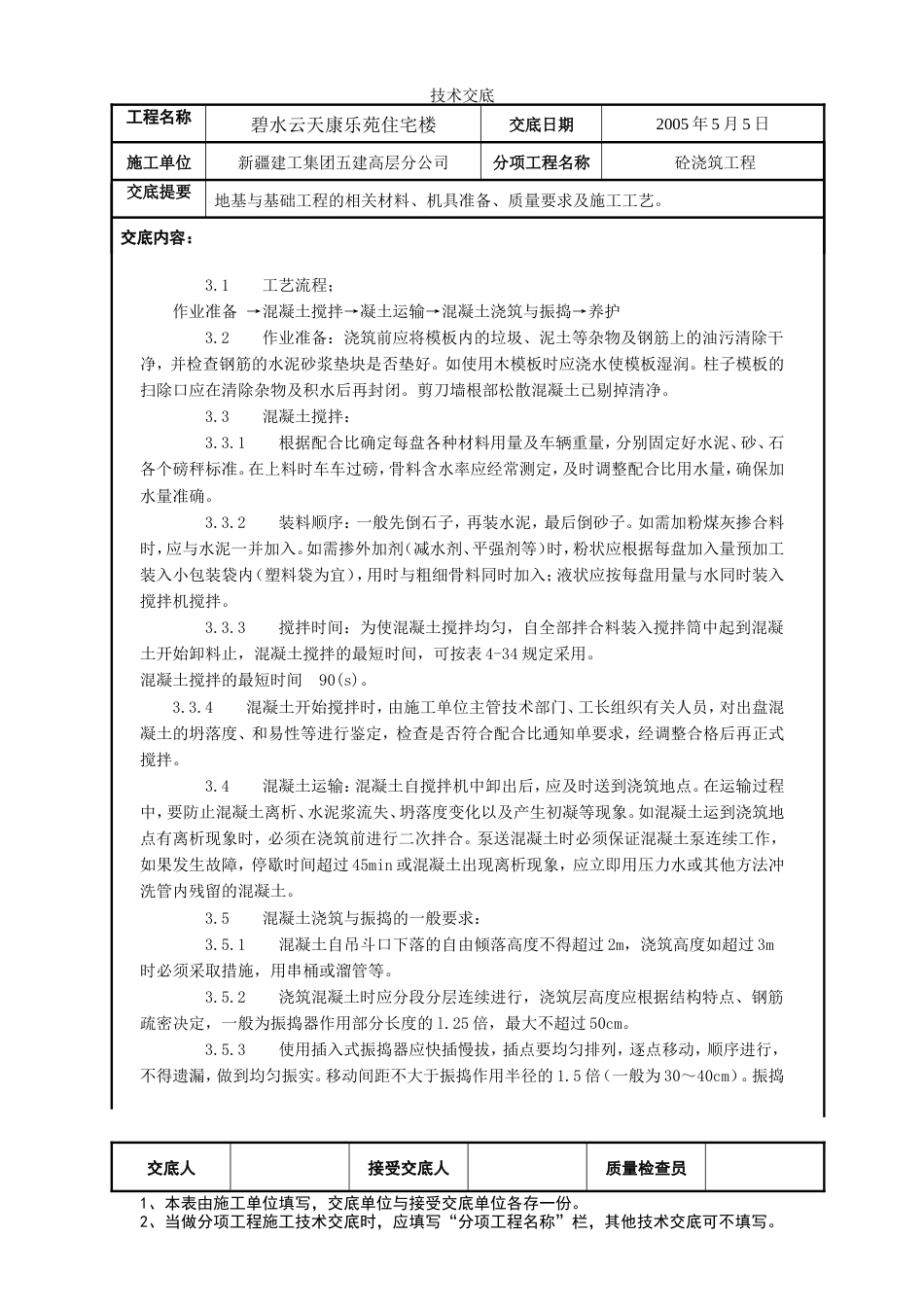

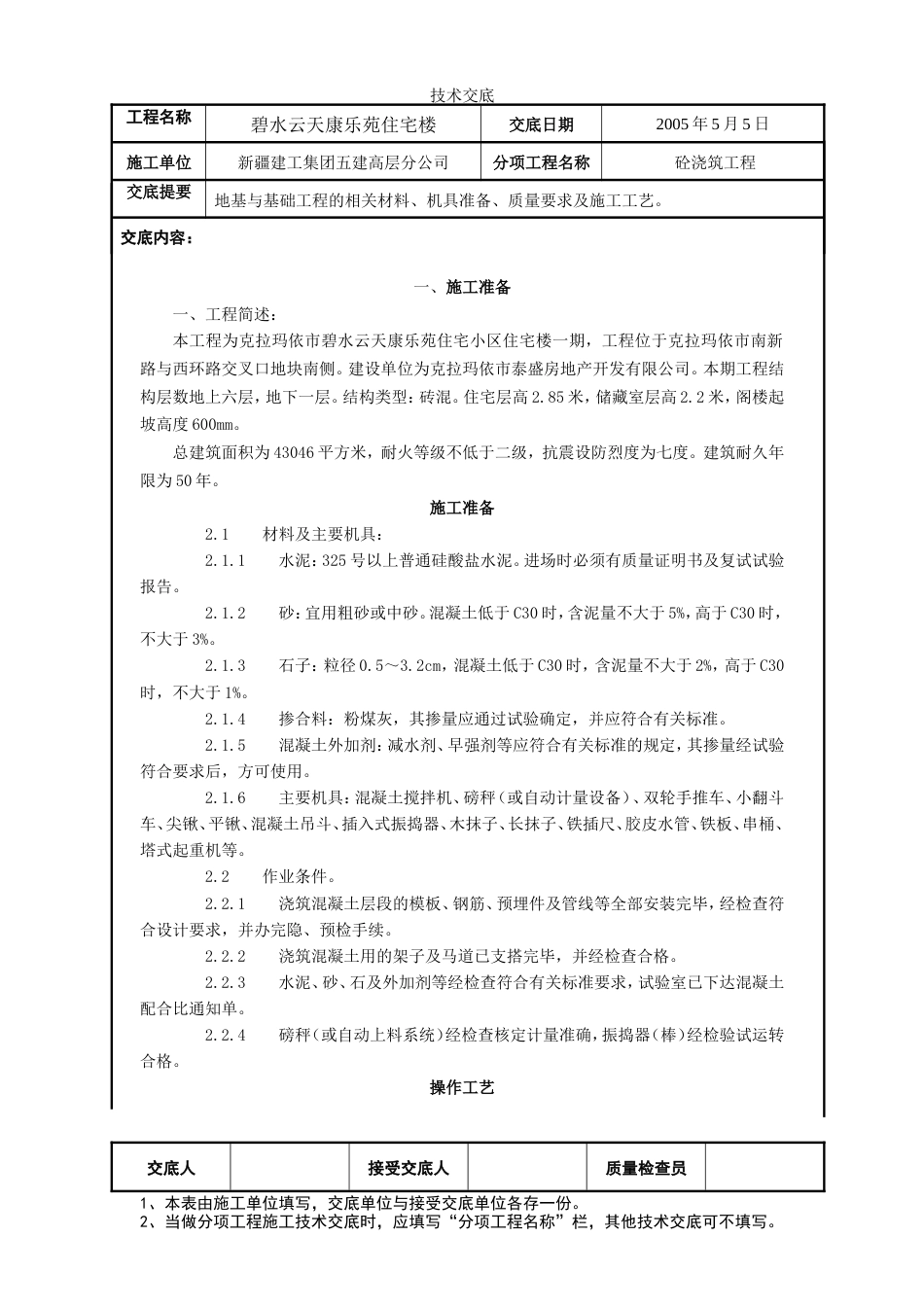

技术交底工程名称碧水云天康乐苑住宅楼交底日期2005 年 5 月 5 日施工单位新疆建工集团五建高层分公司分项工程名称 砼浇筑工程交底提要地基与基础工程的相关材料、机具准备、质量要求及施工工艺。交底内容:一、施工准备 一、工程简述:本工程为克拉玛依市碧水云天康乐苑住宅小区住宅楼一期,工程位于克拉玛依市南新路与西环路交叉口地块南侧。建设单位为克拉玛依市泰盛房地产开发有限公司。本期工程结构层数地上六层,地下一层。结构类型:砖混。住宅层高 2.85 米,储藏室层高 2.2 米,阁楼起坡高度 600mm。总建筑面积为 43046 平方米,耐火等级不低于二级,抗震设防烈度为七度。建筑耐久年限为 50 年。施工准备 2.1 材料及主要机具: 2.1.1 水泥:325 号以上普通硅酸盐水泥。进场时必须有质量证明书及复试试验报告。 2.1.2 砂:宜用粗砂或中砂。混凝土低于 C30 时,含泥量不大于 5%,高于 C30 时,不大于 3%。 2.1.3 石子:粒径 0.5~3.2cm,混凝土低于 C30 时,含泥量不大于 2%,高于 C30时,不大于 1%。 2.1.4 掺合料:粉煤灰,其掺量应通过试验确定,并应符合有关标准。 2.1.5 混凝土外加剂:减水剂、早强剂等应符合有关标准的规定,其掺量经试验符合要求后,方可使用。 2.1.6 主要机具:混凝土搅拌机、磅秤(或自动计量设备)、双轮手推车、小翻斗车、尖锹、平锹、混凝土吊斗、插入式振捣器、木抹子、长抹子、铁插尺、胶皮水管、铁板、串桶、塔式起重机等。 2.2 作业条件。 2.2.1 浇筑混凝土层段的模板、钢筋、预埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐、预检手续。 2.2.2 浇筑混凝土用的架子及马道已支搭完毕,并经检查合格。 2.2.3 水泥、砂、石及外加剂等经检查符合有关标准要求,试验室已下达混凝土配合比通知单。 2.2.4 磅秤(或自动上料系统)经检查核定计量准确,振捣器(棒)经检验试运转合格。操作工艺交底人接受交底人质量检查员1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底工程名称碧水云天康乐苑住宅楼交底日期2005 年 5 月 5 日施工单位新疆建工集团五建高层分公司分项工程名称 砼浇筑工程交底提要地基与基础工程的相关材料、机具准备、质量要求及施工工艺。交底内容: 3.1 工艺流程;作业准备 →混凝土搅拌→凝土运输→混凝土浇筑与振捣→养护 3.2 作业准备:浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的水泥砂浆垫块是否垫好。如使用木模板时应浇水使模板湿润。柱子模板的扫除口应在清除杂物及积水后再封闭。剪刀墙根部松散混凝土已剔掉清净。 3.3 混凝土搅拌: 3.3.1 根据配合比确定每盘各种材料用量及车辆重量,分别固定好水泥、砂、石各个磅秤标准。在上料时车车过磅,骨料含水率应经常测定,及时调整配合比用水量,确保加水量准确。 3.3.2 装料顺序:一般先倒石子,再装水泥,最后倒砂子。如需加粉煤灰掺合料时,应与水泥一并加入。如需掺外加剂(减水剂、平强剂等)时,粉状应根据每盘加入量预加工装入小包装袋内(塑料袋为宜),用时与粗细骨料同时加入;液状应按每盘用量与水同时装入搅拌机搅拌。 3.3.3 搅拌时间:为使混凝土搅拌均匀,自全部拌合料装入搅拌筒中起到混凝土开始卸料止,混凝土搅拌的最短时间,可按表 4-34 规定采用。混凝土搅拌的最短时间 90(s)。3.3.4 混凝土开始搅拌时,由施工单位主管技术部门、工长组织有关人员,对出盘混凝土的坍落度、和易性等进行鉴定,检查是否符合配合比通知单要求,经调整合格后再正式搅拌。 3.4 混凝土运输:混凝土自搅拌机中卸出后,应及时送到浇筑地点。在运输过程中,要防止混凝土离析、水泥浆流失、坍落度变化以及产生初凝等现象。如混凝土运到浇筑地点有离析现象时,必须在浇筑前进行二次拌合。泵送混凝土时必须保证混凝土泵连续工作,如果发生故障,停歇时间超过 45min 或混凝土出现离析现象,应立即用压力水或其他方法冲洗管内残留的混凝土。 3.5 混凝土...
