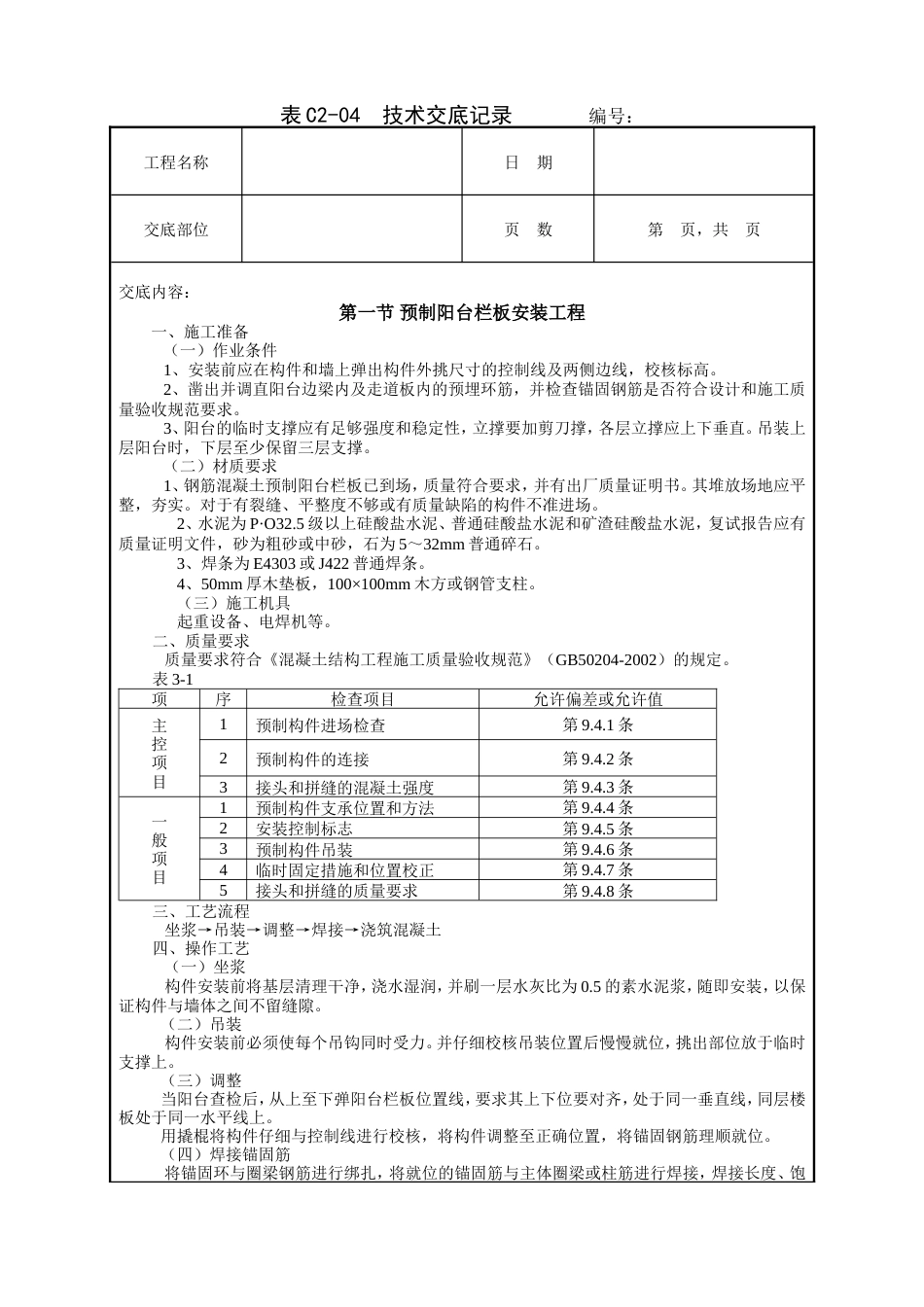

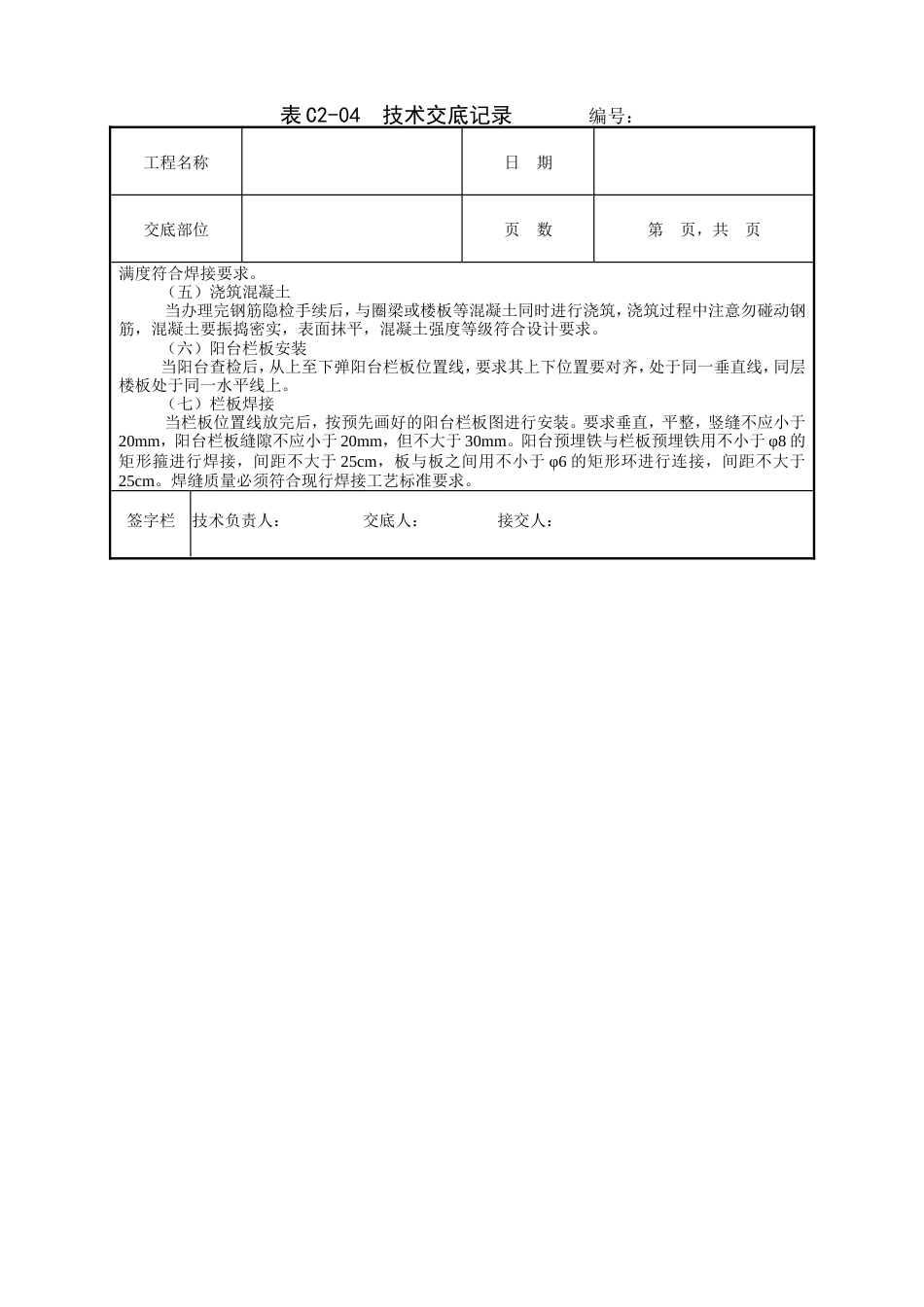

表 C2-04 技术交底记录 编号:工程名称日 期交底部位页 数第 页,共 页交底内容:第一节 预制阳台栏板安装工程一、施工准备 (一)作业条件 1、安装前应在构件和墙上弹出构件外挑尺寸的控制线及两侧边线,校核标高。 2、凿出并调直阳台边梁内及走道板内的预埋环筋,并检查锚固钢筋是否符合设计和施工质量验收规范要求。 3、阳台的临时支撑应有足够强度和稳定性,立撑要加剪刀撑,各层立撑应上下垂直。吊装上层阳台时,下层至少保留三层支撑。 (二)材质要求 1、钢筋混凝土预制阳台栏板已到场,质量符合要求,并有出厂质量证明书。其堆放场地应平整,夯实。对于有裂缝、平整度不够或有质量缺陷的构件不准进场。2、水泥为 P·O32.5 级以上硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥,复试报告应有质量证明文件,砂为粗砂或中砂,石为 5~32mm 普通碎石。3、焊条为 E4303 或 J422 普通焊条。4、50mm 厚木垫板,100×100mm 木方或钢管支柱。(三)施工机具起重设备、电焊机等。二、质量要求 质量要求符合《混凝土结构工程施工质量验收规范》(GB50204-2002)的规定。表 3-1项序检查项目允许偏差或允许值主控项目1预制构件进场检查第 9.4.1 条2预制构件的连接第 9.4.2 条3接头和拼缝的混凝土强度第 9.4.3 条一般项目1预制构件支承位置和方法第 9.4.4 条2安装控制标志第 9.4.5 条3预制构件吊装第 9.4.6 条4临时固定措施和位置校正第 9.4.7 条5接头和拼缝的质量要求第 9.4.8 条三、工艺流程 坐浆→吊装→调整→焊接→浇筑混凝土四、操作工艺 (一)坐浆 构件安装前将基层清理干净,浇水湿润,并刷一层水灰比为 0.5 的素水泥浆,随即安装,以保证构件与墙体之间不留缝隙。 (二)吊装 构件安装前必须使每个吊钩同时受力。并仔细校核吊装位置后慢慢就位,挑出部位放于临时支撑上。 (三)调整 当阳台查检后,从上至下弹阳台栏板位置线,要求其上下位要对齐,处于同一垂直线,同层楼板处于同一水平线上。 用撬棍将构件仔细与控制线进行校核,将构件调整至正确位置,将锚固钢筋理顺就位。 (四)焊接锚固筋 将锚固环与圈梁钢筋进行绑扎,将就位的锚固筋与主体圈梁或柱筋进行焊接,焊接长度、饱表 C2-04 技术交底记录 编号:工程名称日 期交底部位页 数第 页,共 页满度符合焊接要求。 (五)浇筑混凝土 当办理完钢筋隐检手续后,与圈梁或楼板等混凝土同时进行浇筑,浇筑过程中注意勿碰动钢筋,混凝土要振捣密实,表面抹平,混凝土强度等级符合设计要求。 (六)阳台栏板安装 当阳台查检后,从上至下弹阳台栏板位置线,要求其上下位置要对齐,处于同一垂直线,同层楼板处于同一水平线上。 (七)栏板焊接 当栏板位置线放完后,按预先画好的阳台栏板图进行安装。要求垂直,平整,竖缝不应小于20mm,阳台栏板缝隙不应小于 20mm,但不大于 30mm。阳台预埋铁与栏板预埋铁用不小于 φ8 的矩形箍进行焊接,间距不大于 25cm,板与板之间用不小于 φ6 的矩形环进行连接,间距不大于25cm。焊缝质量必须符合现行焊接工艺标准要求。签字栏 技术负责人: 交底人: 接交人:

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

预制阳台栏板安装工程技术交底.doc

确认删除?
回到顶部
关注微信
  • 签字123
