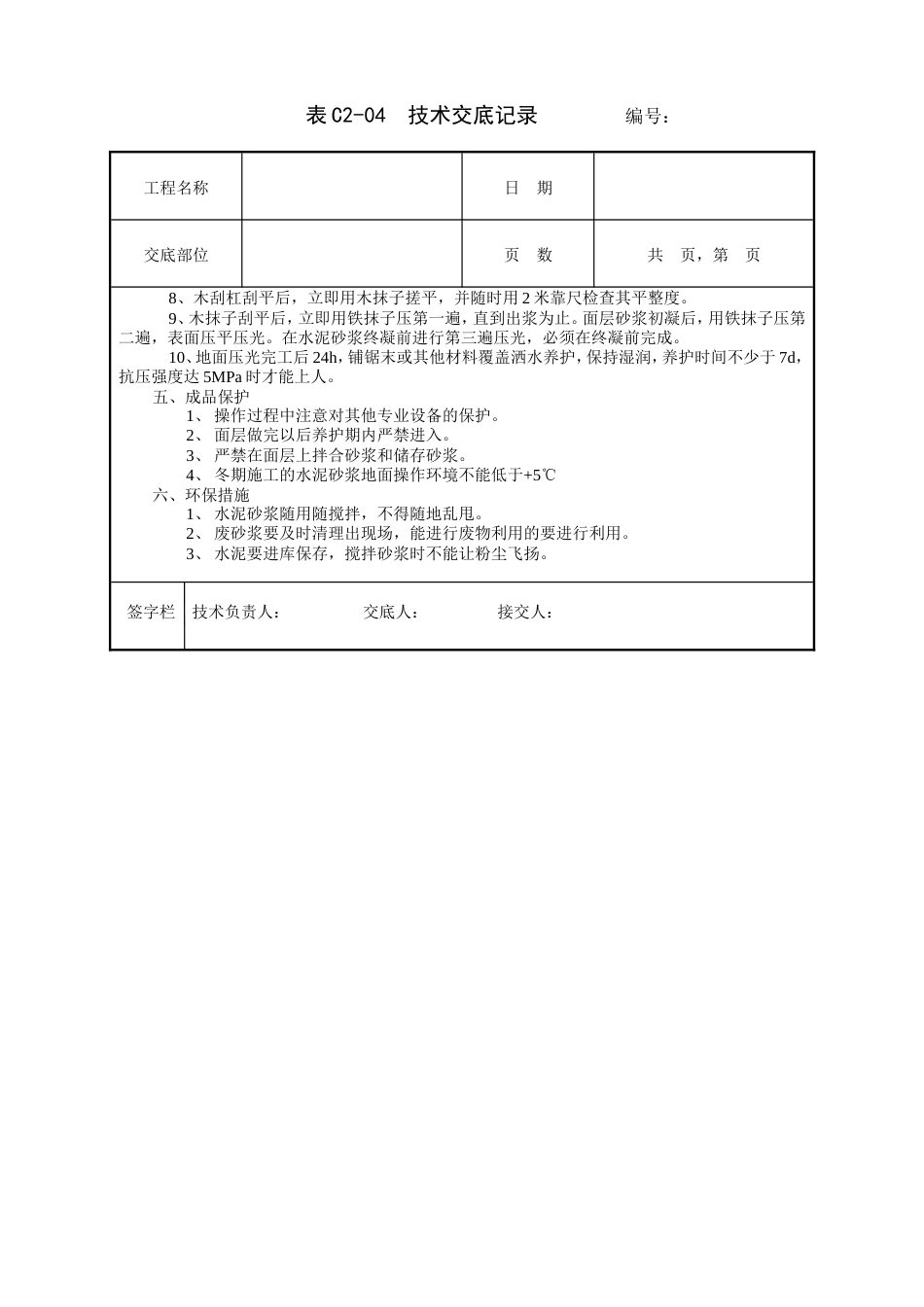

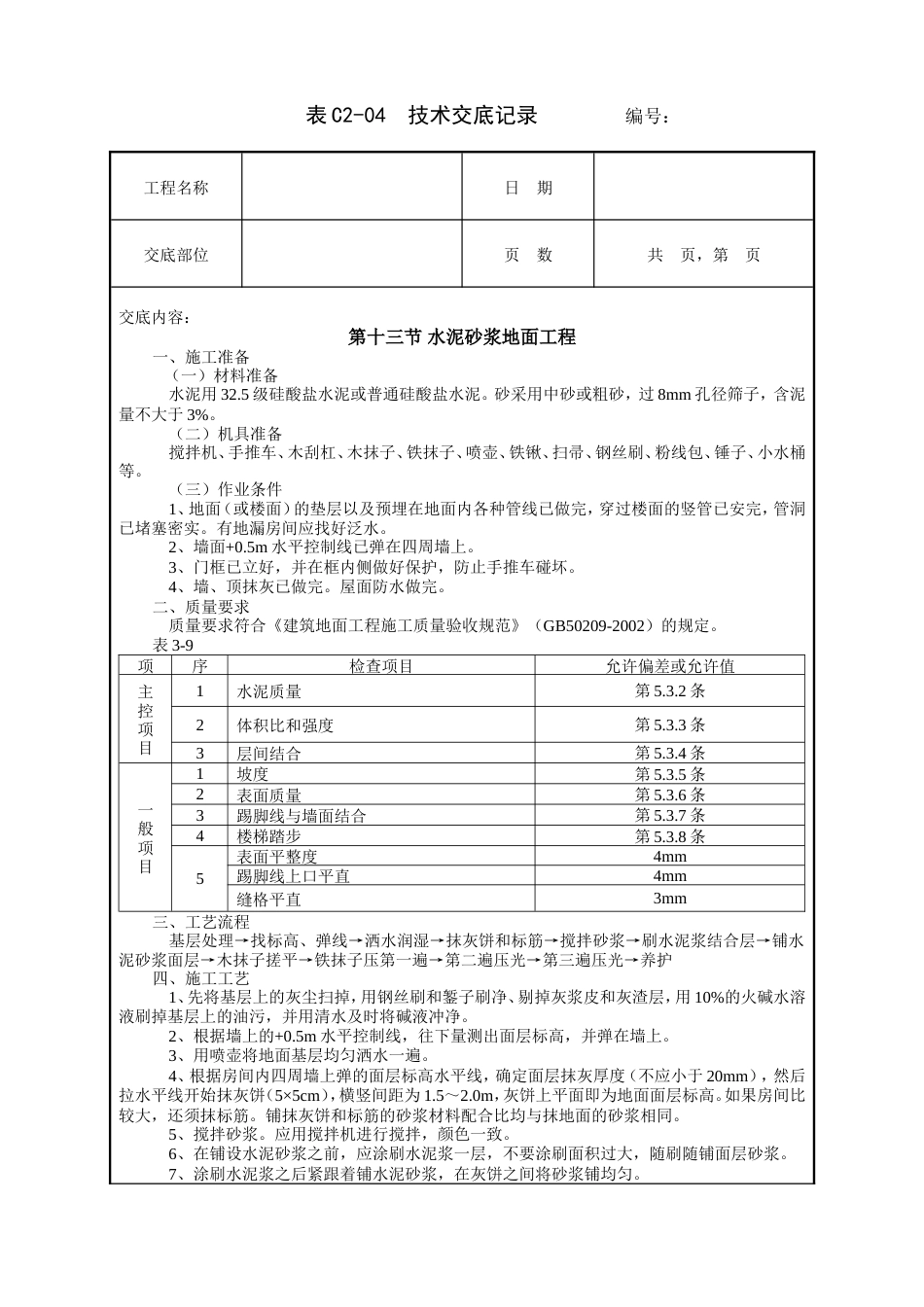

表 C2-04 技术交底记录 编号:工程名称日 期交底部位页 数共 页,第 页交底内容:第十三节 水泥砂浆地面工程一、施工准备 (一)材料准备 水泥用 32.5 级硅酸盐水泥或普通硅酸盐水泥。砂采用中砂或粗砂,过 8mm 孔径筛子,含泥量不大于 3%。 (二)机具准备 搅拌机、手推车、木刮杠、木抹子、铁抹子、喷壶、铁锹、扫帚、钢丝刷、粉线包、锤子、小水桶等。 (三)作业条件 1、地面(或楼面)的垫层以及预埋在地面内各种管线已做完,穿过楼面的竖管已安完,管洞已堵塞密实。有地漏房间应找好泛水。 2、墙面+0.5m 水平控制线已弹在四周墙上。 3、门框已立好,并在框内侧做好保护,防止手推车碰坏。 4、墙、顶抹灰已做完。屋面防水做完。二、质量要求 质量要求符合《建筑地面工程施工质量验收规范》(GB50209-2002)的规定。表 3-9项序检查项目允许偏差或允许值主控项目1水泥质量第 5.3.2 条2体积比和强度第 5.3.3 条3层间结合第 5.3.4 条一般项目1坡度第 5.3.5 条2表面质量第 5.3.6 条3踢脚线与墙面结合第 5.3.7 条4楼梯踏步第 5.3.8 条5表面平整度4mm踢脚线上口平直4mm缝格平直3mm三、工艺流程 基层处理→找标高、弹线→洒水润湿→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→铁抹子压第一遍→第二遍压光→第三遍压光→养护四、施工工艺 1、先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,用 10%的火碱水溶液刷掉基层上的油污,并用清水及时将碱液冲净。 2、根据墙上的+0.5m 水平控制线,往下量测出面层标高,并弹在墙上。 3、用喷壶将地面基层均匀洒水一遍。 4、根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度(不应小于 20mm),然后拉水平线开始抹灰饼(5×5cm),横竖间距为 1.5~2.0m,灰饼上平面即为地面面层标高。如果房间比较大,还须抹标筋。铺抹灰饼和标筋的砂浆材料配合比均与抹地面的砂浆相同。 5、搅拌砂浆。应用搅拌机进行搅拌,颜色一致。 6、在铺设水泥砂浆之前,应涂刷水泥浆一层,不要涂刷面积过大,随刷随铺面层砂浆。 7、涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间将砂浆铺均匀。表 C2-04 技术交底记录 编号:工程名称日 期交底部位页 数共 页,第 页 8、木刮杠刮平后,立即用木抹子搓平,并随时用 2 米靠尺检查其平整度。 9、木抹子刮平后,立即用铁抹子压第一遍,直到出浆为止。面层砂浆初凝后,用铁抹子压第二遍,表面压平压光。在水泥砂浆终凝前进行第三遍压光,必须在终凝前完成。 10、地面压光完工后 24h,铺锯末或其他材料覆盖洒水养护,保持湿润,养护时间不少于 7d,抗压强度达 5MPa 时才能上人。五、成品保护1、 操作过程中注意对其他专业设备的保护。2、 面层做完以后养护期内严禁进入。3、 严禁在面层上拌合砂浆和储存砂浆。4、 冬期施工的水泥砂浆地面操作环境不能低于+5℃六、环保措施1、 水泥砂浆随用随搅拌,不得随地乱甩。2、 废砂浆要及时清理出现场,能进行废物利用的要进行利用。3、 水泥要进库保存,搅拌砂浆时不能让粉尘飞扬。签字栏 技术负责人: 交底人: 接交人:

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水泥砂浆地面工程技术交底.doc

确认删除?
回到顶部
关注微信
  • 签字123
