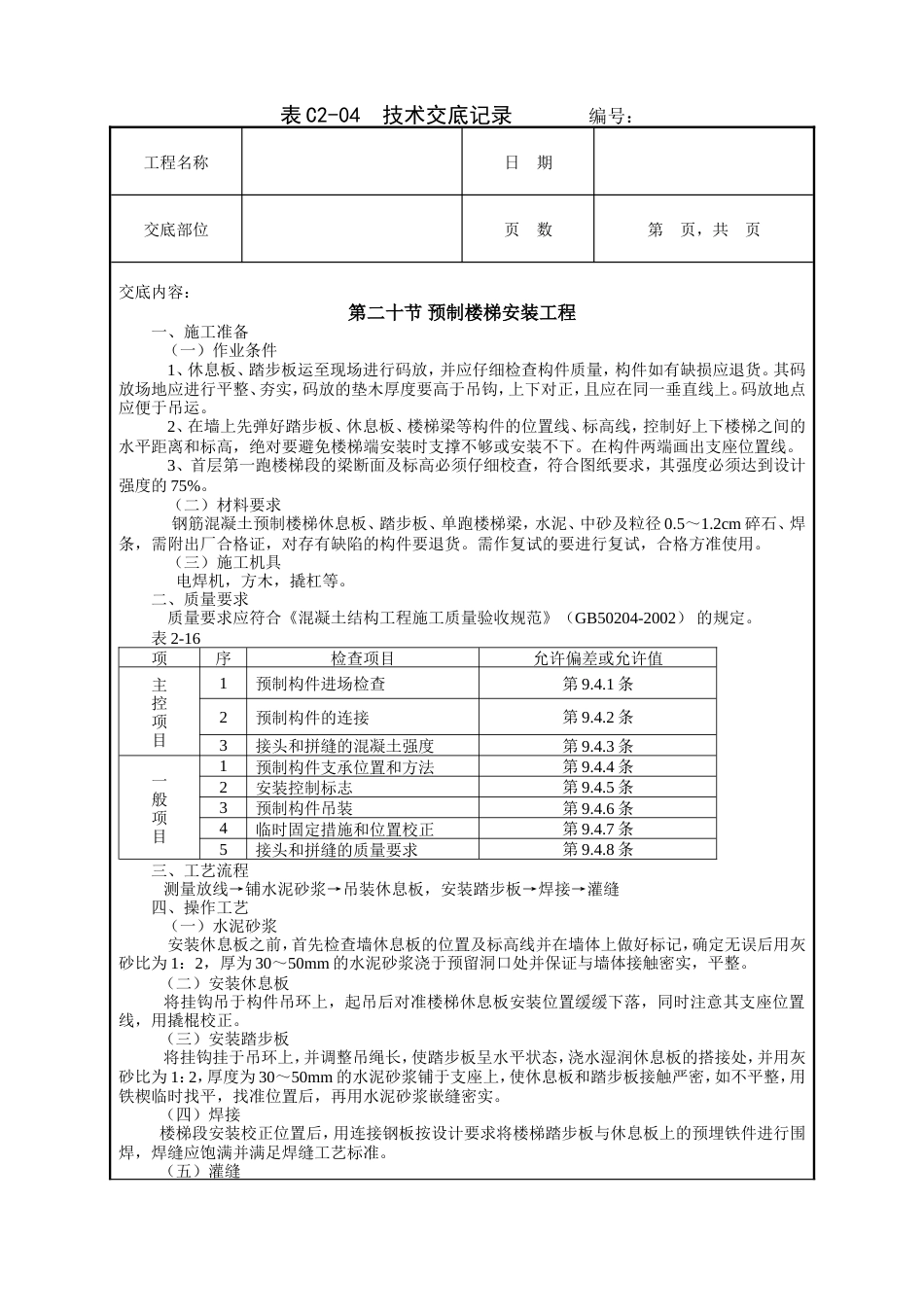

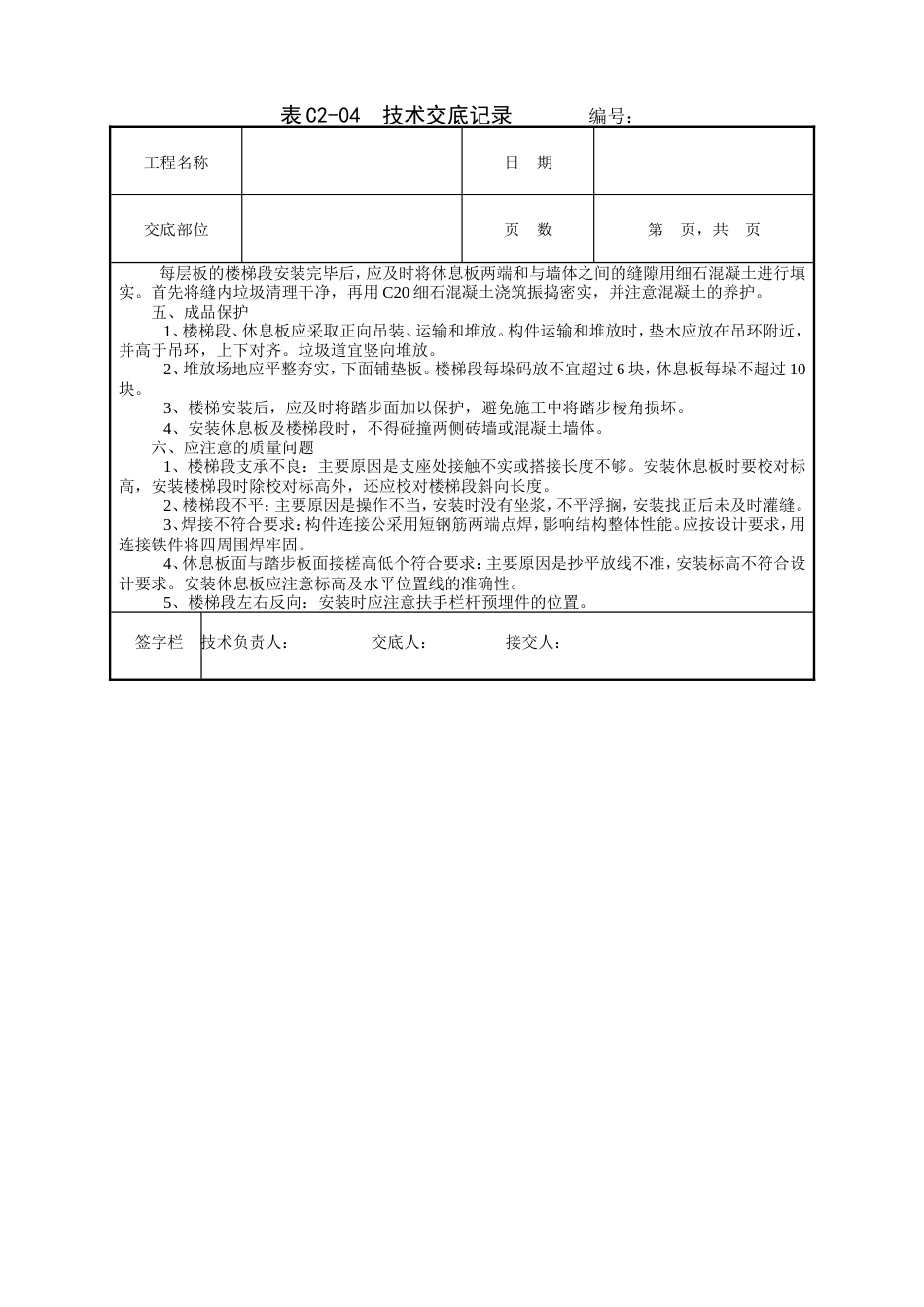

表 C2-04 技术交底记录 编号:工程名称日 期交底部位页 数第 页,共 页交底内容:第二十节 预制楼梯安装工程一、施工准备 (一)作业条件 1、休息板、踏步板运至现场进行码放,并应仔细检查构件质量,构件如有缺损应退货。其码放场地应进行平整、夯实,码放的垫木厚度要高于吊钩,上下对正,且应在同一垂直线上。码放地点应便于吊运。 2、在墙上先弹好踏步板、休息板、楼梯梁等构件的位置线、标高线,控制好上下楼梯之间的水平距离和标高,绝对要避免楼梯端安装时支撑不够或安装不下。在构件两端画出支座位置线。 3、首层第一跑楼梯段的梁断面及标高必须仔细校查,符合图纸要求,其强度必须达到设计强度的 75%。 (二)材料要求 钢筋混凝土预制楼梯休息板、踏步板、单跑楼梯梁,水泥、中砂及粒径 0.5~1.2cm 碎石、焊条,需附出厂合格证,对存有缺陷的构件要退货。需作复试的要进行复试,合格方准使用。 (三)施工机具 电焊机,方木,撬杠等。二、质量要求 质量要求应符合《混凝土结构工程施工质量验收规范》(GB50204-2002) 的规定。表 2-16项序检查项目允许偏差或允许值主控项目1预制构件进场检查第 9.4.1 条2预制构件的连接第 9.4.2 条3接头和拼缝的混凝土强度第 9.4.3 条一般项目1预制构件支承位置和方法第 9.4.4 条2安装控制标志第 9.4.5 条3预制构件吊装第 9.4.6 条4临时固定措施和位置校正第 9.4.7 条5接头和拼缝的质量要求第 9.4.8 条三、工艺流程 测量放线→铺水泥砂浆→吊装休息板,安装踏步板→焊接→灌缝四、操作工艺 (一)水泥砂浆 安装休息板之前,首先检查墙休息板的位置及标高线并在墙体上做好标记,确定无误后用灰砂比为 1:2,厚为 30~50mm 的水泥砂浆浇于预留洞口处并保证与墙体接触密实,平整。 (二)安装休息板 将挂钩吊于构件吊环上,起吊后对准楼梯休息板安装位置缓缓下落,同时注意其支座位置线,用撬棍校正。 (三)安装踏步板 将挂钩挂于吊环上,并调整吊绳长,使踏步板呈水平状态,浇水湿润休息板的搭接处,并用灰砂比为 1:2,厚度为 30~50mm 的水泥砂浆铺于支座上,使休息板和踏步板接触严密,如不平整,用铁楔临时找平,找准位置后,再用水泥砂浆嵌缝密实。 (四)焊接 楼梯段安装校正位置后,用连接钢板按设计要求将楼梯踏步板与休息板上的预埋铁件进行围焊,焊缝应饱满并满足焊缝工艺标准。 (五)灌缝表 C2-04 技术交底记录 编号:工程名称日 期交底部位页 数第 页,共 页 每层板的楼梯段安装完毕后,应及时将休息板两端和与墙体之间的缝隙用细石混凝土进行填实。首先将缝内垃圾清理干净,再用 C20 细石混凝土浇筑振捣密实,并注意混凝土的养护。五、成品保护 1、楼梯段、休息板应采取正向吊装、运输和堆放。构件运输和堆放时,垫木应放在吊环附近,并高于吊环,上下对齐。垃圾道宜竖向堆放。 2、堆放场地应平整夯实,下面铺垫板。楼梯段每垛码放不宜超过 6 块,休息板每垛不超过 10块。 3、楼梯安装后,应及时将踏步面加以保护,避免施工中将踏步棱角损坏。 4、安装休息板及楼梯段时,不得碰撞两侧砖墙或混凝土墙体。六、应注意的质量问题 1、楼梯段支承不良:主要原因是支座处接触不实或搭接长度不够。安装休息板时要校对标高,安装楼梯段时除校对标高外,还应校对楼梯段斜向长度。 2、楼梯段不平:主要原因是操作不当,安装时没有坐浆,不平浮搁,安装找正后未及时灌缝。 3、焊接不符合要求:构件连接公采用短钢筋两端点焊,影响结构整体性能。应按设计要求,用连接铁件将四周围焊牢固。 4、休息板面与踏步板面接槎高低个符合要求:主要原因是抄平放线不准,安装标高不符合设计要求。安装休息板应注意标高及水平位置线的准确性。 5、楼梯段左右反向:安装时应注意扶手栏杆预埋件的位置。签字栏 技术负责人: 交底人: 接交人:

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

预制楼梯安装工程技术交底.doc

确认删除?
回到顶部
关注微信
  • 签字123
