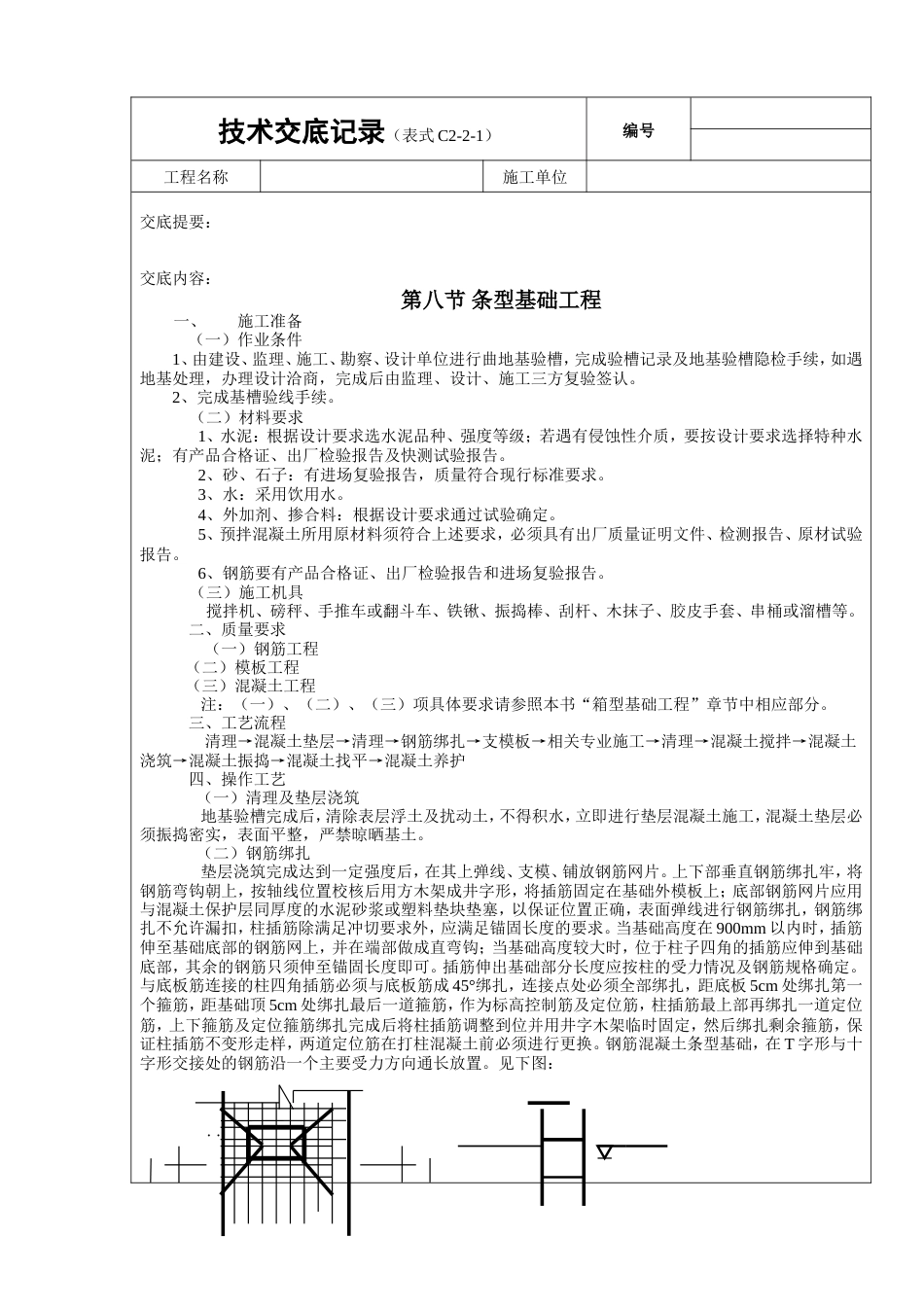

技术交底记录(表式 C2-2-1)编号工程名称施工单位交底提要:交底内容:第八节 条型基础工程一、施工准备(一)作业条件 1、由建设、监理、施工、勘察、设计单位进行曲地基验槽,完成验槽记录及地基验槽隐检手续,如遇地基处理,办理设计洽商,完成后由监理、设计、施工三方复验签认。 2、完成基槽验线手续。(二)材料要求 1、水泥:根据设计要求选水泥品种、强度等级;若遇有侵蚀性介质,要按设计要求选择特种水泥;有产品合格证、出厂检验报告及快测试验报告。 2、砂、石子:有进场复验报告,质量符合现行标准要求。 3、水:采用饮用水。 4、外加剂、掺合料:根据设计要求通过试验确定。 5、预拌混凝土所用原材料须符合上述要求,必须具有出厂质量证明文件、检测报告、原材试验报告。 6、钢筋要有产品合格证、出厂检验报告和进场复验报告。(三)施工机具搅拌机、磅秤、手推车或翻斗车、铁锹、振捣棒、刮杆、木抹子、胶皮手套、串桶或溜槽等。二、质量要求(一)钢筋工程 (二)模板工程 (三)混凝土工程 注:(一)、(二)、(三)项具体要求请参照本书“箱型基础工程”章节中相应部分。三、工艺流程 清理→混凝土垫层→清理→钢筋绑扎→支模板→相关专业施工→清理→混凝土搅拌→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护四、操作工艺 (一)清理及垫层浇筑 地基验槽完成后,清除表层浮土及扰动土,不得积水,立即进行垫层混凝土施工,混凝土垫层必须振捣密实,表面平整,严禁晾晒基土。 (二)钢筋绑扎 垫层浇筑完成达到一定强度后,在其上弹线、支模、铺放钢筋网片。上下部垂直钢筋绑扎牢,将钢筋弯钩朝上,按轴线位置校核后用方木架成井字形,将插筋固定在基础外模板上;底部钢筋网片应用与混凝土保护层同厚度的水泥砂浆或塑料垫块垫塞,以保证位置正确,表面弹线进行钢筋绑扎,钢筋绑扎不允许漏扣,柱插筋除满足冲切要求外,应满足锚固长度的要求。当基础高度在 900mm 以内时,插筋伸至基础底部的钢筋网上,并在端部做成直弯钩;当基础高度较大时,位于柱子四角的插筋应伸到基础底部,其余的钢筋只须伸至锚固长度即可。插筋伸出基础部分长度应按柱的受力情况及钢筋规格确定。与底板筋连接的柱四角插筋必须与底板筋成 45°绑扎,连接点处必须全部绑扎,距底板 5cm 处绑扎第一个箍筋,距基础顶 5cm 处绑扎最后一道箍筋,作为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,保证柱插筋不变形走样,两道定位筋在打柱混凝土前必须进行更换。钢筋混凝土条型基础,在 T 字形与十字形交接处的钢筋沿一个主要受力方向通长放置。见下图: · · 技术交底记录(表式 C2-2-1)编号工程名称施工单位 ······················· 图 1-5 条基钢筋绑扎示意图(三)模板安装 钢筋绑扎及相关专业施工完成后立即进行模板安装,模板采用小钢模或木模,利用架子管或木方加固。锥形基础坡度>30°时,采用斜模板支护,利用螺栓与底板钢筋拉紧,防止上浮,模板上部高透气及振捣孔,坡度≤30°时,利用钢丝网(间距 30cm),防止混凝土下坠,上口设井字木控制钢筋位置。不得用重物冲击模板,不准在吊帮的模板上搭设脚手架,保证模板的牢固和严密。(四)清理清除模板内的木屑、泥土等杂物,木模浇水湿润,堵严板缝及孔洞,清除积水。(五)混凝土搅拌根据配合比及砂石含水率计算出每盘混凝土材料的用量。认真按配合比用量投料,严格控制用水量,搅拌均匀,搅拌时间不少于 90s。(六)混凝土浇筑浇筑现浇柱下条型基础时,注意柱子插筋位置的正确,防止造成位移和倾斜。在浇筑开始时,先满铺一层 5~10cm 厚的混凝土并捣实,使住子插筋下段和钢筋网片的位置基本固定,然后对称浇筑。对于技术交底记录(表式 C2-2-1)编号工程名称施工单位锥型基础,应注意保持锥体斜面坡度的正确,斜面部分的模板应随混凝土浇捣分段支设并顶压紧,以防模板上浮变形;边角处的混凝土必须捣实。严禁斜面部分不支模,用铁锹拍实。基础上部柱子后施工...
