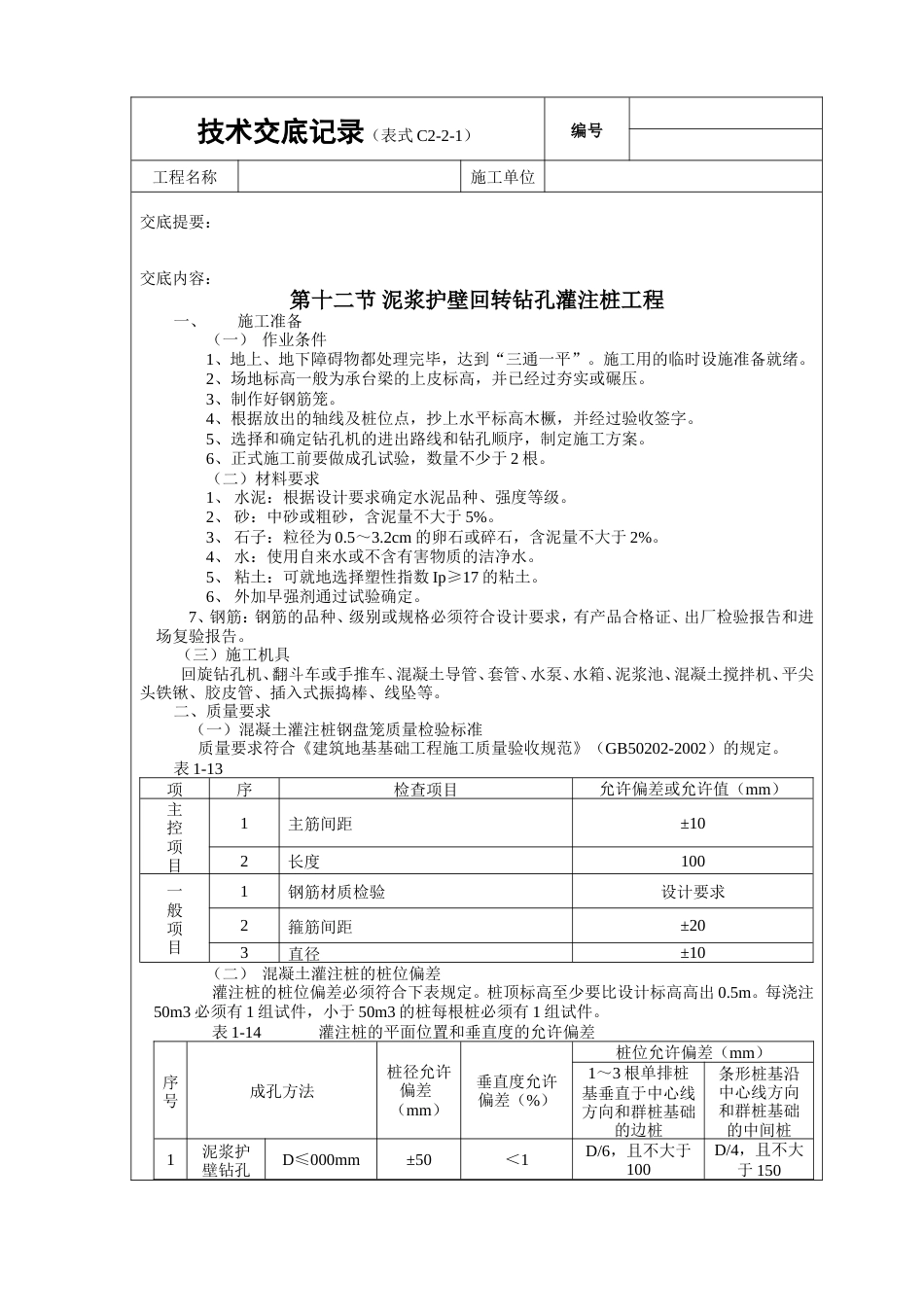

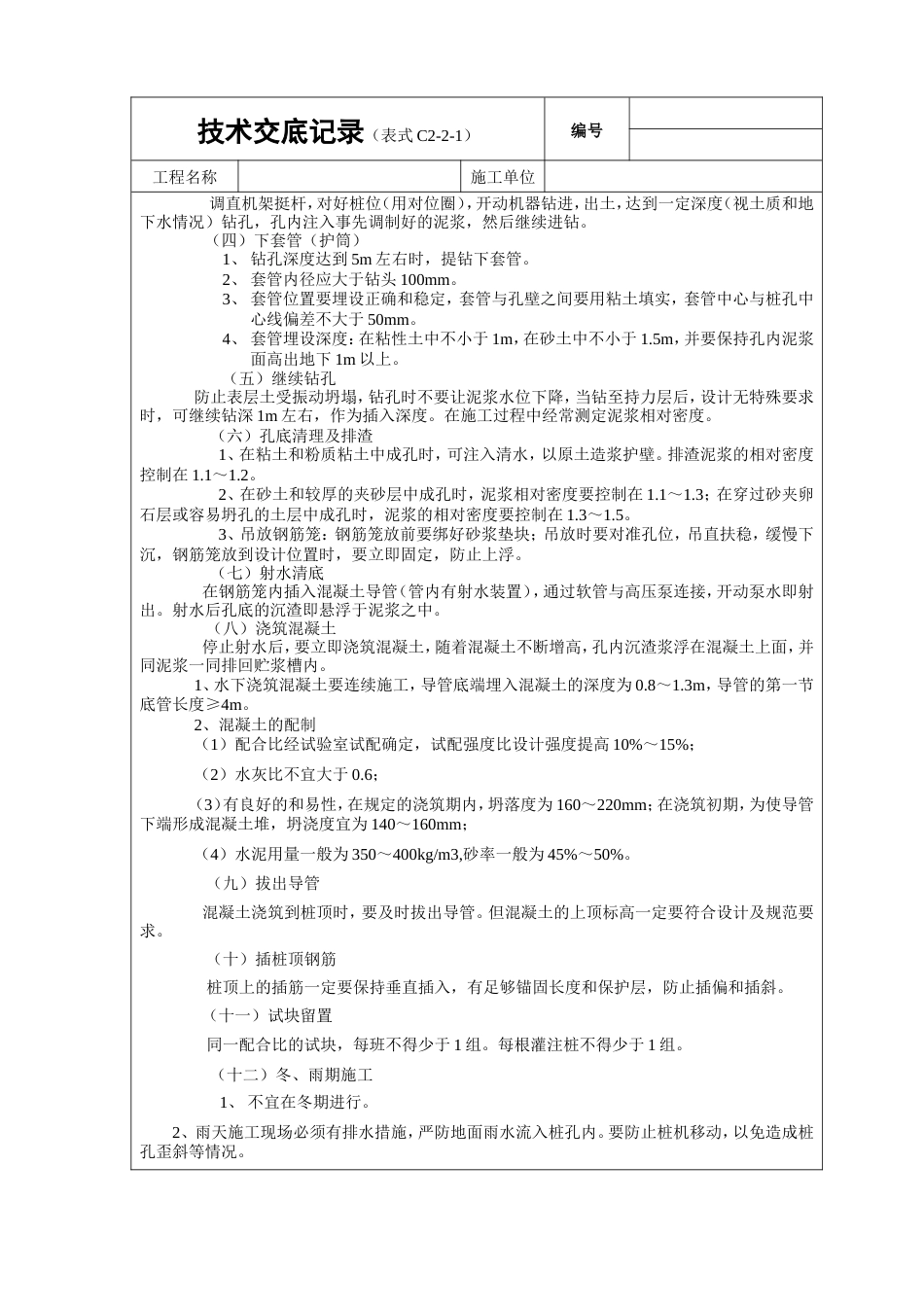

技术交底记录(表式 C2-2-1)编号工程名称施工单位交底提要:交底内容:第十二节 泥浆护壁回转钻孔灌注桩工程一、施工准备(一) 作业条件1、地上、地下障碍物都处理完毕,达到“三通一平”。施工用的临时设施准备就绪。2、场地标高一般为承台梁的上皮标高,并已经过夯实或碾压。3、制作好钢筋笼。4、根据放出的轴线及桩位点,抄上水平标高木橛,并经过验收签字。5、选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案。6、正式施工前要做成孔试验,数量不少于 2 根。(二)材料要求1、 水泥:根据设计要求确定水泥品种、强度等级。2、 砂:中砂或粗砂,含泥量不大于 5%。3、 石子:粒径为 0.5~3.2cm 的卵石或碎石,含泥量不大于 2%。4、 水:使用自来水或不含有害物质的洁净水。5、 粘土:可就地选择塑性指数 Ip≥17 的粘土。6、 外加早强剂通过试验确定。 7、钢筋:钢筋的品种、级别或规格必须符合设计要求,有产品合格证、出厂检验报告和进场复验报告。 (三)施工机具 回旋钻孔机、翻斗车或手推车、混凝土导管、套管、水泵、水箱、泥浆池、混凝土搅拌机、平尖头铁锹、胶皮管、插入式振捣棒、线坠等。二、质量要求 (一)混凝土灌注桩钢盘笼质量检验标准 质量要求符合《建筑地基基础工程施工质量验收规范》(GB50202-2002)的规定。表 1-13项序检查项目允许偏差或允许值(mm)主控项目1主筋间距±102长度100一般项目1钢筋材质检验设计要求2箍筋间距±203直径±10(二) 混凝土灌注桩的桩位偏差灌注桩的桩位偏差必须符合下表规定。桩顶标高至少要比设计标高高出 0.5m。每浇注50m3 必须有 1 组试件,小于 50m3 的桩每根桩必须有 1 组试件。表 1-14 灌注桩的平面位置和垂直度的允许偏差序号成孔方法桩径允许偏差(mm)垂直度允许偏差(%)桩位允许偏差(mm)1~3 根单排桩基垂直于中心线方向和群桩基础的边桩条形桩基沿中心线方向和群桩基础的中间桩1泥浆护壁钻孔D≤000mm±50<1D/6,且不大于100D/4,且不大于 150技术交底记录(表式 C2-2-1)编号工程名称施工单位桩D>1000mm±50100+0.01H150+0.01H2套管成孔灌注桩D≤500mm-20<170150D>500mm1001503干成孔灌注桩-20<1701504人工挖孔桩混凝土护壁+50<0.550150钢套管护壁+50<1100200注:1、桩径允许偏差的负值是指个别断面。2、采用复打、反插法施工的桩,其桩径允许偏差不受上表限制。3、H 为施工现场地面标高与桩顶设计标高的距离,D 为设计桩径。(三)混凝土灌注桩质量标准质量要求符合《建筑地基基础工程施工质量验收规范》(GB50202-2002)的规定。表 1-15项序检查项目允许偏差或允许值主控项目1桩位见(表 1-14)灌柱桩的桩位允许偏差2孔深(mm)+3003桩体质量检验按基桩检测技术规范4混凝土强度设计要求5承载力按基桩检测技术规范一般项目1垂直度见(表 1-14)灌柱桩的桩位允许偏差2桩径见(表 1-14)灌柱桩的桩位允许偏差3泥浆比重(粘土或砂性土中)1.15~1.204泥浆面标高(高于地下水位)(m)0.5~1.05沉渣厚度:端承桩(mm) 磨擦桩(mm)≤50≤1506混凝土坍落度:水下灌注(mm) 干施工(mm)160~22070~1007钢筋笼安装深度(mm)±1008混凝土充盈系数>19桩顶标高(mm)+30,-50三、工艺流程 钻孔机就位→钻孔→注泥浆→下套管→继续钻孔→排渣→清孔→吊放钢筋笼→射水清底→浇筑混凝土→拔出导管→插桩顶钢筋。四、操作工艺 (一)泥浆的制备和处理 1、除能自行造浆的土层外,泥浆制备要选用高塑性粘土或膨润土。拌制泥浆要根据施工机械、工艺及穿越土层进行配合比设计。 2、泥浆护壁要符合下列规定 (1)施工期间护筒内的泥浆面要高出地下水位 1.0m 以上,在受水位涨落影响时,泥浆面要高出最高水位 1.5m 以上。 (2)在清孔过程中,要不断置换泥浆,直至浇筑混凝土。 (3)浇筑混凝土前,孔底 500mm 以内的泥浆比重要小于 1.25;含砂率≤8%;粘度 28s。 (4)在易产生泥浆渗漏的土层中要采取维持孔壁稳定的措施。 3、废弃的泥浆、渣要按环境保护的有关规定处理。 (二)钻孔机就位 钻孔机就位时,必须保持平稳,不发生倾斜、位移,...
