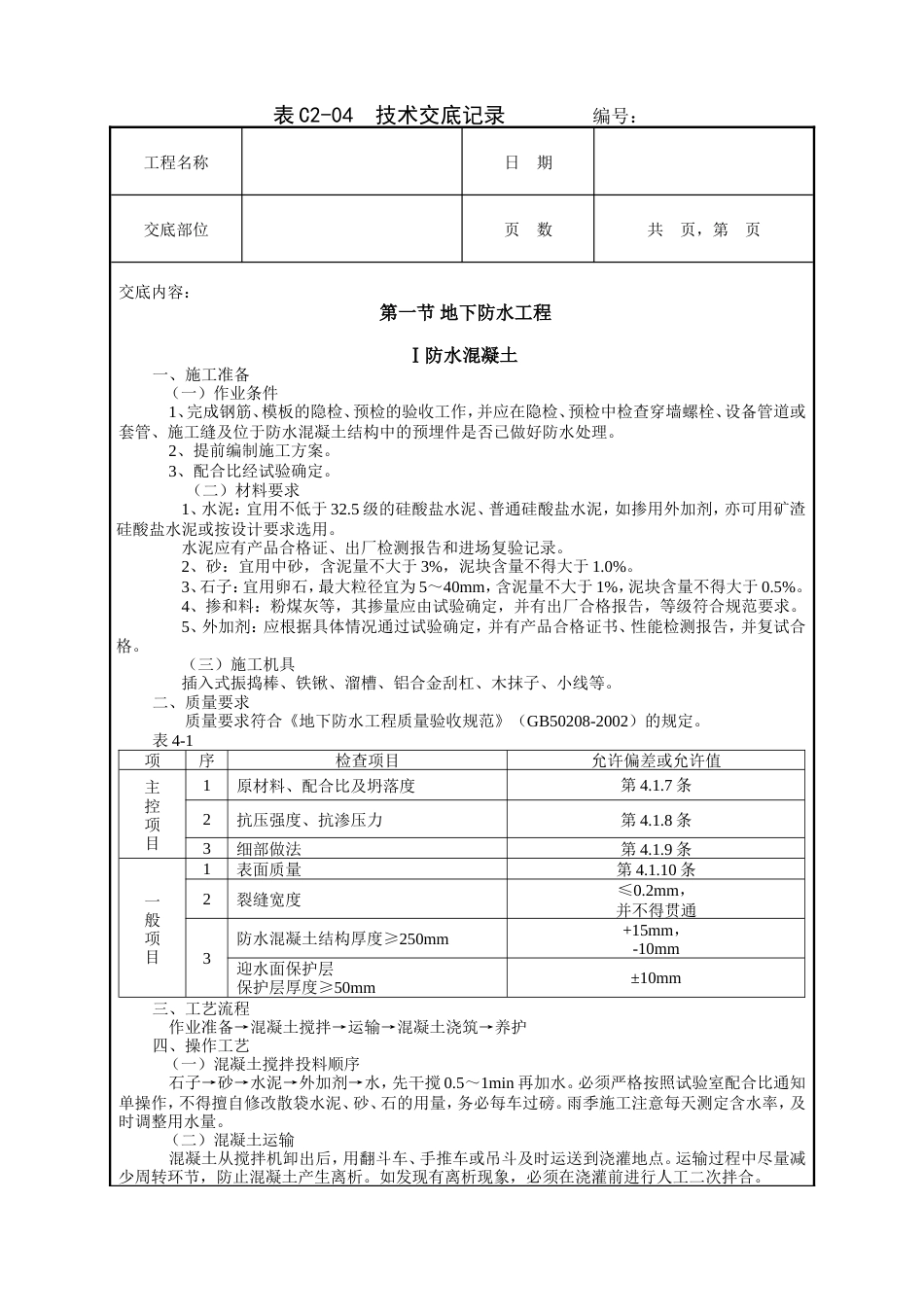

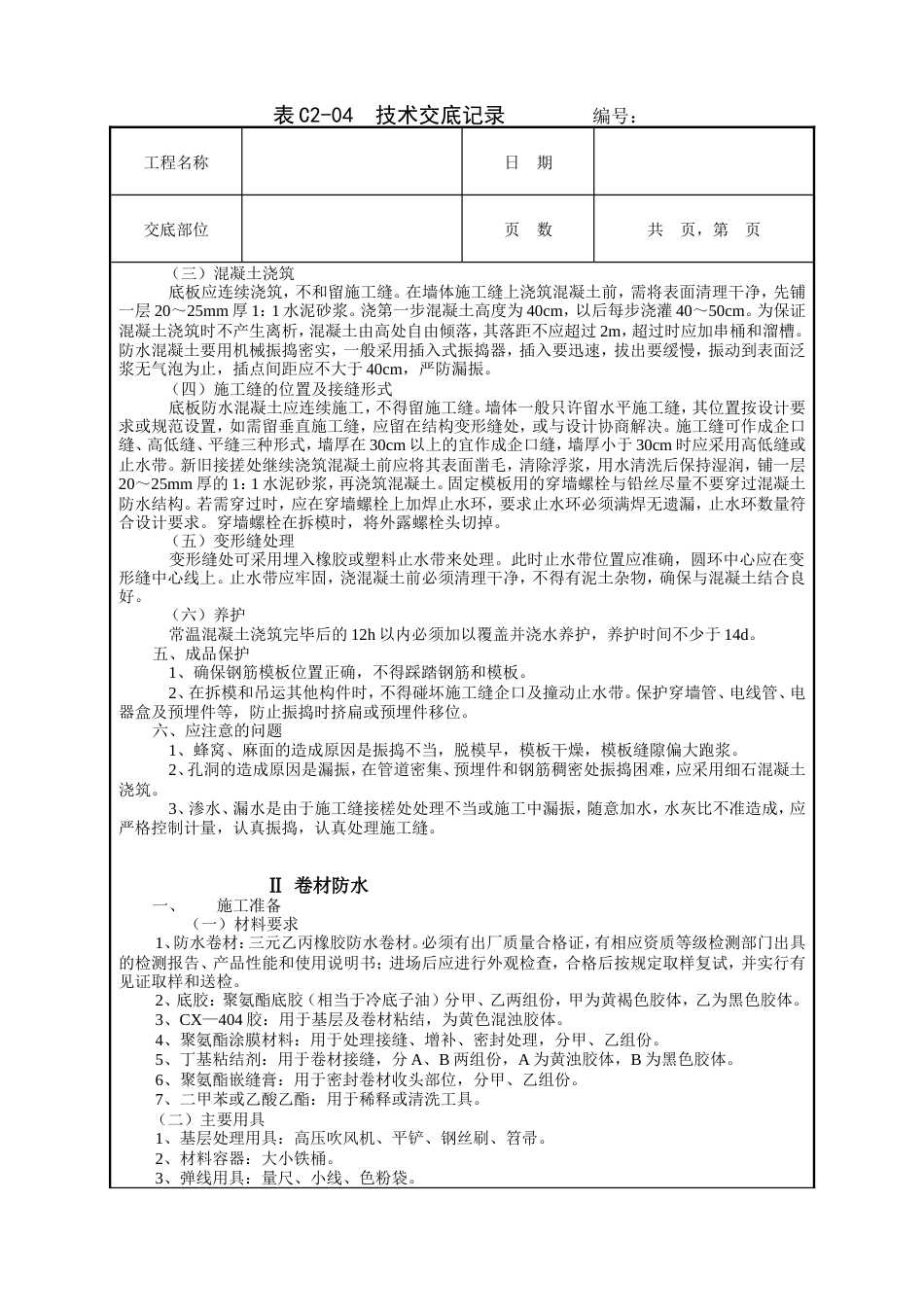

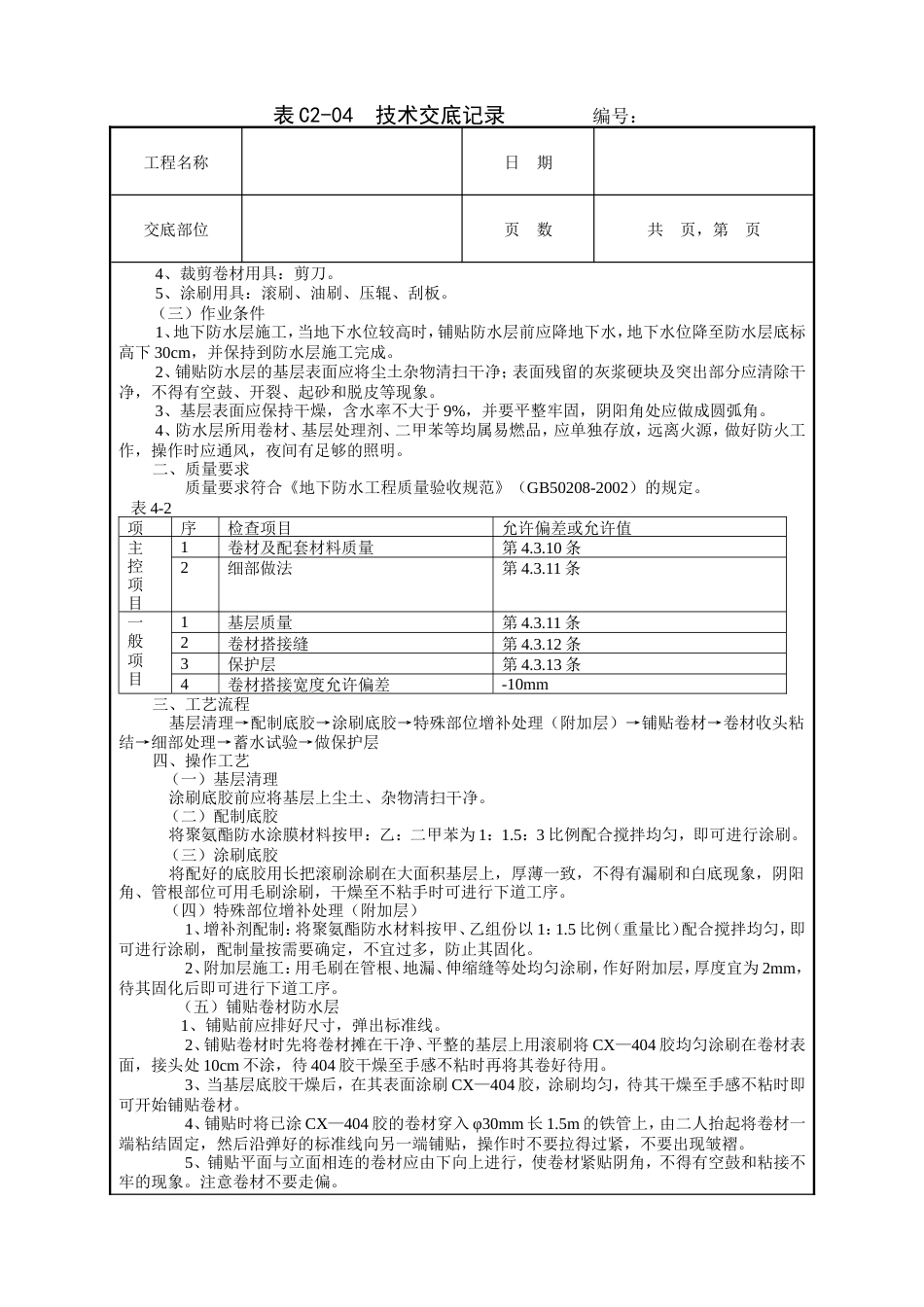

表 C2-04 技术交底记录 编号:工程名称日 期交底部位页 数共 页,第 页交底内容:第一节 地下防水工程Ⅰ防水混凝土一、施工准备 (一)作业条件 1、完成钢筋、模板的隐检、预检的验收工作,并应在隐检、预检中检查穿墙螺栓、设备管道或套管、施工缝及位于防水混凝土结构中的预埋件是否已做好防水处理。 2、提前编制施工方案。 3、配合比经试验确定。(二)材料要求1、水泥:宜用不低于 32.5 级的硅酸盐水泥、普通硅酸盐水泥,如掺用外加剂,亦可用矿渣硅酸盐水泥或按设计要求选用。水泥应有产品合格证、出厂检测报告和进场复验记录。2、砂:宜用中砂,含泥量不大于 3%,泥块含量不得大于 1.0%。3、石子:宜用卵石,最大粒径宜为 5~40mm,含泥量不大于 1%,泥块含量不得大于 0.5%。4、掺和料:粉煤灰等,其掺量应由试验确定,并有出厂合格报告,等级符合规范要求。5、外加剂:应根据具体情况通过试验确定,并有产品合格证书、性能检测报告,并复试合格。(三)施工机具插入式振捣棒、铁锹、溜槽、铝合金刮杠、木抹子、小线等。二、质量要求质量要求符合《地下防水工程质量验收规范》(GB50208-2002)的规定。表 4-1项序检查项目允许偏差或允许值主控项目1原材料、配合比及坍落度第 4.1.7 条2抗压强度、抗渗压力第 4.1.8 条3细部做法第 4.1.9 条一般项目1表面质量第 4.1.10 条2裂缝宽度≤0.2mm,并不得贯通3防水混凝土结构厚度≥250mm+15mm,-10mm迎水面保护层保护层厚度≥50mm±10mm三、工艺流程 作业准备→混凝土搅拌→运输→混凝土浇筑→养护四、操作工艺 (一)混凝土搅拌投料顺序 石子→砂→水泥→外加剂→水,先干搅 0.5~1min 再加水。必须严格按照试验室配合比通知单操作,不得擅自修改散袋水泥、砂、石的用量,务必每车过磅。雨季施工注意每天测定含水率,及时调整用水量。 (二)混凝土运输 混凝土从搅拌机卸出后,用翻斗车、手推车或吊斗及时运送到浇灌地点。运输过程中尽量减少周转环节,防止混凝土产生离析。如发现有离析现象,必须在浇灌前进行人工二次拌合。表 C2-04 技术交底记录 编号:工程名称日 期交底部位页 数共 页,第 页 (三)混凝土浇筑 底板应连续浇筑,不和留施工缝。在墙体施工缝上浇筑混凝土前,需将表面清理干净,先铺一层 20~25mm 厚 1:1 水泥砂浆。浇第一步混凝土高度为 40cm,以后每步浇灌 40~50cm。为保证混凝土浇筑时不产生离析,混凝土由高处自由倾落,其落距不应超过 2m,超过时应加串桶和溜槽。防水混凝土要用机械振捣密实,一般采用插入式振捣器,插入要迅速,拔出要缓慢,振动到表面泛浆无气泡为止,插点间距应不大于 40cm,严防漏振。 (四)施工缝的位置及接缝形式 底板防水混凝土应连续施工,不得留施工缝。墙体一般只许留水平施工缝,其位置按设计要求或规范设置,如需留垂直施工缝,应留在结构变形缝处,或与设计协商解决。施工缝可作成企口缝、高低缝、平缝三种形式,墙厚在 30cm 以上的宜作成企口缝,墙厚小于 30cm 时应采用高低缝或止水带。新旧接搓处继续浇筑混凝土前应将其表面凿毛,清除浮浆,用水清洗后保持湿润,铺一层20~25mm 厚的 1:1 水泥砂浆,再浇筑混凝土。固定模板用的穿墙螺栓与铅丝尽量不要穿过混凝土防水结构。若需穿过时,应在穿墙螺栓上加焊止水环,要求止水环必须满焊无遗漏,止水环数量符合设计要求。穿墙螺栓在拆模时,将外露螺栓头切掉。 (五)变形缝处理 变形缝处可采用埋入橡胶或塑料止水带来处理。此时止水带位置应准确,圆环中心应在变形缝中心线上。止水带应牢固,浇混凝土前必须清理干净,不得有泥土杂物,确保与混凝土结合良好。 (六)养护 常温混凝土浇筑完毕后的 12h 以内必须加以覆盖并浇水养护,养护时间不少于 14d。五、成品保护 1、确保钢筋模板位置正确,不得踩踏钢筋和模板。 2、在拆模和吊运其他构件时,不得碰坏施工缝企口及撞动止水带。保护穿墙管、电线管、电器盒及预埋件等,防止振捣时挤扁或预埋件移位。六、应注意的问题 1、蜂窝、麻面的造成原因是振捣不当,脱模早,模板干燥,模板缝隙偏大跑浆。 2...
