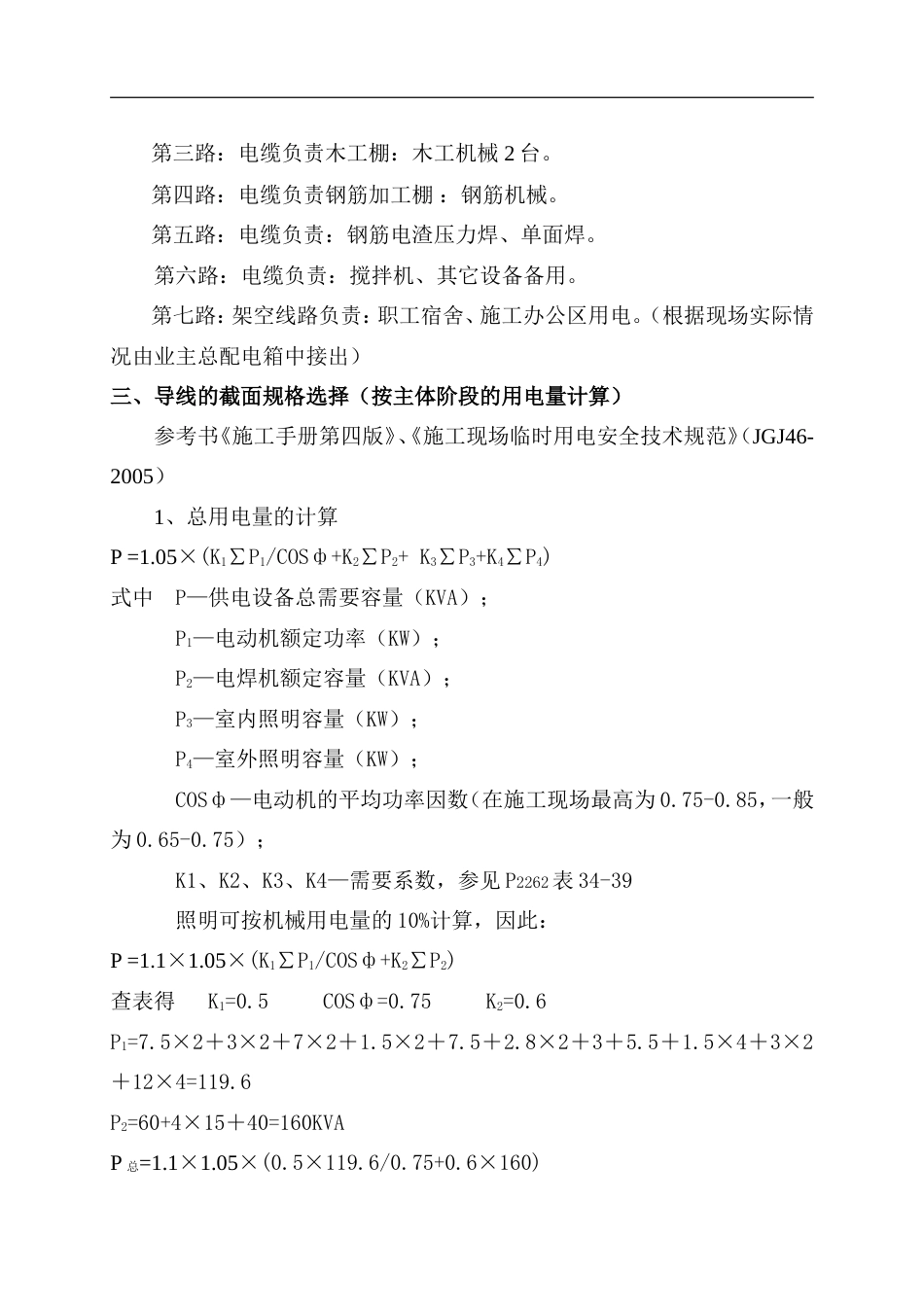

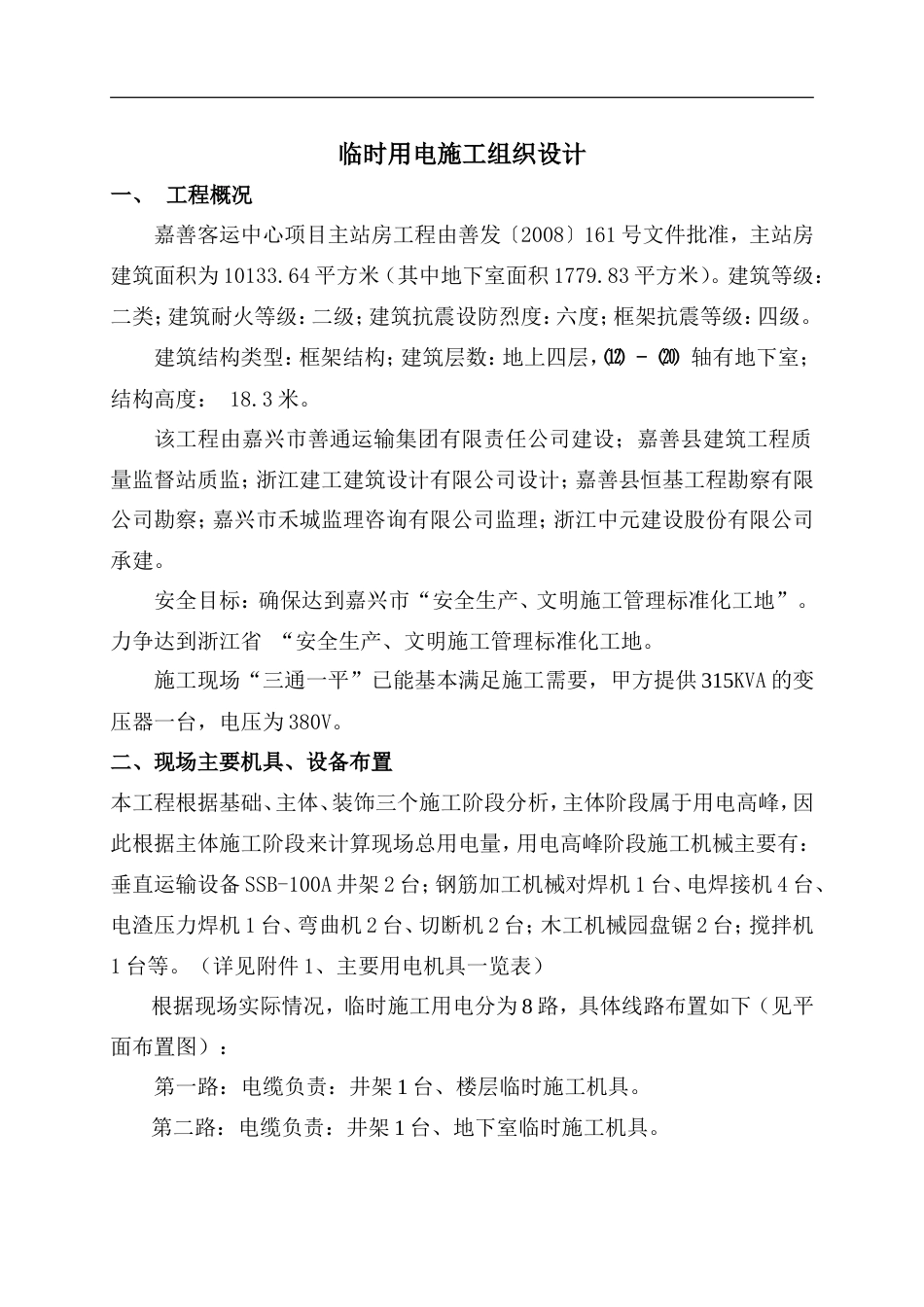

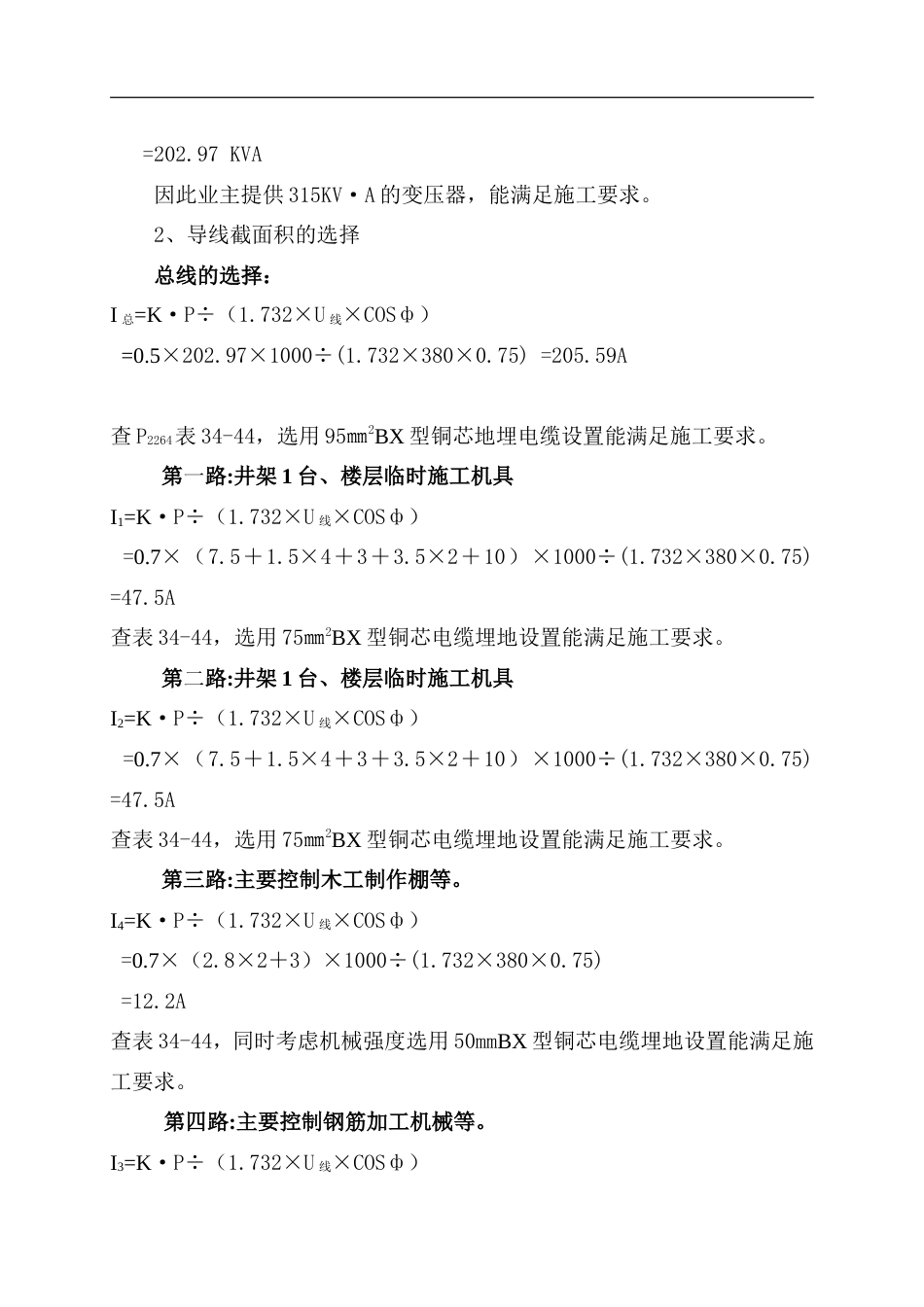

临时用电施工组织设计一、 工程概况嘉善客运中心项目主站房工程由善发〔2008〕161 号文件批准,主站房建筑面积为 10133.64 平方米(其中地下室面积 1779.83 平方米)。建筑等级:二类;建筑耐火等级:二级;建筑抗震设防烈度:六度;框架抗震等级:四级。建筑结构类型:框架结构;建筑层数:地上四层,⑿ - ⒇ 轴有地下室;结构高度: 18.3 米。该工程由嘉兴市善通运输集团有限责任公司建设;嘉善县建筑工程质量监督站质监;浙江建工建筑设计有限公司设计;嘉善县恒基工程勘察有限公司勘察;嘉兴市禾城监理咨询有限公司监理;浙江中元建设股份有限公司承建。安全目标:确保达到嘉兴市“安全生产、文明施工管理标准化工地”。力争达到浙江省 “安全生产、文明施工管理标准化工地。施工现场“三通一平”已能基本满足施工需要,甲方提供 315KVA 的变压器一台,电压为 380V。二、现场主要机具、设备布置本工程根据基础、主体、装饰三个施工阶段分析,主体阶段属于用电高峰,因此根据主体施工阶段来计算现场总用电量,用电高峰阶段施工机械主要有:垂直运输设备 SSB-100A 井架 2 台;钢筋加工机械对焊机 1 台、电焊接机 4 台、电渣压力焊机 1 台、弯曲机 2 台、切断机 2 台;木工机械园盘锯 2 台;搅拌机1 台等。(详见附件 1、主要用电机具一览表)根据现场实际情况,临时施工用电分为 8 路,具体线路布置如下(见平面布置图):第一路:电缆负责:井架 1 台、楼层临时施工机具。第二路:电缆负责:井架 1 台、地下室临时施工机具。 第三路:电缆负责木工棚:木工机械 2 台。第四路:电缆负责钢筋加工棚 :钢筋机械。第五路:电缆负责:钢筋电渣压力焊、单面焊。第六路:电缆负责:搅拌机、其它设备备用。第七路:架空线路负责:职工宿舍、施工办公区用电。(根据现场实际情况由业主总配电箱中接出)三、导线的截面规格选择(按主体阶段的用电量计算)参考书《施工手册第四版》、《施工现场临时用电安全技术规范》(JGJ46-2005)1、总用电量的计算P =1.05×(K1∑P1/COSф+K2∑P2+ K3∑P3+K4∑P4)式中 P—供电设备总需要容量(KVA);P1—电动机额定功率(KW);P2—电焊机额定容量(KVA);P3—室内照明容量(KW);P4—室外照明容量(KW);COSф—电动机的平均功率因数(在施工现场最高为 0.75-0.85,一般为 0.65-0.75);K1、K2、K3、K4—需要系数,参见 P2262 表 34-39照明可按机械用电量的 10%计算,因此:P =1.1×1.05×(K1∑P1/COSф+K2∑P2)查表得 K1=0.5 COSф=0.75 K2=0.6P1=7.5×2+3×2+7×2+1.5×2+7.5+2.8×2+3+5.5+1.5×4+3×2+12×4=119.6P2=60+4×15+40=160KVAP 总=1.1×1.05×(0.5×119.6/0.75+0.6×160) =202.97 KVA因此业主提供 315KV·A 的变压器,能满足施工要求。2、导线截面积的选择总线的选择:I 总=K·P÷(1.732×U 线×COSф) =0.5×202.97×1000÷(1.732×380×0.75) =205.59A 查 P2264表 34-44,选用 95㎜2BX 型铜芯地埋电缆设置能满足施工要求。第一路:井架 1 台、楼层临时施工机具I1=K·P÷(1.732×U 线×COSф) =0.7×(7.5+1.5×4+3+3.5×2+10)×1000÷(1.732×380×0.75) =47.5A查表 34-44,选用 75㎜2BX 型铜芯电缆埋地设置能满足施工要求。第二路:井架 1 台、楼层临时施工机具I2=K·P÷(1.732×U 线×COSф) =0.7×(7.5+1.5×4+3+3.5×2+10)×1000÷(1.732×380×0.75) =47.5A查表 34-44,选用 75㎜2BX 型铜芯电缆埋地设置能满足施工要求。第三路:主要控制木工制作棚等。I4=K·P÷(1.732×U 线×COSф) =0.7×(2.8×2+3)×1000÷(1.732×380×0.75) =12.2A查表 34-44,同时考虑机械强度选用 50mmBX 型铜芯电缆埋地设置能满足施工要求。第四路:主要控制钢筋加工机械等。I3=K·P÷(1.732×U 线×COSф) =0.7×(60+3×2+7×2+7.5+1.5×2)×1000÷(1.732×380×0.75)=128.34A 查表 34-44,选用 50mm2BX 型铜芯电缆埋地设置能满足施工要求第五路: 搅拌机、其它备用及照明I3=K·P÷(1.732×U 线×COSф...
