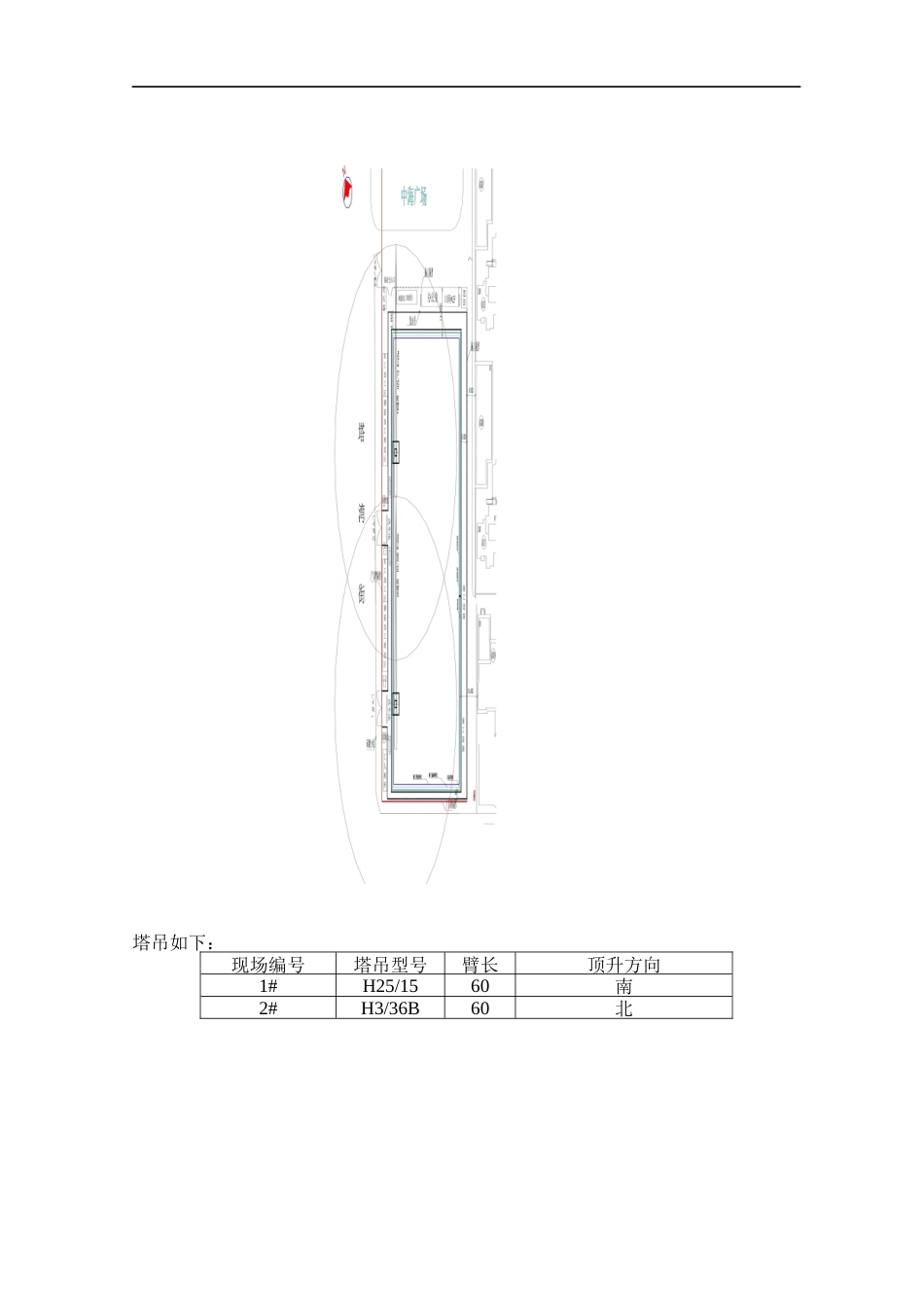

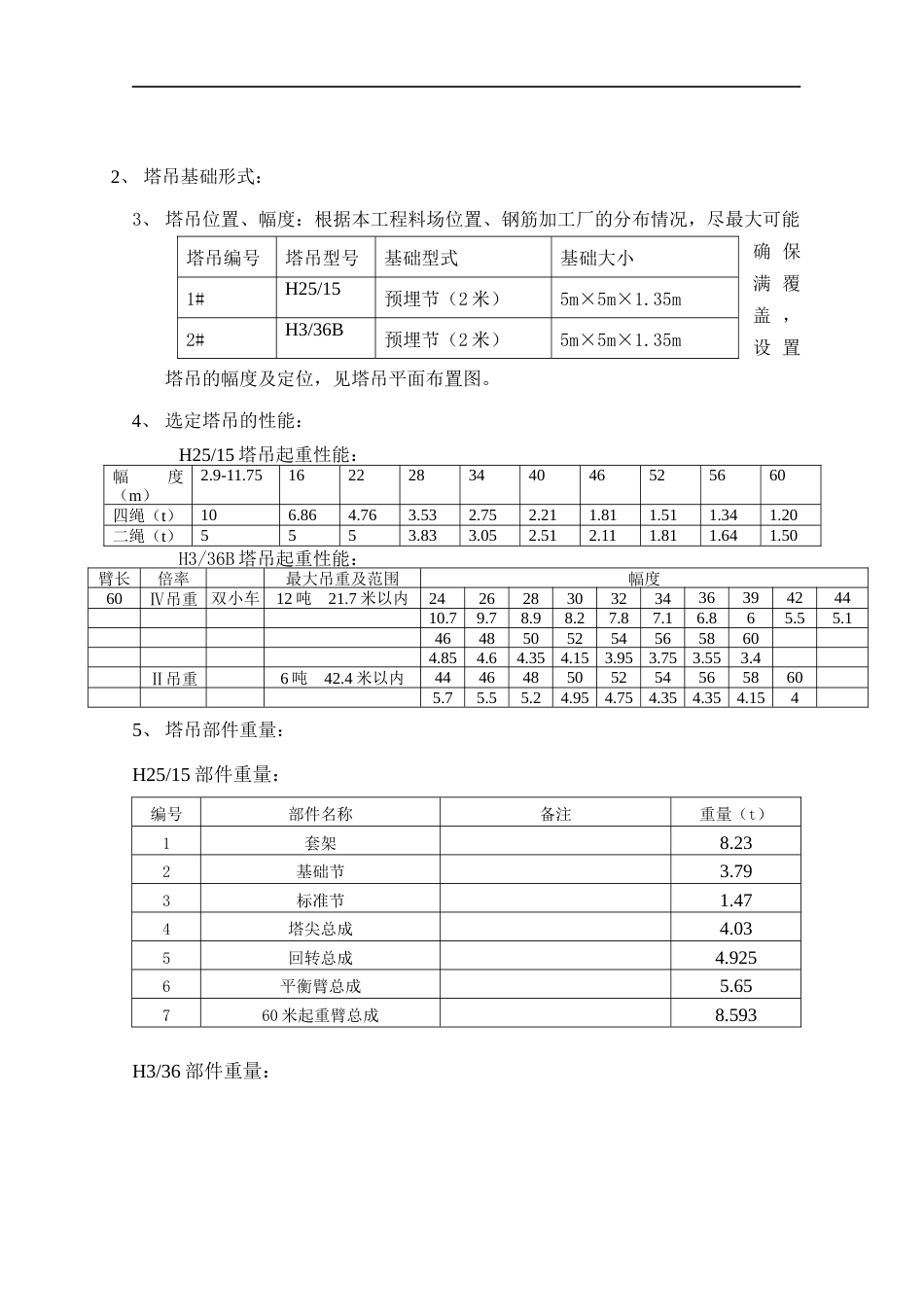

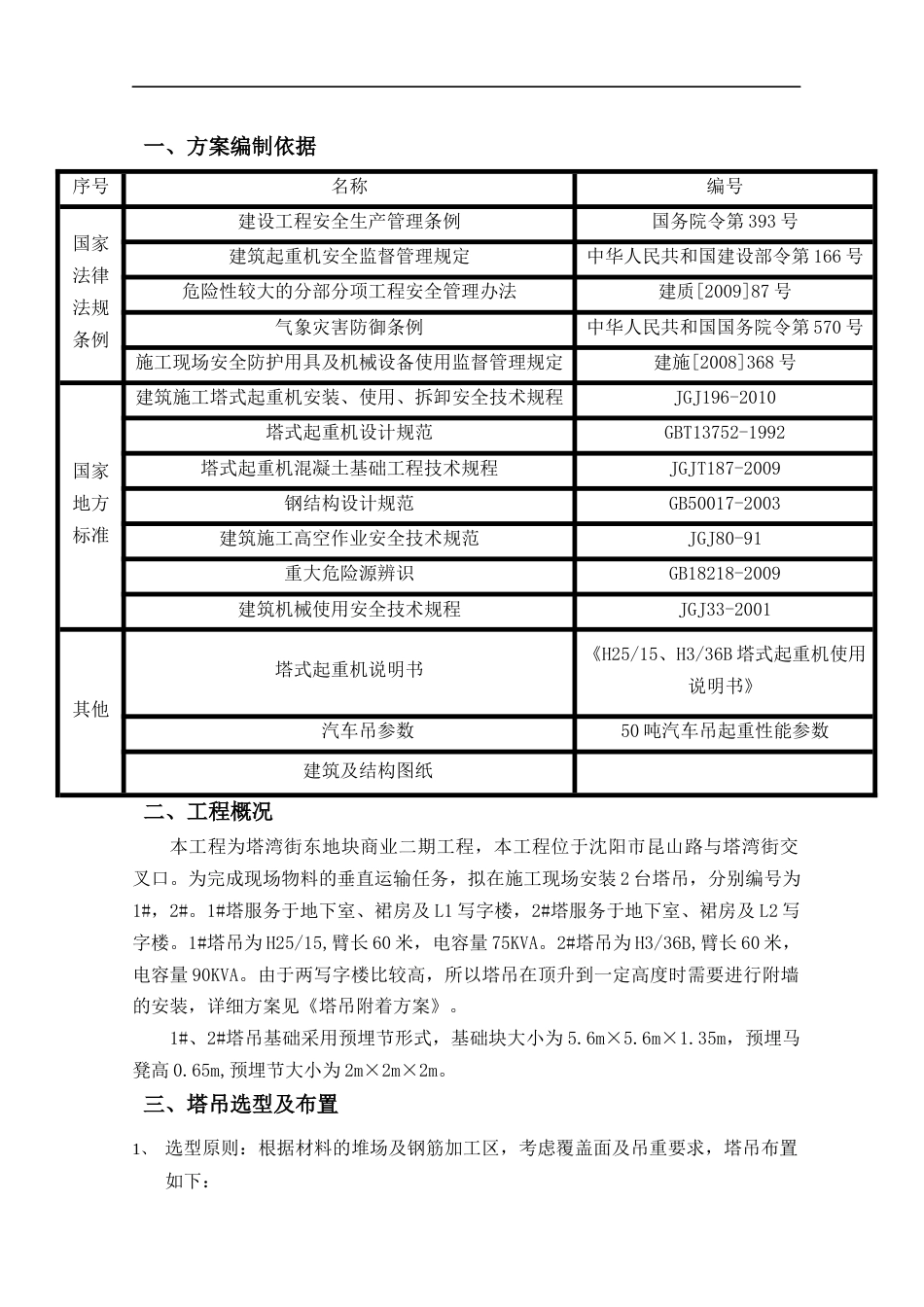

一、方案编制依据序号名称编号国家法律法规条例建设工程安全生产管理条例国务院令第 393 号建筑起重机安全监督管理规定中华人民共和国建设部令第 166 号危险性较大的分部分项工程安全管理办法建质[2009]87 号气象灾害防御条例中华人民共和国国务院令第 570 号施工现场安全防护用具及机械设备使用监督管理规定建施[2008]368 号国家地方标准建筑施工塔式起重机安装、使用、拆卸安全技术规程JGJ196-2010塔式起重机设计规范GBT13752-1992塔式起重机混凝土基础工程技术规程JGJT187-2009钢结构设计规范GB50017-2003建筑施工高空作业安全技术规范JGJ80-91重大危险源辨识GB18218-2009建筑机械使用安全技术规程JGJ33-2001其他塔式起重机说明书《H25/15、H3/36B 塔式起重机使用说明书》汽车吊参数50 吨汽车吊起重性能参数建筑及结构图纸二、工程概况本工程为塔湾街东地块商业二期工程,本工程位于沈阳市昆山路与塔湾街交叉口。为完成现场物料的垂直运输任务,拟在施工现场安装 2 台塔吊,分别编号为1#,2#。1#塔服务于地下室、裙房及 L1 写字楼,2#塔服务于地下室、裙房及 L2 写字楼。1#塔吊为 H25/15,臂长 60 米,电容量 75KVA。2#塔吊为 H3/36B,臂长 60 米,电容量 90KVA。由于两写字楼比较高,所以塔吊在顶升到一定高度时需要进行附墙的安装,详细方案见《塔吊附着方案》。1#、2#塔吊基础采用预埋节形式,基础块大小为 5.6m×5.6m×1.35m,预埋马凳高 0.65m,预埋节大小为 2m×2m×2m。三、塔吊选型及布置1、 选型原则:根据材料的堆场及钢筋加工区,考虑覆盖面及吊重要求,塔吊布置如下: 塔吊如下:现场编号塔吊型号臂长顶升方向1#H25/1560南2#H3/36B60北 2、 塔吊基础形式: 3、 塔吊位置、幅度:根据本工程料场位置、钢筋加工厂的分布情况,尽最大可能确 保满 覆盖 ,设 置塔吊的幅度及定位,见塔吊平面布置图。4、 选定塔吊的性能: H25/15 塔吊起重性能:幅度(m)2.9-11.75162228344046525660四绳(t)106.864.763.532.752.211.811.511.341.20二绳(t)5553.833.052.512.111.811.641.50 H3/36B 塔吊起重性能:臂长倍率最大吊重及范围幅度60Ⅳ吊重 双小车12 吨 21.7 米以内2426283032343639424410.79.78.98.27.87.16.865.55.146485052545658604.854.64.354.153.953.753.553.4Ⅱ吊重6 吨 42.4 米以内4446485052545658605.75.55.24.954.754.354.354.1545、 塔吊部件重量:H25/15 部件重量:编号部件名称备注重量(t)1套架8.232基础节3.793标准节1.474塔尖总成4.035回转总成4.9256平衡臂总成5.65760 米起重臂总成8.593H3/36 部件重量:塔吊编号塔吊型号基础型式基础大小1#H25/15预埋节(2 米)5m×5m×1.35m2#H3/36B预埋节(2 米)5m×5m×1.35m 四、塔吊安装准备工作4.1、项目部前期准备1、 根据各塔吊的定位,项目部组织开挖塔吊基础的基坑,并做好垫层,剔桩等工作;现场需提供安装各塔吊的汽车吊及运输车辆的行走道路及站位区,道路需平整且压实,行走道路宽度需不小于 5 米,坡度不大于 1:5; 2、 安装结构内的各塔吊时,汽车吊、运输车辆的行走去及站位区需平整并压实,塔吊安装前,所在区域附近的工程桩暂不要剔除,以便于车辆的行走及站位;3、 准备相应钢筋及 C20、C40 砼;4、 施工现场如有架空输电线或通讯线,应对其架设防护。5、基础预埋当日需现场测量人员、电焊、气焊配合施工。6、必须分别为各塔吊配备专用二级电箱,电箱距塔吊不得大于 3 米。4.2、塔吊专业公司前期准备1、准备 2 台型号正确,性能良好的塔吊;2、塔吊接地用扁铁、钎子等。 3、安装塔吊所需各种工具。4、准备运输塔吊部件的车辆和基础预埋、塔吊安装用的汽车吊(50 吨)。5、所有入场安装施工人员必须持证上岗。6、塔吊安装前,现场相关管理人员必须事先熟悉施工现场,排除不利因素的影响,以免影响工期。五、塔吊基础1、 确保地底下没有不实结构(如防空洞、墓穴等)以及地下物质输送管道(煤气、水等管道)。2、 项目制作塔吊垫层,塔吊垫层混凝土强度等级为 C15,厚度为 100mm, 上表面编号部件名称备注重量(t)1套...
