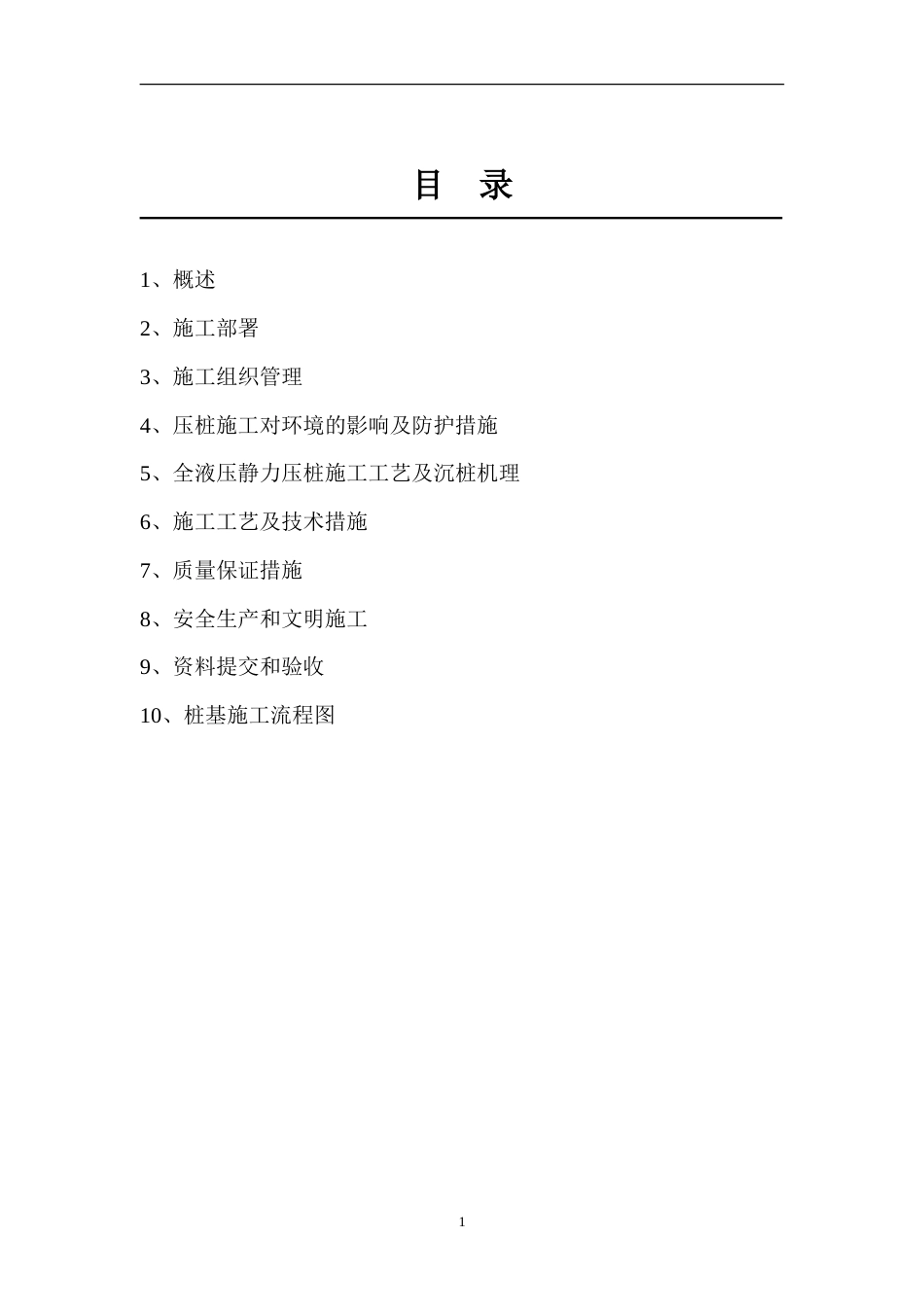

目 录1、概述2、施工部署3、施工组织管理4、压桩施工对环境的影响及防护措施5、全液压静力压桩施工工艺及沉桩机理6、施工工艺及技术措施7、质量保证措施8、安全生产和文明施工9、资料提交和验收10、桩基施工流程图11、 工程概述1.1 工程概况:工程名称: 建设单位: 设计单位:总承包单位:××××建设集团有限公司(沪)施工单位:××××建设集团有限公司(沪)1.2 施工条件1.2.1 交通运输条件:本工程位于凇江新桥民益路、新庙路口,交通便利。1.2.2 环境及场地条件:本工程拟建场地基本平整,表面为杂填土,地下可能有障碍物。施工前甲方应使施工现场具备下列条件:A.做到施工现场“三通一平”,目前场地基本平整。B.施工区域地下地上障碍物予以清除,以确保桩位准确及避免造成桩身损坏。C.根据压桩荷载大小,施工场地宜铺设道渣层,并且夯实。1.2.3 供电、供水甲方提供 250KW 电力(设备 210KW、照明 20KW、生活 20KW)和生活用水满足施工要求。1.2.4 工程地质条件:(详见地质勘察报告)1.3 设计技术要求: 本工程桩套用图集为《先张法预力混凝土管桩》(DBJT08-92-2000),共555 根,其中包括试桩3 根。详见下表:房号桩 规 格数 量(根)±0.000决对标高(M)桩顶相对标高(M)桩顶绝对标高(M)单桩抗压承载力(KN)厂 房新 建PHC-A400-(80)-3735.400-1.5003.9002376PHC-A400-(80)-355205.400-3.5001.9001350PHC-A400-(80)-28325.400-0.7504.657502.施工部署 2.1 地上地下障碍物清除 2.1.1 施工场地基本平整。为确保压桩工程质量,压桩前必须对施工区障碍物进行清除,清除后用道渣回填并压实。压桩机最小工作面为 5 米,即边桩 5 米范围内不得有地上或空间障碍物。2.1.2 暗浜处清理 压桩施工对场地要求较高,因为场地的好坏直接影响沉桩的施工质量,特别是管桩施工由于场地沉陷等不利因素,在土体挤压作用下会造成桩身偏位、甚至断裂的严重质量事故。如遇暗浜在场地平整时必须清除,暗浜淤泥需清除外运,并回填道渣压实,以确保压桩正常施工。 2.2 施工设备选择 根据施工图纸、地质资料、工程规模、工期要求,本工程选用以下主要施工3机械设备。(1) YZY-300T 液压压机1 台;(2) YZY-500T 液压压机1 台; (3)30KVA 电焊机8 台; (4)J6型经纬仪4 台;(5)S3型水准仪2 台。2.3 施工顺序安排先清除压桩区的障碍物,平整场地及铺道渣,确认防护施工方案和施工防护措施。当准备工作就绪后进行压桩施工。压桩施工顺序以需保护的建筑物、管线处先施工为原则,结合本工程实际情况 YZY-300 型静压桩机(即1#桩机)先从靠原有厂房建筑物处施工,形成屏障使应力向施工场地中间扩散,然后 YZY-500 型静压桩机(即2#桩机)进场2 台桩机同时从中间向两边并由东向西依次顺序施工。2.4 压桩施工工艺流程 测量放线→桩机定位→吊桩、喂桩定位→校核垂直度→沉桩→送桩→标高停止→移位4施 工 流 程 图 测量放线轴线验收桩位放样桩位验收桩机就位桩位复核调平机台吊桩对位校正垂直打 桩打桩记录吊桩对接52.5 施工进度及工期 2.5.1 结合本工程的实际情况,有效工期为 35 天。结合我公司设备生产能力,施工Φ400 管桩35 米桩长,每天工作时间为24 小时平均每台桩机能完成10 根左右。2.5.2 施工进度计划表(YZY-300 型)校正垂直接桩焊接隐蔽验收打 桩压桩记录送桩对接送 桩压桩记录移 位吊送桩器6 日历表内 容1357911 13 15 17 19 21 23 25 27 29 31 33 35 37 39 41 43压桩设备进场商品桩进场桩 基 施 工退 场2.5.3 施工进度计划表(YZY-500 型) 日历表内 容1357911 13 15 17 19 21 23 25 27 29 31 33 35 37 39 41 43压桩设备进场商品桩进场桩 基 施 工退 场73、压桩施工对环境的影响及防护措施 3.1 施工现场环境情况及压桩影响范围压桩施工时应采取一定的防护措施,否则将对道路管线及四周的建筑物产生较大影响。3.2 防护措施3.2.1 由甲方组织有资质的管线监察单位,成立监察小组,在压桩前对四周的建筑物及管线先建立原始数据,并建立...
