消防工程施工要点:预留预埋与管道安装详解,避免返工隐患

不少人觉得水电安装仅是拉管布线而已,实际上其中的门道绝非这般简单。从进行预埋套管开始,到完成管线排布,每一道工序都对建筑的长期安全以及后续装修有着直接影响。

套管预埋要点

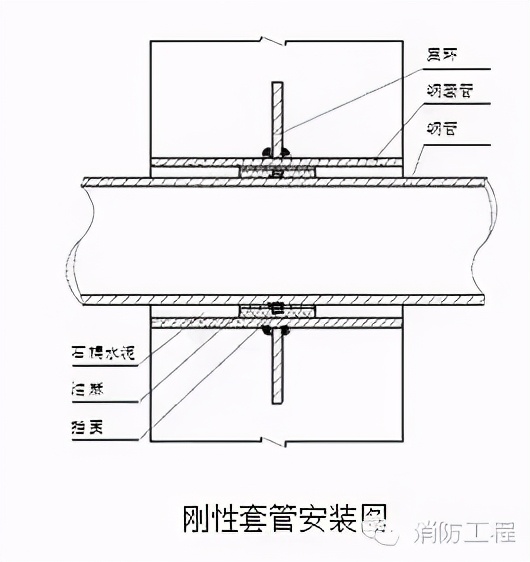

需在先了结主体部分结构的钢筋被绑扎完毕之后,依照图纸所给予的标高以及尺寸来精准确实地定位套管所处的位置。紧接着把套管放置至钢筋所交织形成的网格以内后,一定要达成焊接稳固牢实的状况。要是在进行安装这般的操作期间有需要对钢筋实施切割的状况,在事情过后务必要运用加强筋去给予加强稳固的处理,以此来保障结构并不会受到影响。
套管完成预埋之后,防堵方面的工作其重要程度是相当高的。需要采用胶带、泡沫等之类的材料把套管的两端进行紧密的封堵,以此来防止在混凝土浇筑的时候灌进去。这一项工作表面上看起来是比较简单的,然而要是出现疏忽的情况,那么后期进行疏通将会变得极其困难,还或许会造成返工以及经济方面的损失。

楼板孔洞预留
常常会运用木盒或者钢套管来预留楼板的孔洞,施工进程之前要再三进行尺寸以及平面位置的核对,在模板支设完毕之后马上固定预埋件,预埋件务必与模板或者钢筋稳固地固定,以此避免在浇筑混凝土的时候出现位移 。
要等到混凝土浇筑完毕并且呈现初凝状态后,才能够小心翼翼地将木盒或者套管取出,把取出的时机给把控好,因为要是过早的话就有可能会损坏孔洞边角,过于晚的话则会导致难以取出,在将其取出之后应当马上检查孔洞是不是规整、是否通畅。

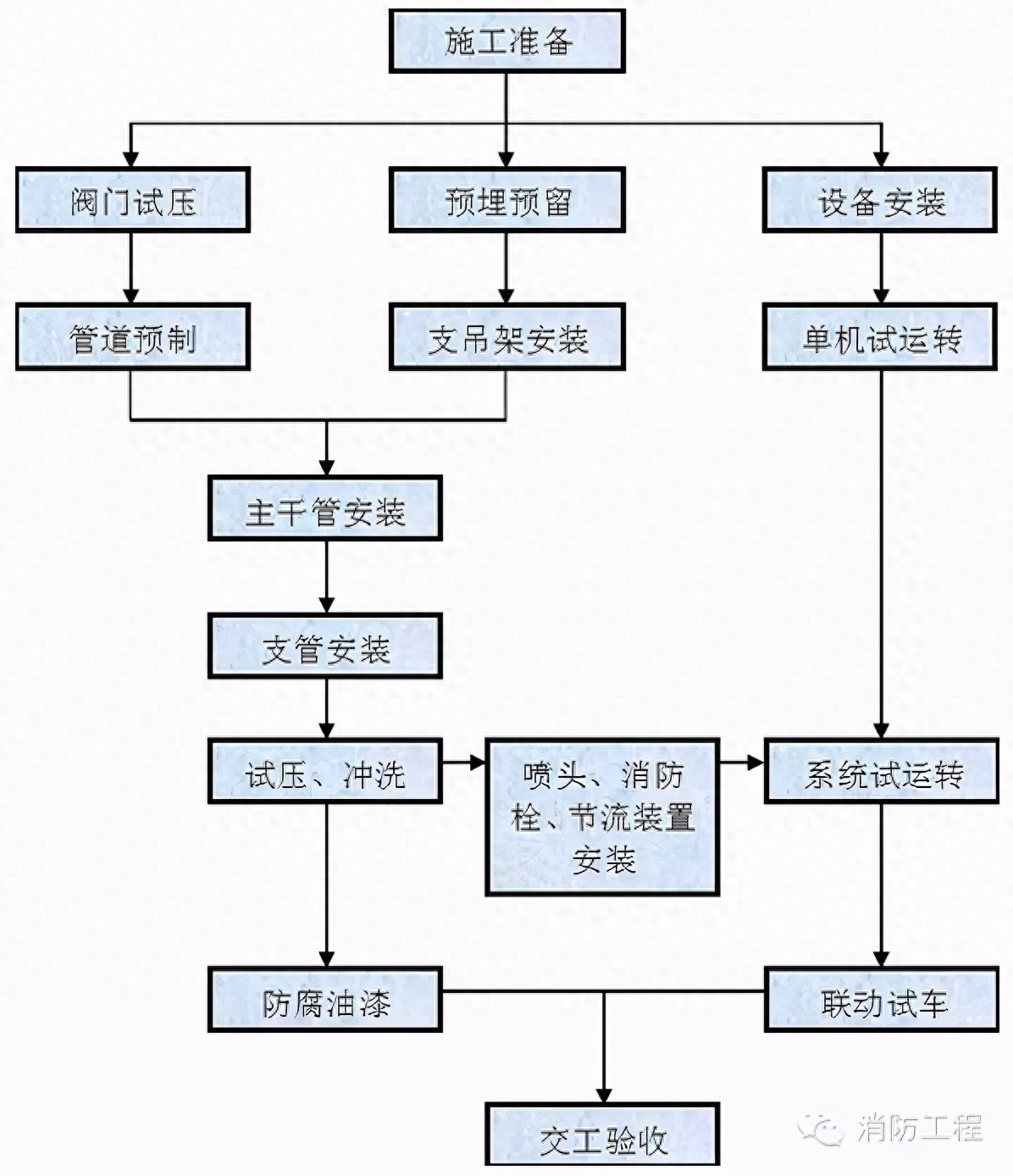

管道安装连接

针对于那种管径小于或者等于75毫米的干管,通常会采用套丝连接这种方式。套丝的长度是需要符合相关规范要求的,在连接处要缠绕生料带或者涂抹密封胶,以此来保证接口严密不会出现漏水的情况。对于进行焊接连接的管道,其焊口的质量是必须要用一些方法去检查的。

不管是螺纹连接这种方式,还是焊接那种方式,被埋葬在地下里头的管道,还有处于墙体内边的管道,都必然得去做防腐处理。平常常见的做法是去刷涂防锈漆,以及沥青漆,这对于让管道使用寿命得到延长,防范锈蚀进而避免漏水来讲,是至关重要的 。

线管敷设规范

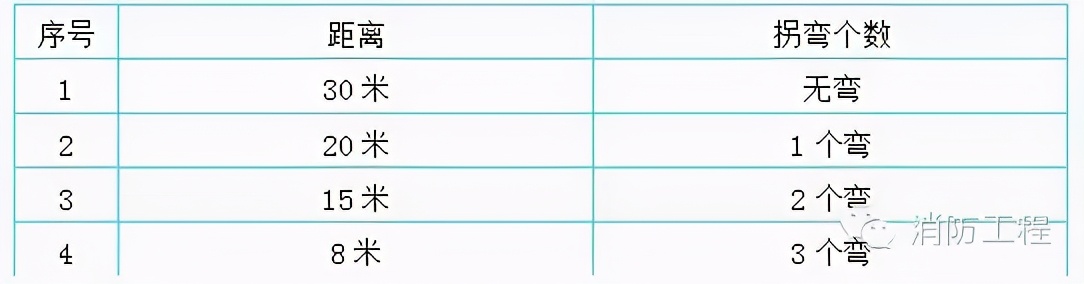

电线管路直线段长度一旦超过规定,像30米、20米或者15米,这是依据弯头数量来定的,此时就必须要加装接线盒 。接线盒所在位置得选在方便日后穿线以及检修的地方 ,绝不能藏在吊顶或者墙体深处致使无法触及 。
当管路进行垂直敷设之际,依据导线截面积的具体大小情况来讲,同样存在着明确的关于加装接线盒距离的规定。比如说,对于截面为50平方毫米以及以下的导线而言,一旦超过30米,那么就应当增设盒子。而诸如此类的规定,其目的全都是为了降低穿线的阻力,以及保护电线的绝缘层。

明配管与接地

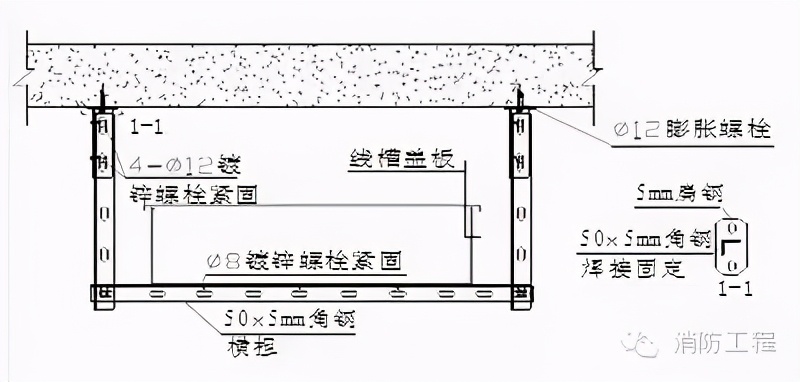

通常明配管会采用吊架敷设方式,施工期间要先进行放线定位操作,接着安装好吊杆亦或是支架,在确保其横平竖直状态之后再去固定管子,钢管运用螺纹连接方法,管口要处理得光滑,以此防止划伤电线。

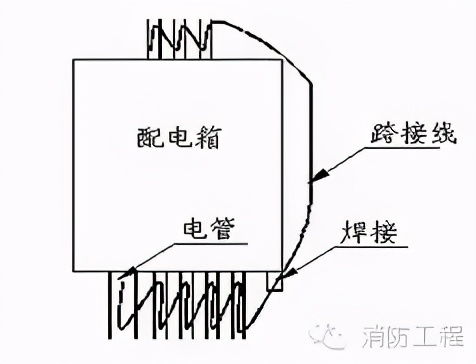

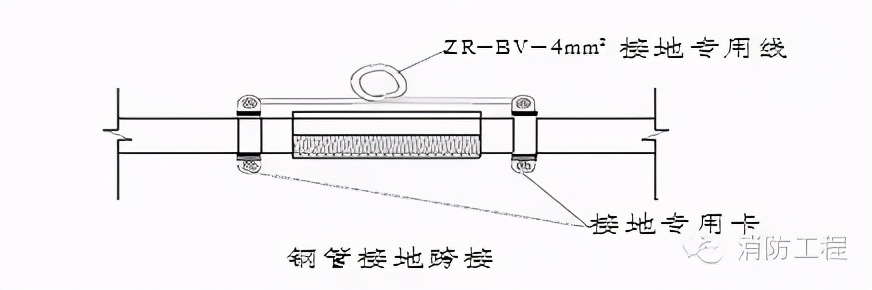

在钢管接头处,要进行可靠的接地跨接,灯头盒处,同样必须进行可靠的接地跨接,开关盒等处,也都得进行可靠的接地跨接。一般而言,使用多股铜芯软导线,其截面积不小于2.5平方毫米,并且用专用接地卡子进行连接,这样做的目的是,确保整个金属管路系统电气连通,进而防止漏电危险。
特殊部位处理

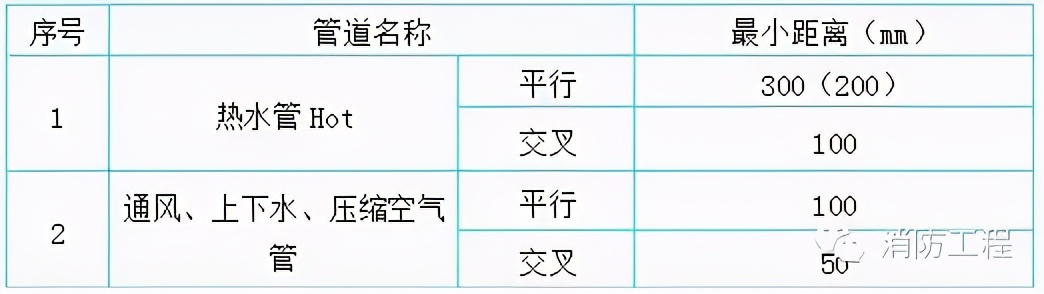

于墙、柱之内将管线进行敷设之时,要于两层钢筋网的中间沿着最短的路径去走线,并且使用扎丝把它绑扎固定在钢筋的内侧,其绑扎的间距不可以大于1米。当多根管线并行的时候,管与管之间的净距离不应当小于25毫米,以此来确保混凝土能够灌注得密实。
当碰到梁、柱或者要进入设备机房之际,管线的布置得预先进行综合规划。比如说,管线进入梁内的灯头盒,能够通过煨弯从盒顶进入或者从侧面进入。机房里面的桥架管线纵横交叉在一起,在施工之前应当做好综合布线的深化设计。要防止交叉冲突产生,达成排列整齐的效果,而且要在线缆之间按照要求加设隔板。
你们于进行装修事宜或者展开工程验收进程之际,是不是曾因预埋管线这方面的问题遭遇到麻烦状况呢?欢迎于评论区域分享出你们自身的经历与看法标点符号。
