混凝土工程浇筑:结构成型关键步,如何做好精细化管理?

来源:网络整理作者:佚名2025-10-241

浇筑混凝土,看起来好像挺简单,然而这却是关系到建筑质量的关键步骤,只要稍微有一点疏忽,就会致使出现裂缝,发生渗漏,甚至还会存在结构方面的隐患。

浇筑前的准备工作

混凝土工程浇筑:结构成型关键步,如何做好精细化管理?

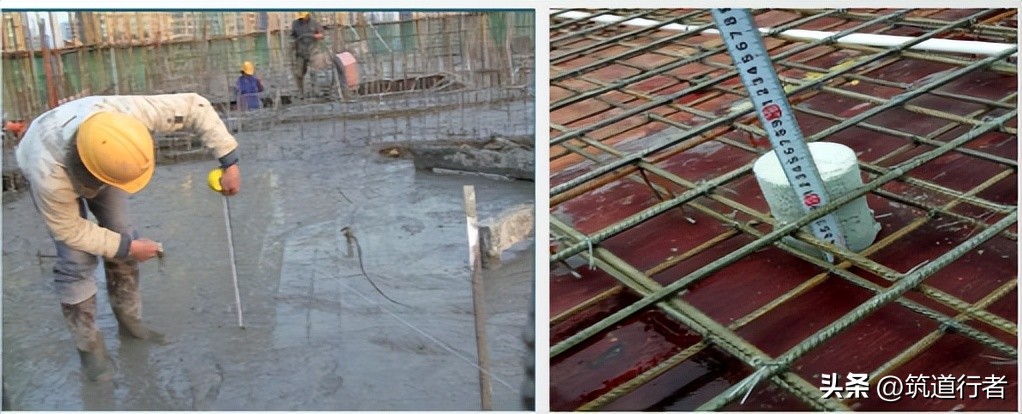

在进行浇筑以前,务必要将模板以及钢筋之上的杂物予以彻底清理。要是如木屑、铁丝这类垃圾残留在里头啦,那就会形成隔离层面从而降低混凝土的握裹力的。在2023年的时候,有个工地由于钢筋表面的油污处于没有清理的状态,进而导致梁体出现了空洞情况,最终是需要开展返工处理才行的 。

混凝土工程浇筑:结构成型关键步,如何做好精细化管理?

进行技术交底时需具体到每一个操作细节,施工员要明确不同区域的混凝土标号,像是地下室要采用C35抗渗混凝土,上部结构则使用C30普通混凝土,留置施工缝的位置要提前进行标注以避免随意留缝对结构整体性造成影响。

混凝土工程浇筑:结构成型关键步,如何做好精细化管理?

浇筑过程的时间控制

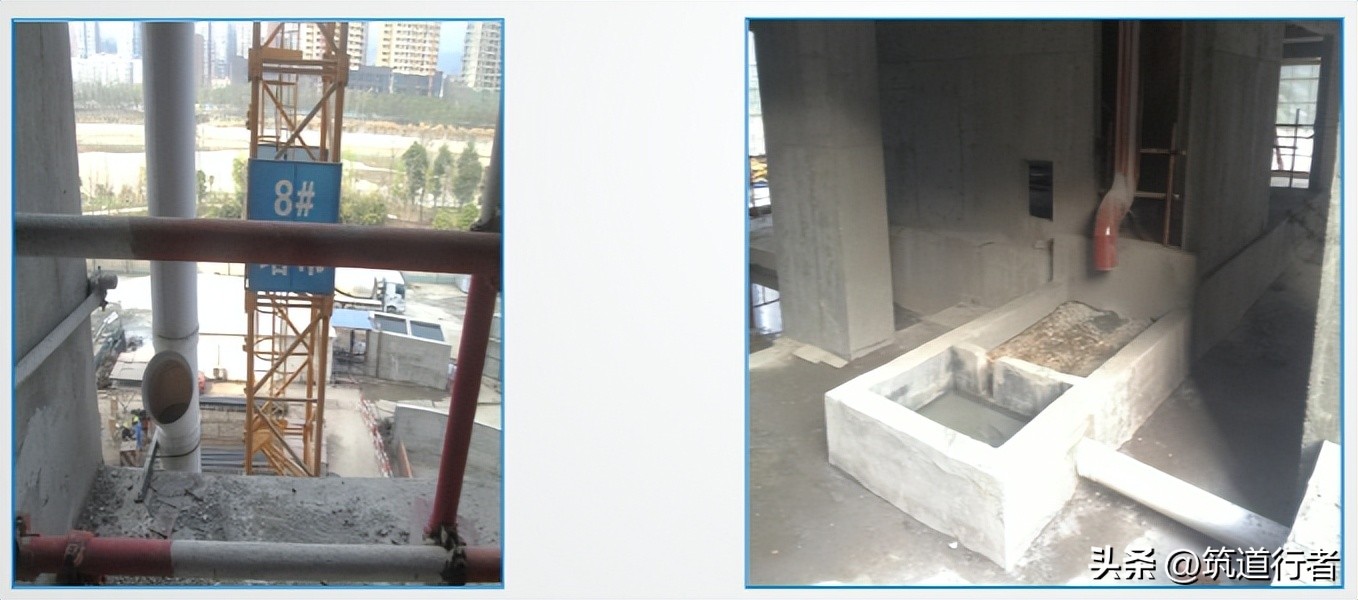

出站后的混凝土,到浇筑完毕,不能超过初凝时间,在夏季高温时段,通常限制是在2小时内,而在冬季,可延长至3小时,某项目,曾因为泵车出现故障而延误浇筑,致使已浇筑的部分形成冷缝,需要凿除后重新浇筑。

混凝土工程浇筑:结构成型关键步,如何做好精细化管理?

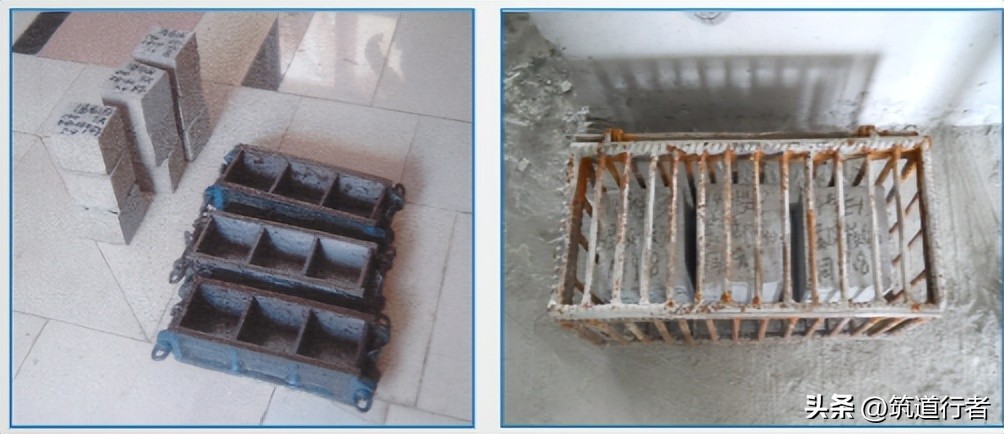

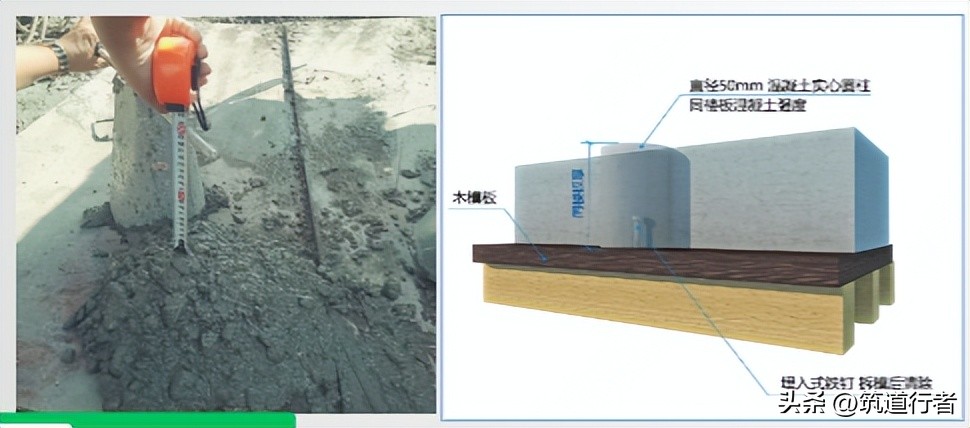

若意外中断超出允许的时间,那就必须马上留置施工缝。施工缝应当留置在结构受力较小的部位,像梁板跨中的1/3区域那样。在重新浇筑之前,要做凿毛处理并且涂刷界面剂,以此确保新旧混凝土结合紧密。

振捣操作规范要点

振捣点间距得严格把控在50厘米以内 实际操作期间能够采用行列式或者梅花式布点 每一点振捣20至30秒直至表面泛浆才停止 过振会致使骨料下沉 欠振则会出现蜂窝麻面

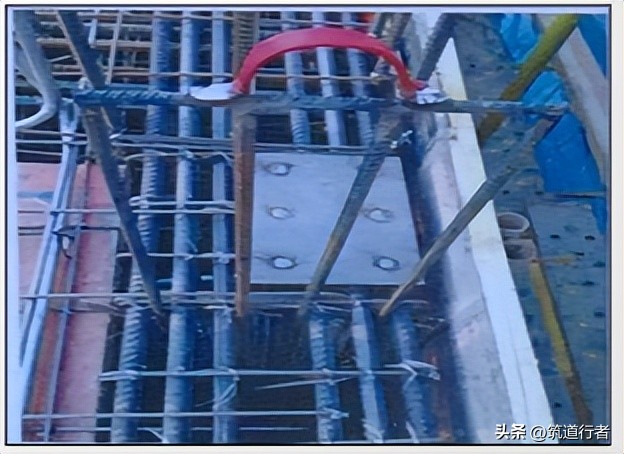

要避开在振捣时碰到钢筋以及预埋件,当遇到密集钢筋区域的时候,应当改用细直径的振捣棒,对于预埋管线周围而言,要分层进行投料,以此防止管线出现位移或者变形,这些细节会直接对结构耐久性产生影响。

混凝土工程浇筑:结构成型关键步,如何做好精细化管理?

特殊部位处理技巧

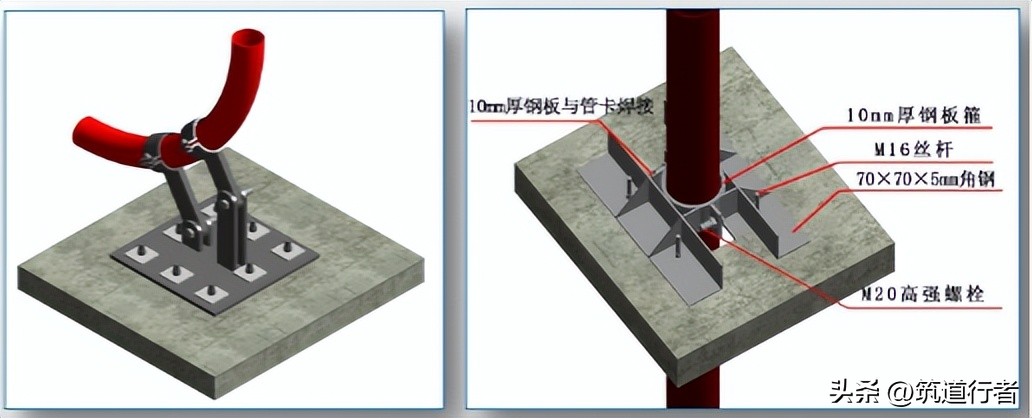

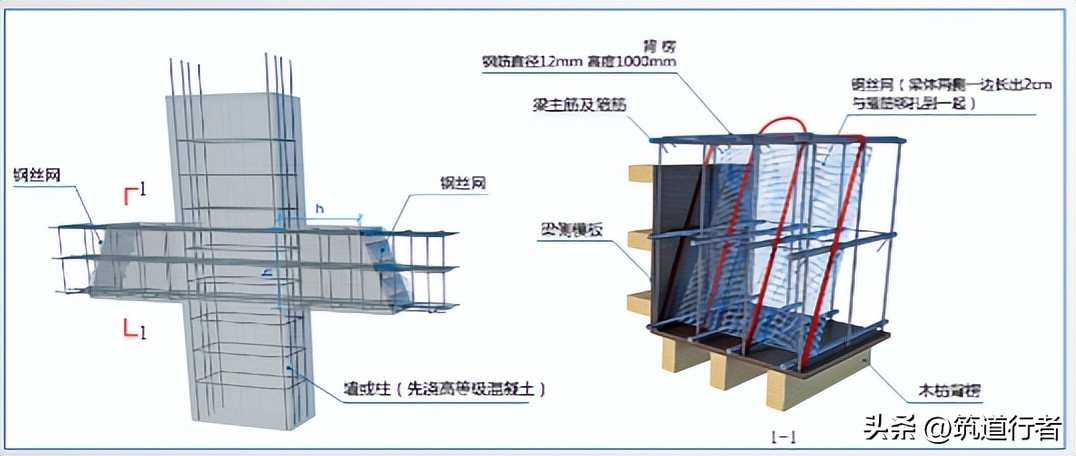

在梁柱节点那里通过斜向呈 45 度方式来设置钢丝网 ,使用专用背楞去固定网片所处位置 ,先进行柱头高强度混凝土的浇筑 ,在初凝之前再开展梁板混凝土的浇筑 ,这样便可有效防范低标号混凝土混入到高标号区域 。

混凝土工程浇筑:结构成型关键步,如何做好精细化管理?

移动方式检测用于楼板厚度控制,每3平方米用板厚仪布设一个测点,一旦发现偏差便立即进行调整,某住宅项目借由该办法,把厚度合格率从85%提升至98%。

混凝土工程浇筑:结构成型关键步,如何做好精细化管理?

收面与养护管理

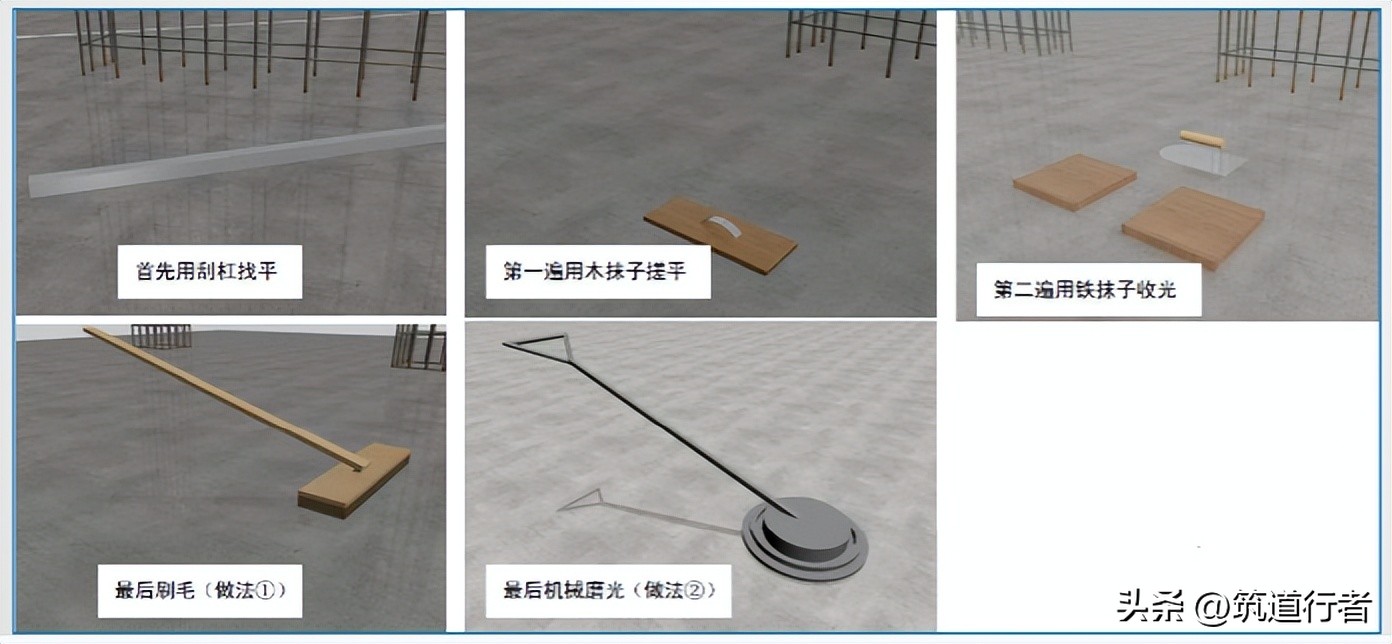

时机对于混凝土收面而言,是需要精准把握的,在初凝之前的时候,要实施第一次的抹平动作,而在终凝之前的阶段,要完成第二次的压光操作,于夏季这个季节,一般正常情形下是在浇筑之后的4至6个小时,以此来开展相关收面活动,在冬季这个时段,可适当予以延长,延长至8至10个小时,倘若时间过早去收面,那么就会产生沉降裂缝这种状况,要是时间过晚才进行收面,却又无法有效地闭合表面所存在的微裂纹 。

必须保证养护环节持续湿润,覆膜养护时要确保薄膜紧贴混凝土表面,且边缘压实密封,墙体拆模后应立即喷涂养护剂,养护时间不得少于14天,而这些措施能有效防止干缩裂缝。

混凝土工程浇筑:结构成型关键步,如何做好精细化管理?

成品保护与质量追溯

完成实测数据上墙是在拆模之后的5日之内,采用专用印章去标注垂直度、平整度等数据,或者生成二维码来存储详细检测记录,这些数据既是施工档案,又是后续装修的依据。

禁止在强度没有达到标准之前让人员进行作业,一般情况下,板面上的混凝土达到1.2兆帕这个数值的时候才可以允许人员上去作业,究竟是否达到该数值要依据同条件试块来进行判定,某个项目因为过早地去堆放各种各样的材料从而使得楼板那里产生了贯穿裂缝,这个教训是非常深刻的。

混凝土工程浇筑:结构成型关键步,如何做好精细化管理?

各位从事施工的同行们,于你们各自所投入进行的项目里面,最经常会碰到的、有关混凝土这方面具备质量性质的难题究竟是什么呢?欢迎大家前来分享自身所拥有的经验以及内心的体会心得,要是感觉这些实际操作过程当中的要点能够带来扶助效用的话,请点选赞成的标志予以支持。
