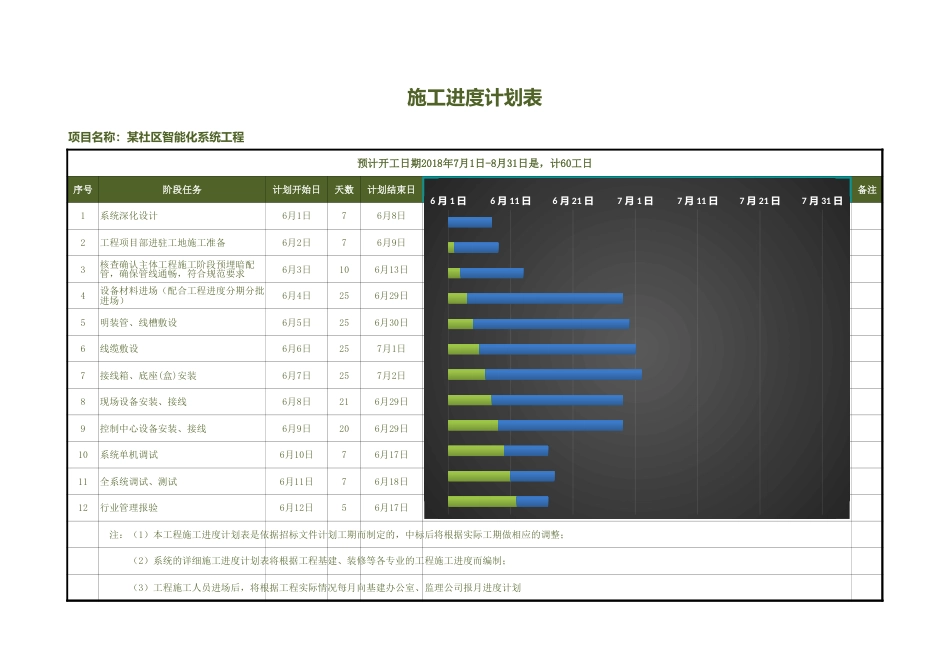

施工进度计划表项目名称:某社区智能化系统工程序号阶段任务计划开始日天数计划结束日备注1系统深化设计72工程项目部进驻工地施工准备73104255明装管、线槽敷设256线缆敷设257258现场设备安装、接线219控制中心设备安装、接线2010系统单机调试711全系统调试、测试712行业管理报验5预计开工日期2018年7月1日-8月31日是,计60工日6月1日6月8日6月2日6月9日核查确认主体工程施工阶段预埋暗配管,确保管线通畅,符合规范要求6月3日6月13日设备材料进场(配合工程进度分期分批进场)6月4日6月29日6月5日6月30日6月6日7月1日接线箱、底座(盒)安装6月7日7月2日6月8日6月29日6月9日6月29日6月10日6月17日6月11日6月18日6月12日6月17日 注:(1)本工程施工进度计划表是依据招标文件计划工期而制定的,中标后将根据实际工期做相应的调整; (2)系统的详细施工进度计划表将根据工程基建、装修等各专业的工程施工进度而编制; (3)工程施工人员进场后,将根据工程实际情况每月向基建办公室、监理公司报月进度计划6 月 1 日6 月 11 日6 月 21 日7 月 1 日7 月 11 日7 月 21 日7 月 31 日
