不同标号混凝土浇筑要注意啥?施工方法及节点处理全解析
于建筑施工场地之中,梁柱节点核心区域的混凝土灌注成为一个具有技术难度的要点,倘若处置不妥当,将会直接对整个框架结构的安全性造成影响。
梁柱节点的施工难点

节点区域,钢筋呈现纵横交错状态,并且特别是处于中间柱的位置,主筋与箍筋处于密集排列的情形,这般密集的钢筋网,给混凝土下料这一行为以及振捣这一操作带来极大障碍问题,易于致使混凝土根本无法填充达到密实,高空作业所处的那个环境,进一步对施工难度做了增添之举,使得工人操作所在空间受到限制,质量方面的隐患就跟着增多起来。

混凝土强度等级不同在此处交汇,剪力墙或者柱子的混凝土标号一般远远高于梁板,要是施工顺序不恰当,两种混凝土交接面容易产生薄弱的层次,工地现场的管理一旦有所疏忽,就有可能出现漏振或者冷缝,致使节点强度达不到设计的要求,对结构整体性能造成影响。
高低标号混凝土的浇筑顺序

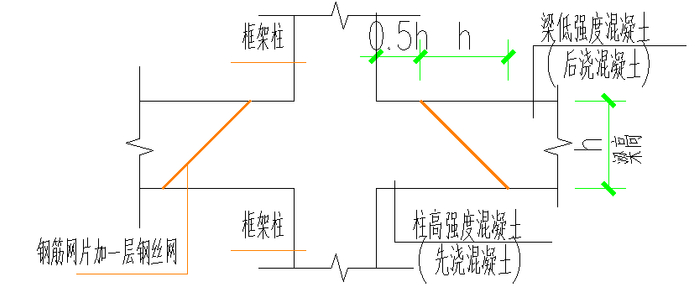

得当的举措乃是秉持“先高后低”之准则,也就是先去浇筑具备高强度等级的柱子亦或是剪力墙混凝土,而后再浇筑拥有低强度等级的梁板混凝土。这般的顺序能够保证节点核心区域被高强混凝土予以充足填充,防止低标号混凝土流入至核心区域进而产生强度欠缺的状况。
核心要点在于把控住时间差,一定要在预先浇筑的高强混凝土开始初凝之前,着手进行梁板混凝土的浇筑操作。在实际的操作过程当中,常常会运用塔吊吊斗或者泵车先把墙体混凝土运送至相应位置,实施分层浇筑并且进行振捣作业,在楼面梁板所处位置预留出呈45度的斜坡面,以此使得后续的混凝土能够实现更为良好的结合。
防止冷缝的形成
操控冷缝乃是保障节点质量的关键所在。冷缝指的是先前浇筑的混凝土已然初凝了,而后浇的混凝土没办法跟它有效结合进而形成的那种施工缝。为躲开这类问题,施工组织务必要紧凑,得保证泵送设备运行正常,混凝土供应持续不间断,。
于混凝土初凝之前,要迅速达成楼面梁板混凝土的浇筑。一般会于墙顶梁底之处事先预留施工缝,当作高低标号混凝土的规划接合面。凭借精准算出混凝土的初凝时间及浇筑速度,能够切实防止在非规划之地形成有害冷缝。
核心区的振捣加强措施
针对于钢筋分布极为密集的节点核心区域,务必要采用小型插入式振捣器来实施加强振捣操作。因为普通振捣棒很难插入到钢筋之间的间隙当中,然而小型振捣棒却能够灵活地深入进去,以此来保证每一个角落里的混凝土都具备密实性。这可是杜绝出现蜂窝麻面现象的关键步骤呀。
振捣诉求均匀,且要全面,绝对禁止留存有任何死角地方,施工从事人员应当在现场进行监督,针对振捣耗时、插进深度以及移动间距给出清晰明确规定,强化振捣不但能够提高密实程度,而且还能协助排出混凝土当中的气泡,明显提升该区域最终展现的强度以及耐久性 。
混凝土配合比的调整控制
进行配合比调整时,商品混凝土要针对不同情况来做,对于节点处用到的高强混凝土,在确保强度与可泵性这些条件的情形下,需尽可能地去削减水泥用量,使水灰比降低,与此同时,适当把石子含量增多,让含砂率和坍落度得以减少,从而实现收缩的控制。
搅拌站得严格监控每一次生产的混凝土性能,施工现场要针对每车混凝土开展坍落度抽检,一般不少于三次。一旦发觉坍落度超标或者异常,就应马上退货。这些举措意在从源头处减少因混凝土自身收缩差异致使的裂缝风险 。
施工前的分析与裂缝预防
施工之前,必定得开展详尽的剖析。节点之处,不一样强度的混凝土,其收缩率是不一样的。高强度的混凝土,水泥的用量较多,水化过程中产生的热量高,收缩也就更大些。体积巨大的剪力墙,对于截面尺寸较小的梁具备强大的约束作用。这种约束会限制梁的自由收缩,进而在交接面的附近产生拉应力,最终诱发裂缝。
对于这些问题的应对举措,除了对配合比予以调整之外,也能够采用二次振捣法。也就是在梁板混凝土初凝之前,再开展一次振捣操作,如此一来便能够增强高低标号混凝土交接面的密实程度,使骨料结构得以细化,从而在很大程度上有效降低收缩裂缝产生的可能性,进而确保节点区域的整体性 。
当您于施工进程里碰到梁柱节点浇筑方面的问题情境之际,一般地最为优先予以保障的究竟是那个施工速度,还是会不顾成本而去确保质量?欢迎于评论区域分享您自身的经验以及看法。
