钢筋加工与绑扎:这些关键点做错,工程验收必返工

来源:网络整理 作者:佚名 2026-08-17 1

钢筋代换需走正规程序

哪怕是施工单位, 也不能自行决定钢筋代换这件事, 必须要经由设计单位审核通过才行, 在钢筋代换之前, 所做的新旧钢筋等效性计算, 要保证其对结构安全的影响不存在, 这一点是必须的。

实现代换之后, 设计单位会给出正式的设计变更文件。施工单位拿到此份文件之后才可依照新方案进行施工, 这是防止后续质量纠纷的关键步骤。

钢筋连接方式各有讲究

钢筋连接存在焊接、机械连接以及绑扎这三种主要方式, 直接承受动力荷载的结构构件, 纵向钢筋不太宜采用焊接接头, 由于焊接时热所影响得到区域会致使材料韧性降低, 所以这样做。

当前最为常用的机械连接方式, 乃是钢筋剥肋滚压直螺纹套筒连接, 其在施工之时便捷, 并且质量始终稳定可靠。

绑扎连接的使用限制

对于绑扎连接而言, 存在着一定适用范围的限定情况, 其中当受拉钢筋的直径是大于25毫米的时候, 以及受压钢筋的直径大于28毫米之际, 这种情况下是不太适宜采用绑扎连接的, 而是应当采用更为可靠的连接方式, 是这样的情况。

就轴心受拉的杆件而言, 规范有着明确规定, 不得采用绑扎连接, 必须运用焊接或者机械连接, 对于小偏心受拉也是如此, 规范明确规定不得采用绑扎连接, 必须采用焊接或机械连接。

接头位置设置原则

钢筋接头较为适宜地设置在受力相对较小的部位, 要避开最大弯矩那样的区域, 这可是保障结构整体受力的基本要求啊。

一根纵向受力钢筋不太适宜去设置两个或者更多的接头, 就怕会把钢筋的有效截面给削弱掉。接头末端到钢筋弯起点之间的距离, 可不容忽视, 其距离不能小于钢筋直径的10倍。

机械连接接头要按规定抽取样品做力学性能检验, 焊接接头同样也要按规定获取试样予以此种性能检测, 检测达到合格状态之后方可继续投入使用。

钢筋加工关键控制点

钢筋进行加工时, 主要涵盖调直这一工序, 还要进行除锈处理, 又有下料切断操作, 包括接长环节, 以及弯曲成型流程等, 而其中的每一个步骤,都会对最终呈现的质量造成影响。

运用冷拉调直之际, HPB300光圆钢筋的冷拉比率不适宜超出4%, 带肋钢筋的冷拉比率不适宜超出1%, 超出量会致使钢筋性能降低。钢筋除锈能够采用机械除锈机、喷砂、酸洗或者手工除锈等形式, 在冷拉或者调直进程当中也能够同步除锈。

首先, 钢筋切断之际, 切口不可以存在马蹄那样的形状, 也不允许出现起弯的状况。其次, 钢筋要一次就弯折到应有的位置, 绝对不能反复地去弯折。然后, 做这个加工适宜在常温和正常的状态之下开展, 而不应该对钢筋进行加热。

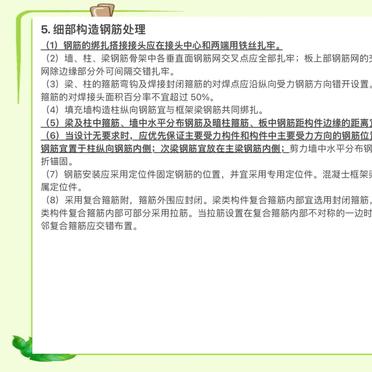

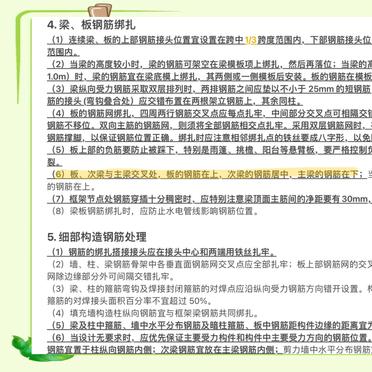

柱墙梁板绑扎细节

进行柱钢筋绑扎操作时, 关于每层柱而言, 其第一个钢筋接头所处位置相对于楼地面的高度, 不适合小于500毫米, 不适合小于柱高的六分之一, 并且不适合小于柱截面长边的较大值。

双层钢筋网用于墙体时, 两层钢筋间要设置撑铁或者绑扎架来固定钢筋间距。垂直钢筋, 每段长度依据直径确定, 直径不大于十二毫米时, 不宜超过四米, 直径大于十二毫米时, 不宜超过六米。

进行绑扎操作时, 水平钢筋每段长度最好别超过八米, 钢筋弯钩应当朝着混凝土内侧。板、次梁以及主梁交叉的地方, 板钢筋处于上层, 次梁钢筋在中间位置, 主梁钢筋会处在下层, 如此这般的排列顺序能够确保各层钢筋实施正确受力。

钢筋加工与绑扎:这些关键点做错,工程验收必返工

你于现场施工里头, 最为频繁碰到的, 是钢筋绑扎的哪一个难题? 欢迎在评论区展开交流分享!
