地基与基础工程土方开挖施工技术及深基坑开挖要求

来源:网络整理 作者:佚名 2026-04-14 1

建筑工地里,基坑开展挖掘以及地基展开处理,看上去好像挺寻常的,然而无数的事故以及隐患偏偏就在这最为基础的环节出现了。把控确切的施工办法以及质量检验标准,能够直接防止塌方、沉降以及结构遭到破坏。

挖方距离与放坡支撑

挖方上边缘与土堆坡脚的间距,需依据挖深、边坡高度以及土质予以确定。倘若土质呈干燥密实状,此间距不得小于3米,不然坡顶荷载或许致使边坡失稳。于实际施工期间,诸多工地为节省用地而缩减该距离,这实属万分危险的举措。

若挖深处于5米以内,那就得依照规定实行放坡。为避免坍塌事故发生,还需要设置支撑系统。于已有建筑物一侧开展挖基坑操作时,要分段落来进行,每一段的长度不超过2.5米。相邻的槽段必须等已挖好槽段的基础完成回填夯实之后,才能够继续开展开挖。

地基与基础工程土方开挖施工技术及深基坑开挖要求

地基与基础工程土方开挖施工技术及深基坑开挖要求

在基坑的开挖深度超过邻近建筑物基础的状况下,需维持充足的安全间距以及坡度。详细而言,要达成H/L≤0.5至1的条件,这里面H指的是相邻基础之间的高差,L指的是两个基础外边缘的水平距离。此公式乃是防止相邻建筑出现沉降现象的关键所在。

挖土前的准备工作

地基与基础工程土方开挖施工技术及深基坑开挖要求

在进行挖土操作之前,围护结构是一定要达到设计所规定的要求才行的。这其实也就表示着,支撑墙、桩等这些围护构件的强度是需要经过检测,并且达到合格标准的。与此同时,基坑降水必须要降到坑底以下500毫米的那个位置,如此这般才能够确保营造出干燥的作业环境。

于地下水位较高之地开展施工,降水工作特别关键,要是降水未达要求,挖土之际便会出现诸如流砂、管涌等之类危及工程展开的状况,施工现场应当在基坑周边布置降水井,持续地进行抽水操作直至回填完毕这一施工流程结束,而这一施工环节直接关联到后续工程的质量安全。

地基与基础工程土方开挖施工技术及深基坑开挖要求

严禁超挖与标高控制

基坑开挖绝对禁止超挖,此乃铁定之规律。于开挖进程当中,需运用水准仪去跟踪监测标高,达成实时把控。机械进行挖土之际,留下200至300毫米的原土不予以挖掘,这部分借助人工来修整土。如此行事是为保护基底土体不被扰动。

地基与基础工程土方开挖施工技术及深基坑开挖要求

依据人工方式来进行土壤修整,能够精确地把控标高,进而防止机械过度挖掘而对地基的承载能力造成破坏。众多的质量问题事故皆是源于超挖之后再进行回填,最终致使地基出现不均匀沉降的情况。施工员应于现场随时展开测量工作,以此保证每一铲都契合设计所规定的要求。标高的精确程度会直接对垫层以及基础的施工质量产生影响。

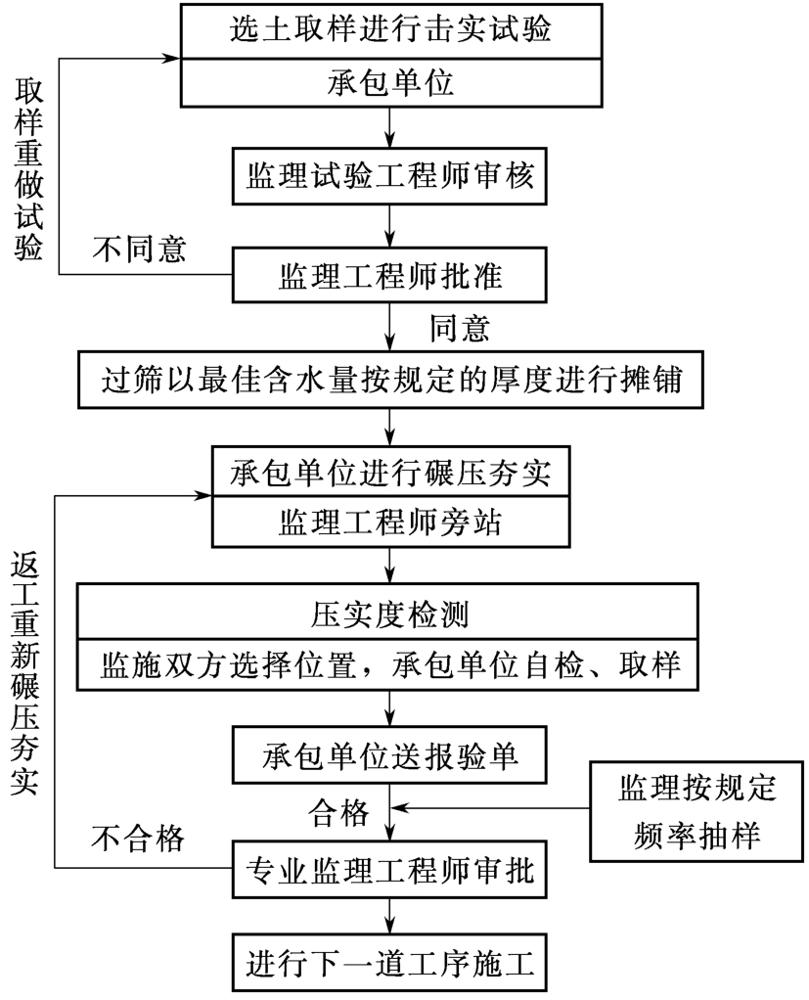

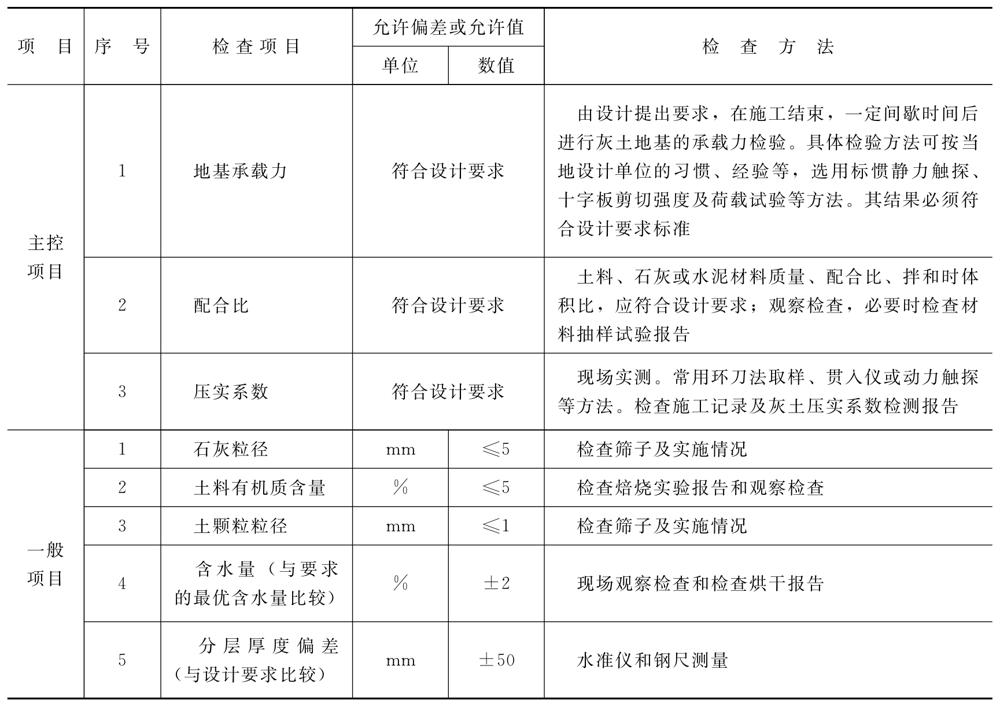

灰土与砂石地基质量控制

灰土地基以及砂石地基在开始施工以前,必定得先去开展验槽工作,只有在确认了基底土质以及承载力为合格情形之后才能够进行施工。在进行验槽之时,设计、勘察、施工、监理四个方面共同参与进来,任何出现的异常状况均需要予以记录并且进行处理。这相关的一步骤绝对不可以流于形式。

地基与基础工程土方开挖施工技术及深基坑开挖要求

每层铺设压实后,要检查压实的密度,这项检查合格了,才能够开展下一道工序。要是进行分段施工,那就要检查上下两层的搭接部位,还要查看搭接长度是不是符合规定。灰土地基质量检验是使用环刀法来取样的,取样的位置应当处于每层厚度的2/3深处。对于大基坑而言,每50到100平方米最少要有1个点,而基槽每10到20米最少要有1个点。

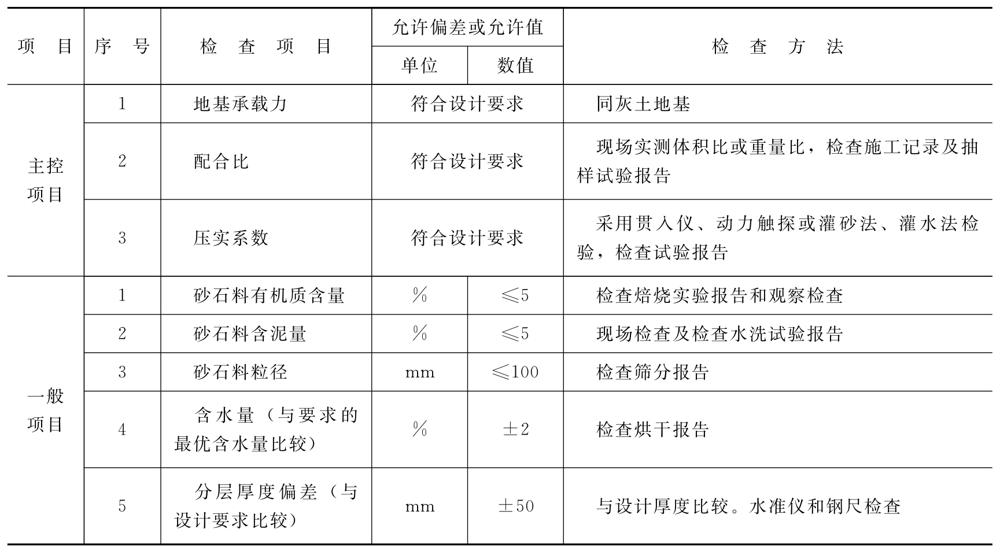

同样有着严格质量检验标准的是砂石地基,检查方法涵盖灌水法、灌砂法等,需按照表3-4来执行,这些检验数据务必要真实记录,绝不能弄虚作假。

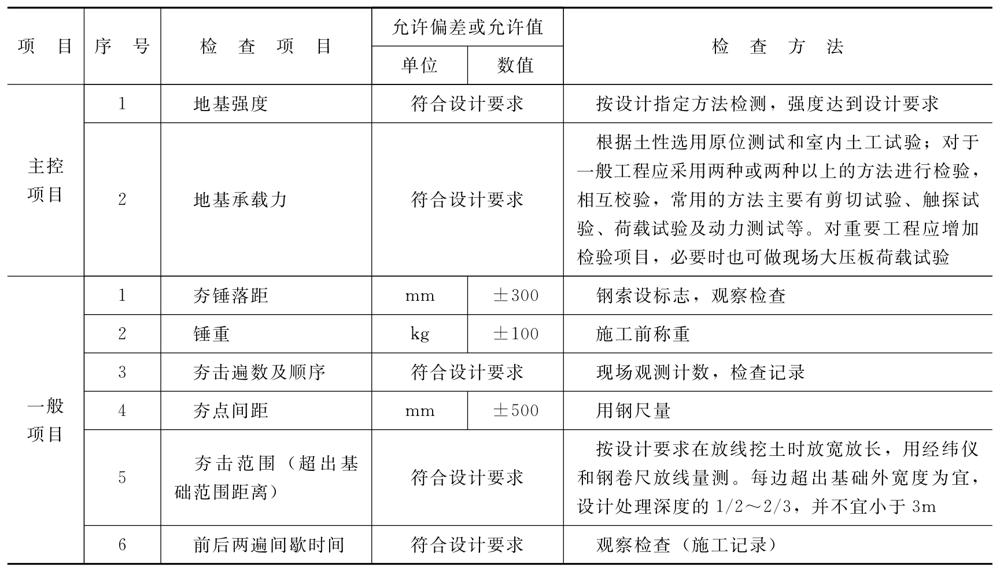

强夯与灌注桩施工要点

开夯之前,需对夯锤的重量以及落距予以检查,以此确保单击夯击能量契合设计给出的要求。要参照设计要求,对每个夯点的夯击次数进行检查,还要检查每一击的沉降量,以及两遍之间的时间间隔。在强夯完成之后,要依据设计要求,妥善做好质量检验以及夯击效果检验,倘若未达到要求,那么要及时进行补救。

进行灌注桩施工之际,主筋的净距必然要大于混凝土粗骨料粒径的3倍还要多。要是设计的含钢量很大而无法达成满足的情况,那就需要借助设计来调整钢筋直径从而加大净距。在沉放钢筋笼以前,得套上或者焊上保护层垫块,以此让主筋保护层的偏差契合规定:水下灌注桩为±20毫米,非水下灌注桩为±10毫米。

在一般地区进行施工的期间,护筒之内的泥浆面应当高出地下水位达到1.0米以上。在受到潮水涨落影响的地区,泥浆面要高于最高水位1.5米以上。清孔的过程当中必须不断置换泥浆,一直到浇注水下混凝土的时候才可以停止。浇注混凝土以前,孔底500毫米范围以内的泥浆相对密度应当小于1.25!

水下混凝土与预制桩施工

水下混凝土所配制的强度等级得留有余地,以此来确保灌注之后的强度契合设计规定,储存混凝土的初灌斗容量得满足要求,那就是第一斗混凝土灌下去后要能让导管一下子埋入混凝土面下方达到0.8米以上,灌注之际要有专人去测量导管内外混凝土面的标高,以此保证混凝土处于埋管2到6米深的时候才被允许提升导管。

在用吊车提拔导管之际,务必要严格把控导管提拔的速度,以此来防止导管脱离混凝土面进而引发断桩事故。要严格控制浮桩的标高,在凿除泛浆高度之后,务必得保证所暴露的桩顶混凝土能够达到设计强度值。

预制桩要是达到设计强度百分之七十了才行起吊,然而达到百分之一百才能够运输。那沉桩顺序可是打桩施工方案里的重要部分呢,务必得正确去选择,以此避免桩位出现偏移、上拔,还有地上物体凸出以及近旁建筑物遭到破坏。在施打大面积且密集的桩群之际,能够采取像预钻孔、设置袋装砂井这类措施用来减少挤土所产生的效应。

那插桩可是确保桩位准确且桩身垂直度的关键起始环节,得把控好桩的垂直度,还得挨着桩逐一做好记录。 在去进行焊接接桩操作的时候呢,要先把四角通过点焊给固定,焊接必须得对称着来做,以此保证上下节桩能够实现对中良好。

于工地上,你曾见识过何种因基础施工未依规范进行而致使的质量状况呢?欢迎于评论区去分享你的过往经历,点赞并收藏此篇文章以使更多从事工程者得以瞧见这些关键细节。
